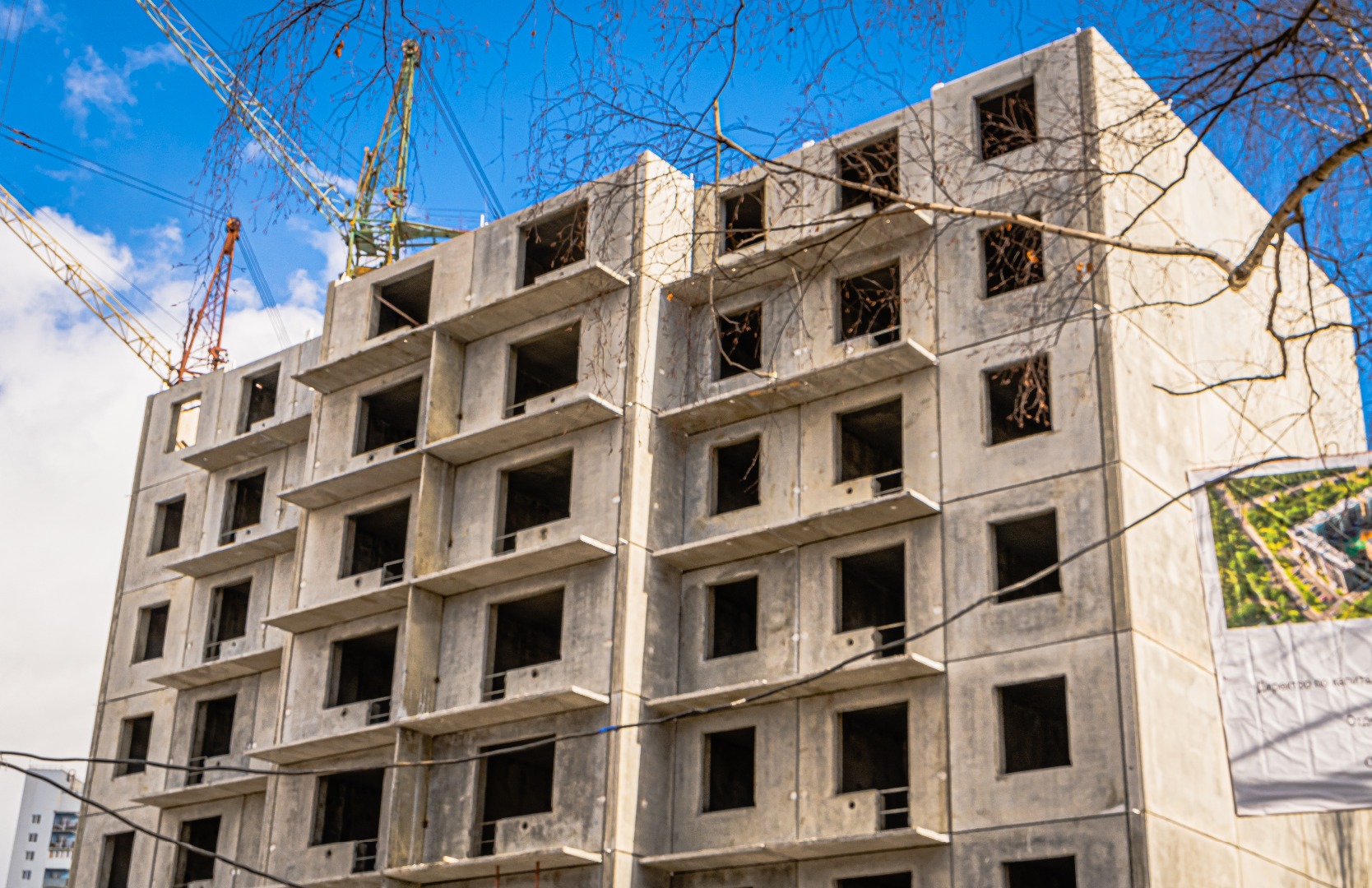

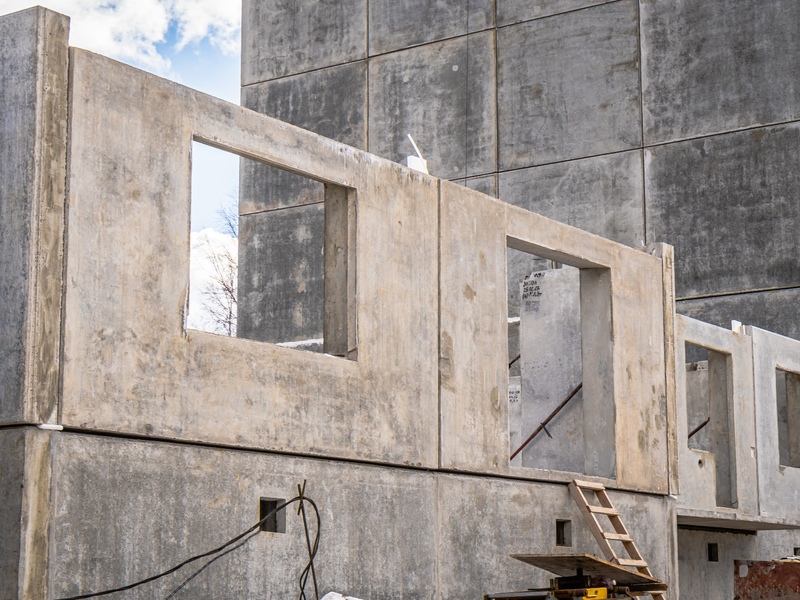

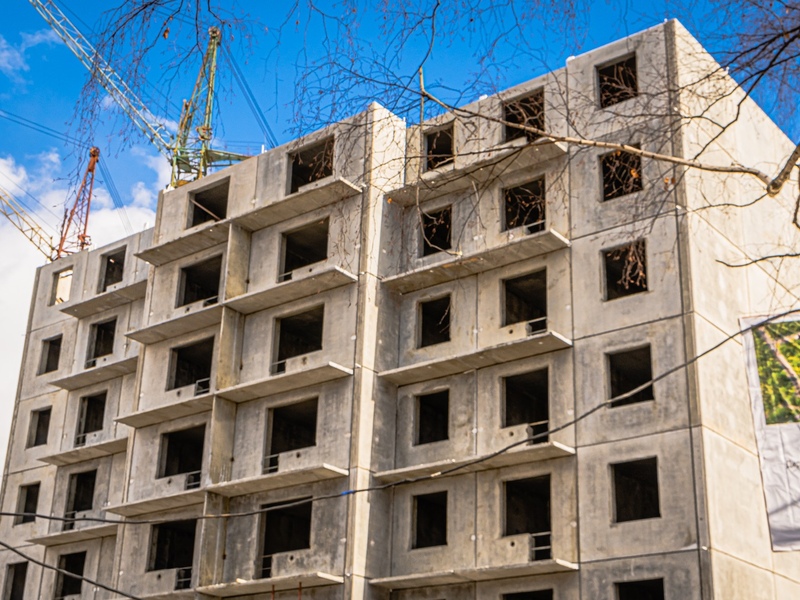

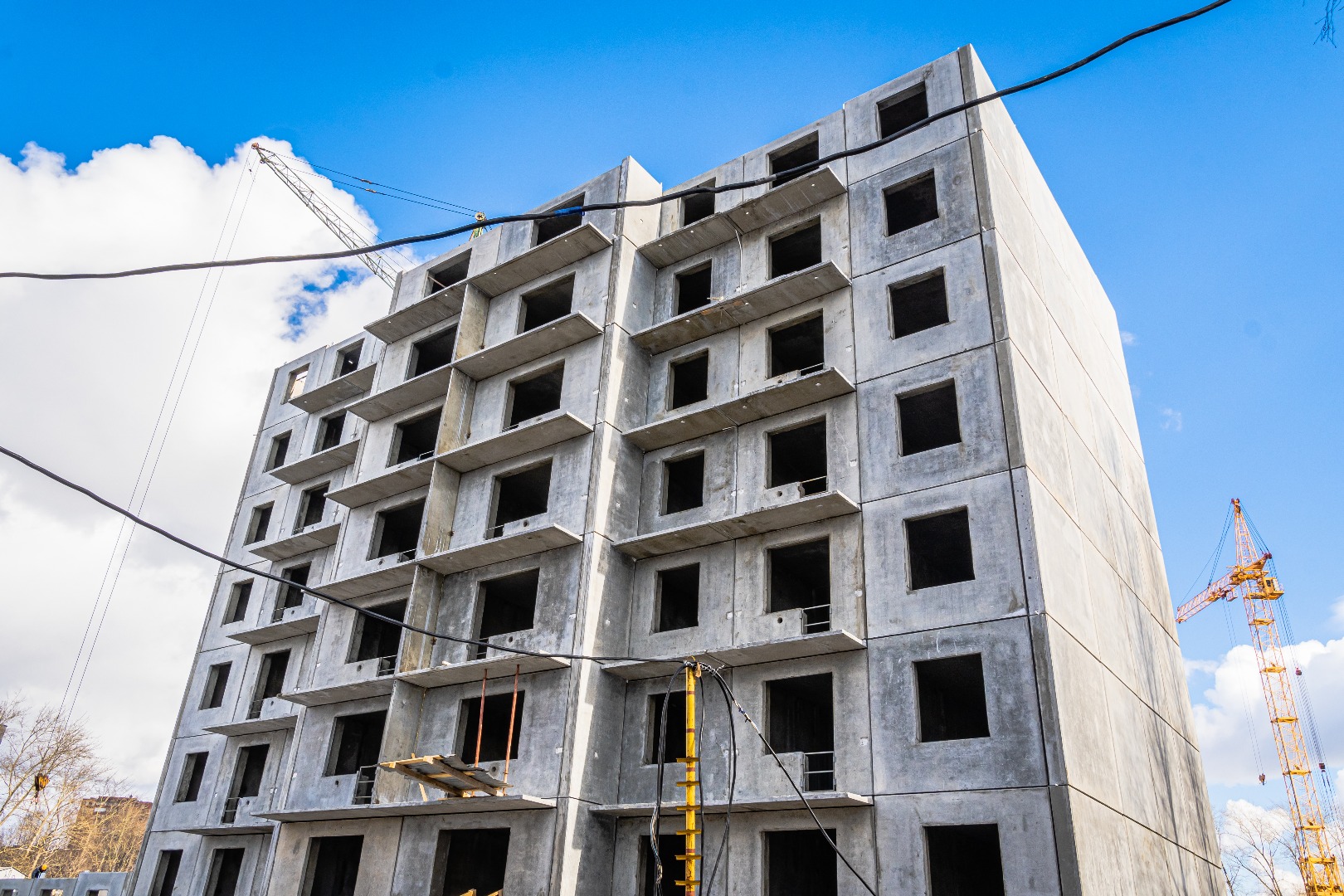

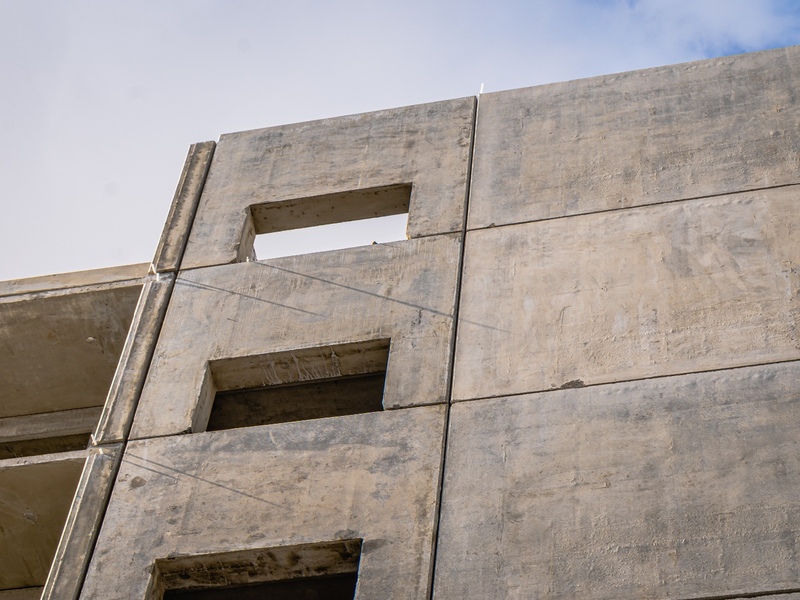

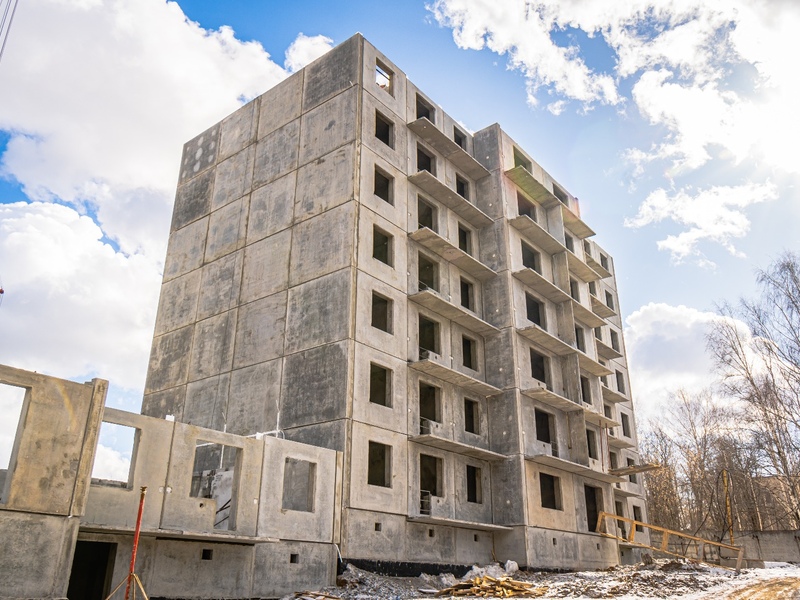

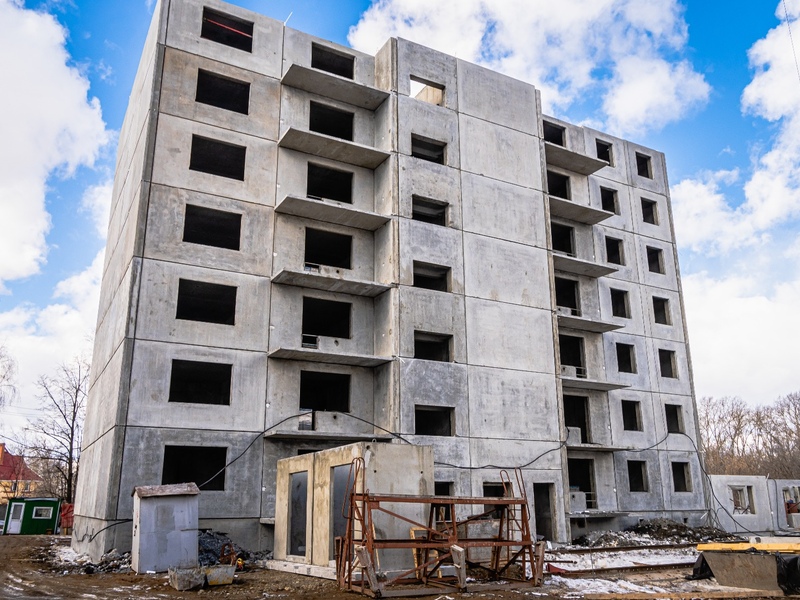

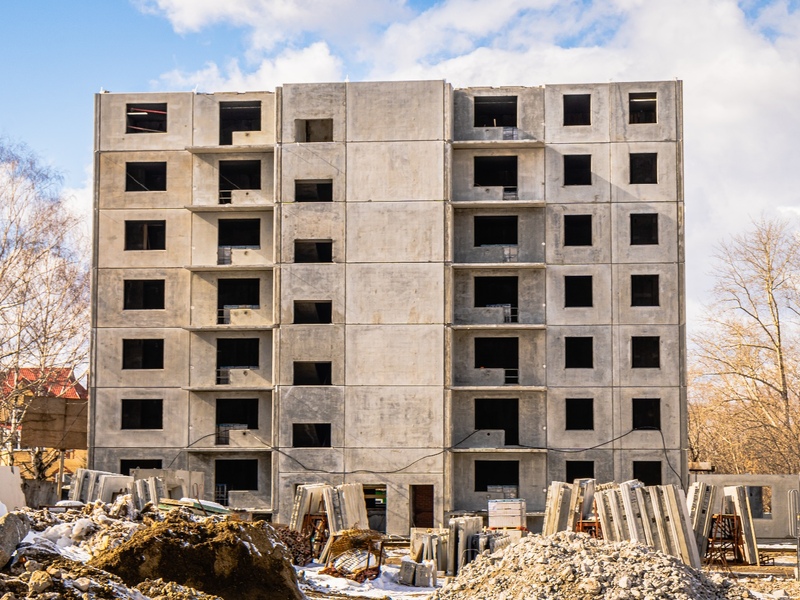

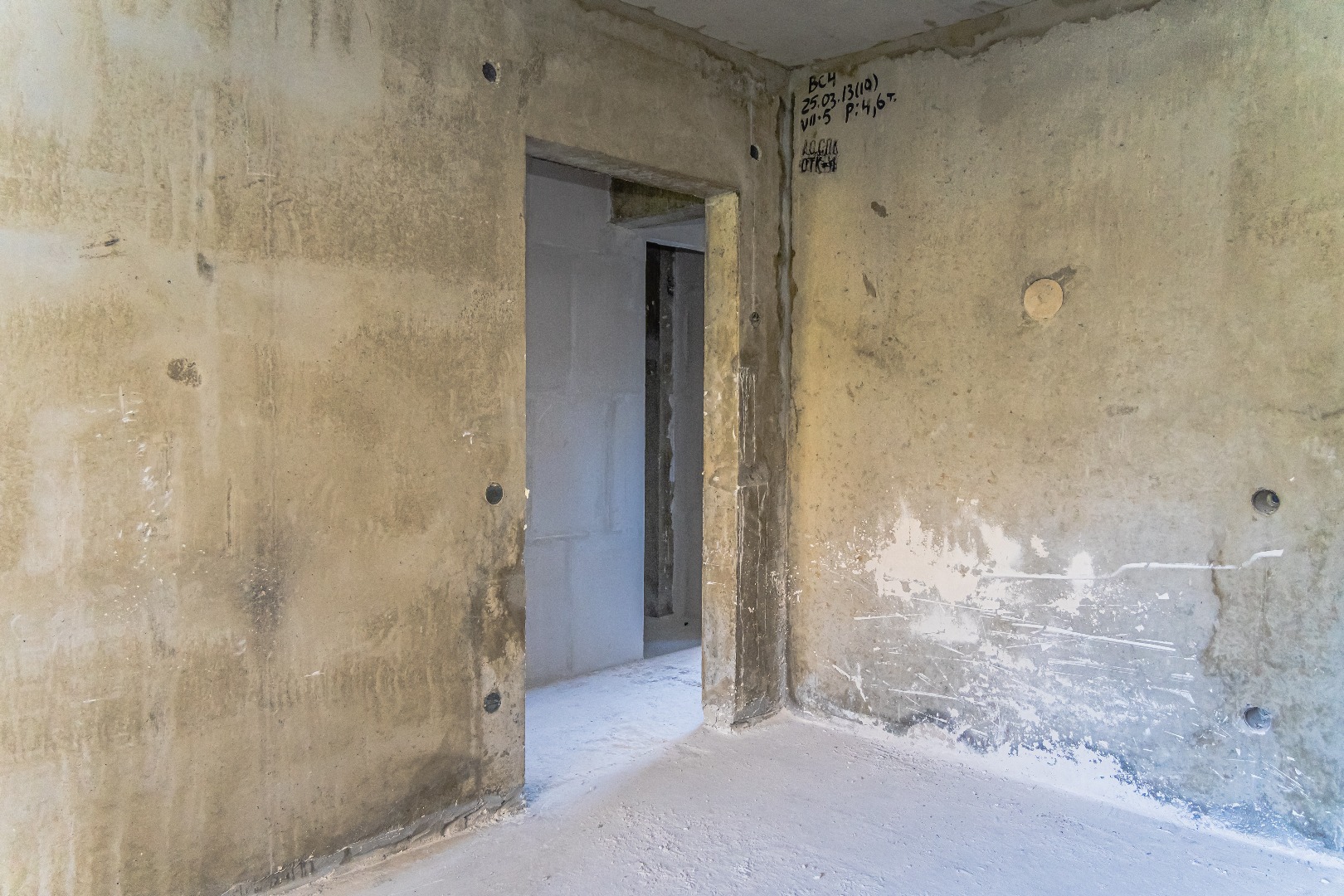

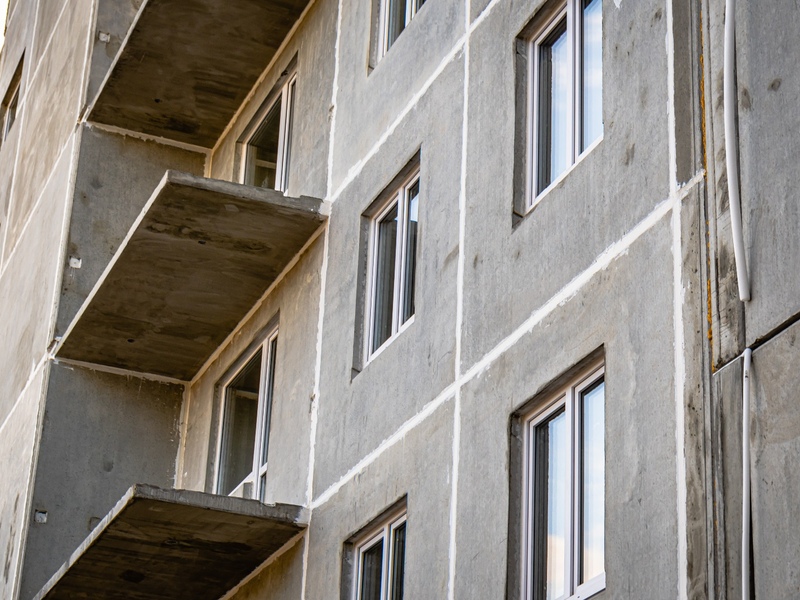

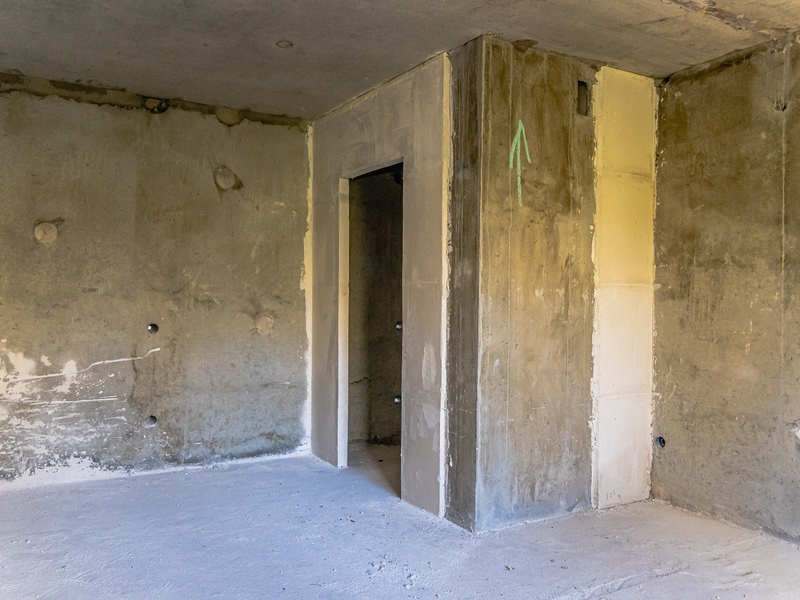

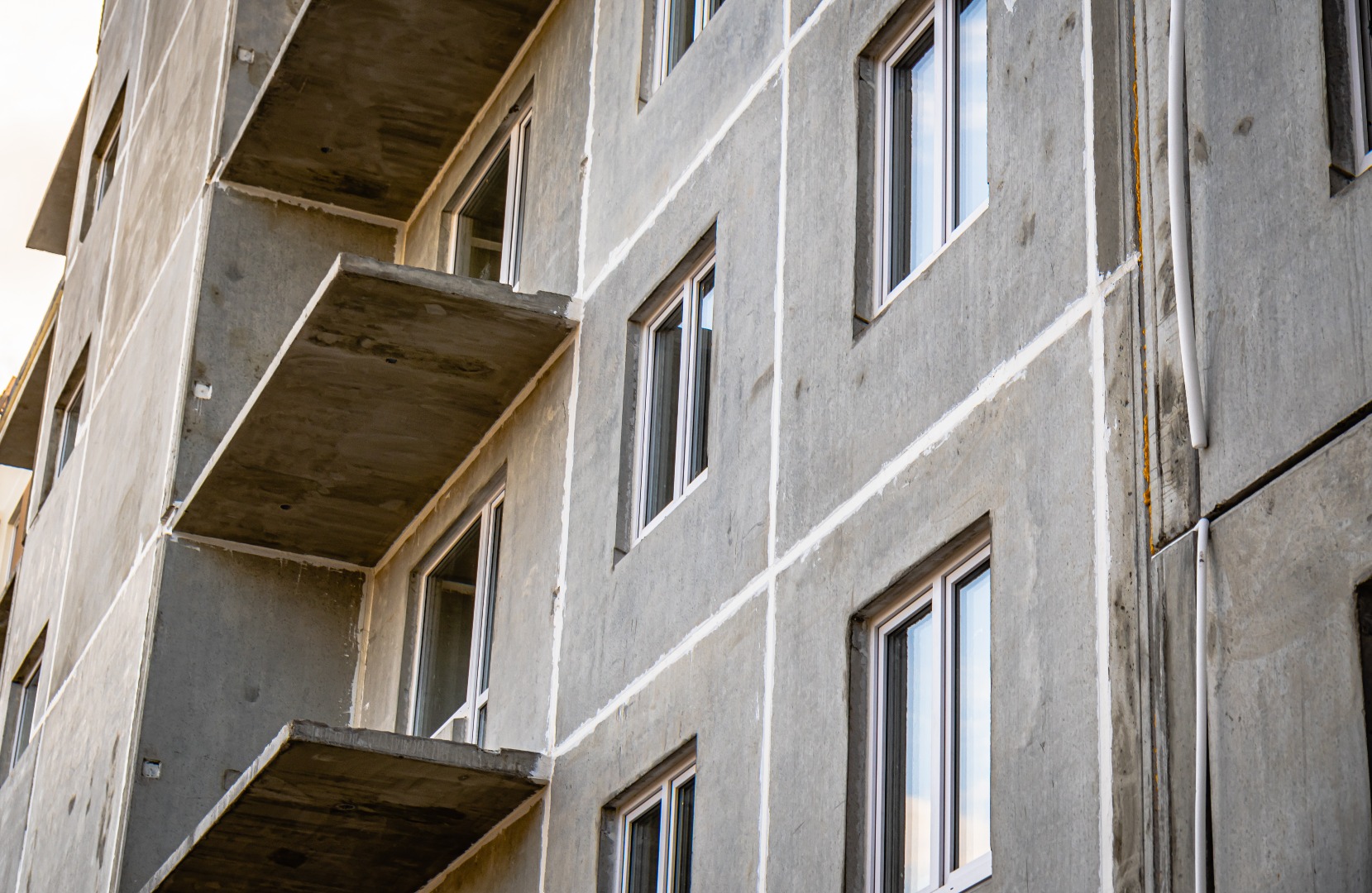

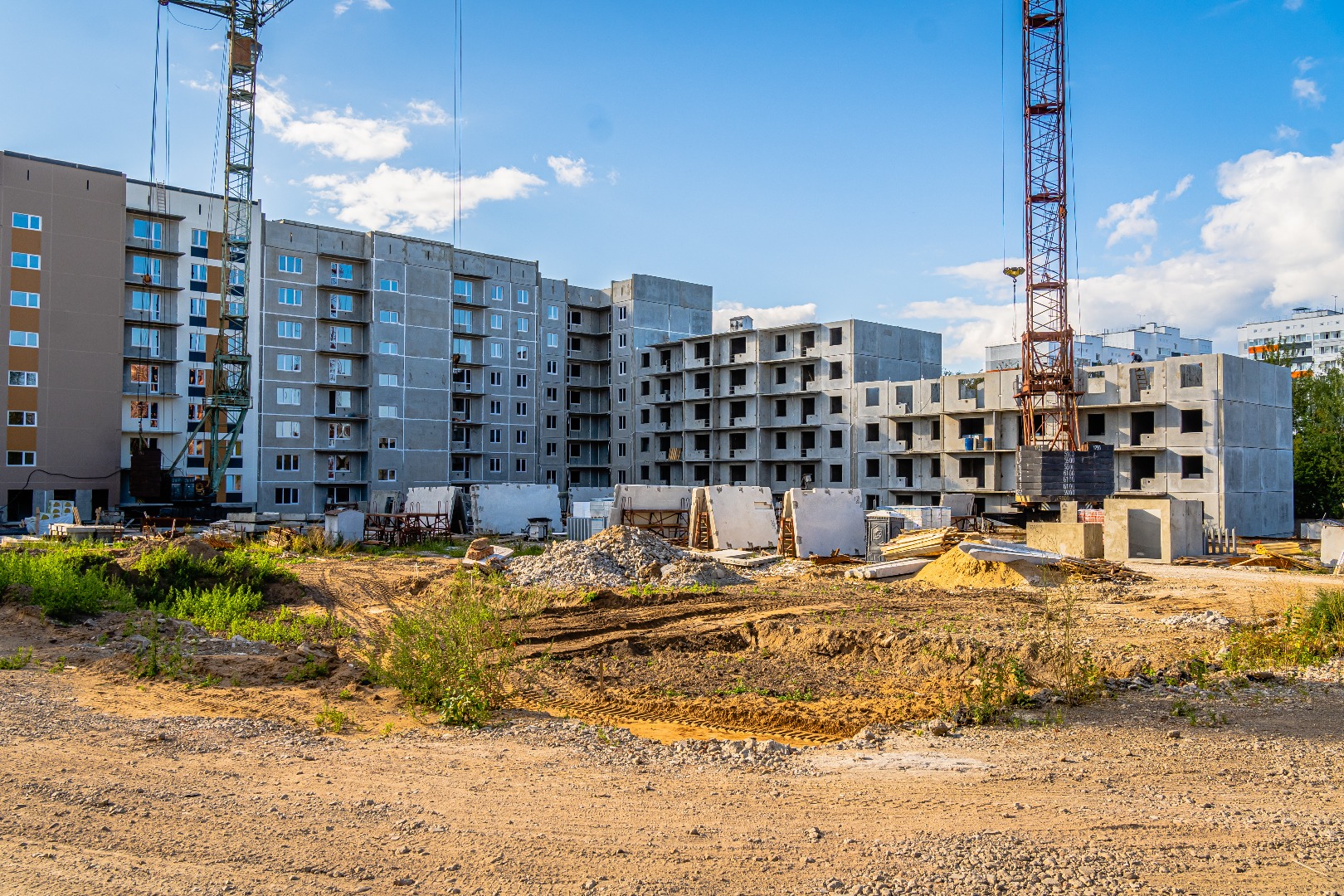

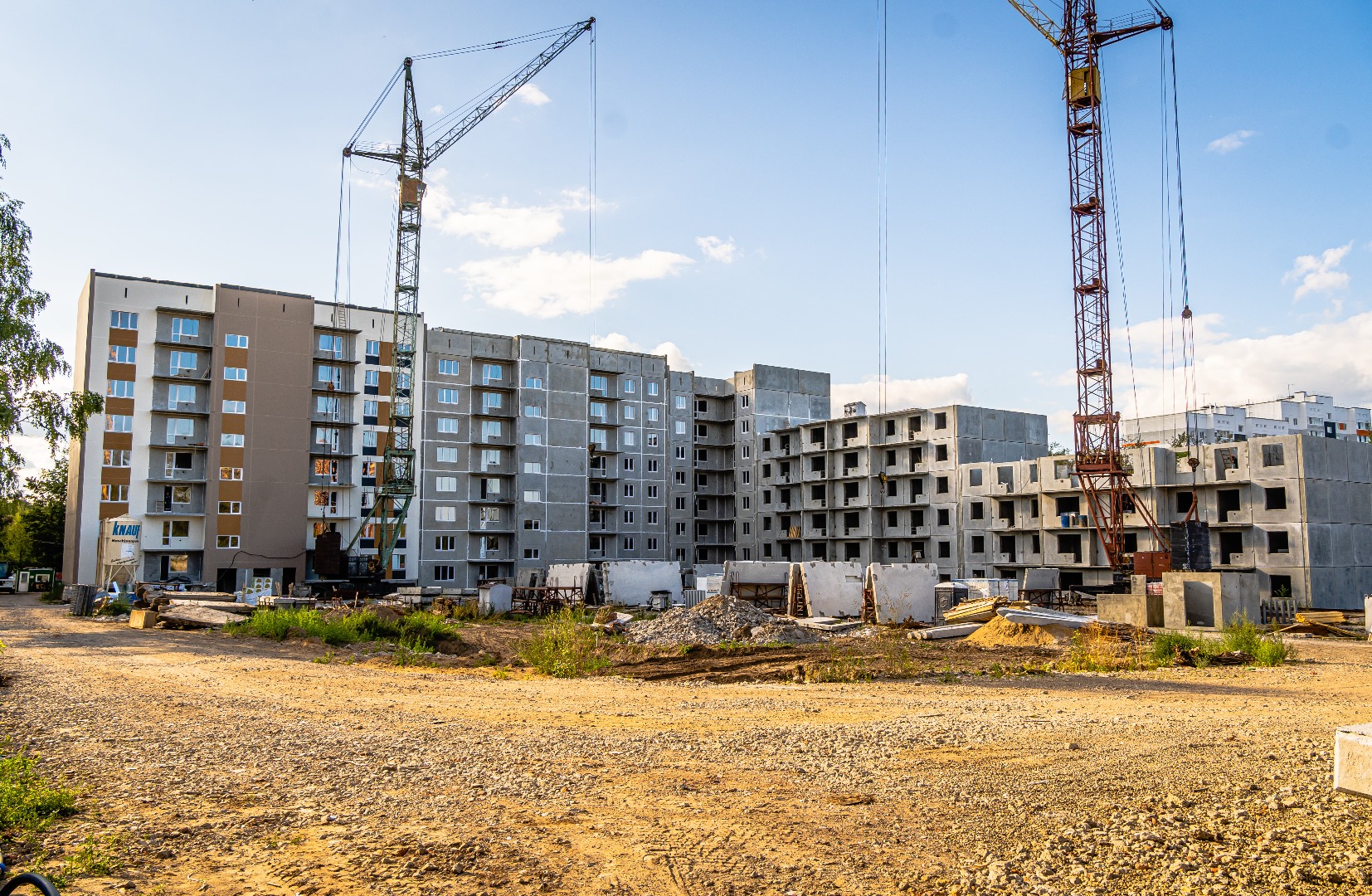

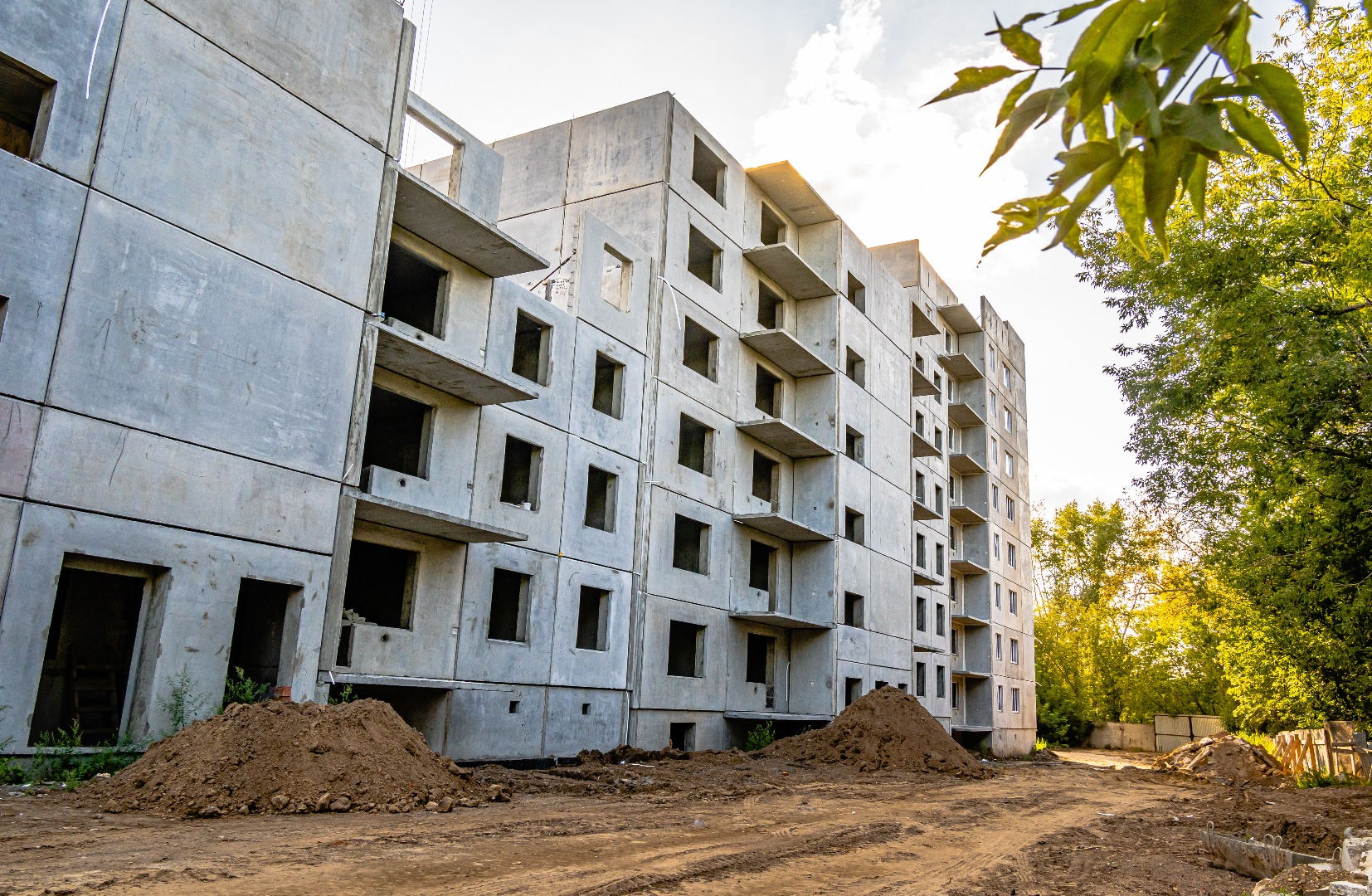

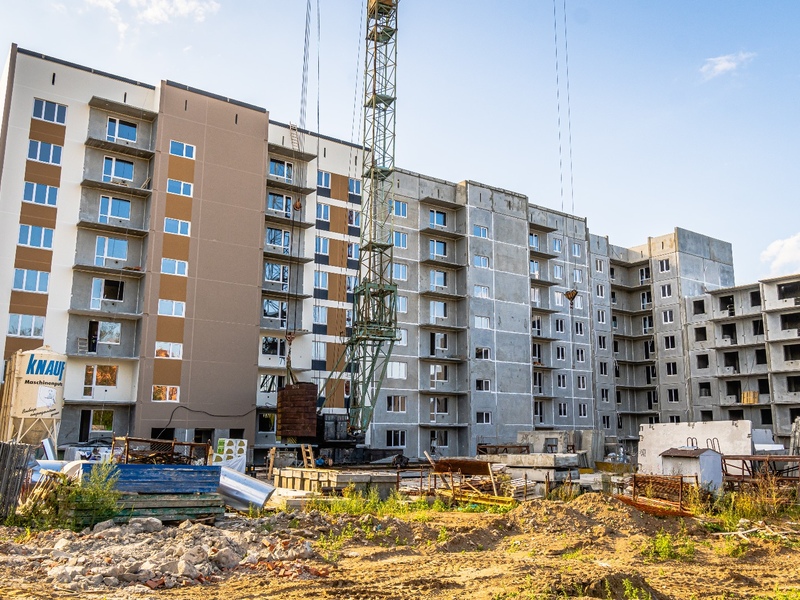

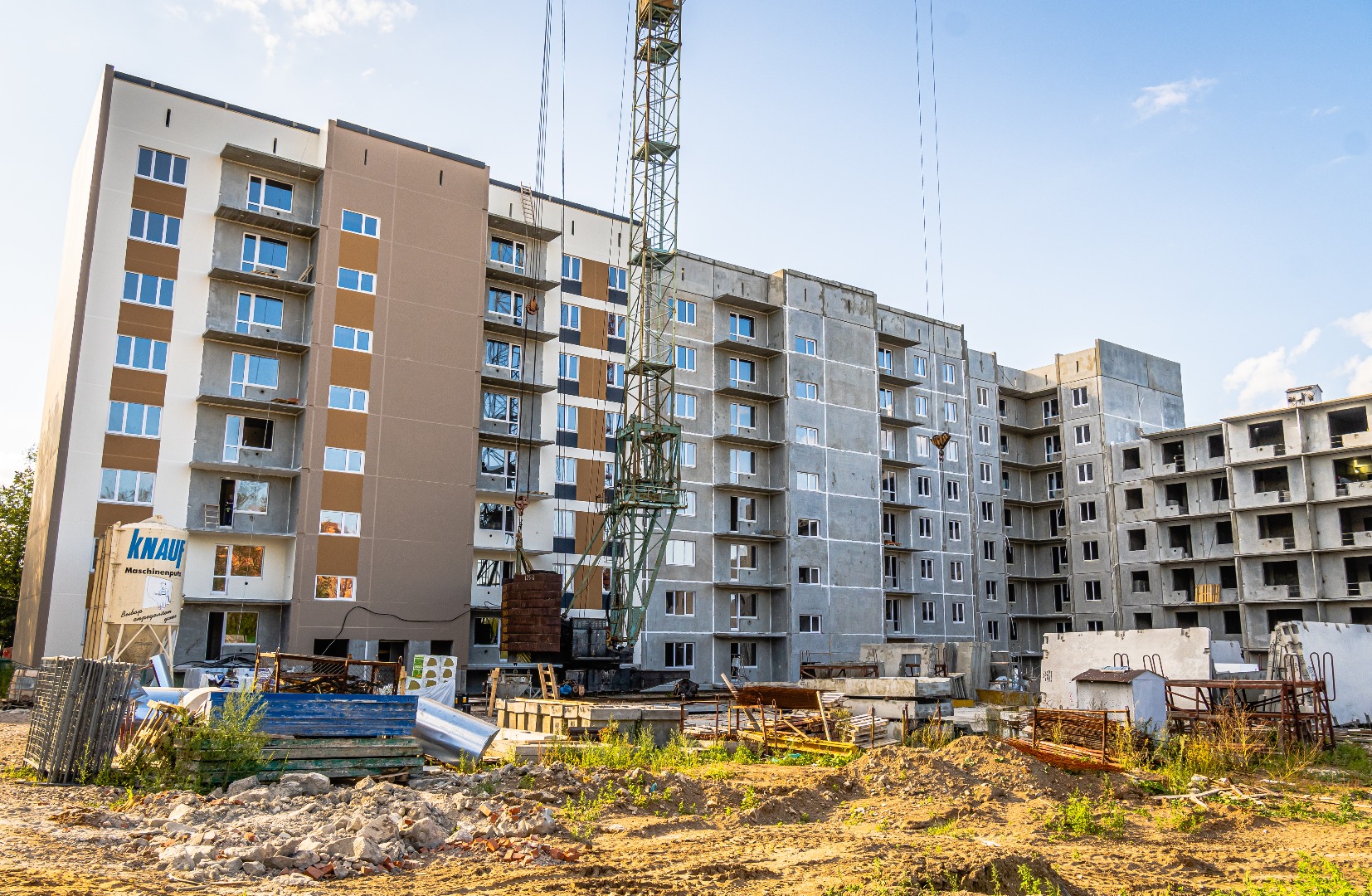

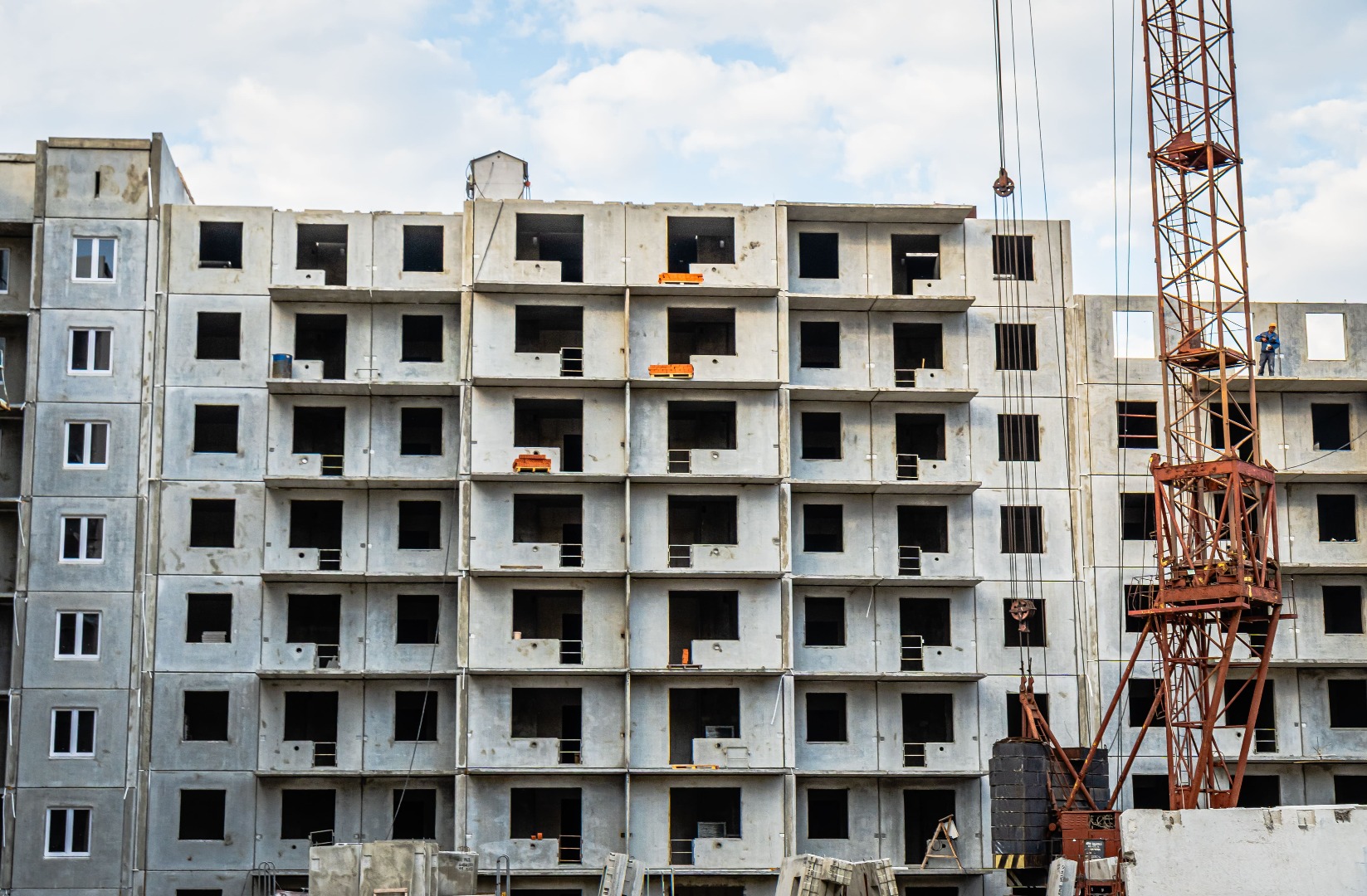

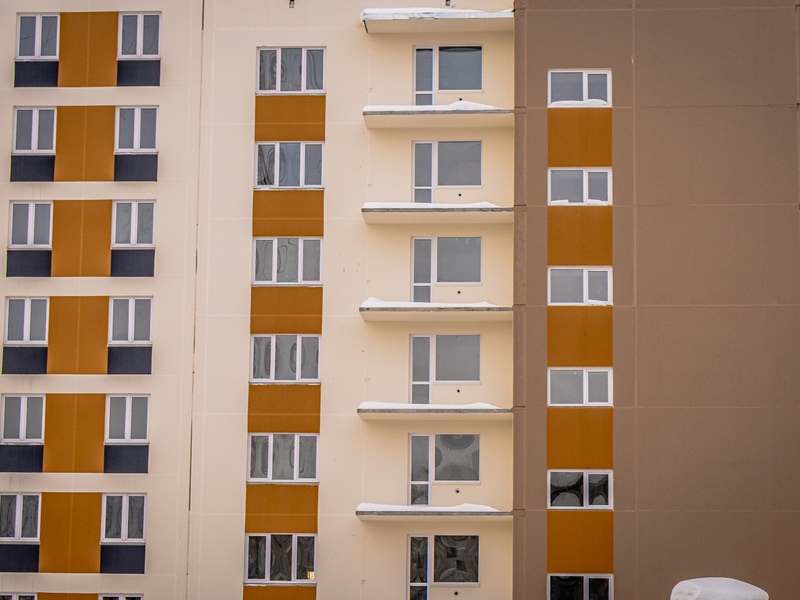

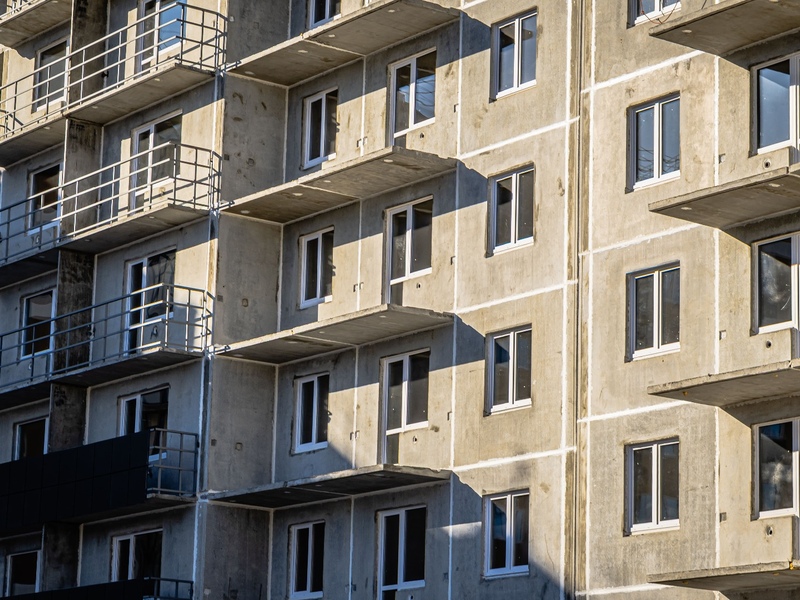

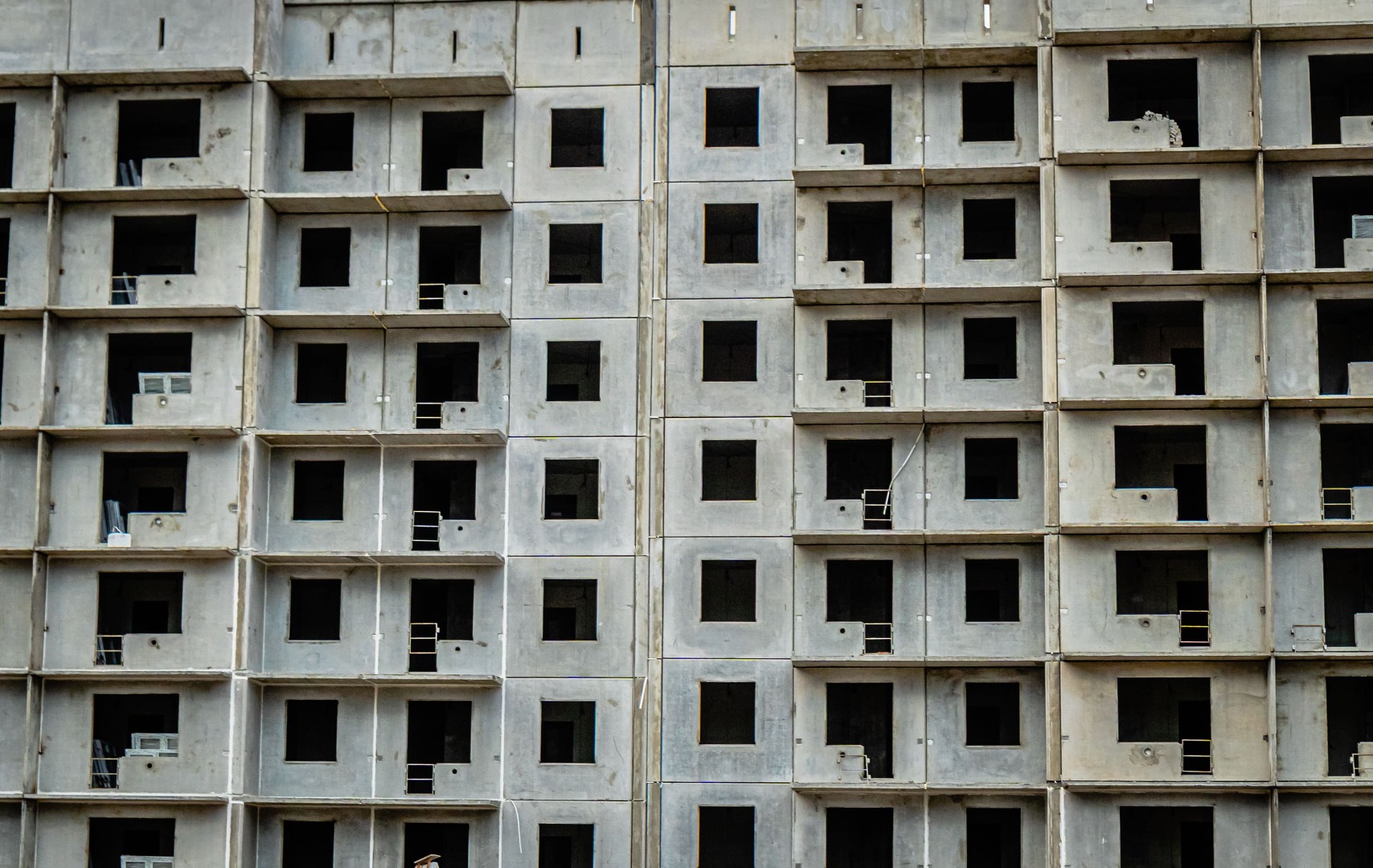

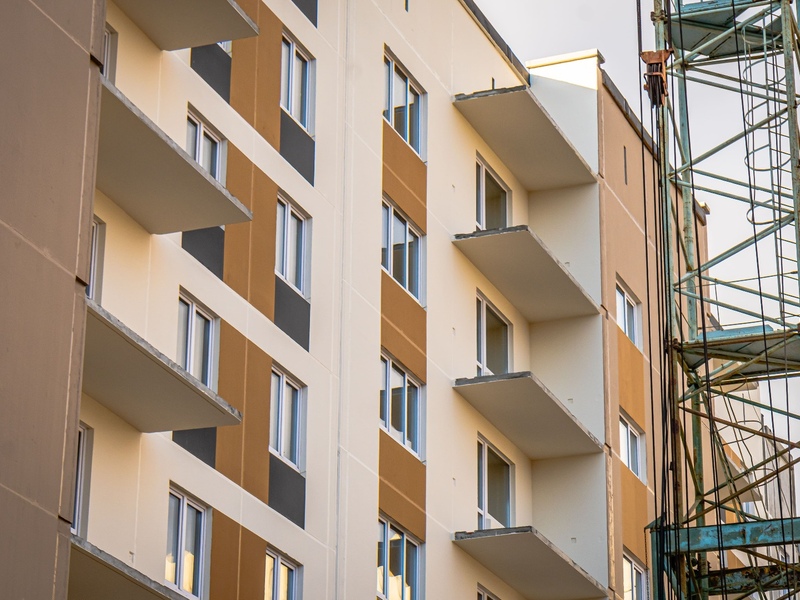

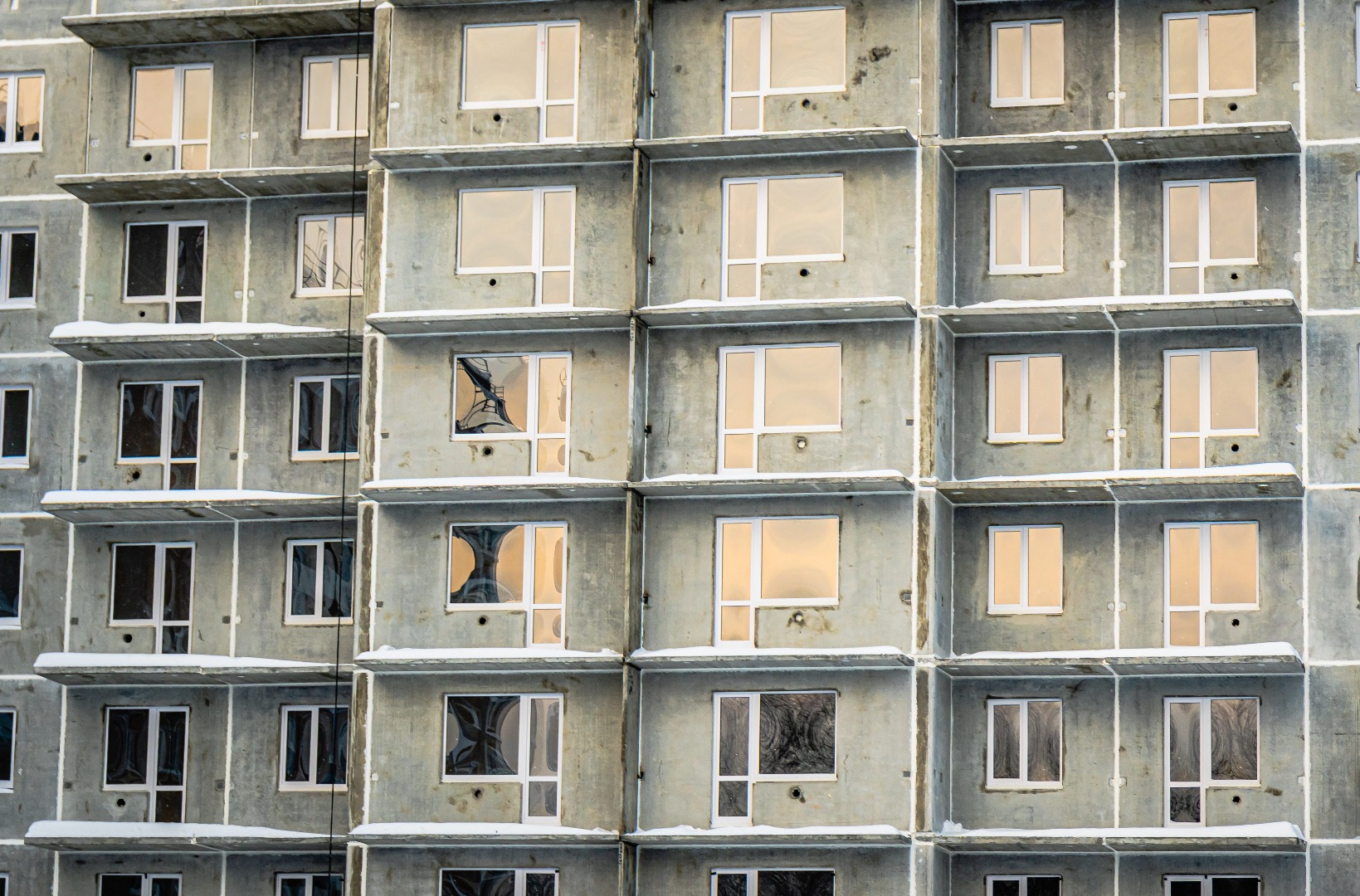

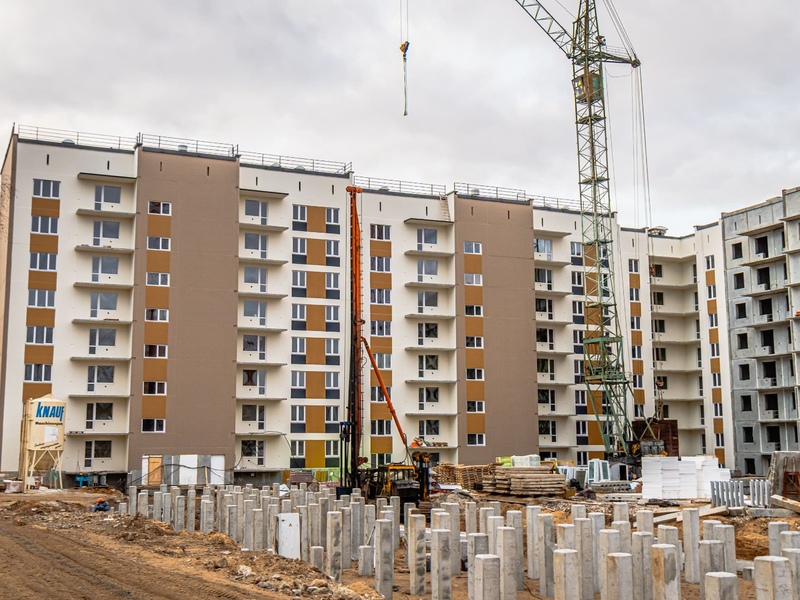

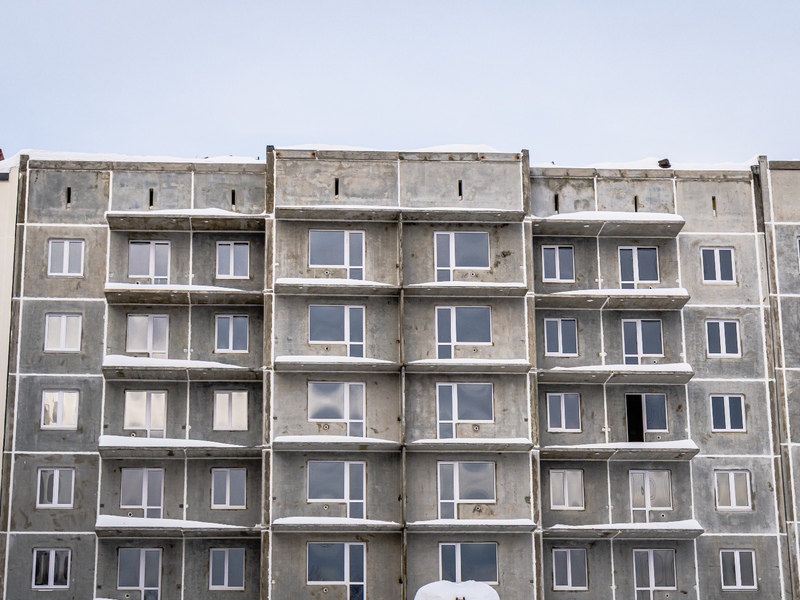

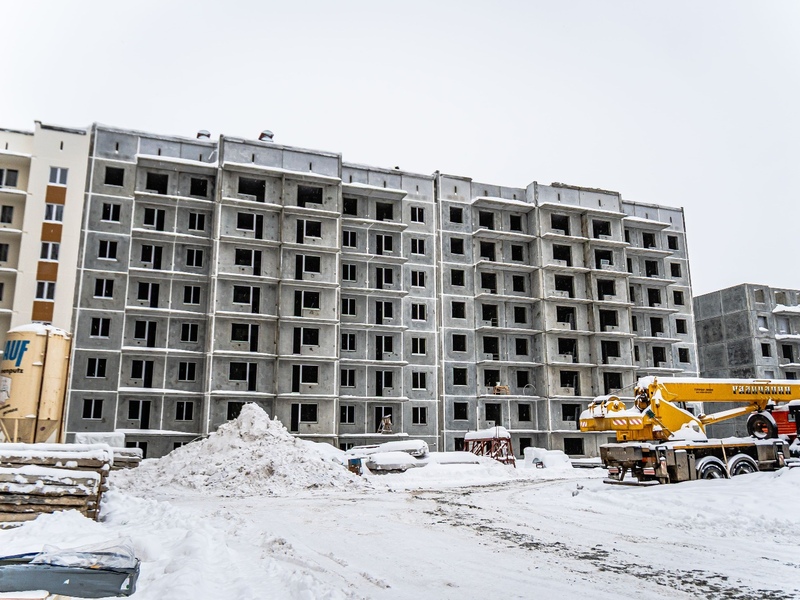

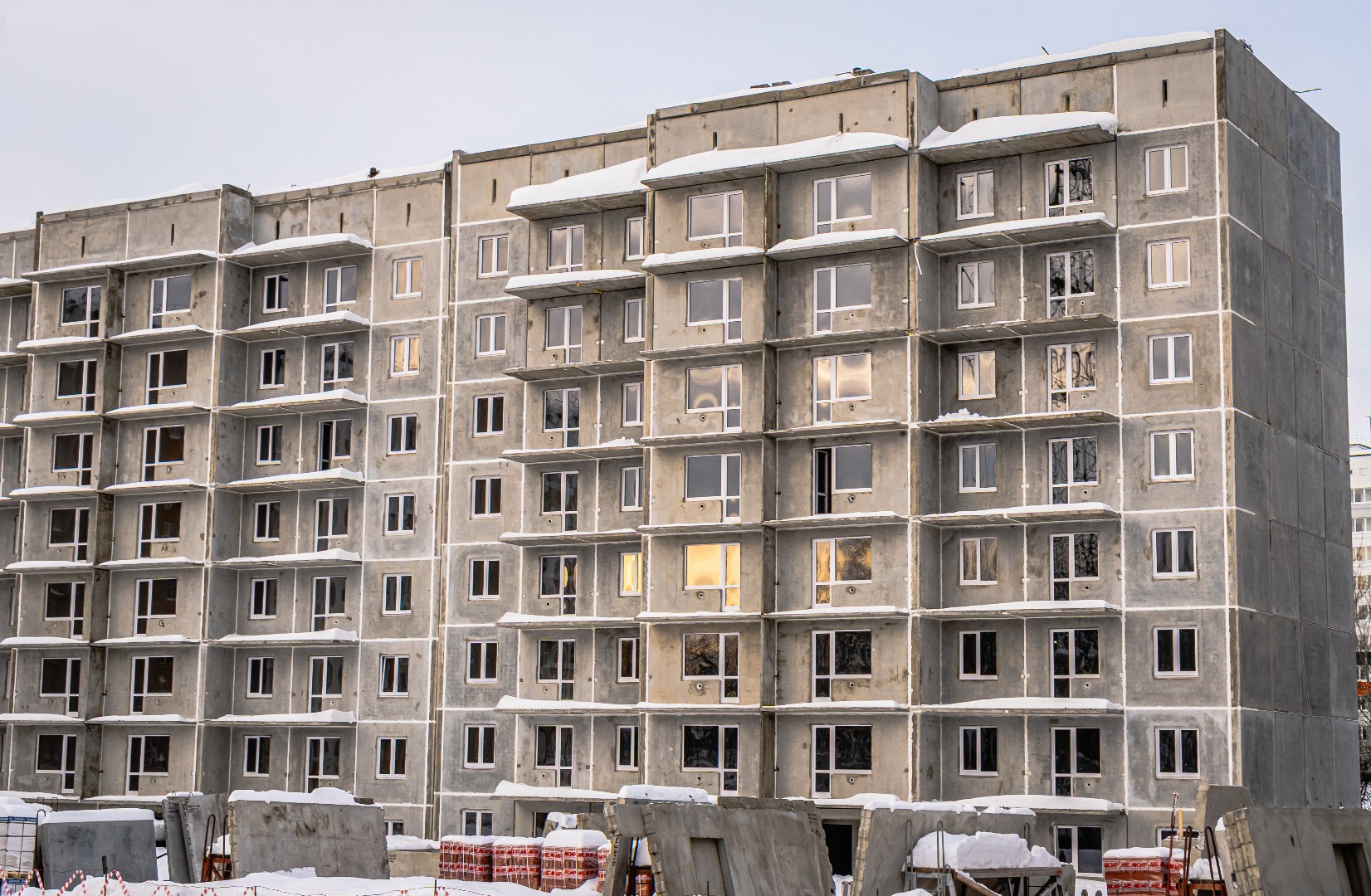

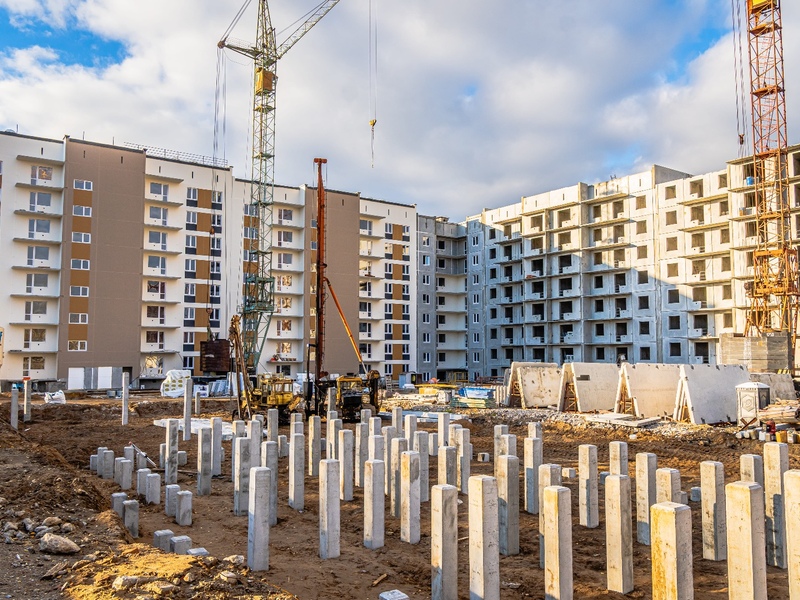

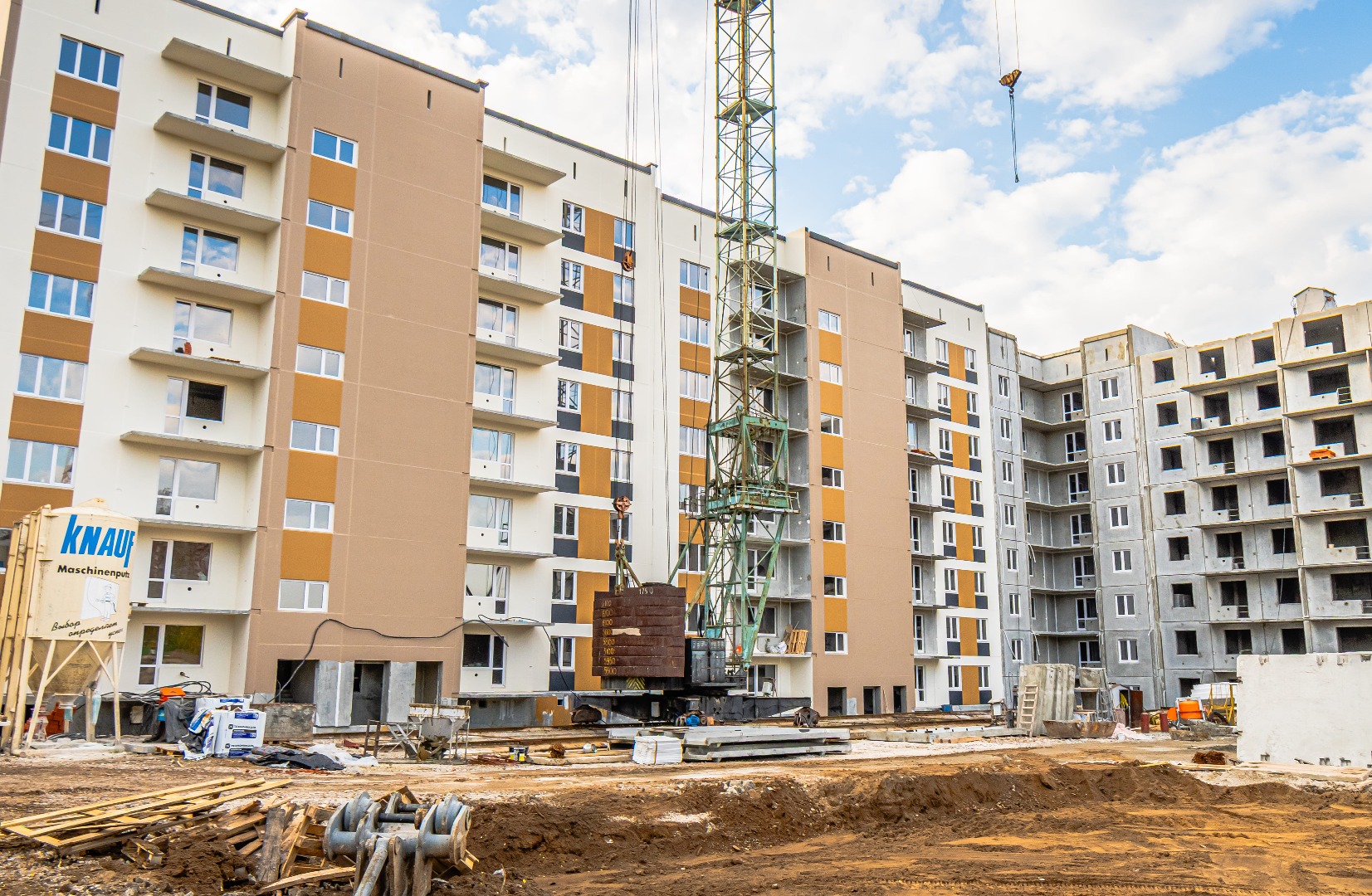

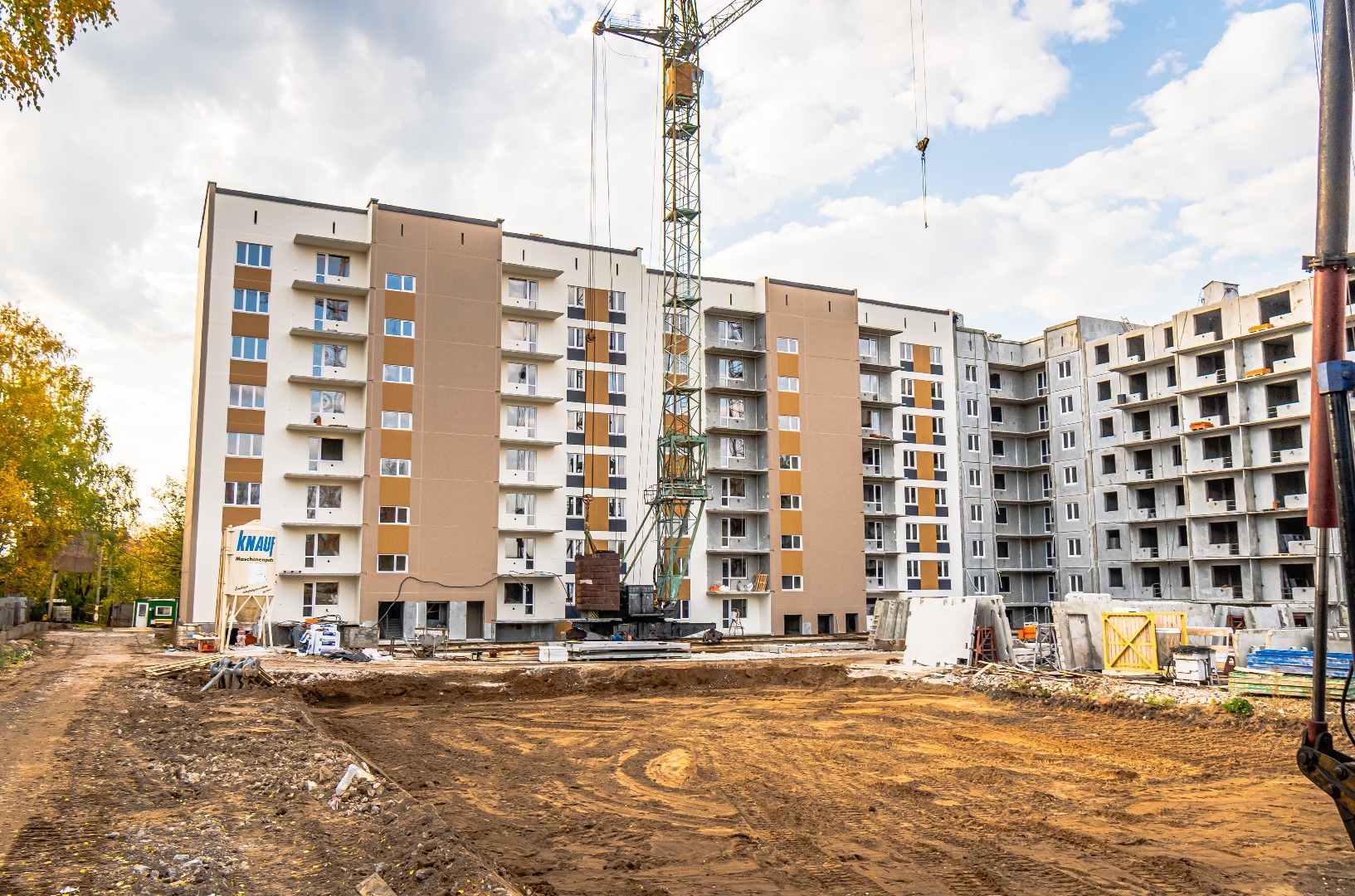

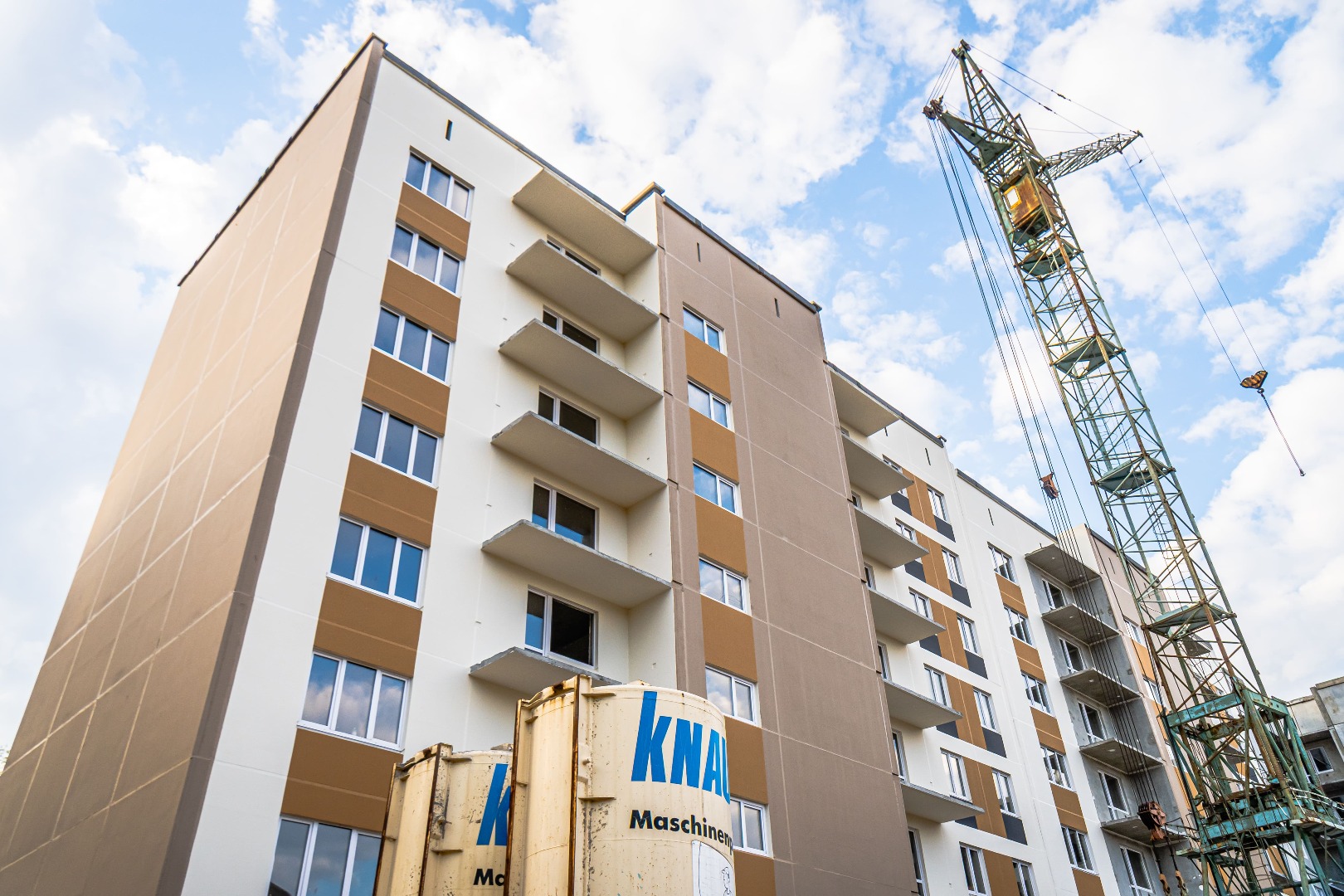

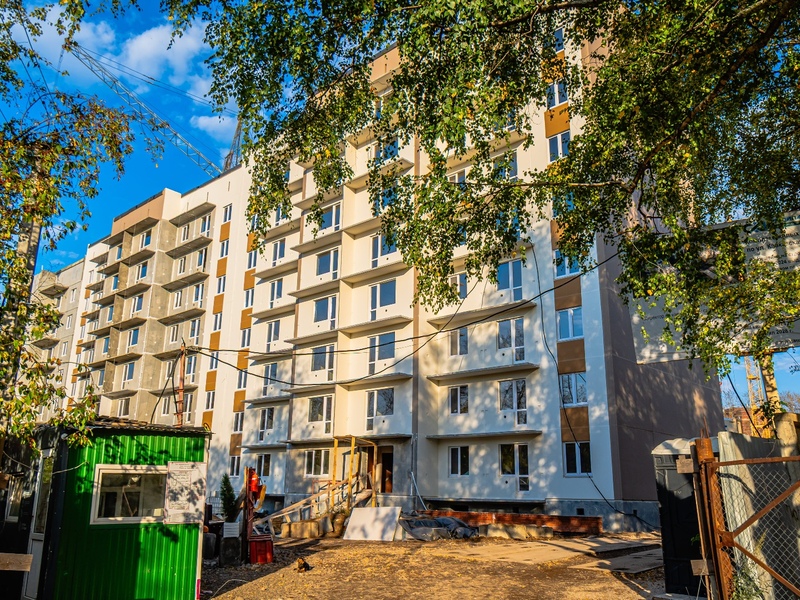

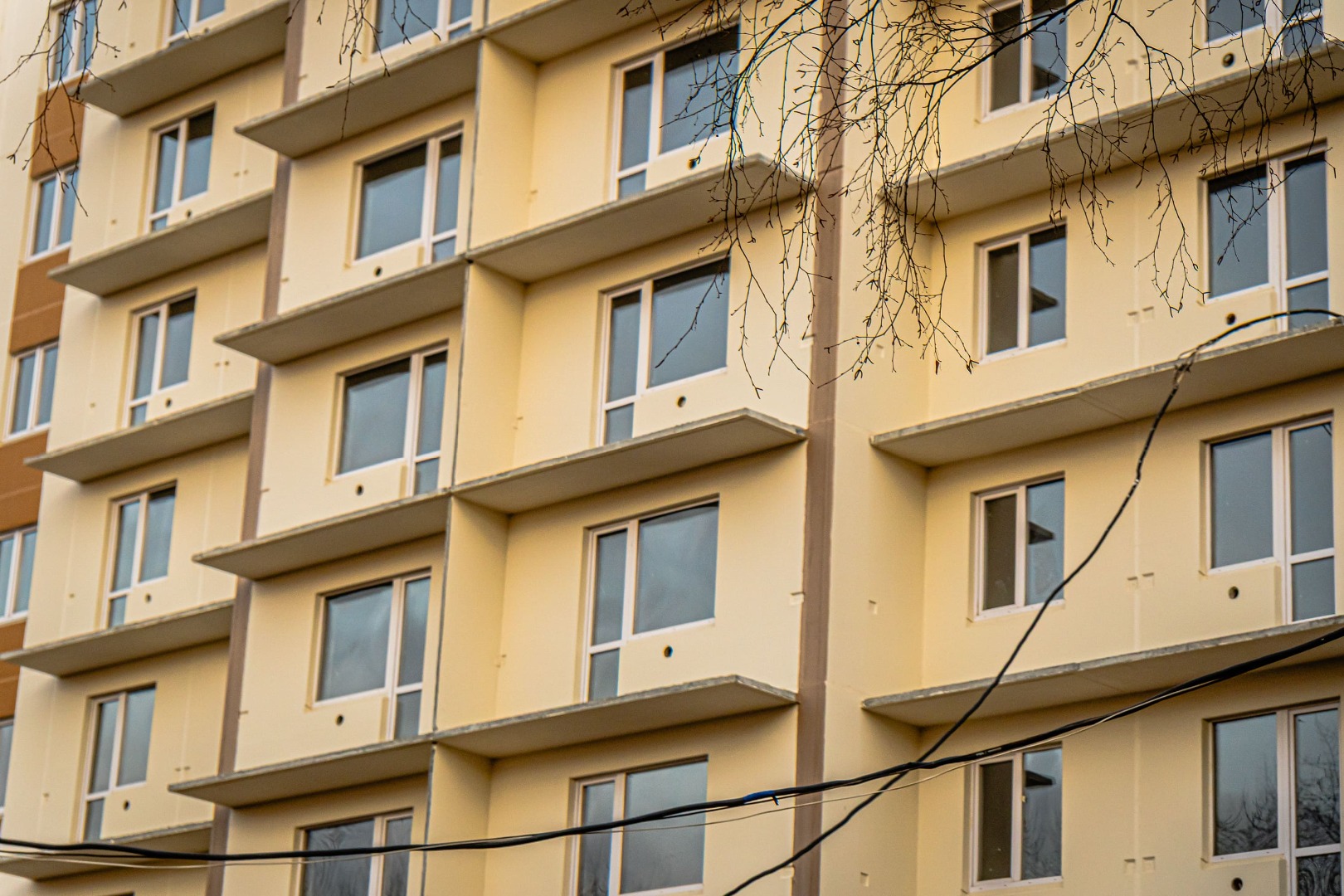

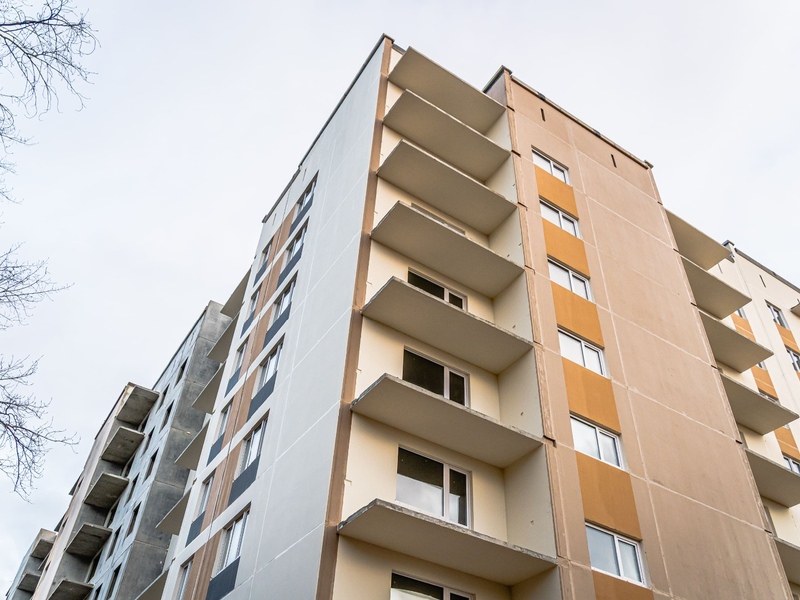

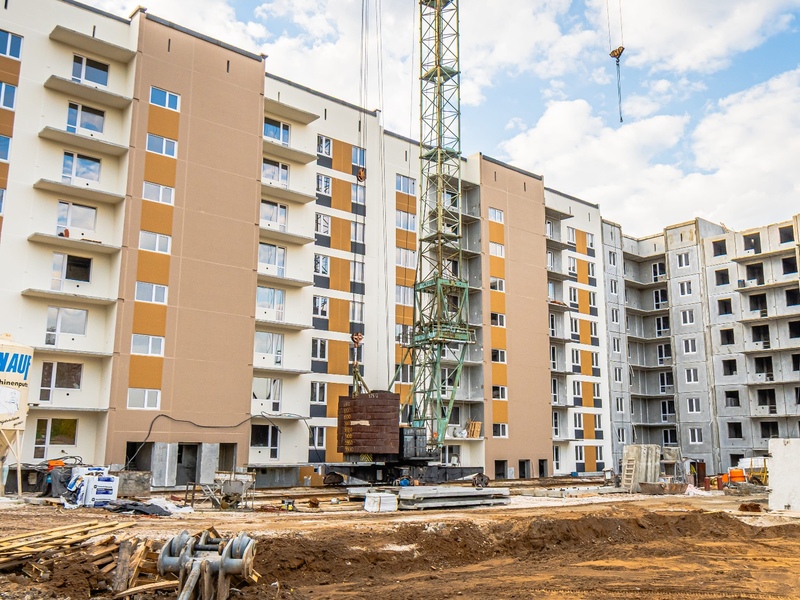

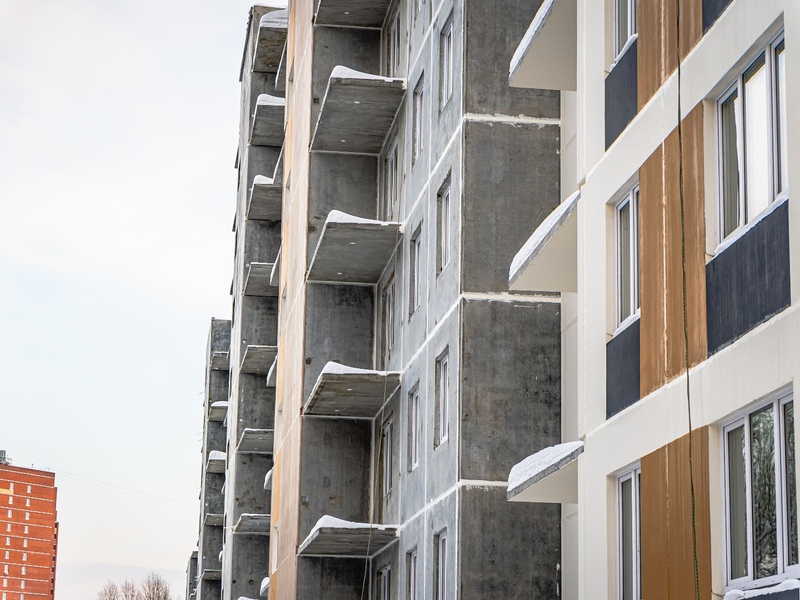

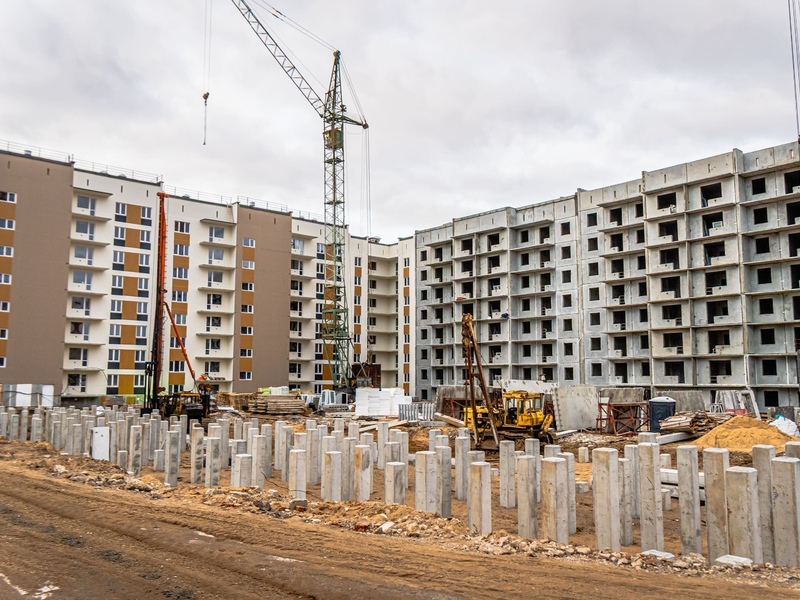

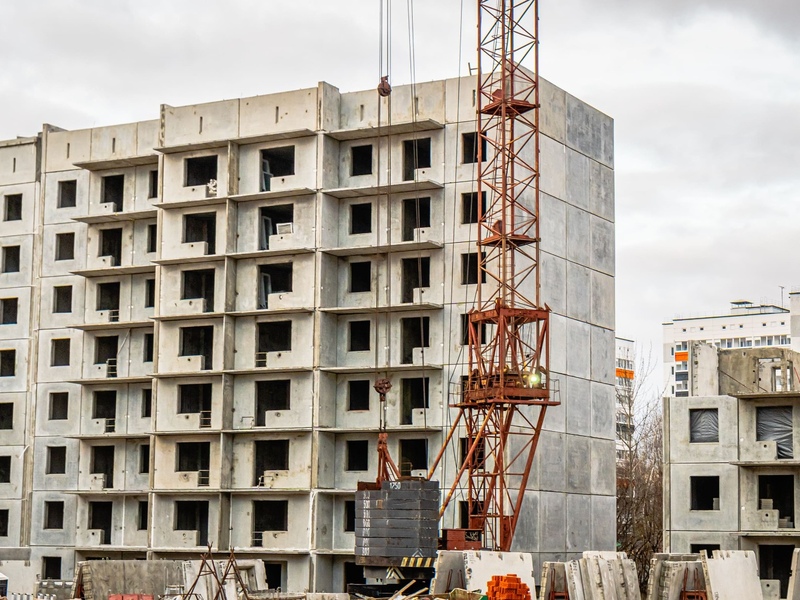

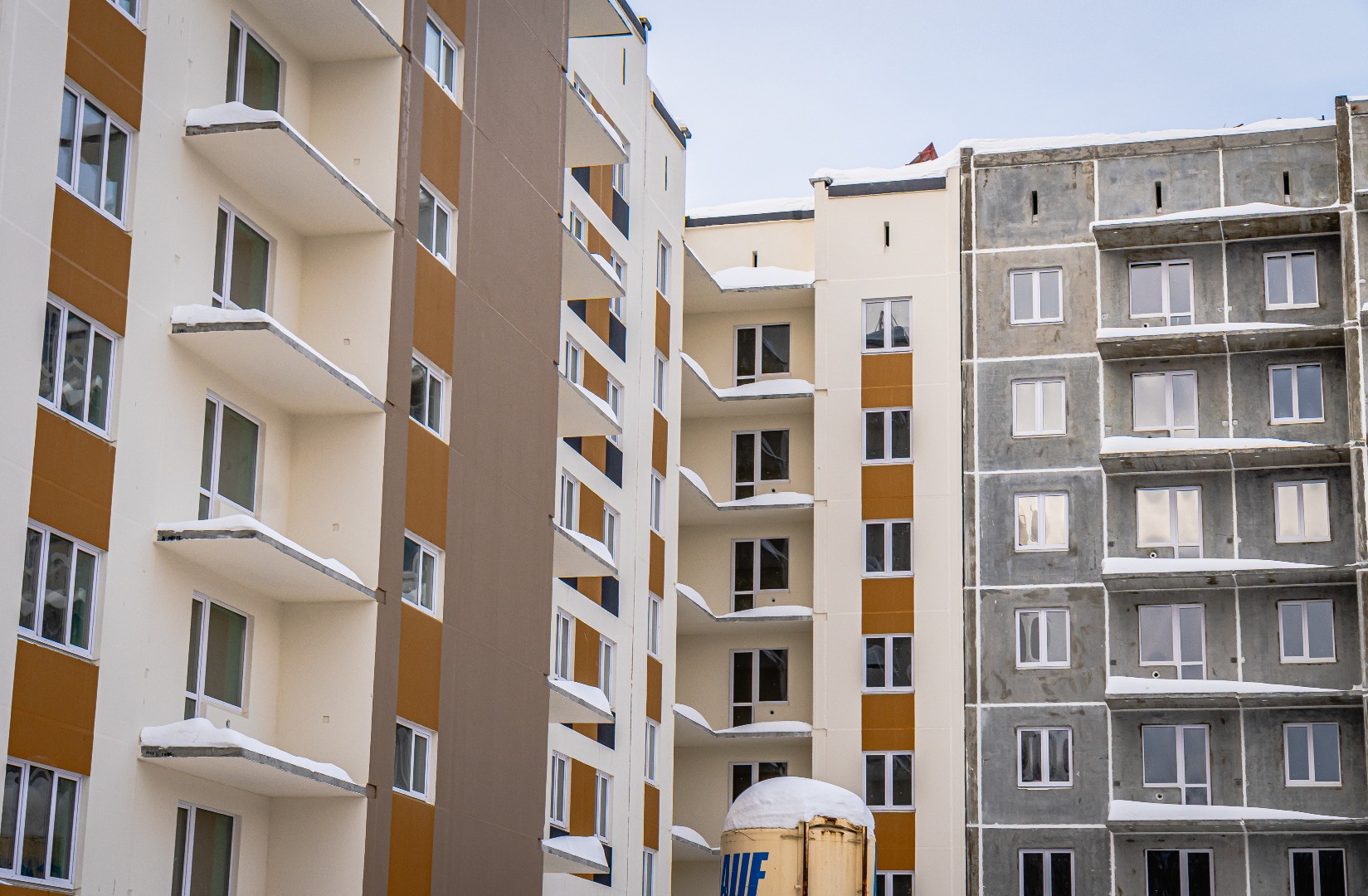

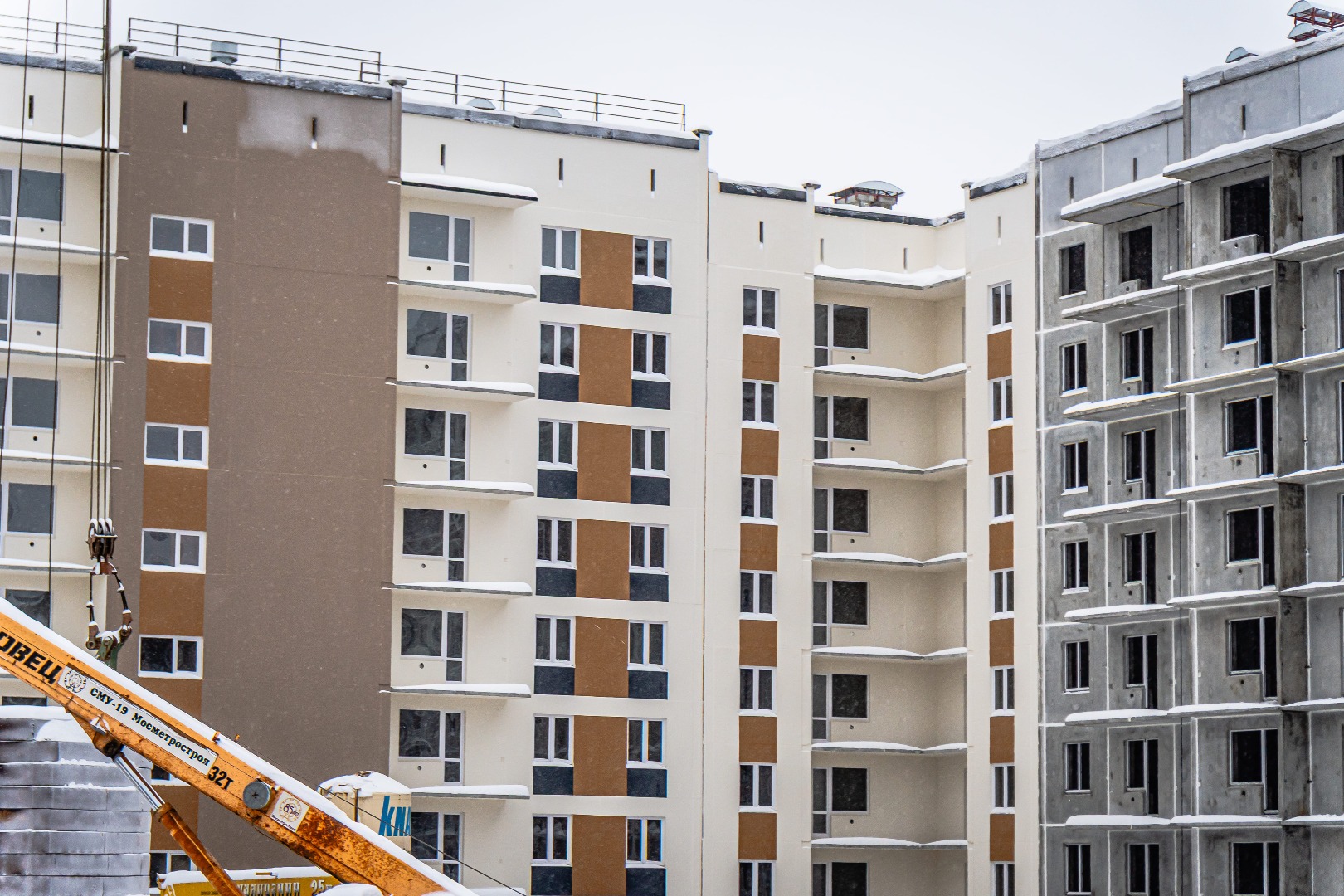

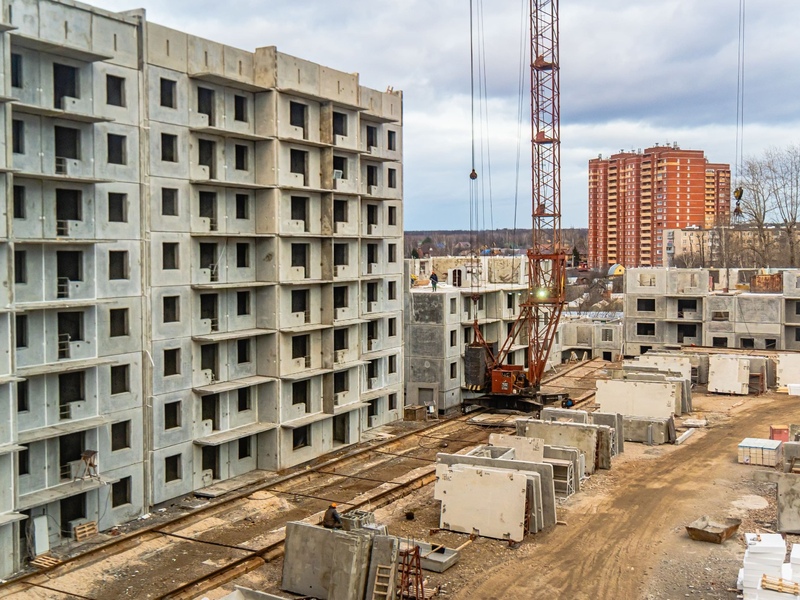

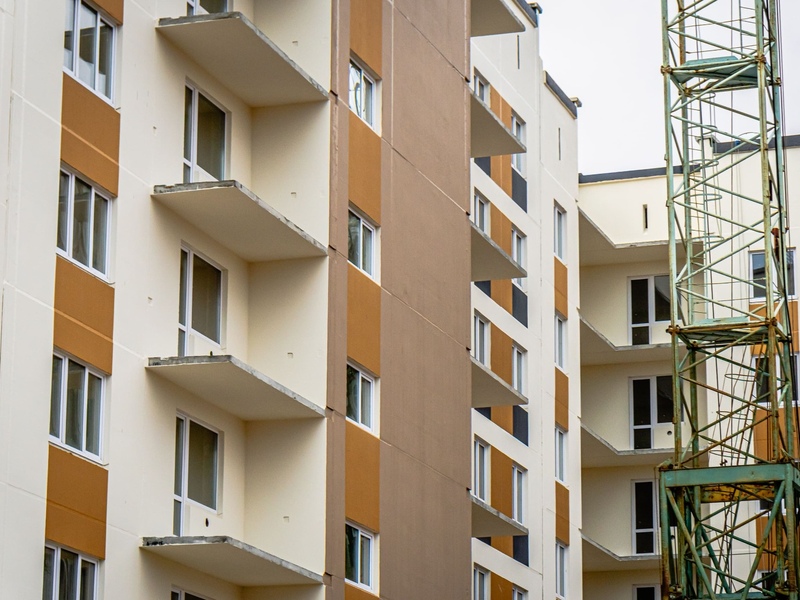

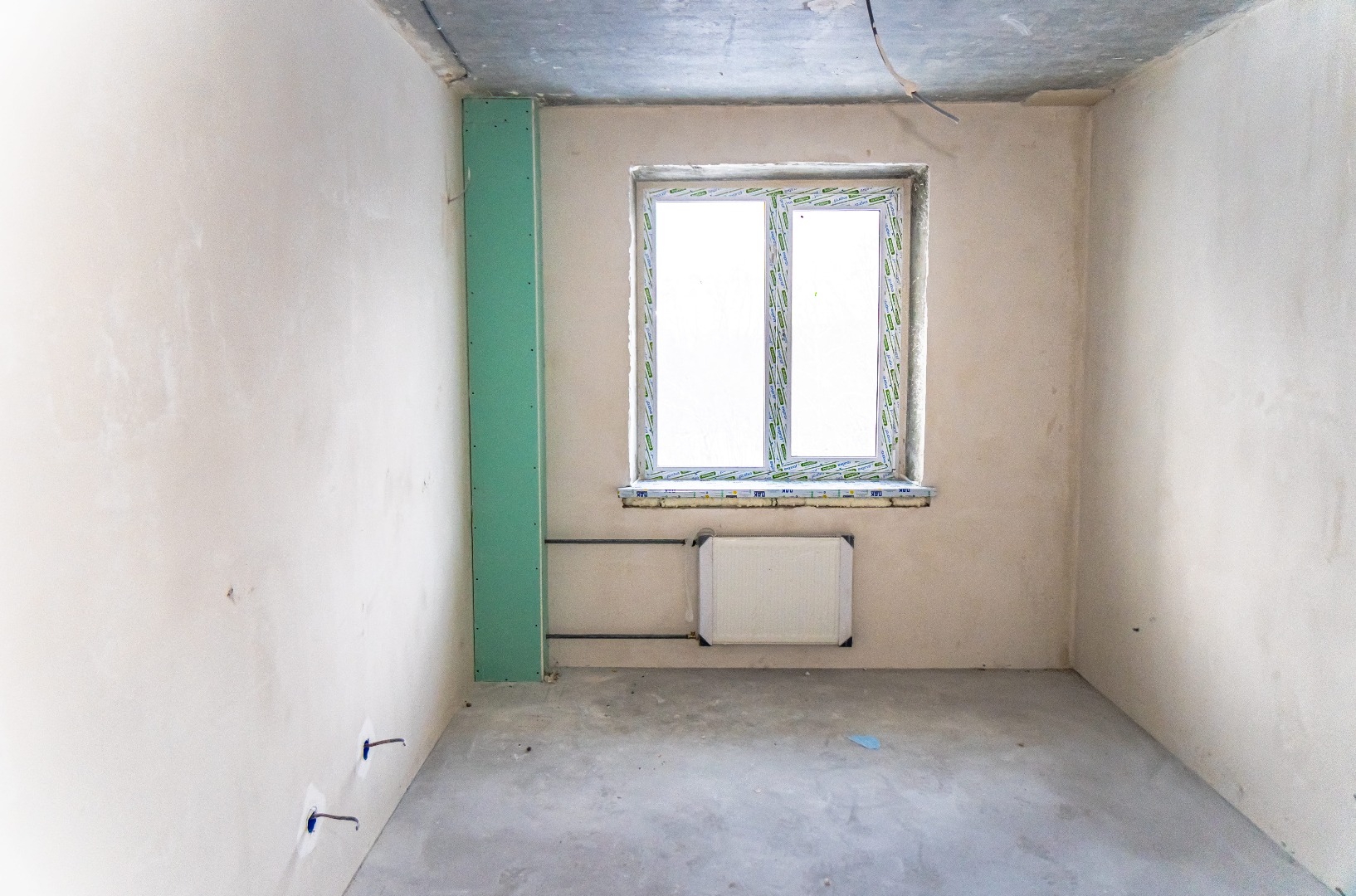

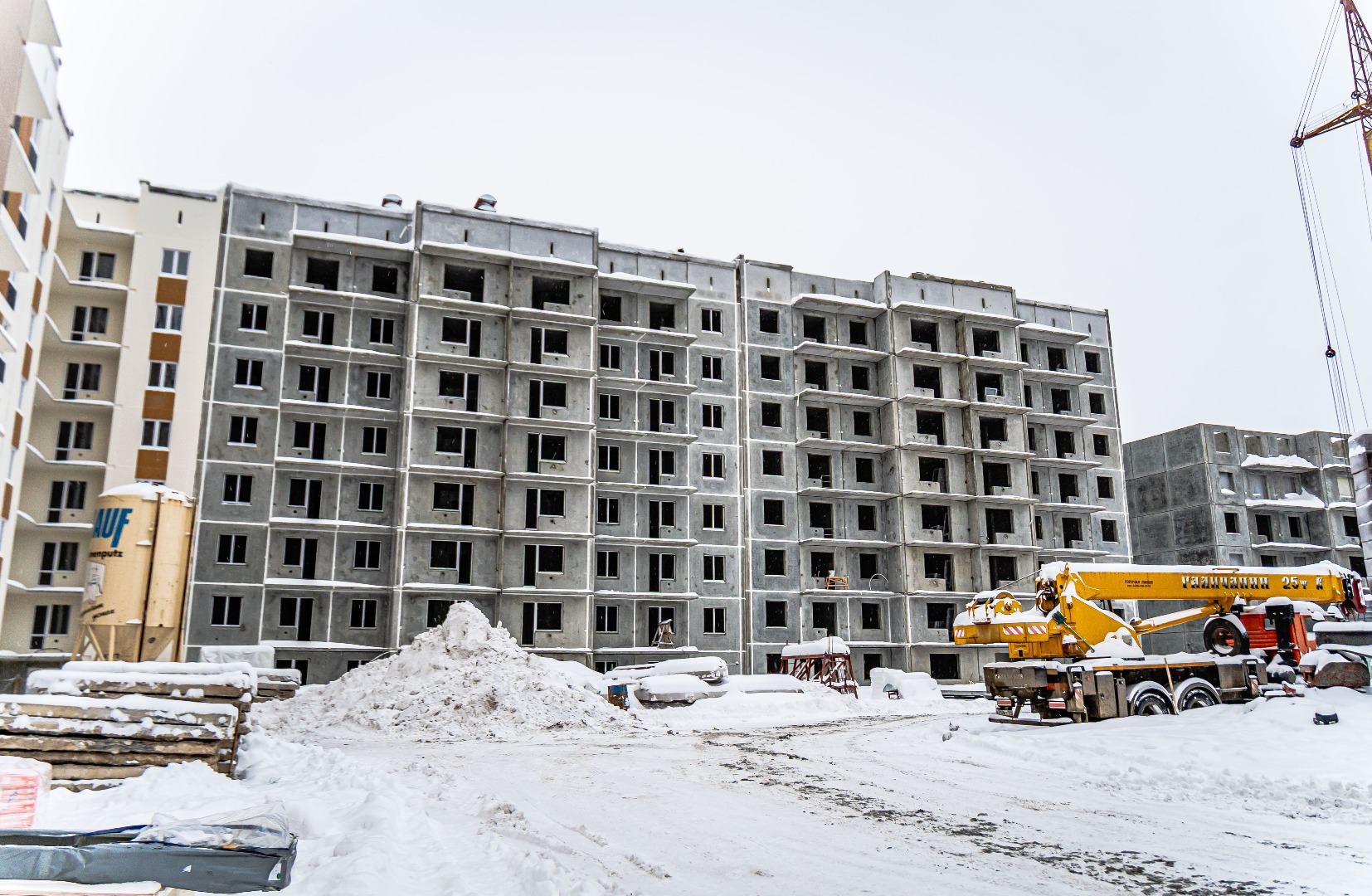

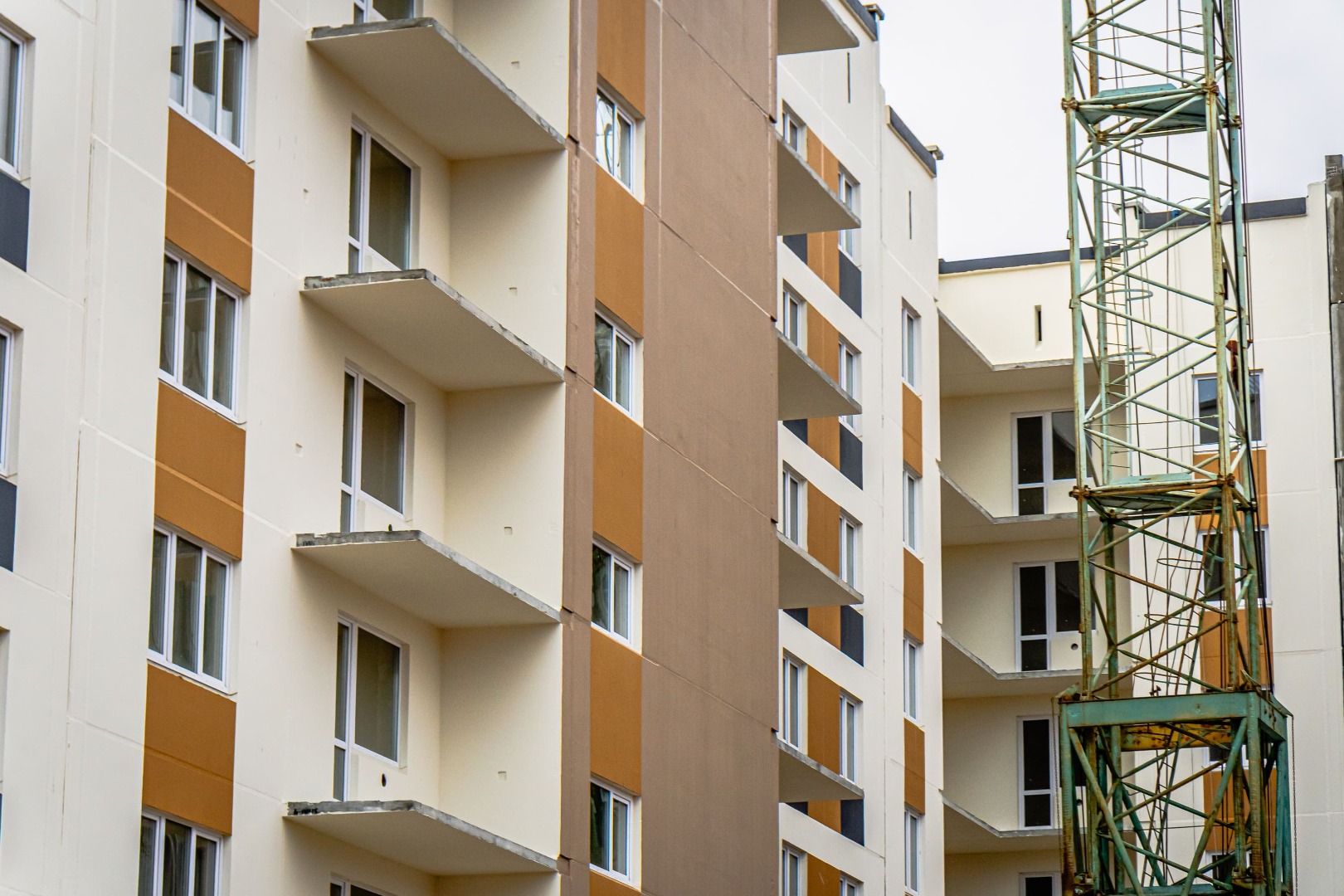

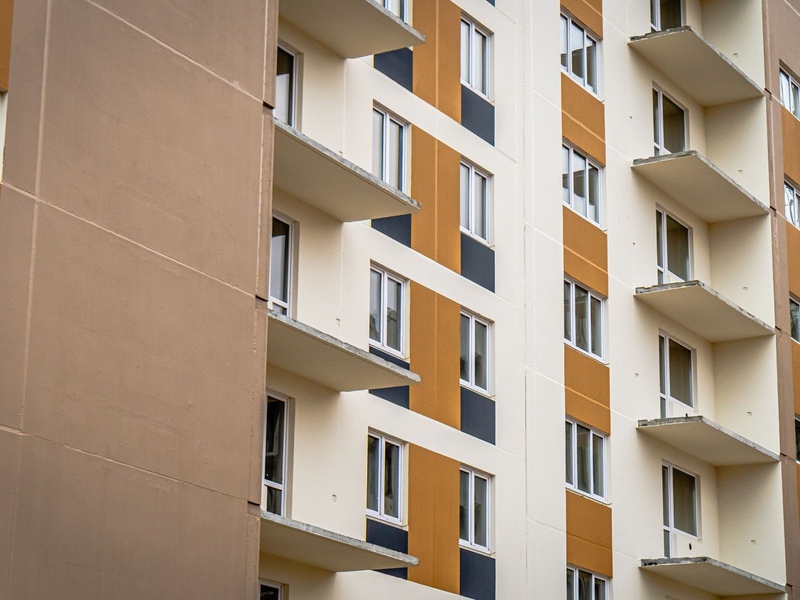

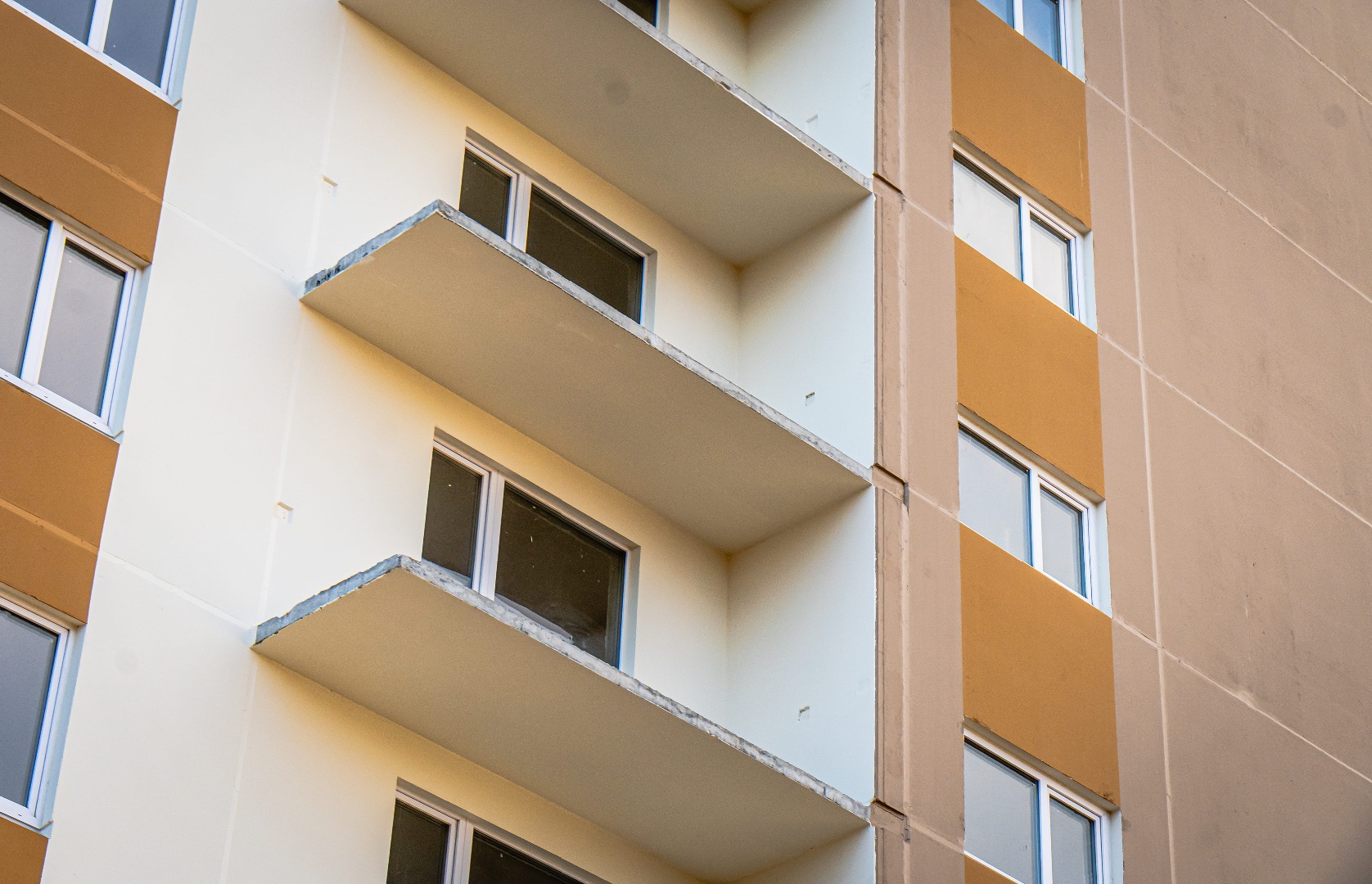

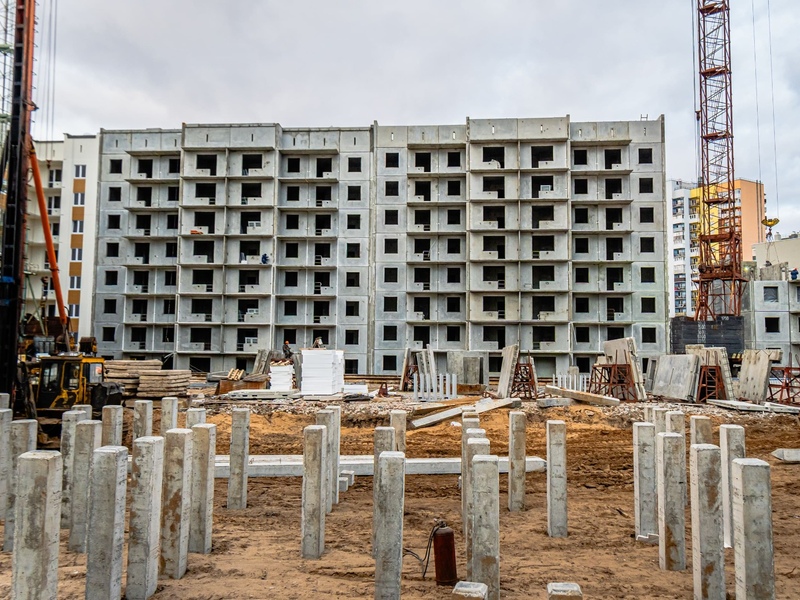

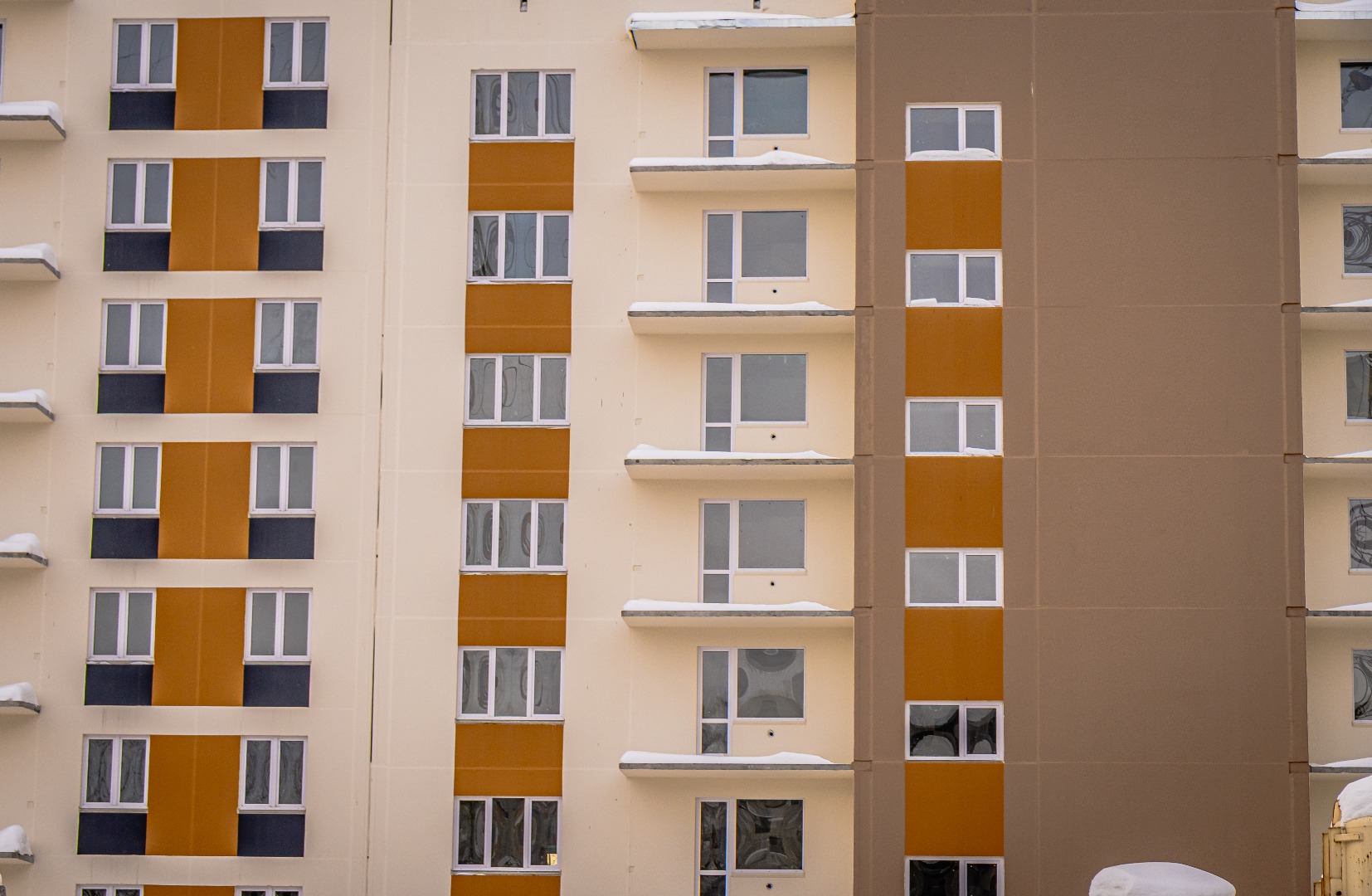

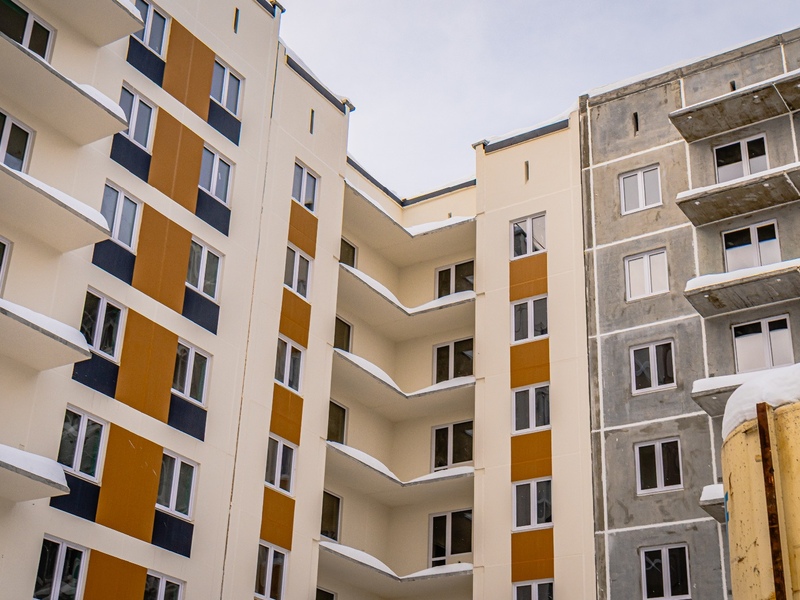

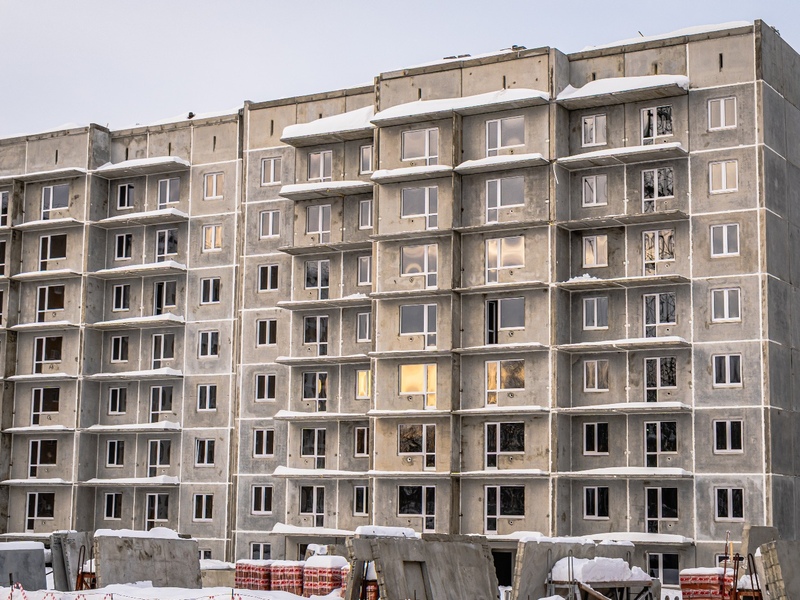

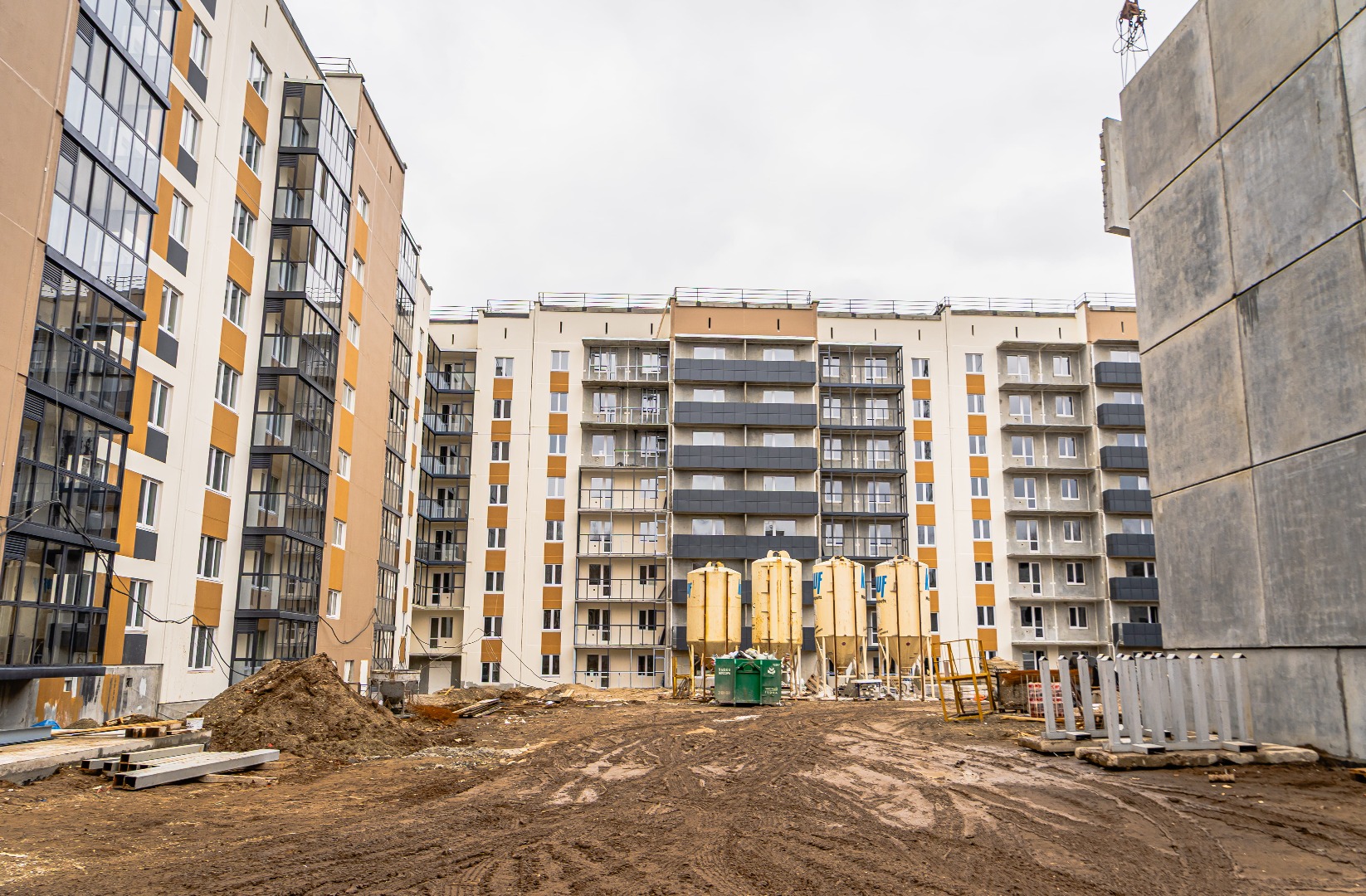

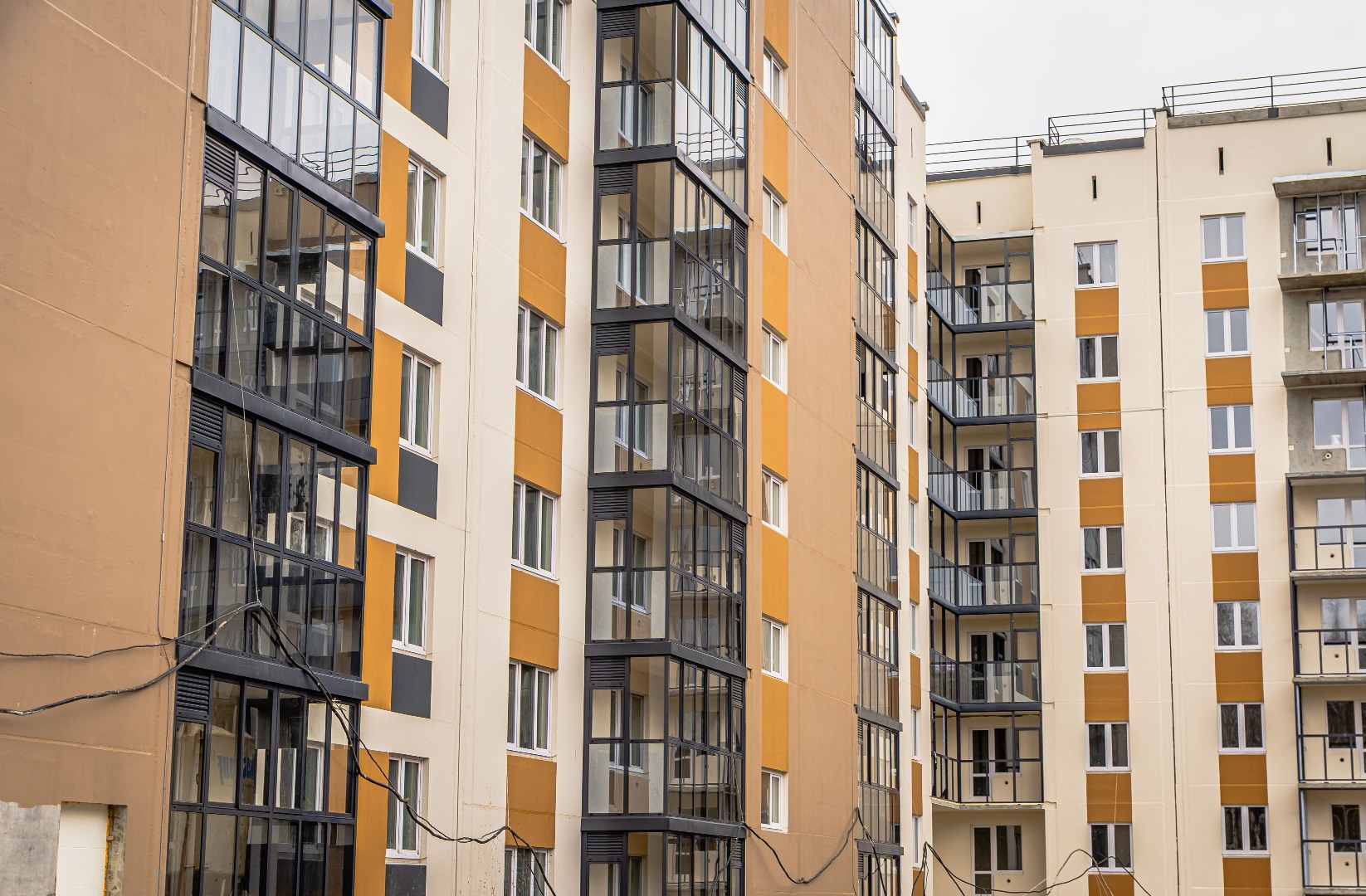

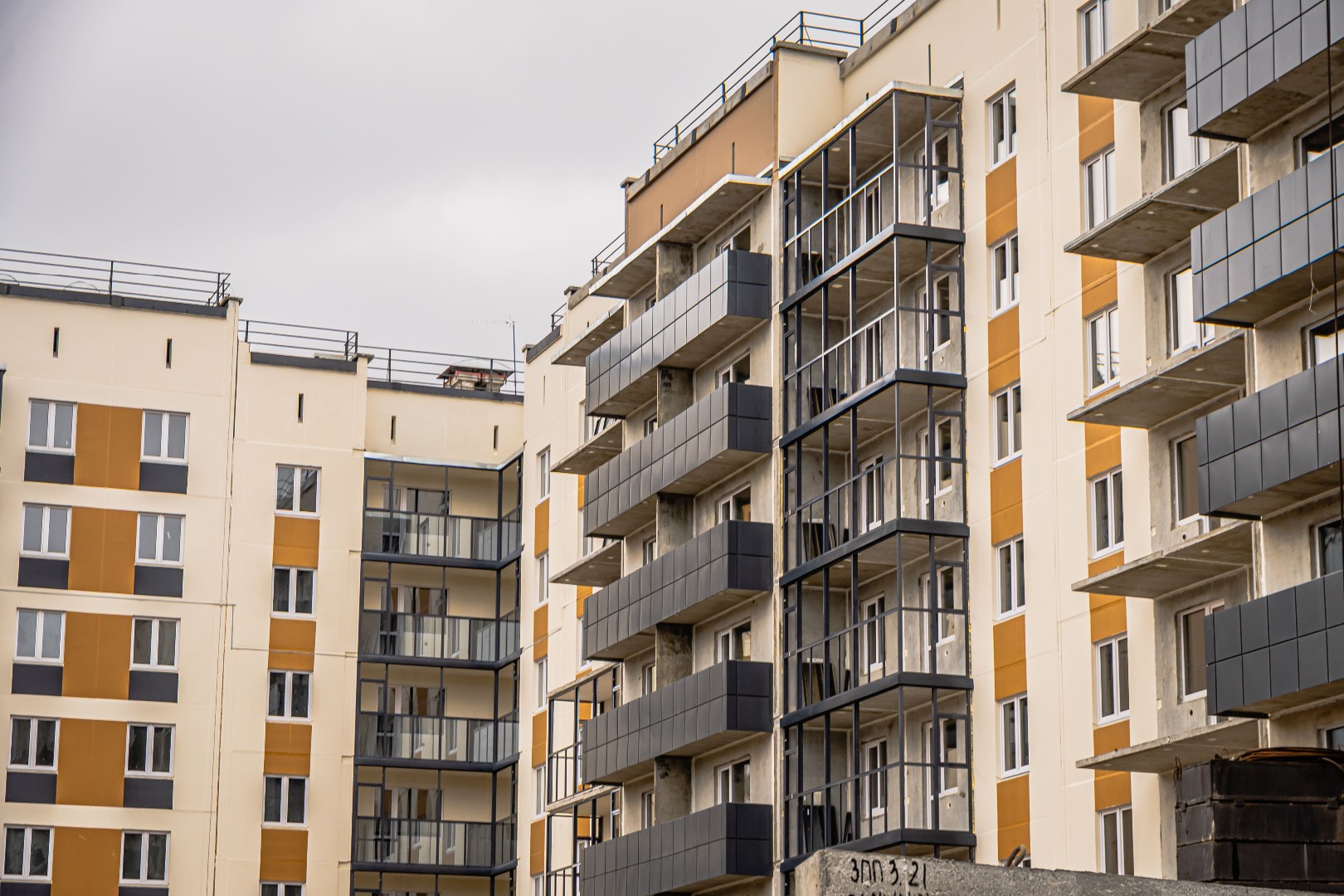

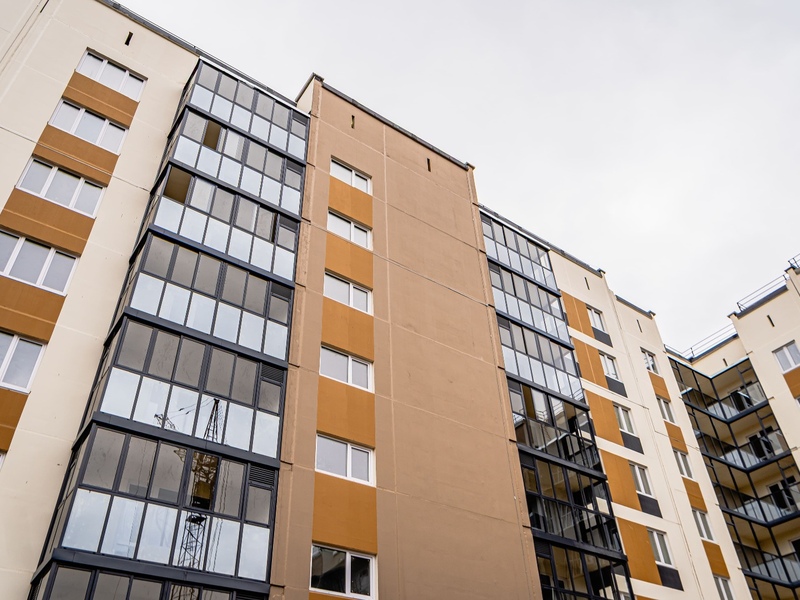

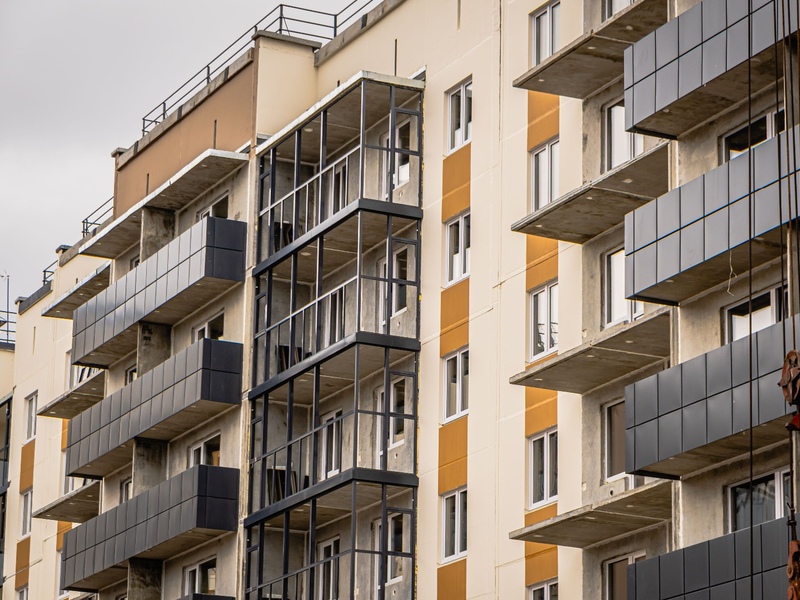

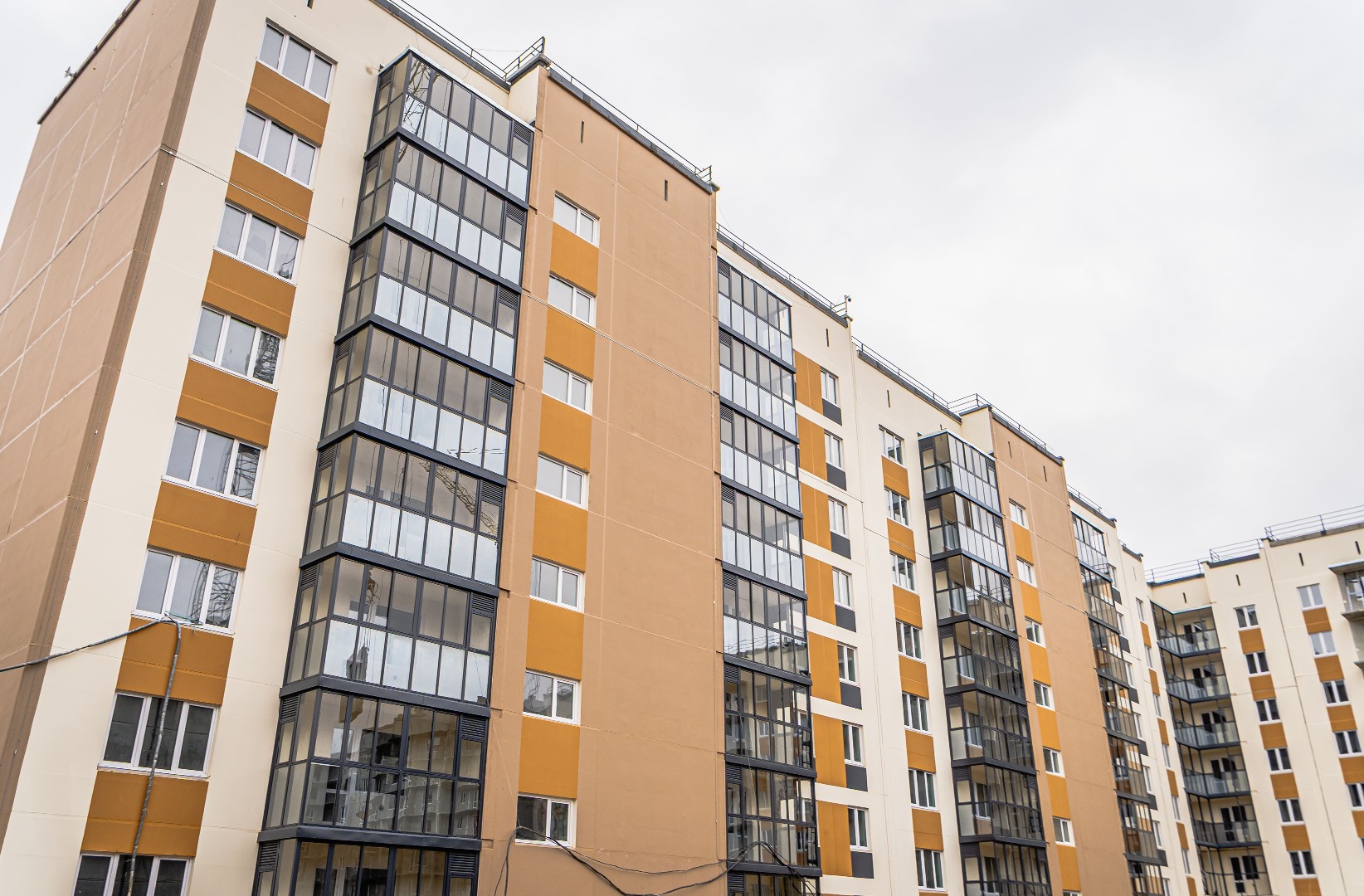

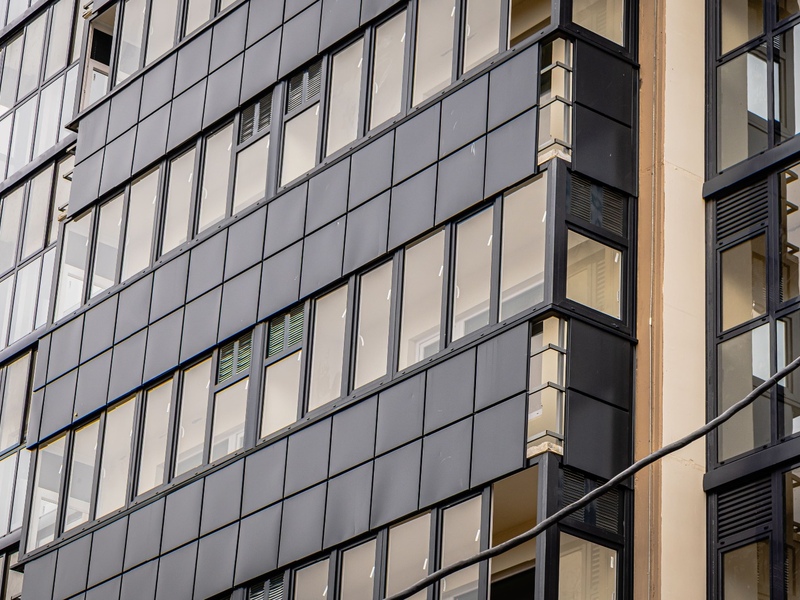

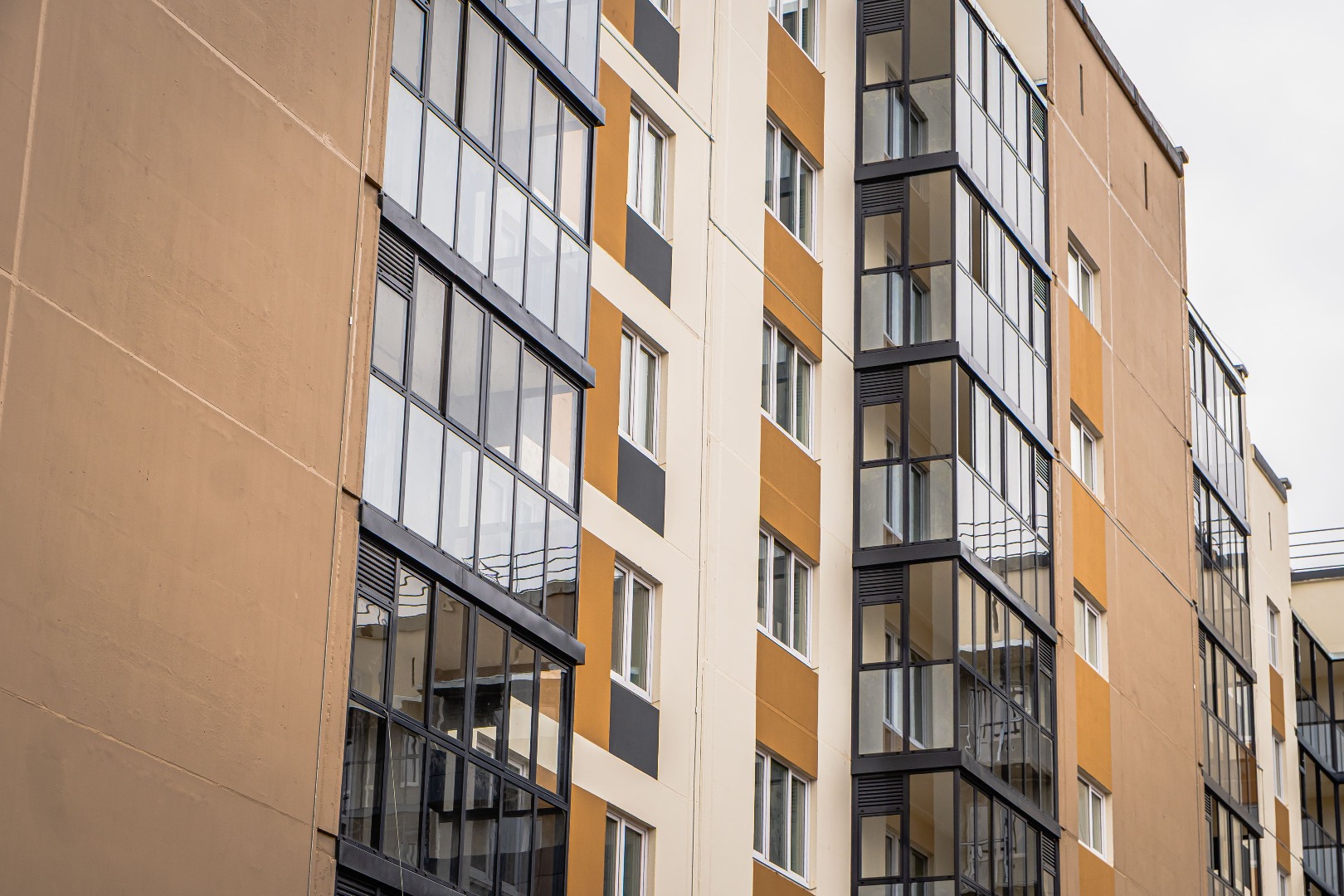

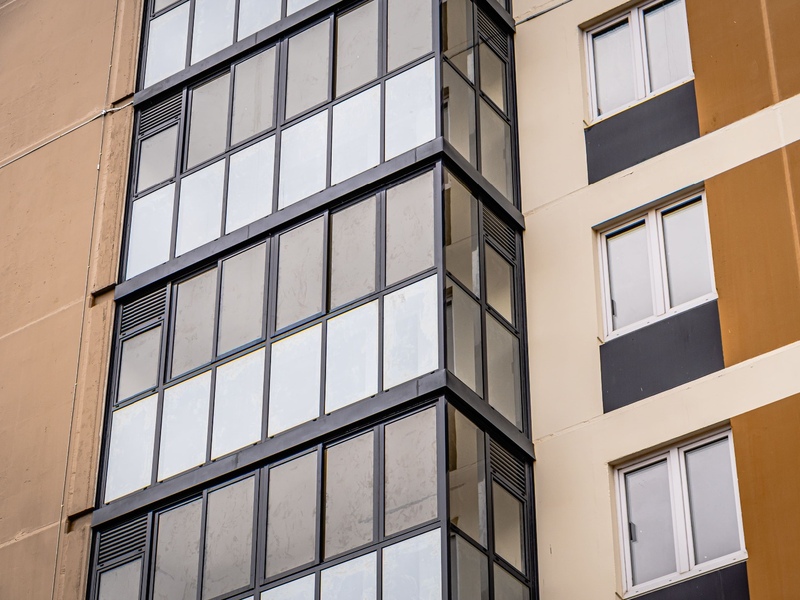

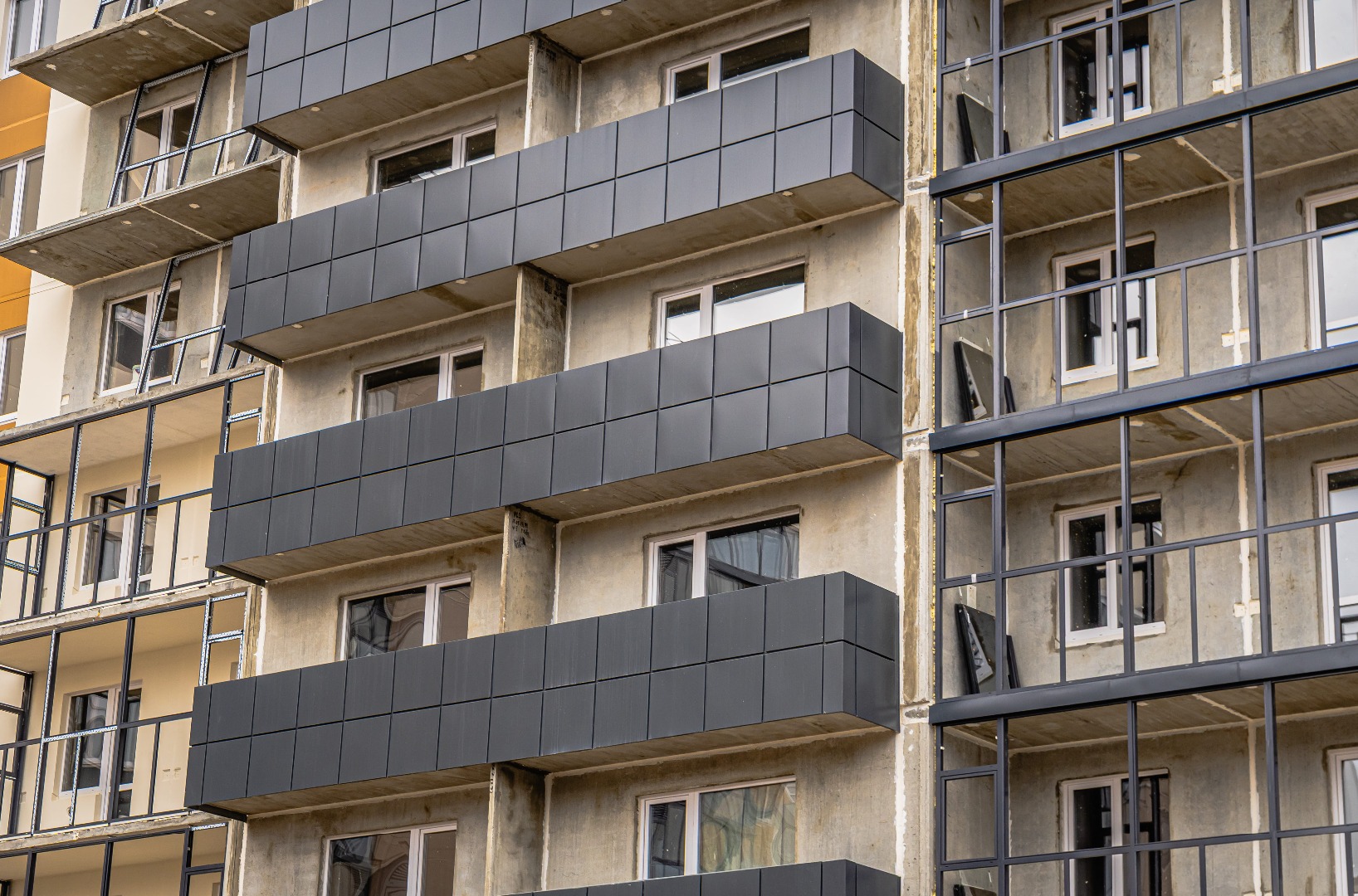

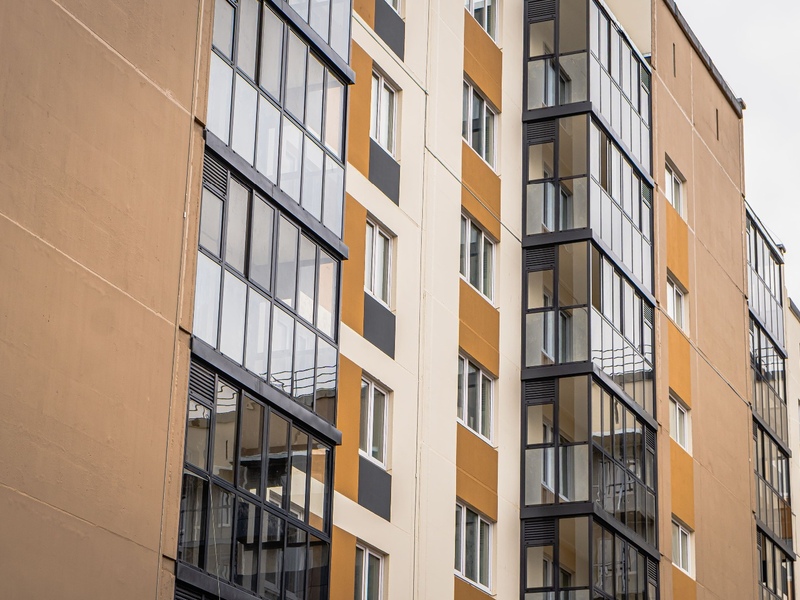

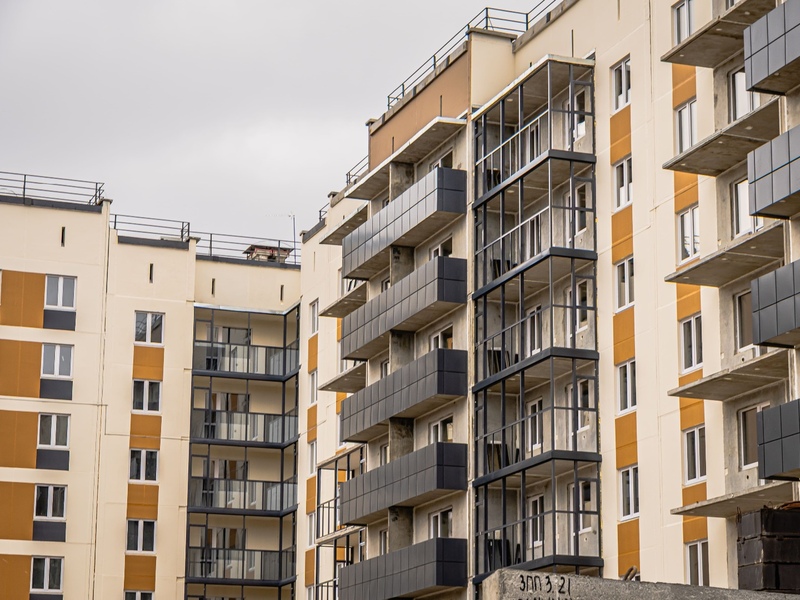

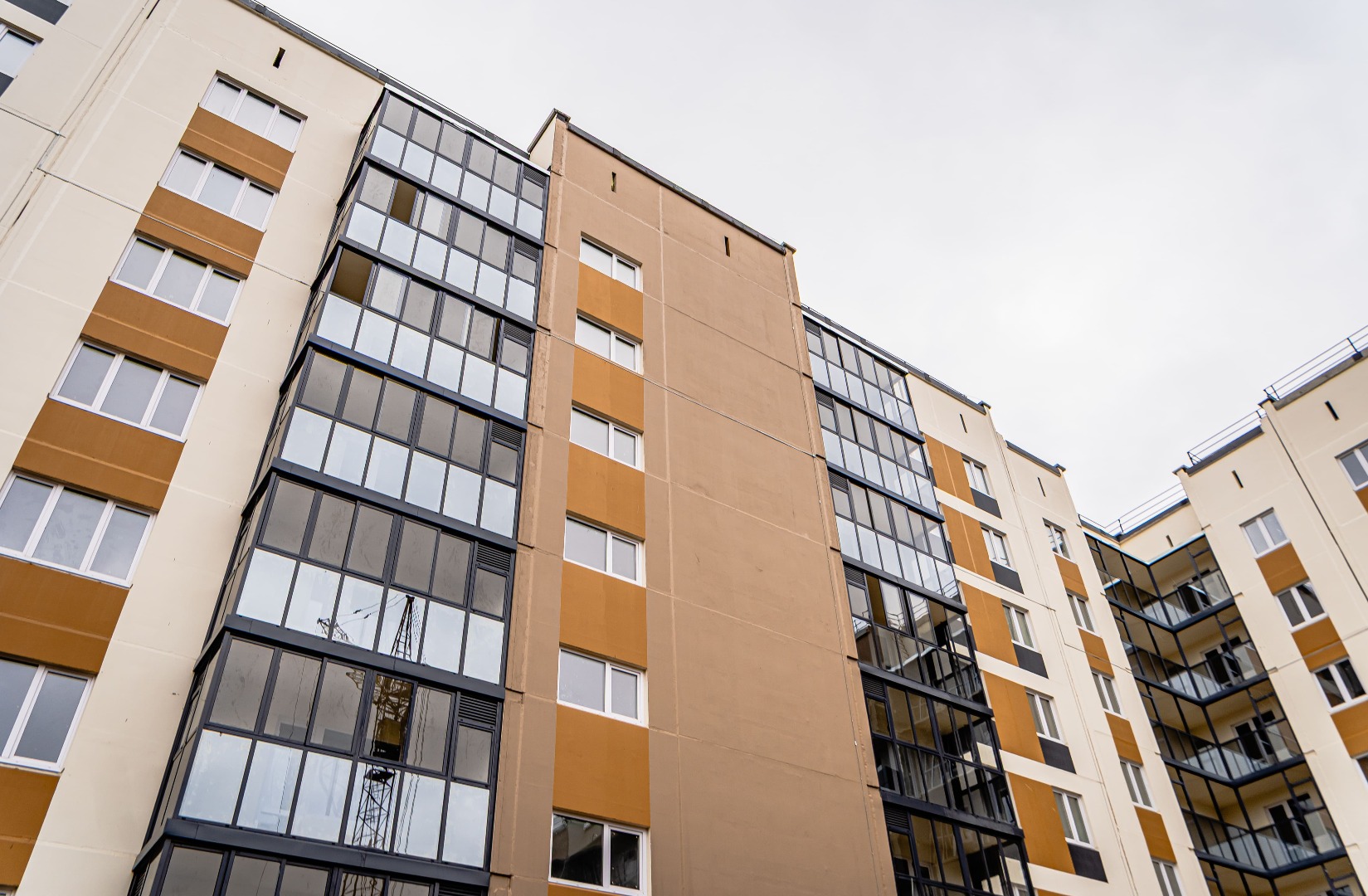

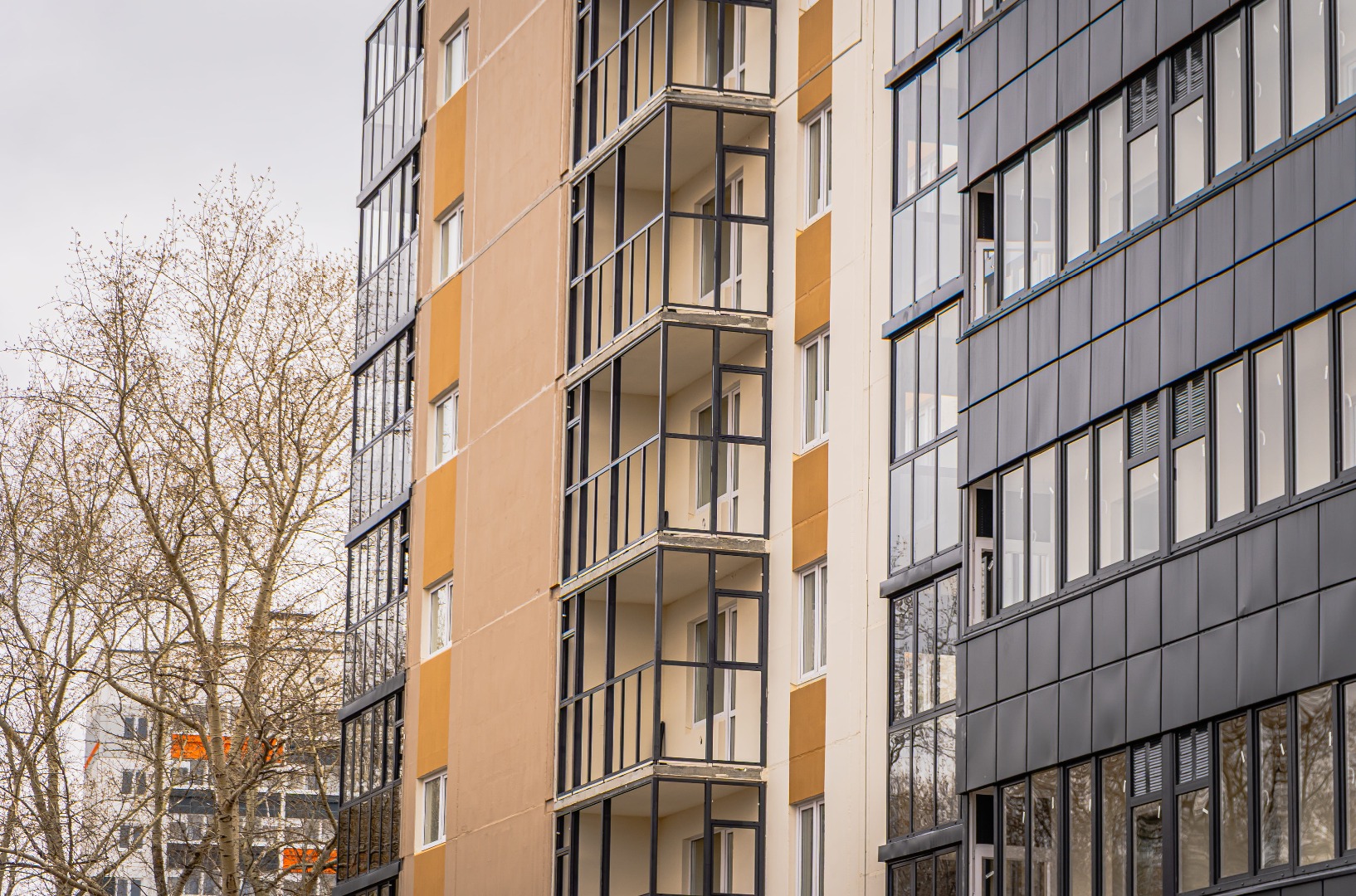

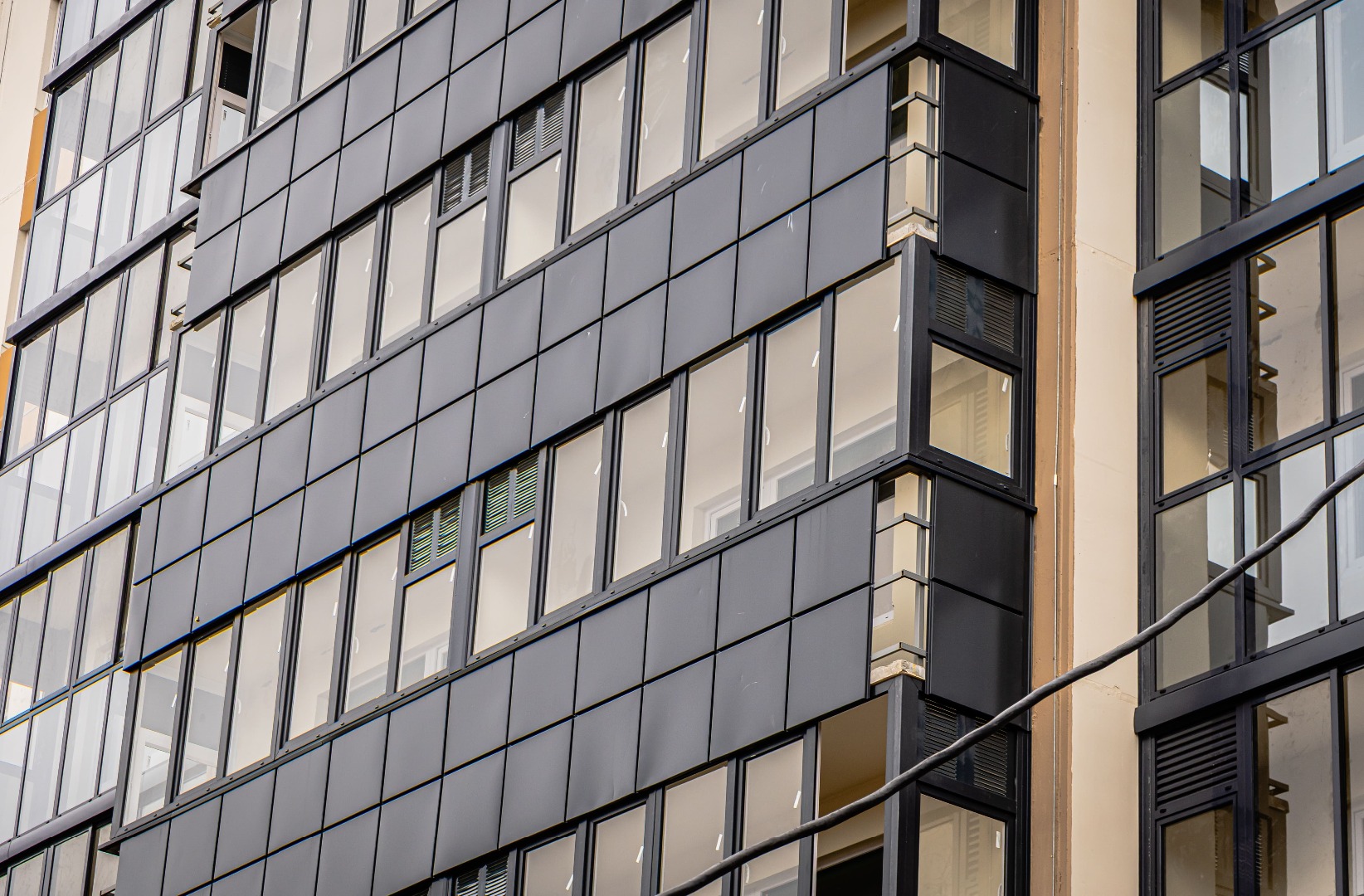

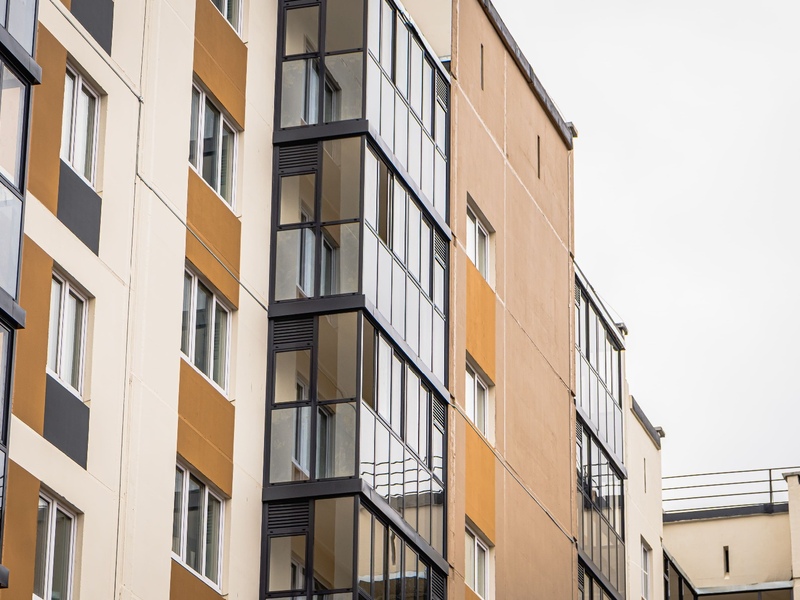

1 подъезд:

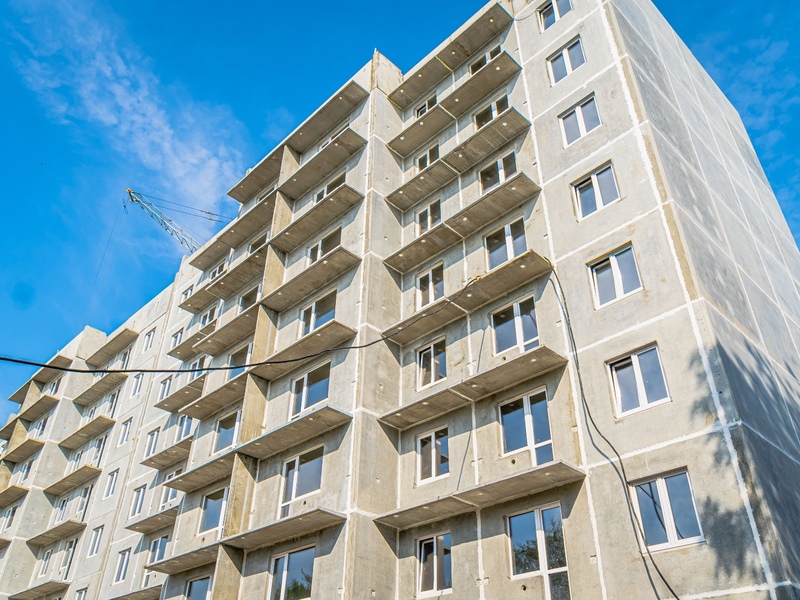

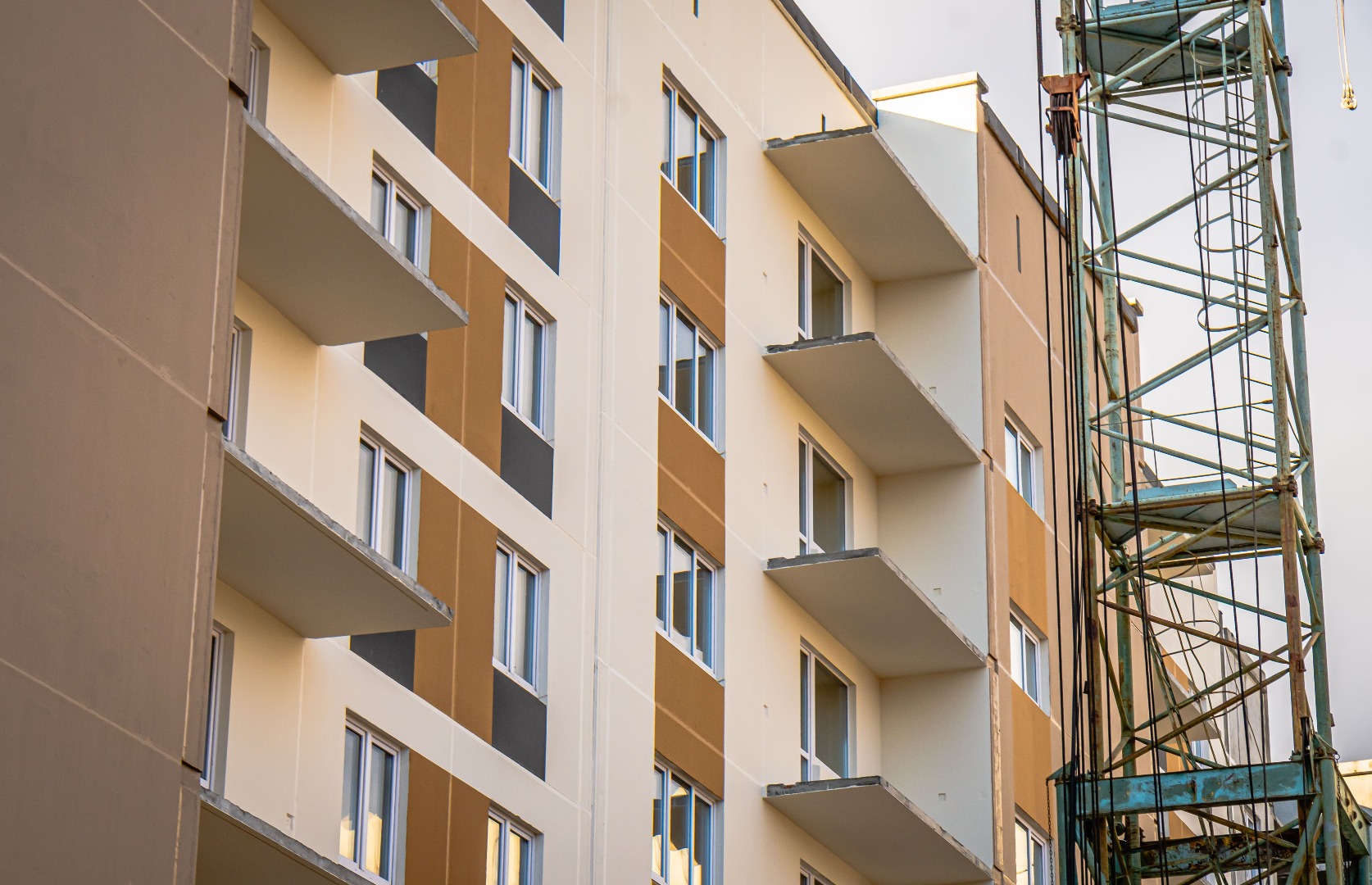

- Завершен монтаж кровли.

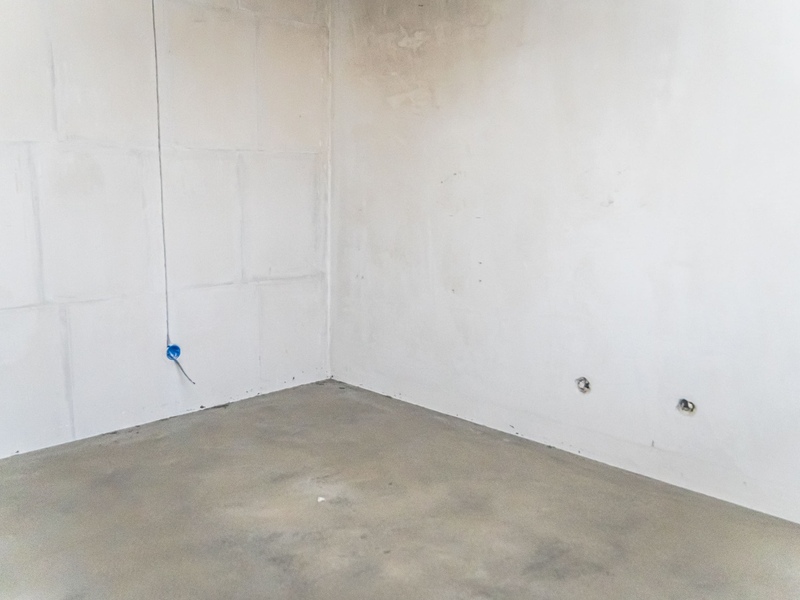

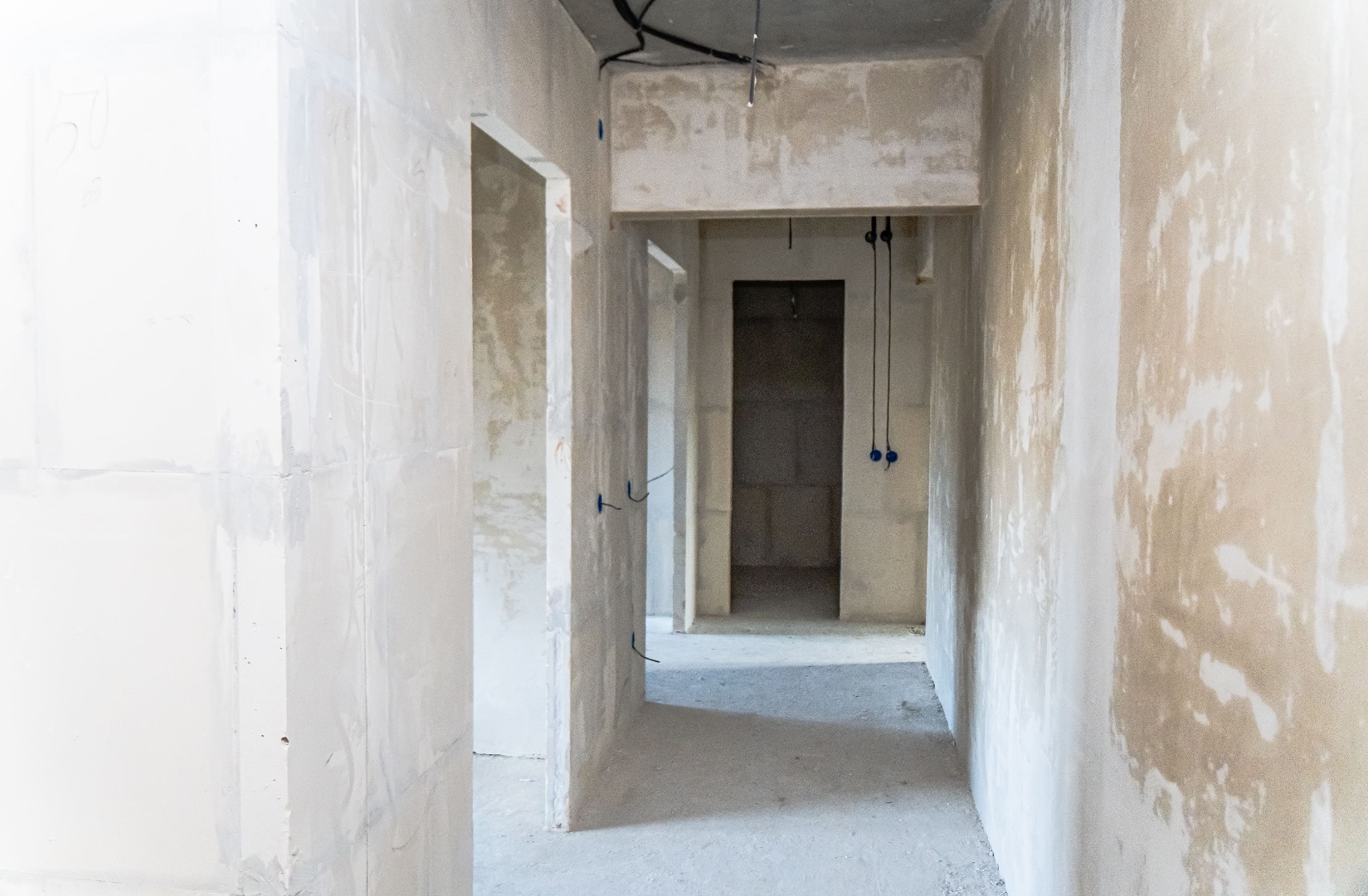

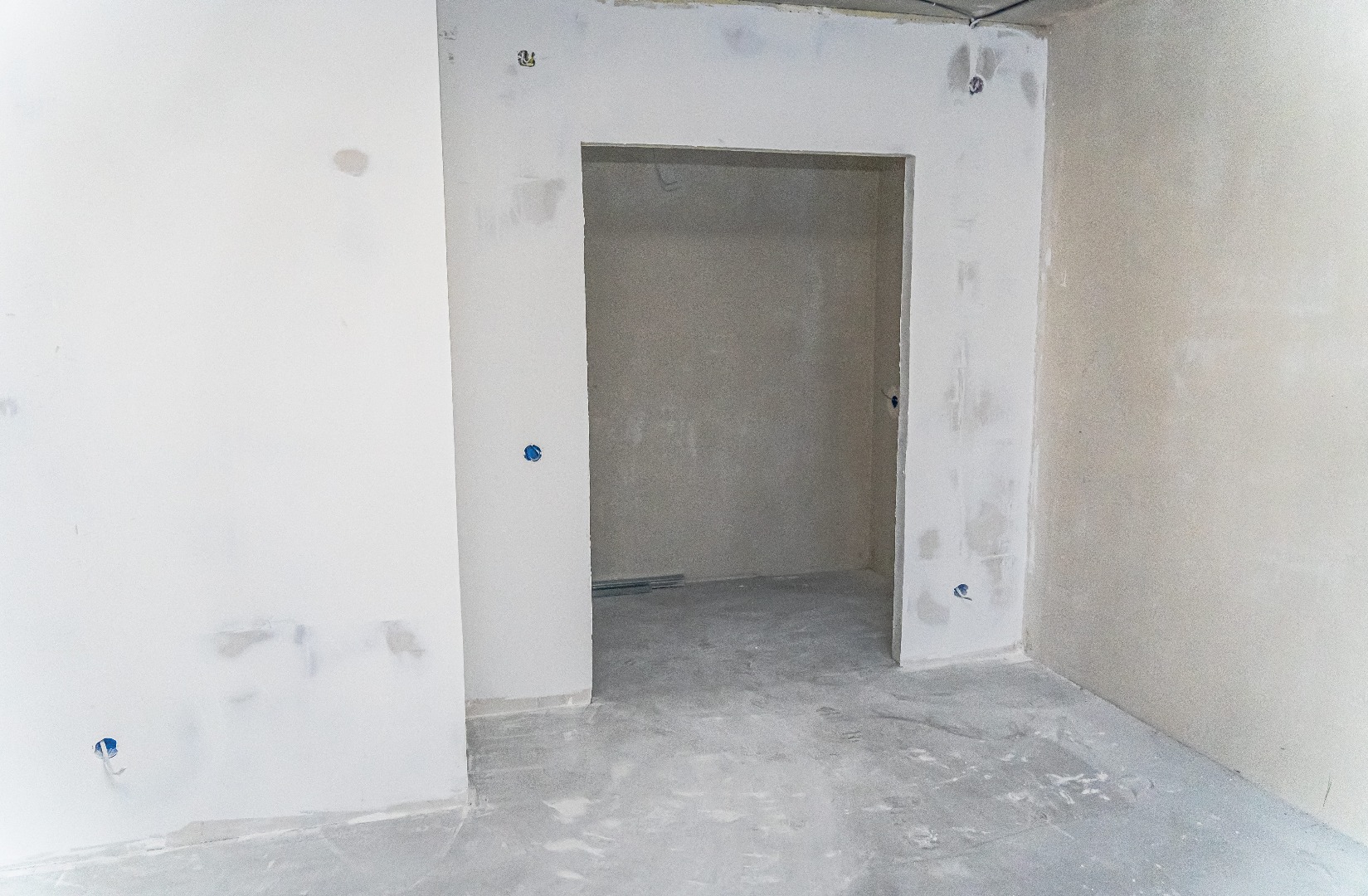

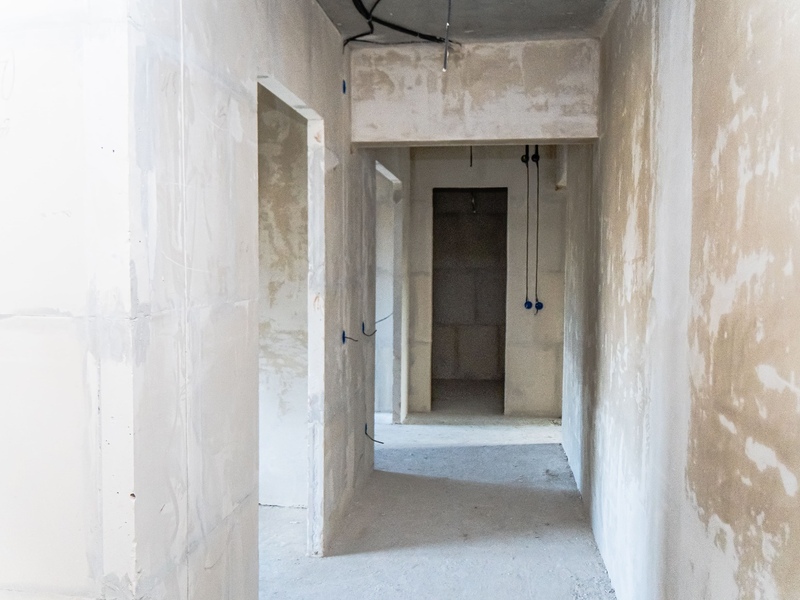

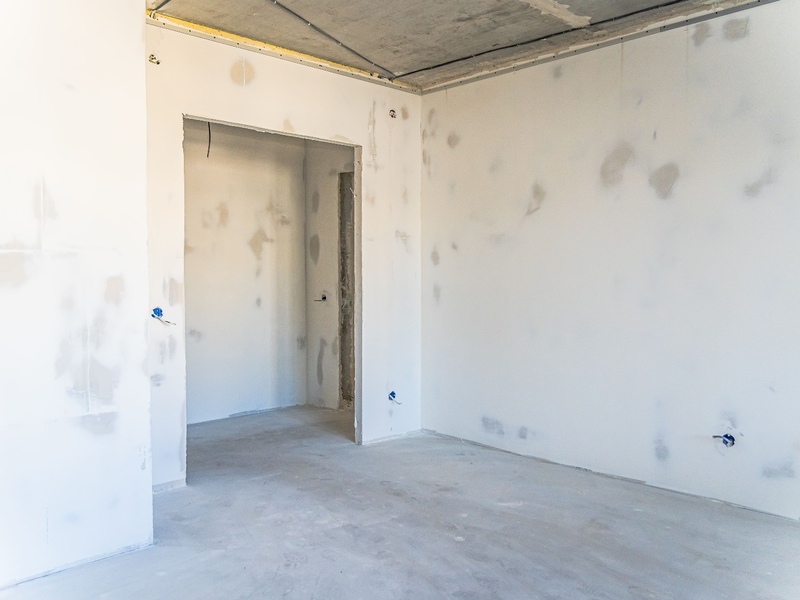

- Завершено оштукатуривание стен.

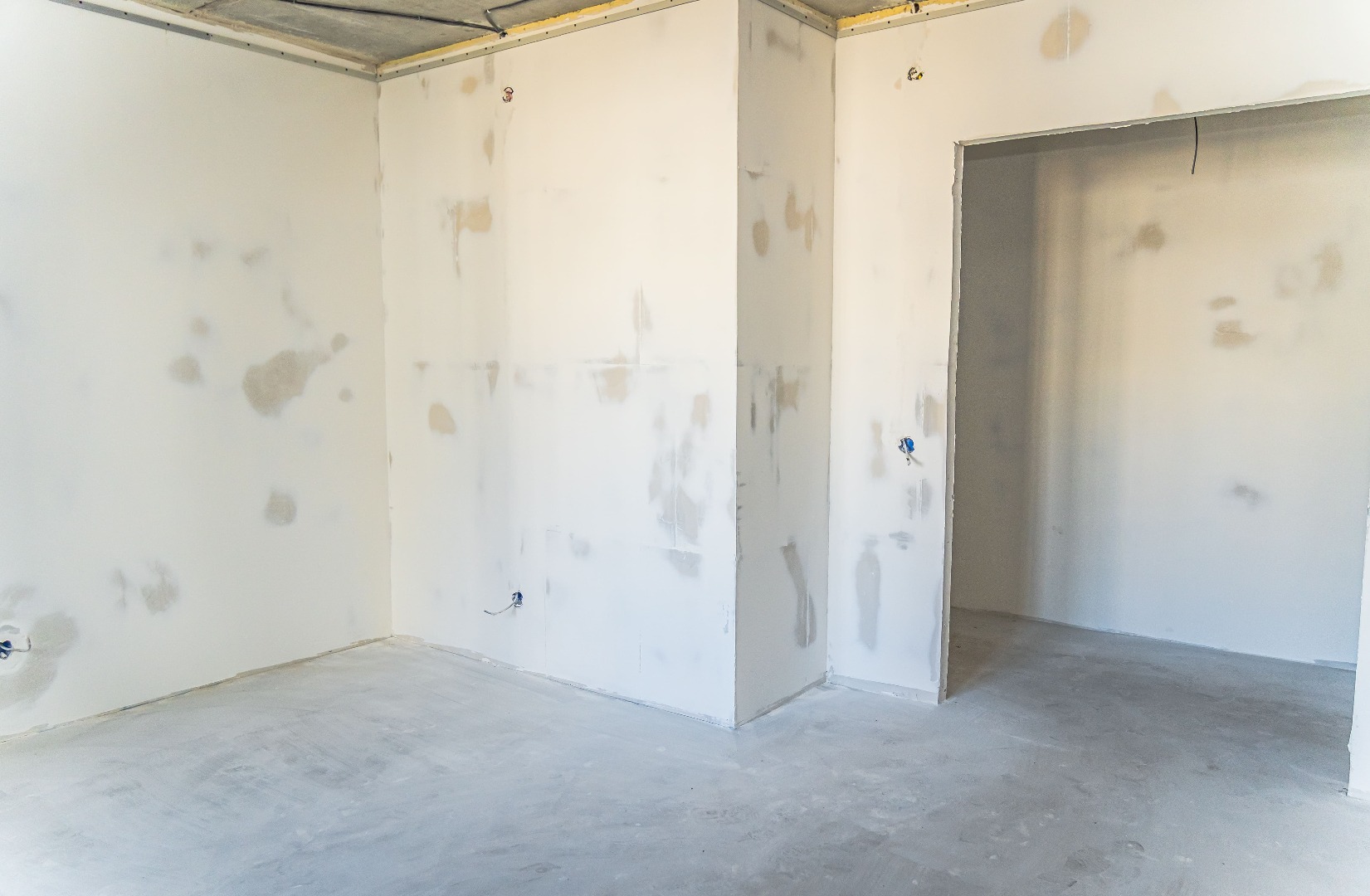

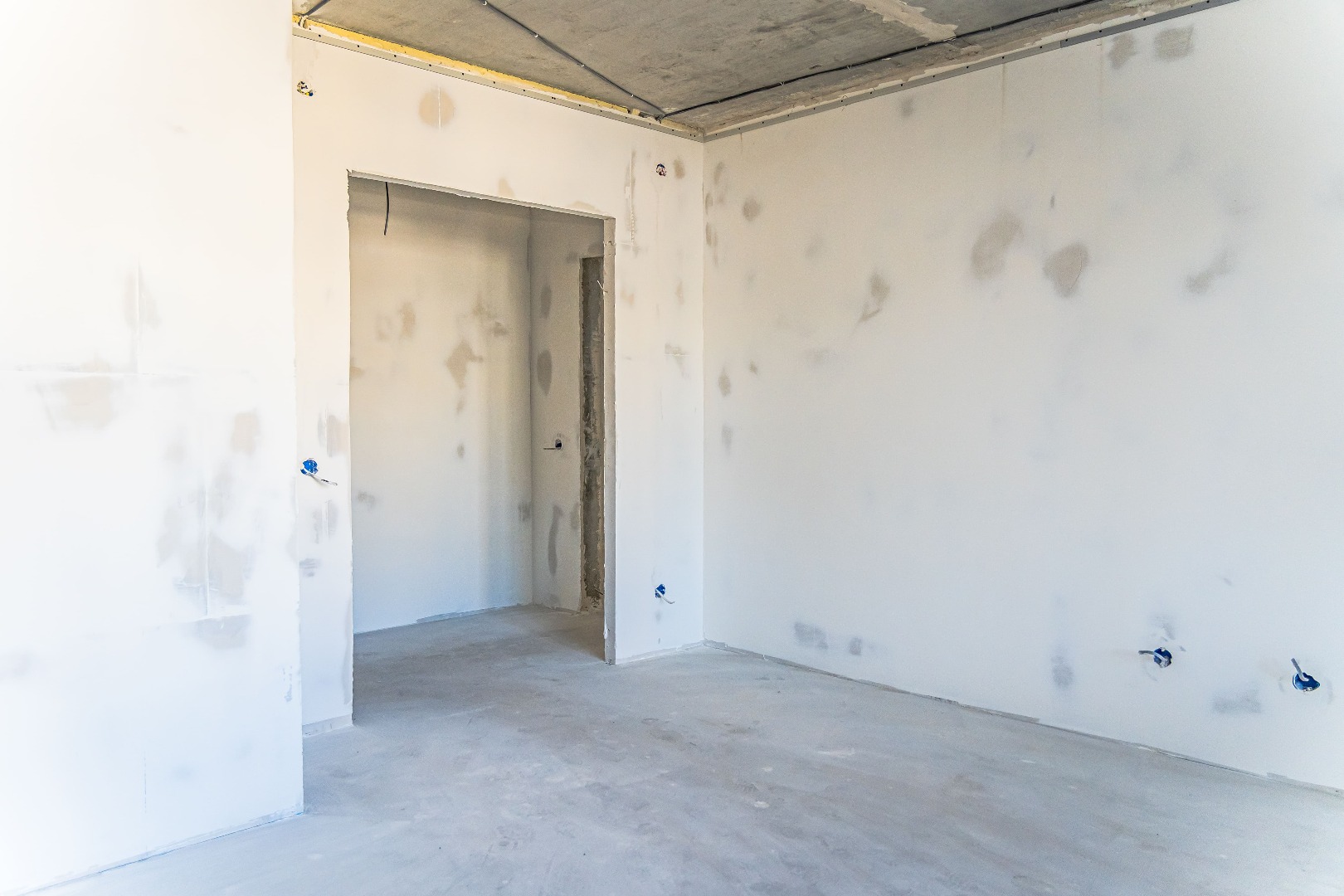

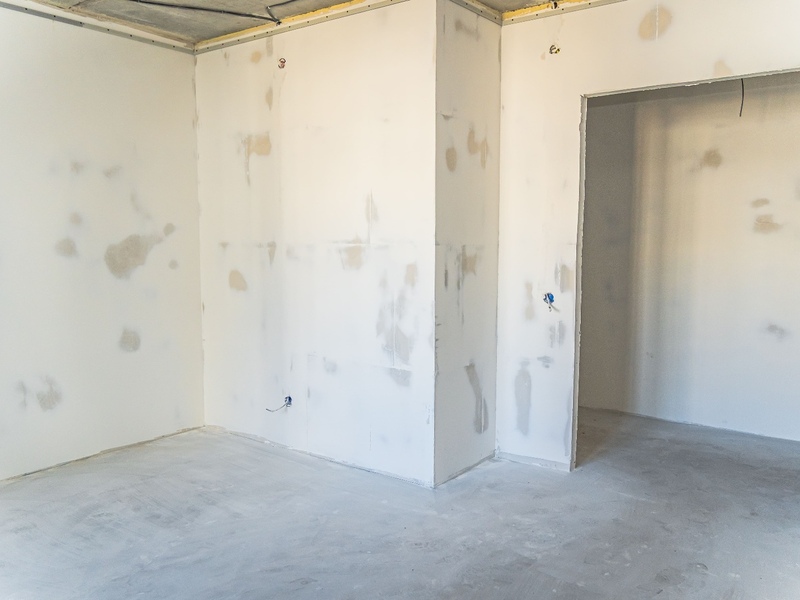

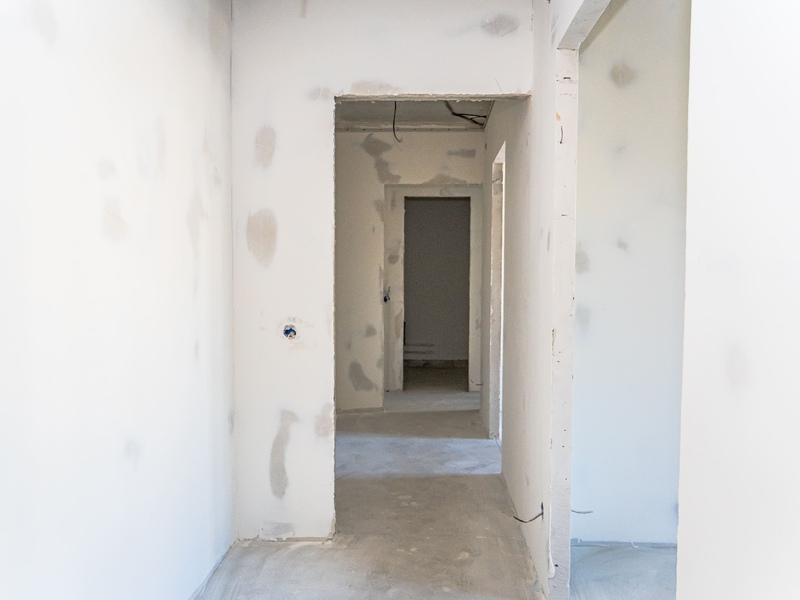

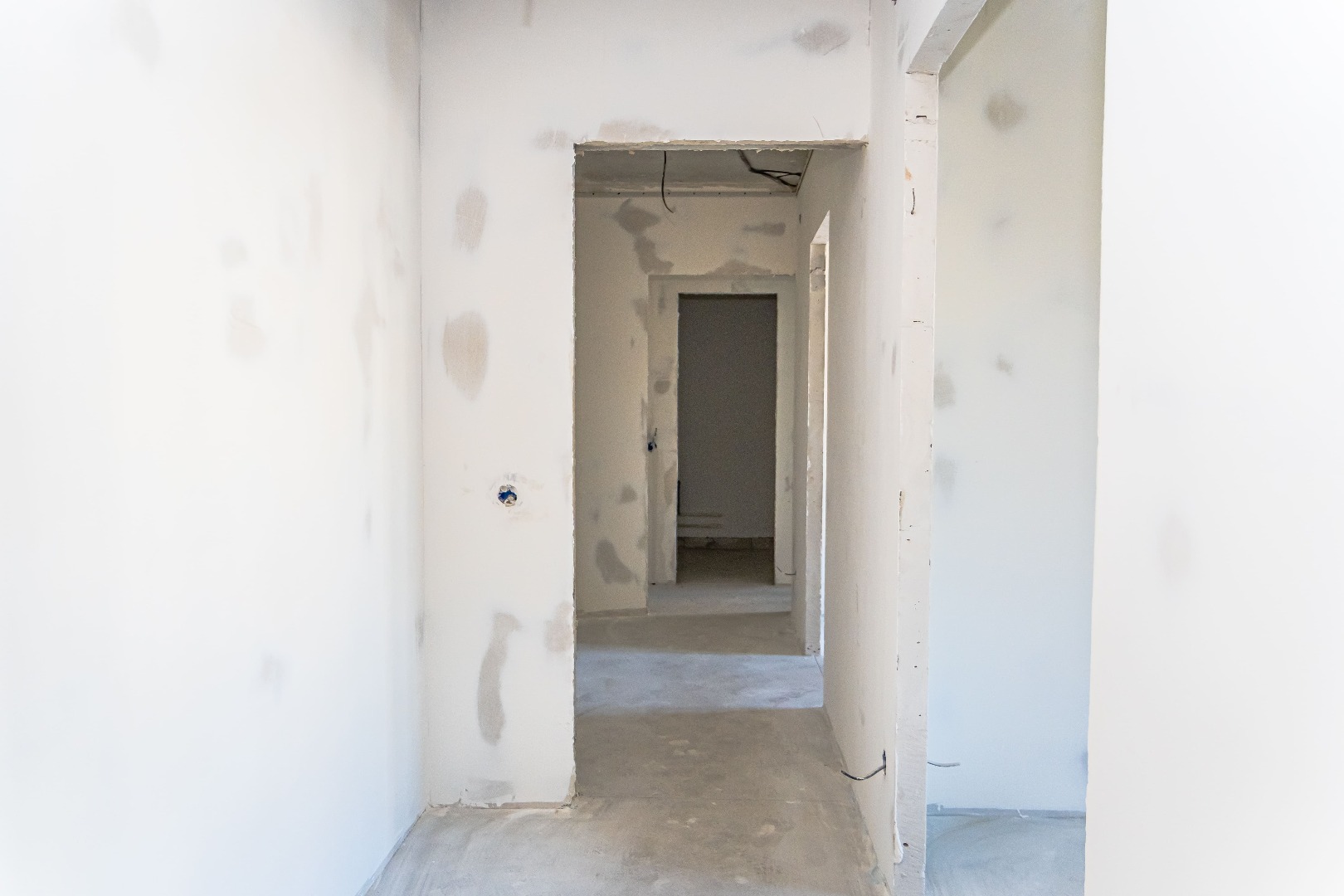

- Продолжаются электромонтажные работы.
- Продолжается монтаж системы вентиляции.

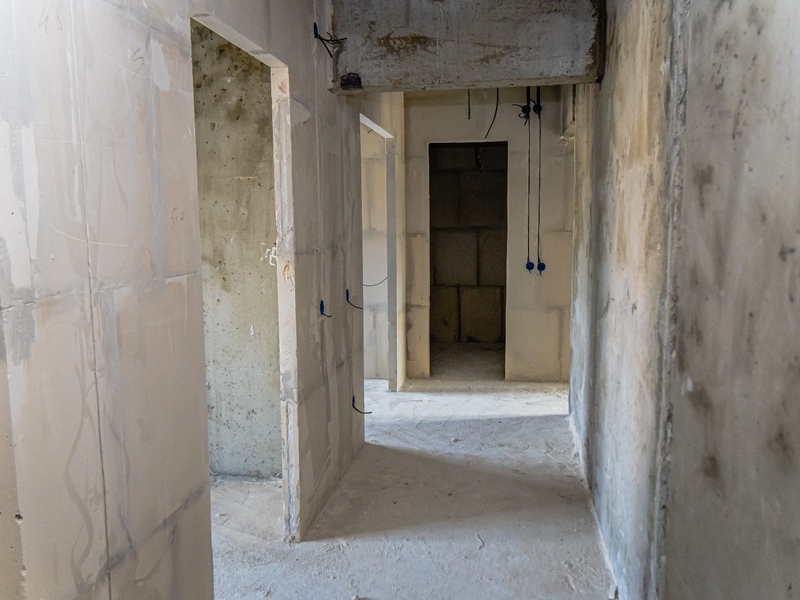

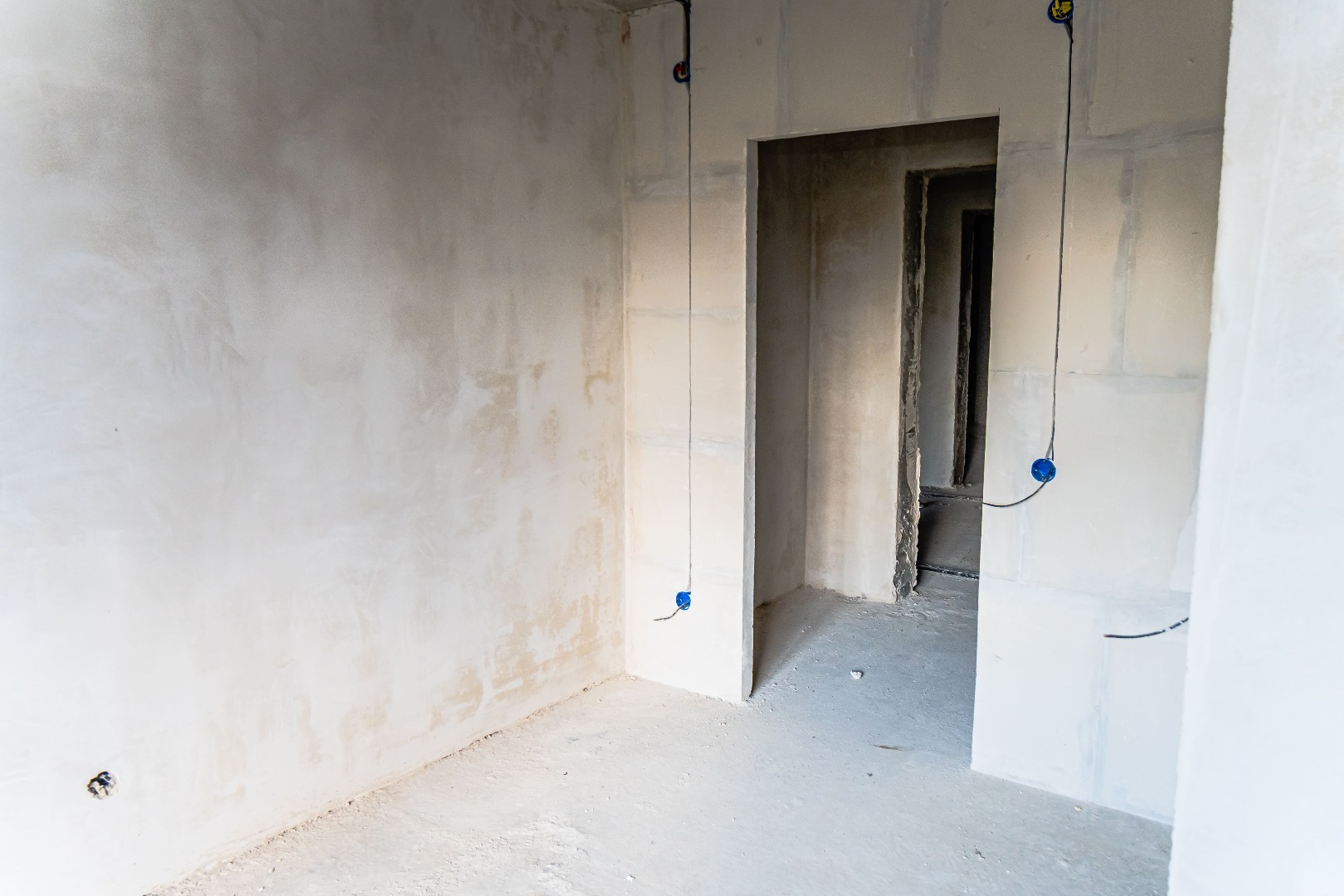

- Приступили к монтажу системы отопления, горячего и холодного водоснабжения, канализации.

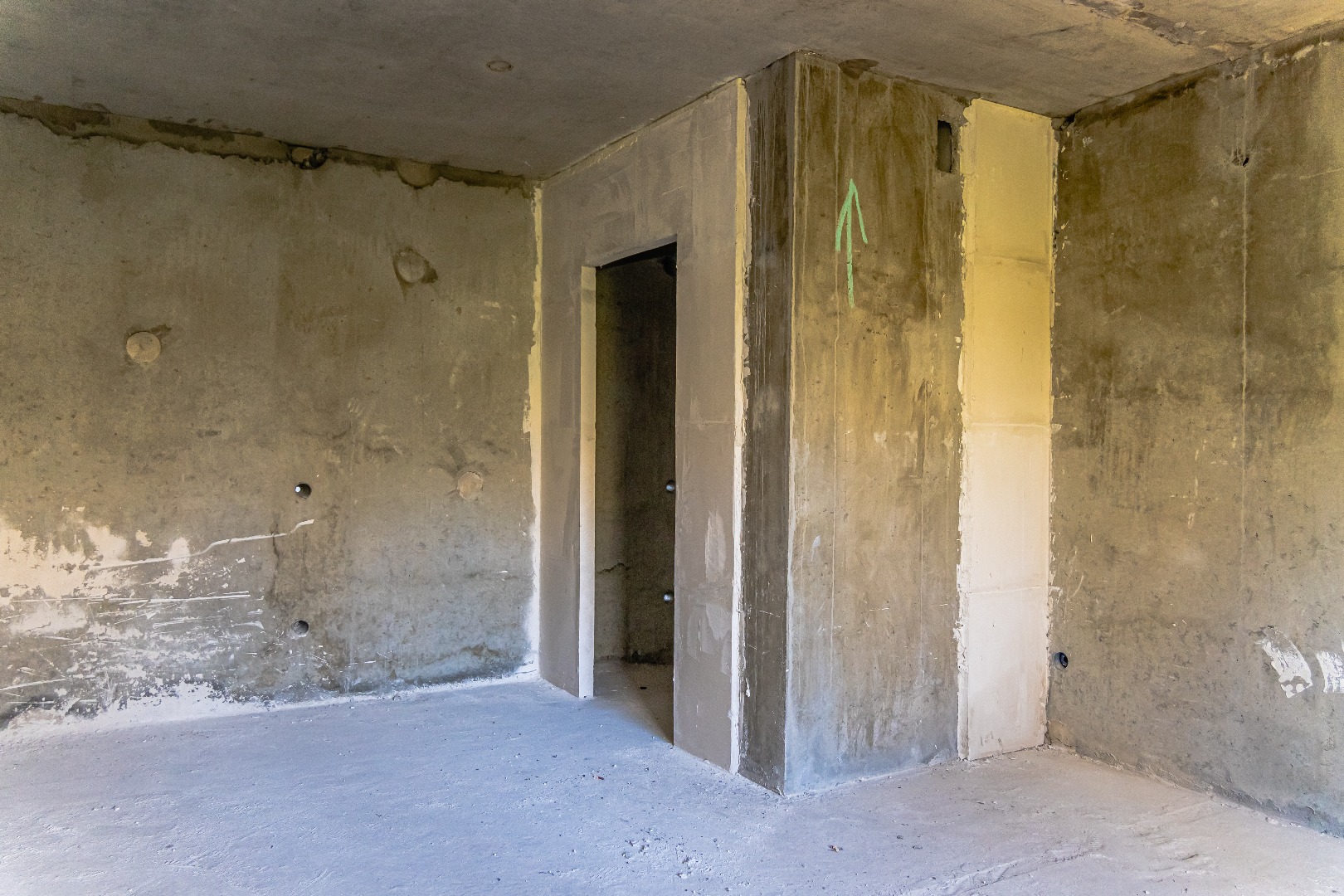

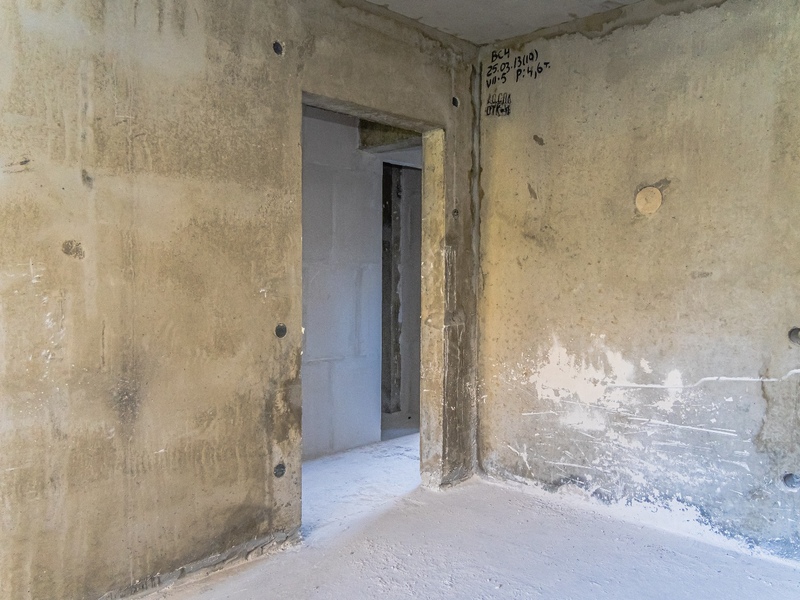

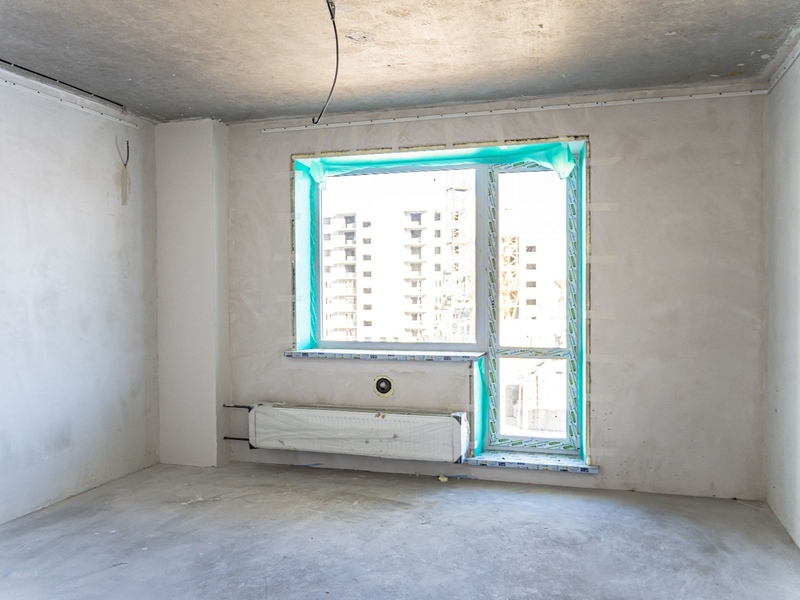

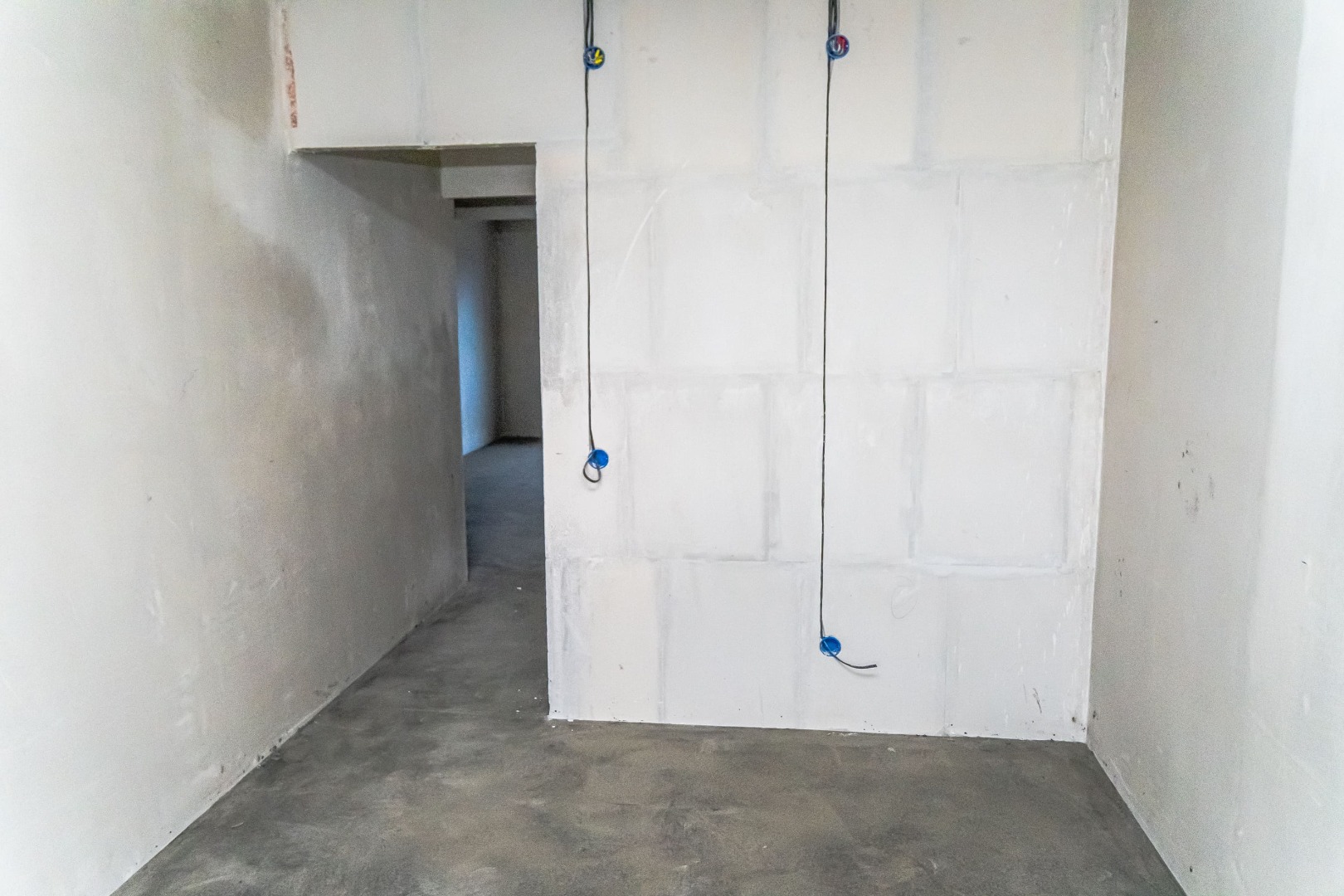

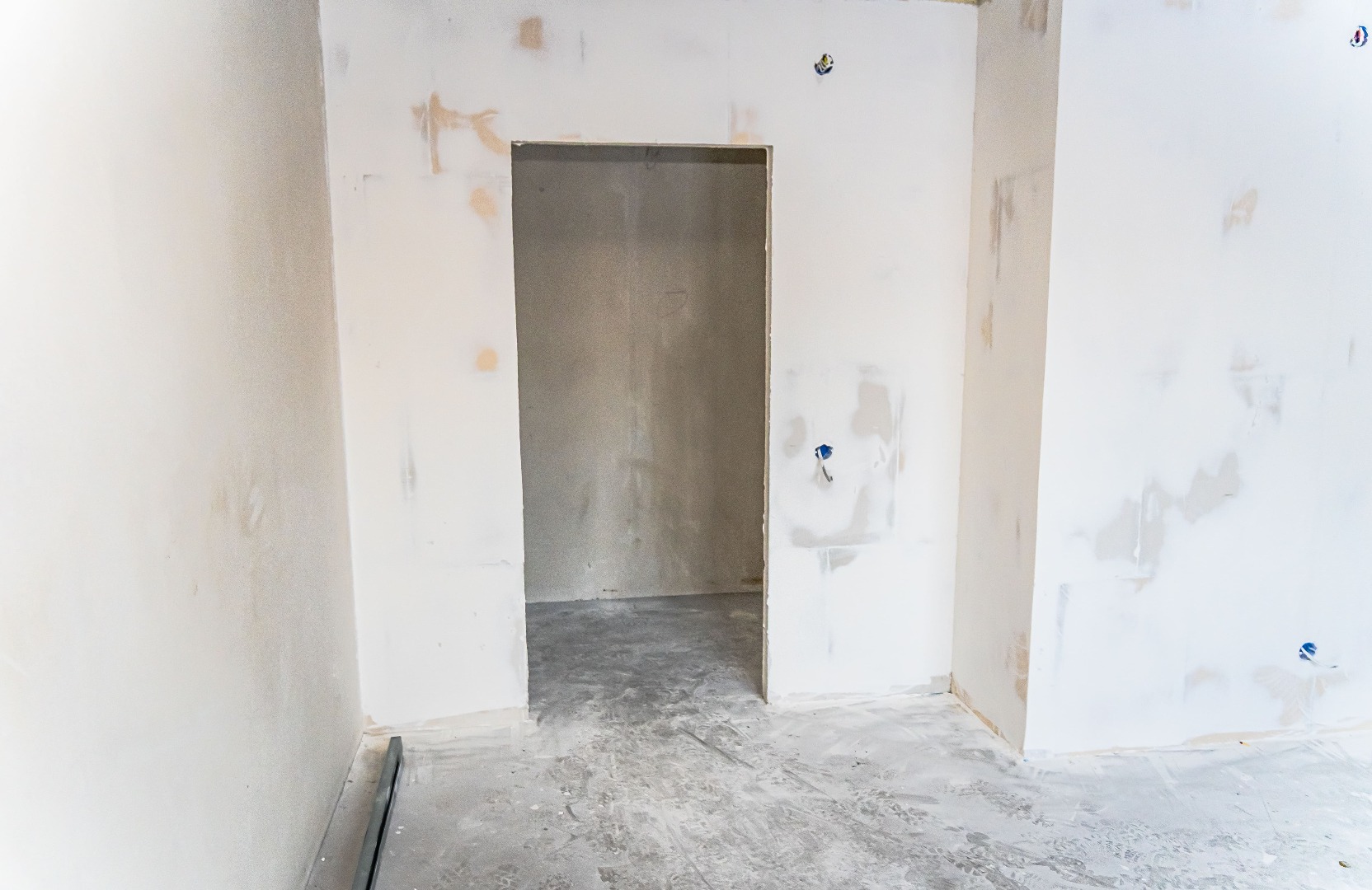

- Приступили к устройству стяжки пола.
2 подъезд:
- Завершен монтаж кровли.
- Завершен монтаж перегородок из ПГП.
- Продолжается монтаж системы вентиляции.

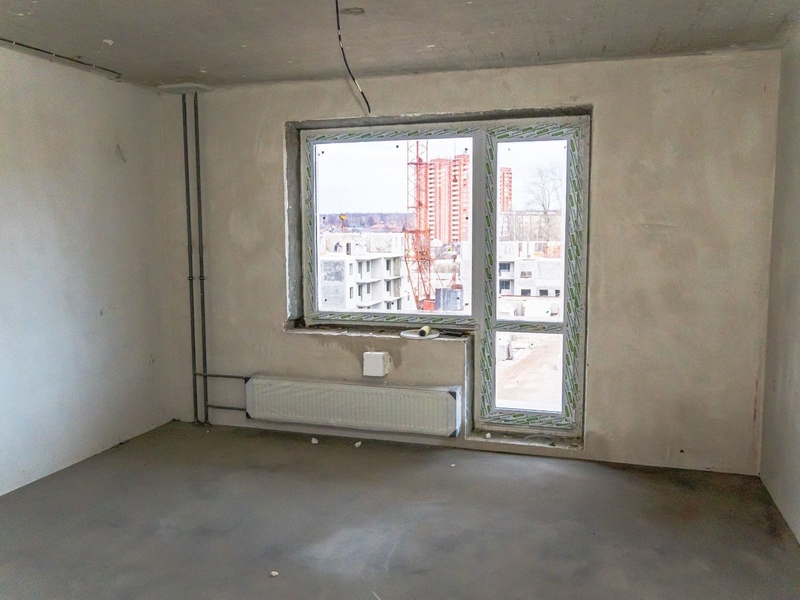

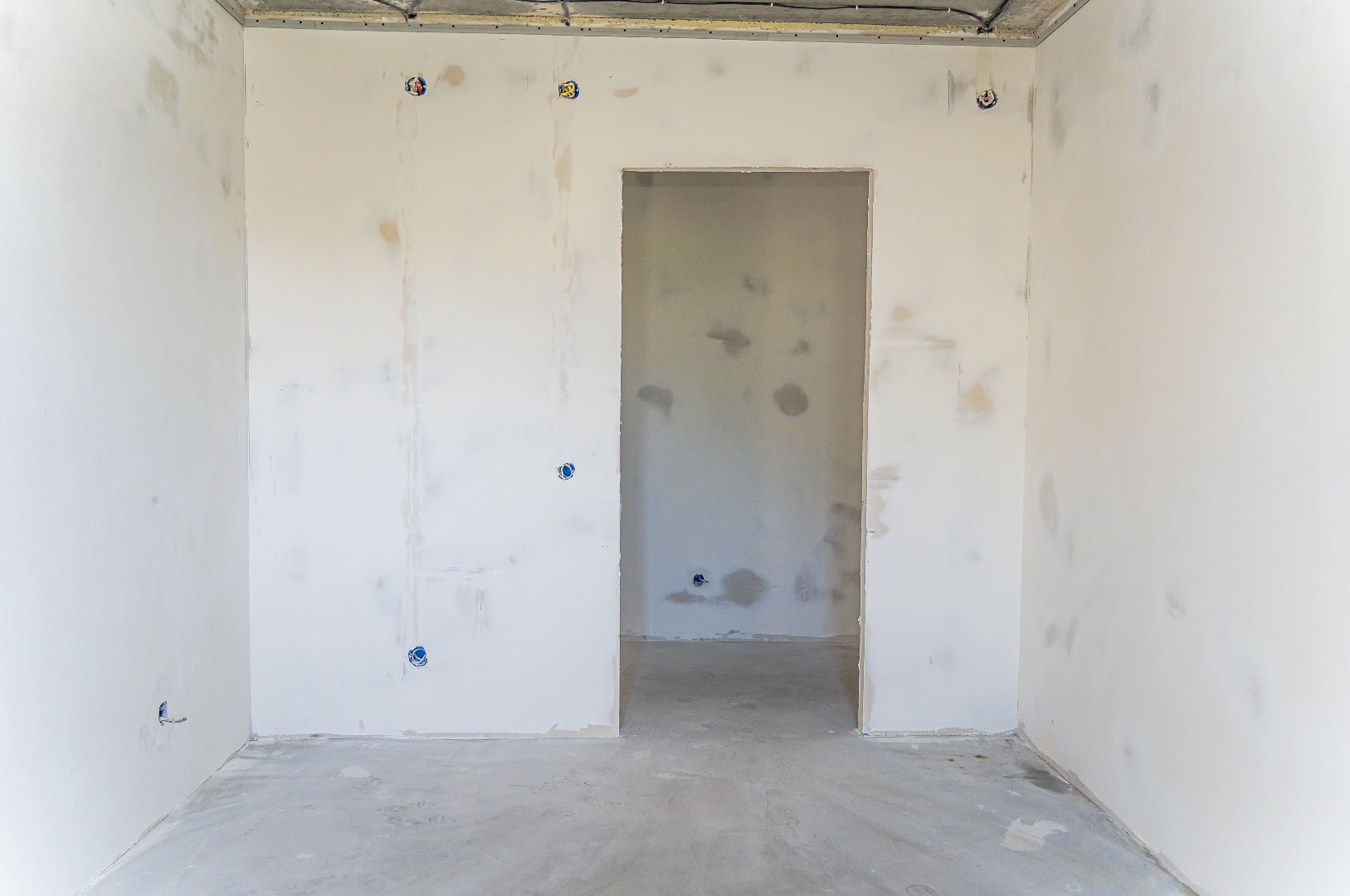

- Продолжаются отделочные работы: оштукатуривание стен.
- Продолжаются электромонтажные работы.
- Продолжается монтаж системы отопления, горячей и холодной воды, канализации.
3 подъезд:

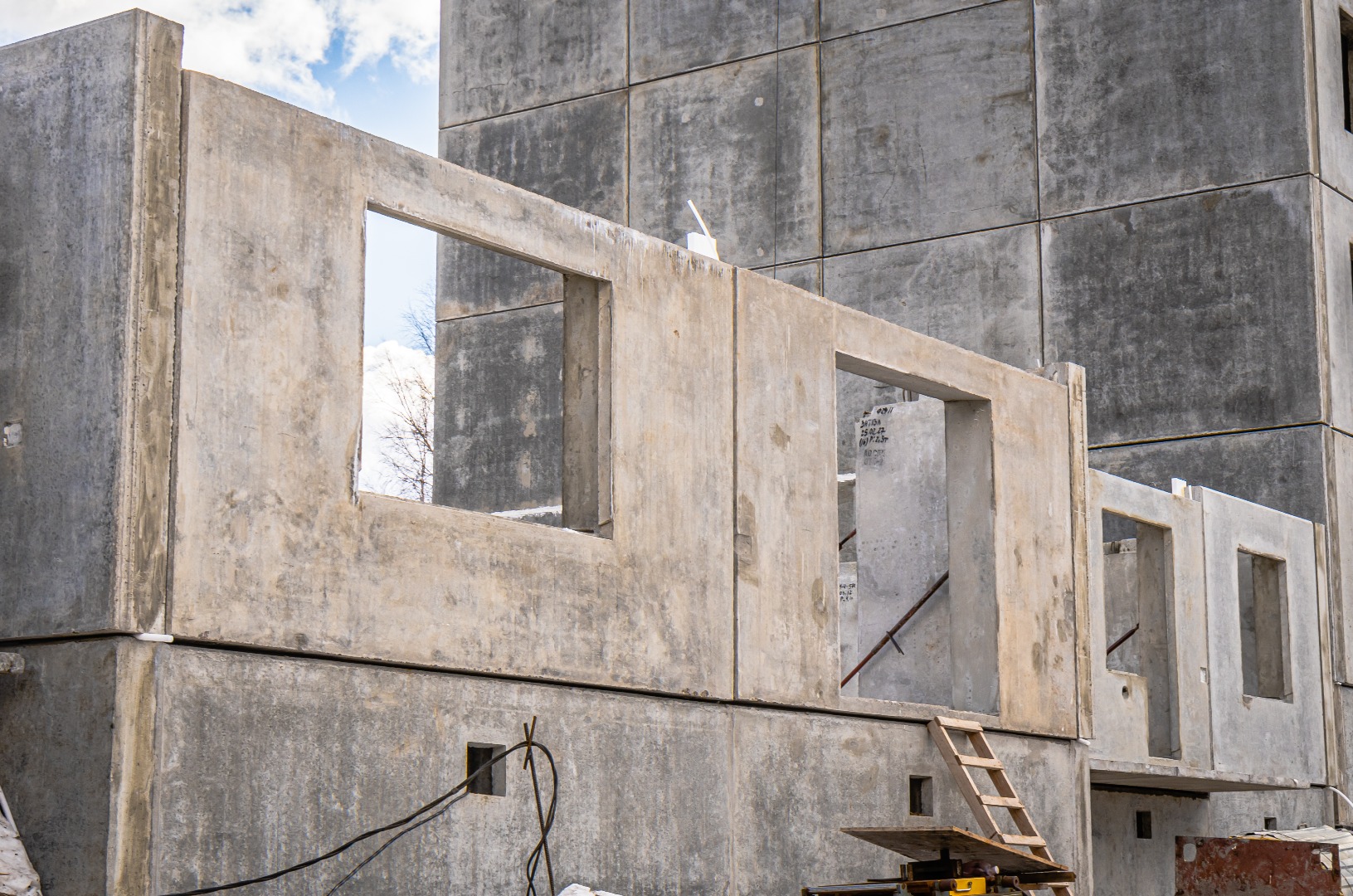

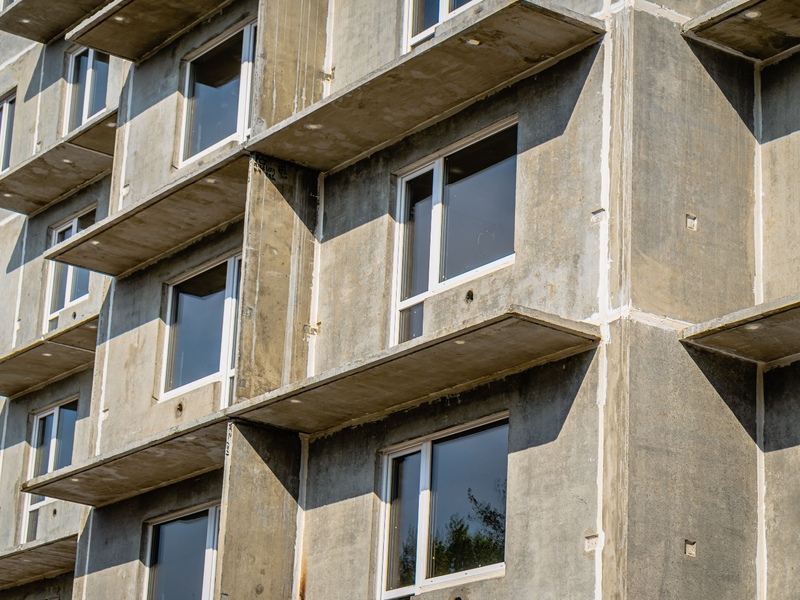

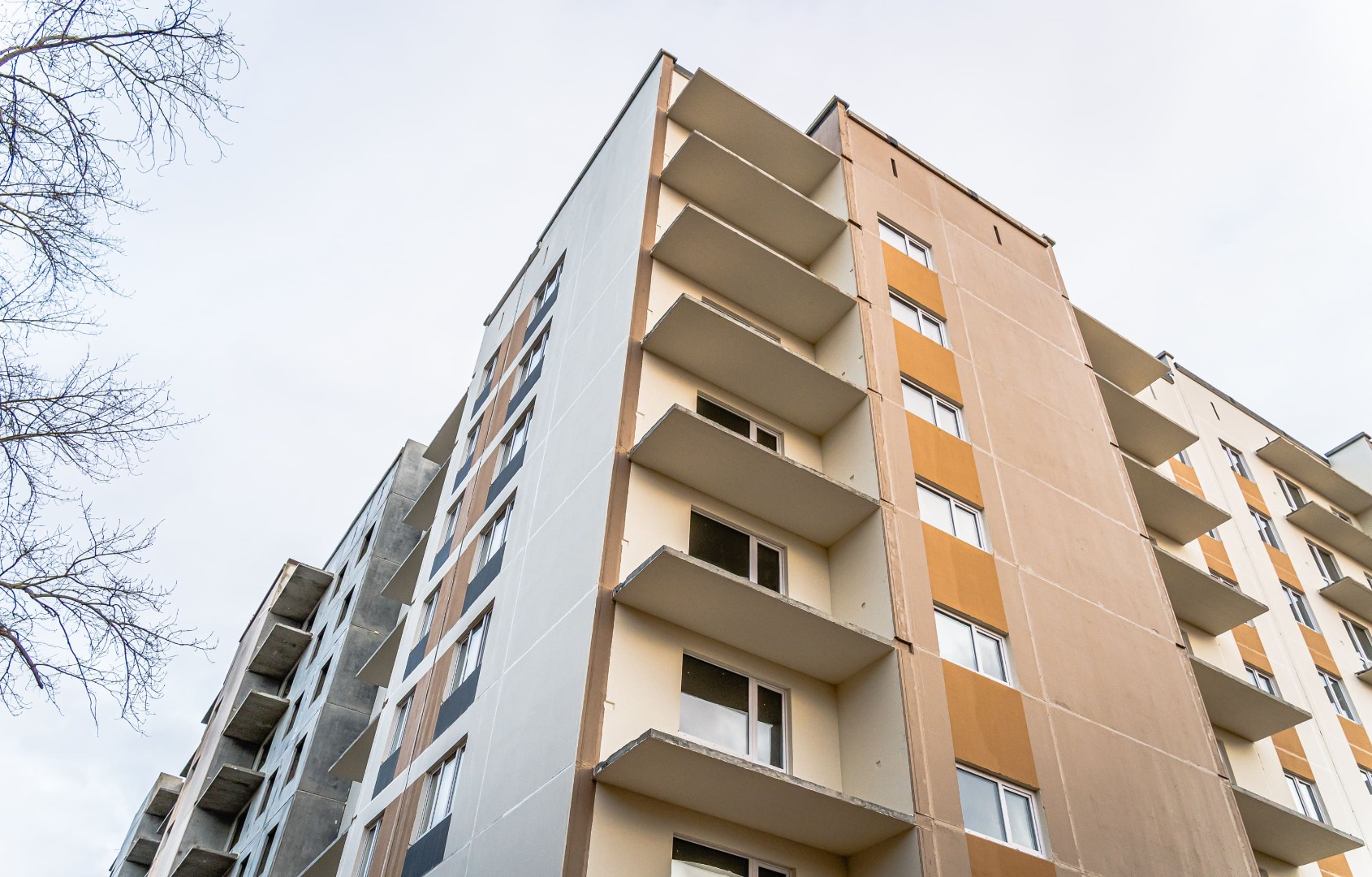

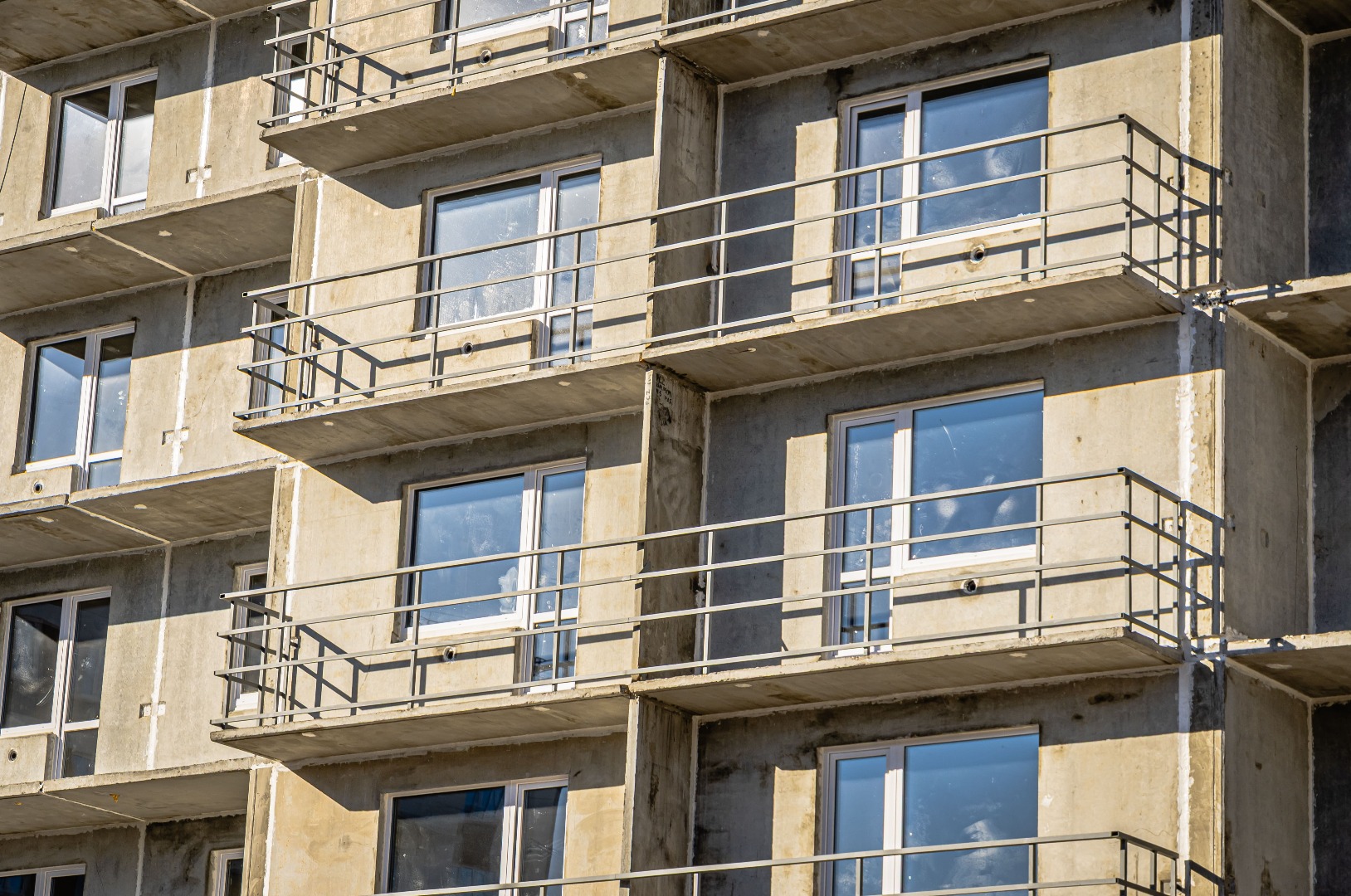

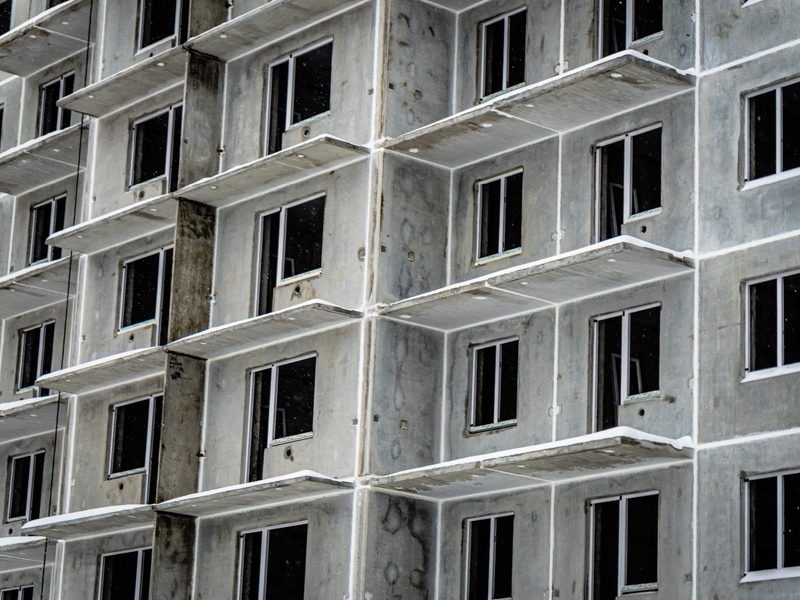

- Завершен монтаж окон и перегородок.
4 подъезд:

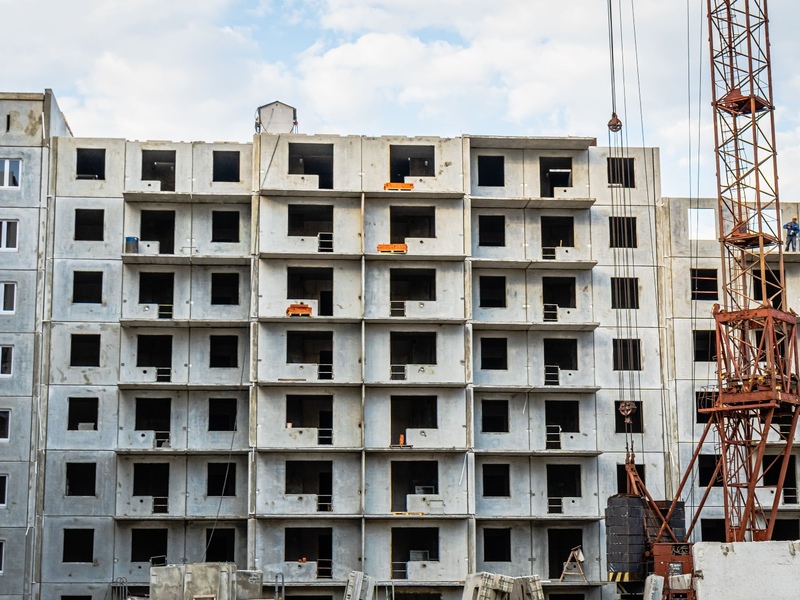

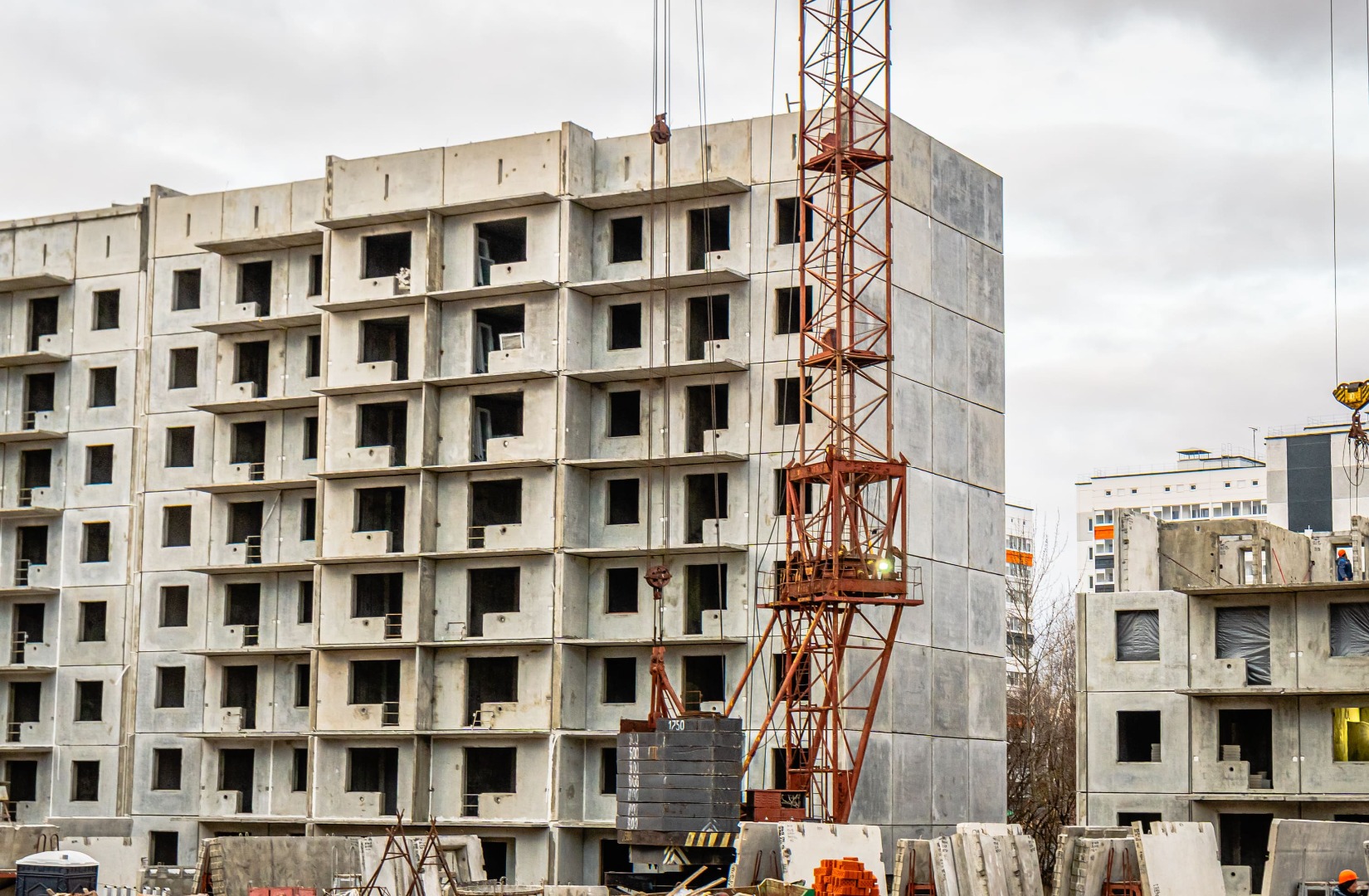

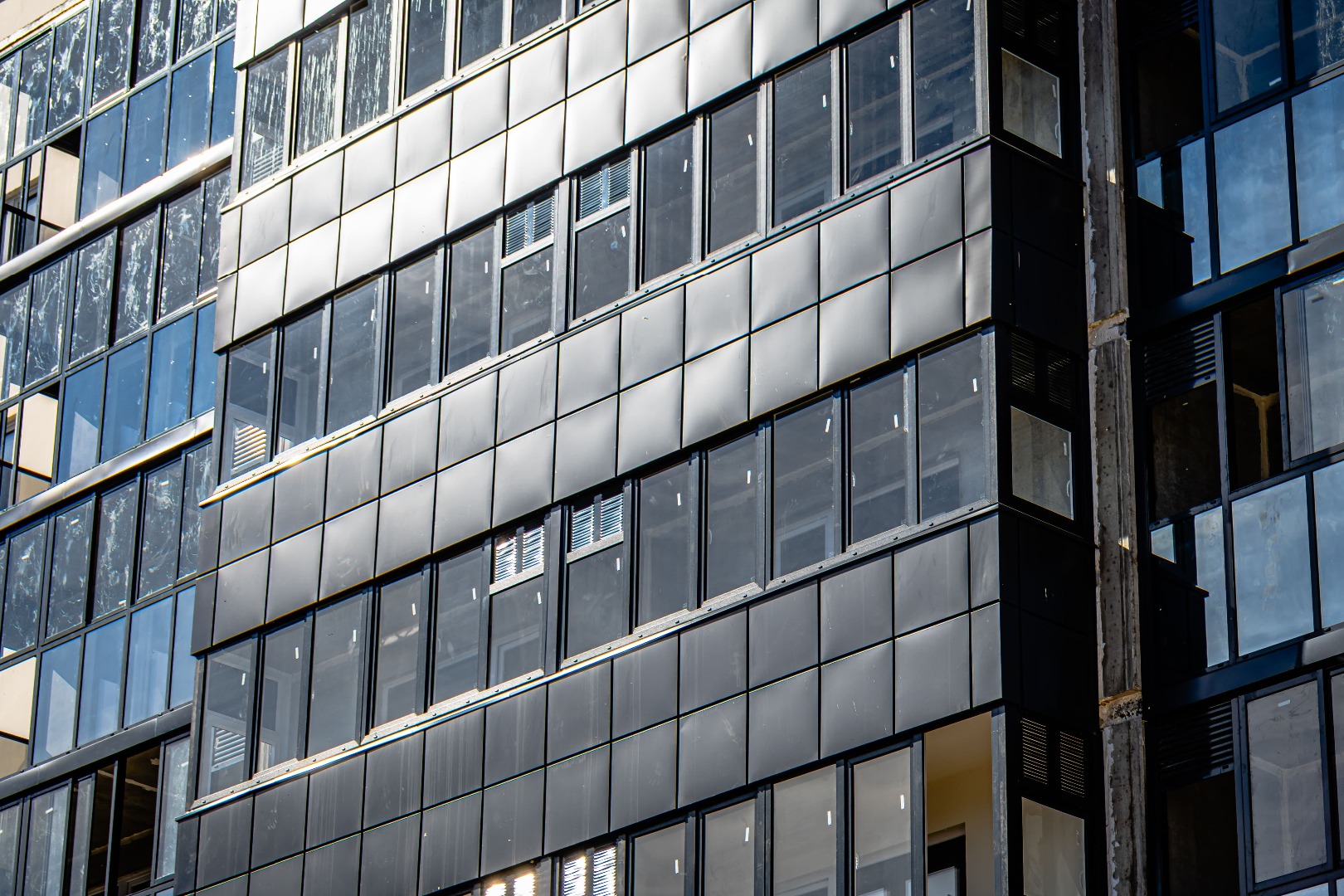

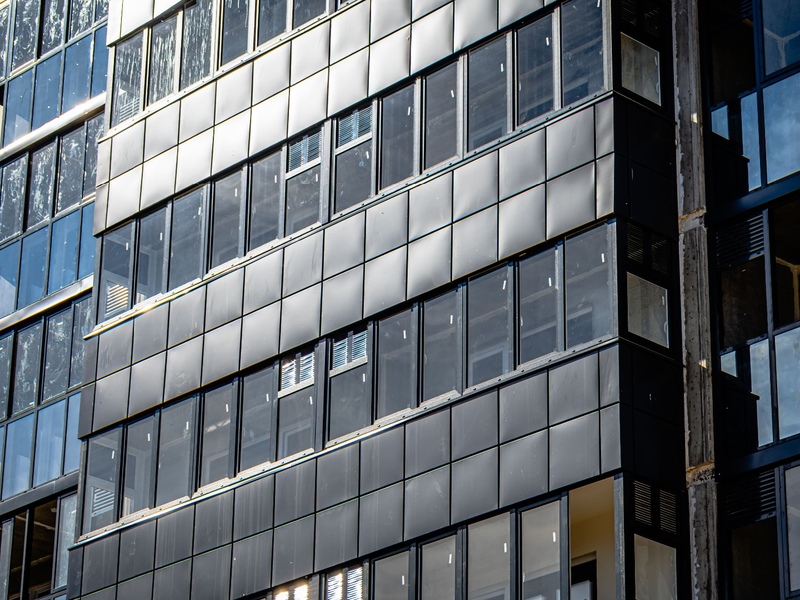

- Ведутся работы по монтажу кровли.
- Приступили к монтажу окон.

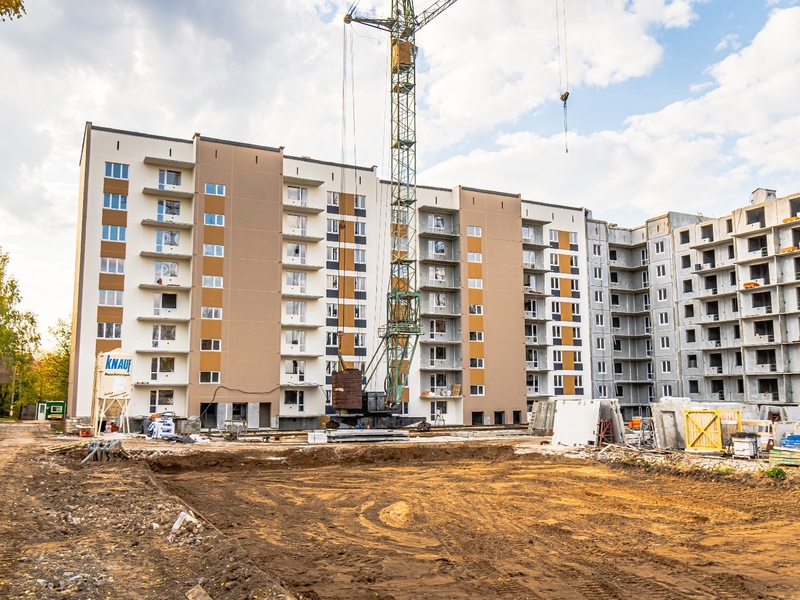

5 подъезд — готовы 7 этажей.
1 подъезд:
- Завершены работы по монтажу кровли
- Продолжаются электромонтажные работы
- Продолжается монтаж системы вентиляции
- Продолжается оштукатуривание стен
- Продолжается монтажу системы отопления
2 подъезд:
- Завершается монтаж кровли
- Продолжается монтаж системы вентиляции
- Продолжается монтаж перегородок из пгп
- Продолжаются отделочные работы: оштукатуривание стен
- Продолжаются электромонтажные работы
3 подъезд

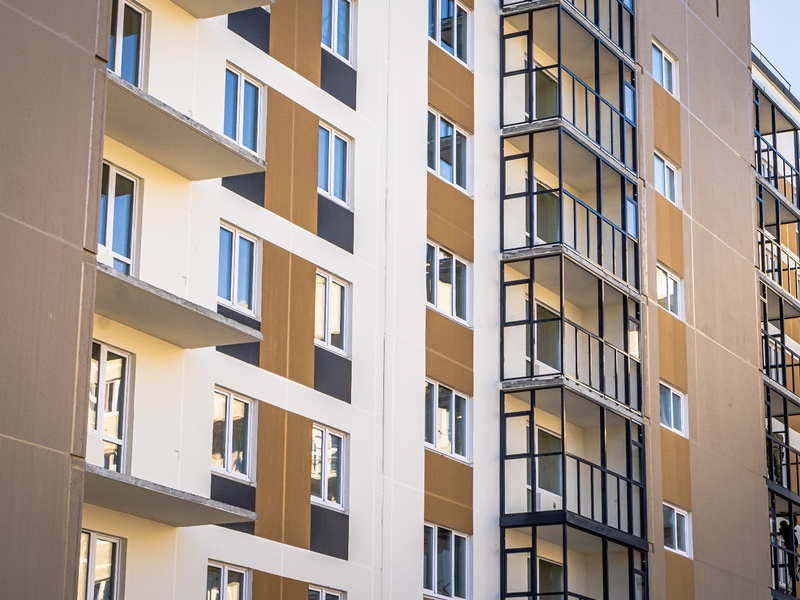

- Завершается остекление

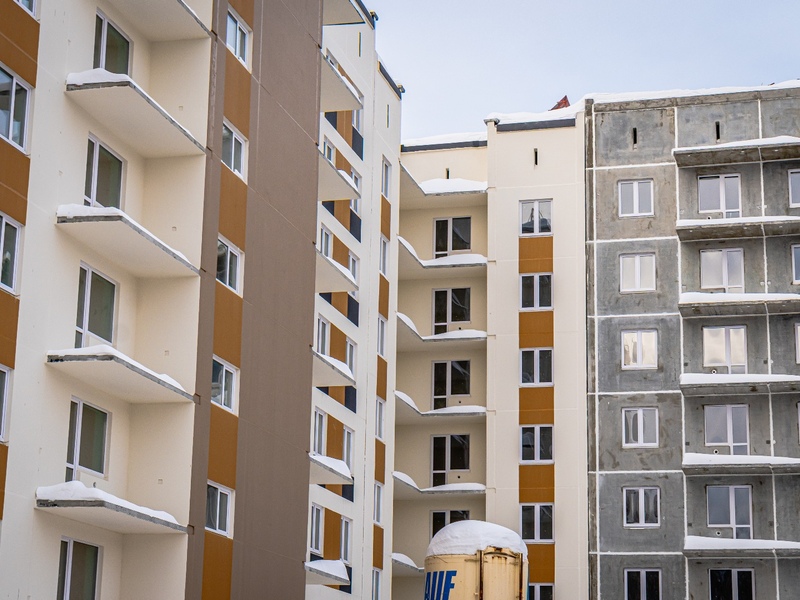

4 подъезд — готовы 8 этажей
5 подъезд — готовы 5 этажей
1 подъезд:
- Продолжаются работы по монтажу кровли
- Продолжаются электромонтажные работы
- Продолжается монтаж системы вентиляции

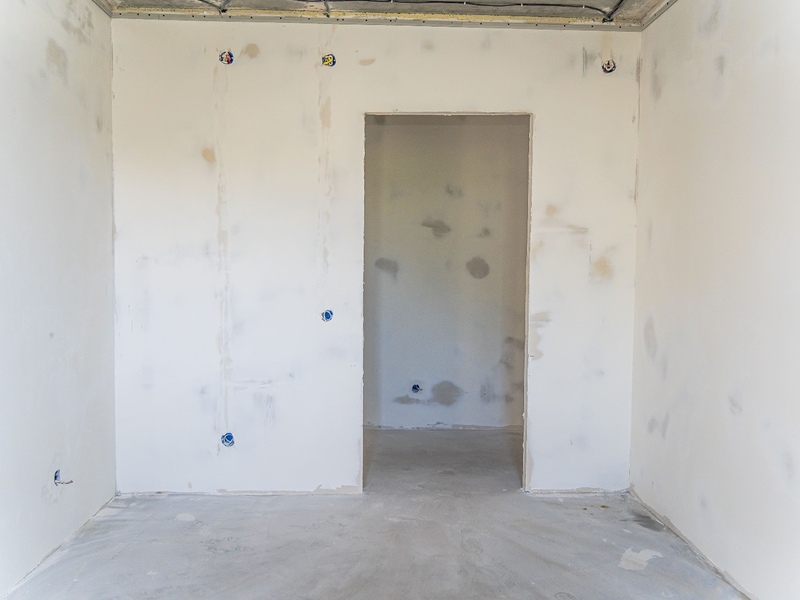

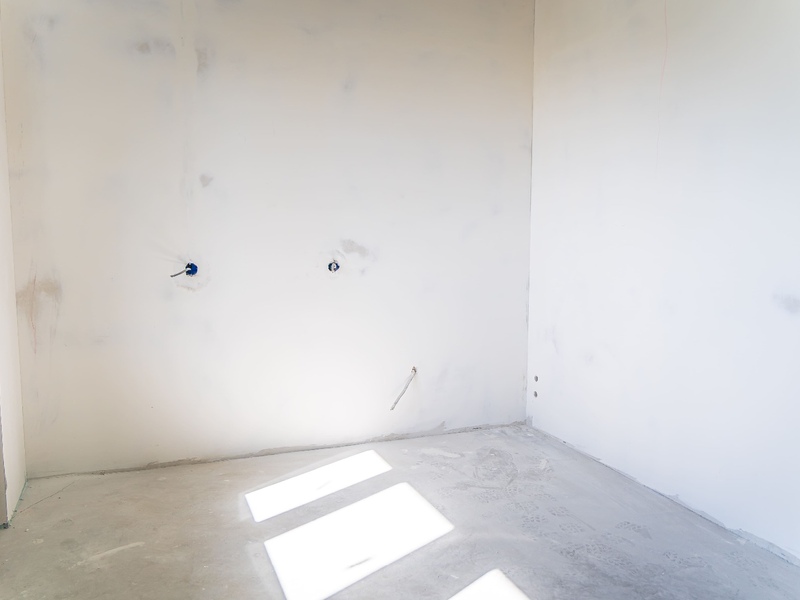

- Начаты отделочные работы: оштукатуривание стен
- Начаты работы по монтажу системы отопления
2 подъезд:

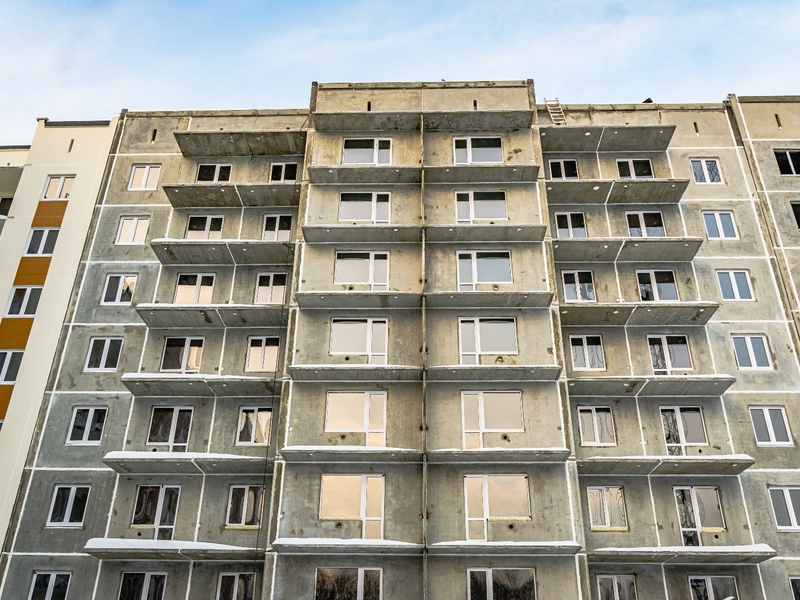

- Продолжается монтаж кровли
- Начат монтаж системы вентиляции
- Начат монтаж перегородок из пгп
- Начаты отделочные работы: оштукатуривание стен
- Начаты электромонтажные работы
3 подъезд:
- Начато остекление
4 подъезд — готовы 6 этажей
5 подъезд — готовы 3 этажа
1 подъезд:
- Ведутся работы по монтажу кровли
- Ведутся электромонтажные работы
- Ведётся монтаж системы вентиляции
2 подъезд:
- Остеклены 8 этажей
- Начат монтаж кровли
- Начат монтаж системы вентиляции

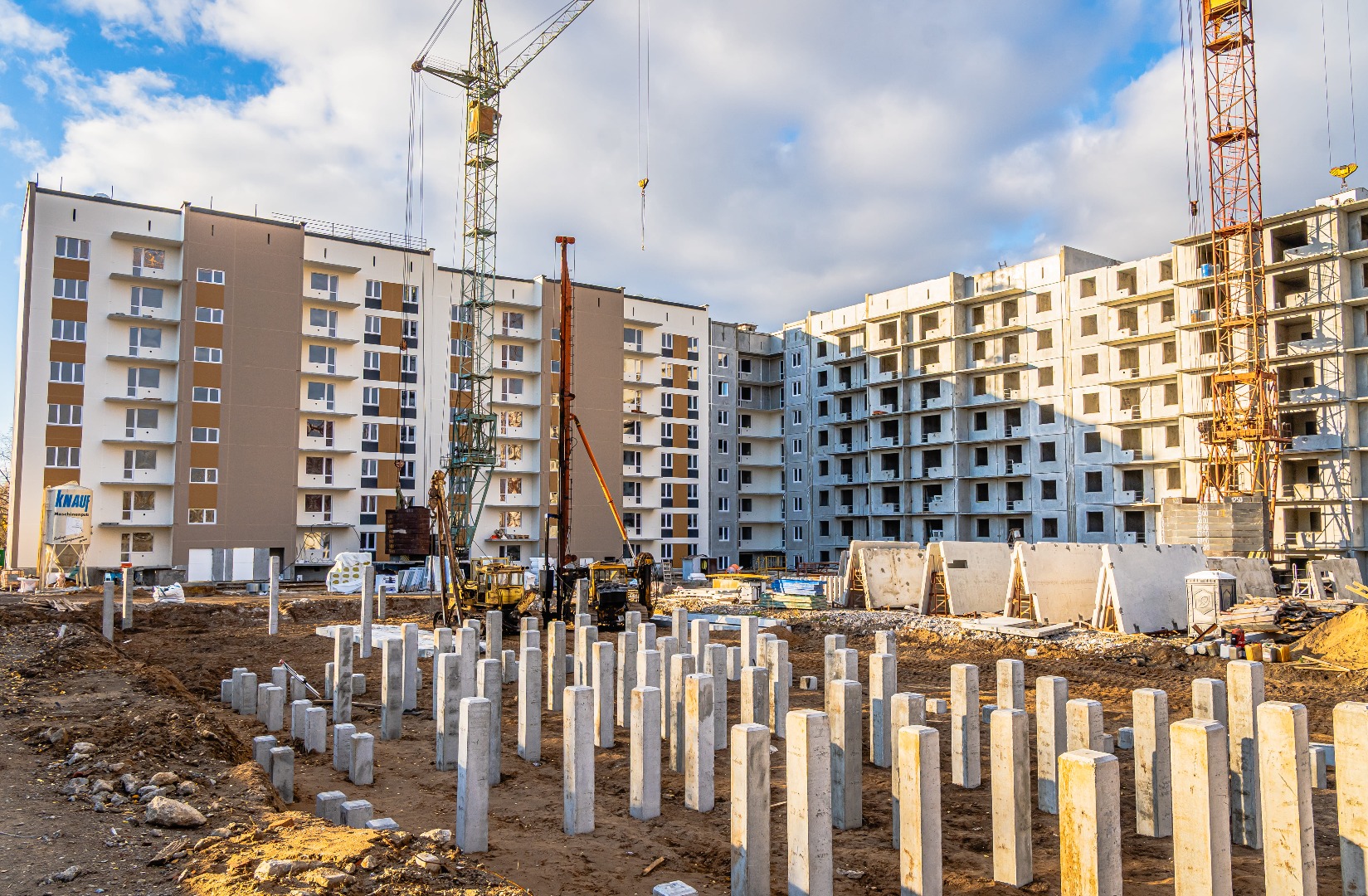

3 подъезд — построены 8 этажей

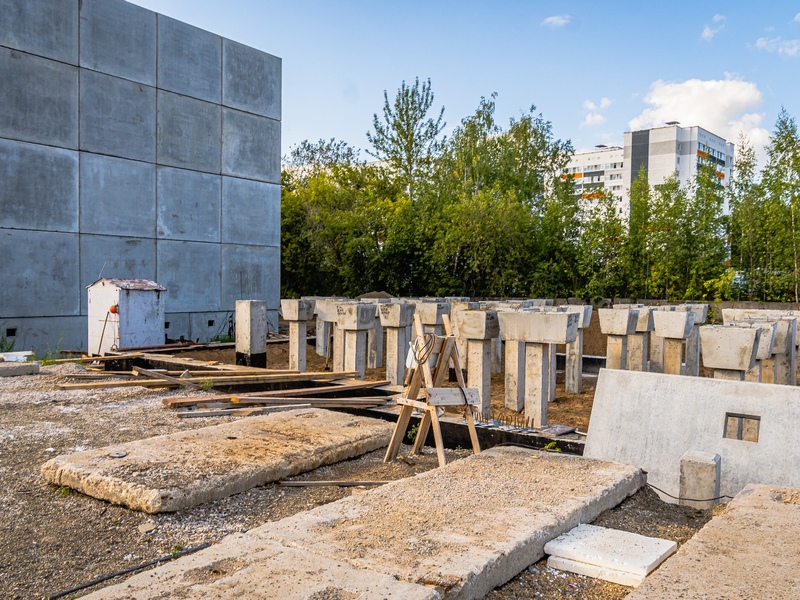

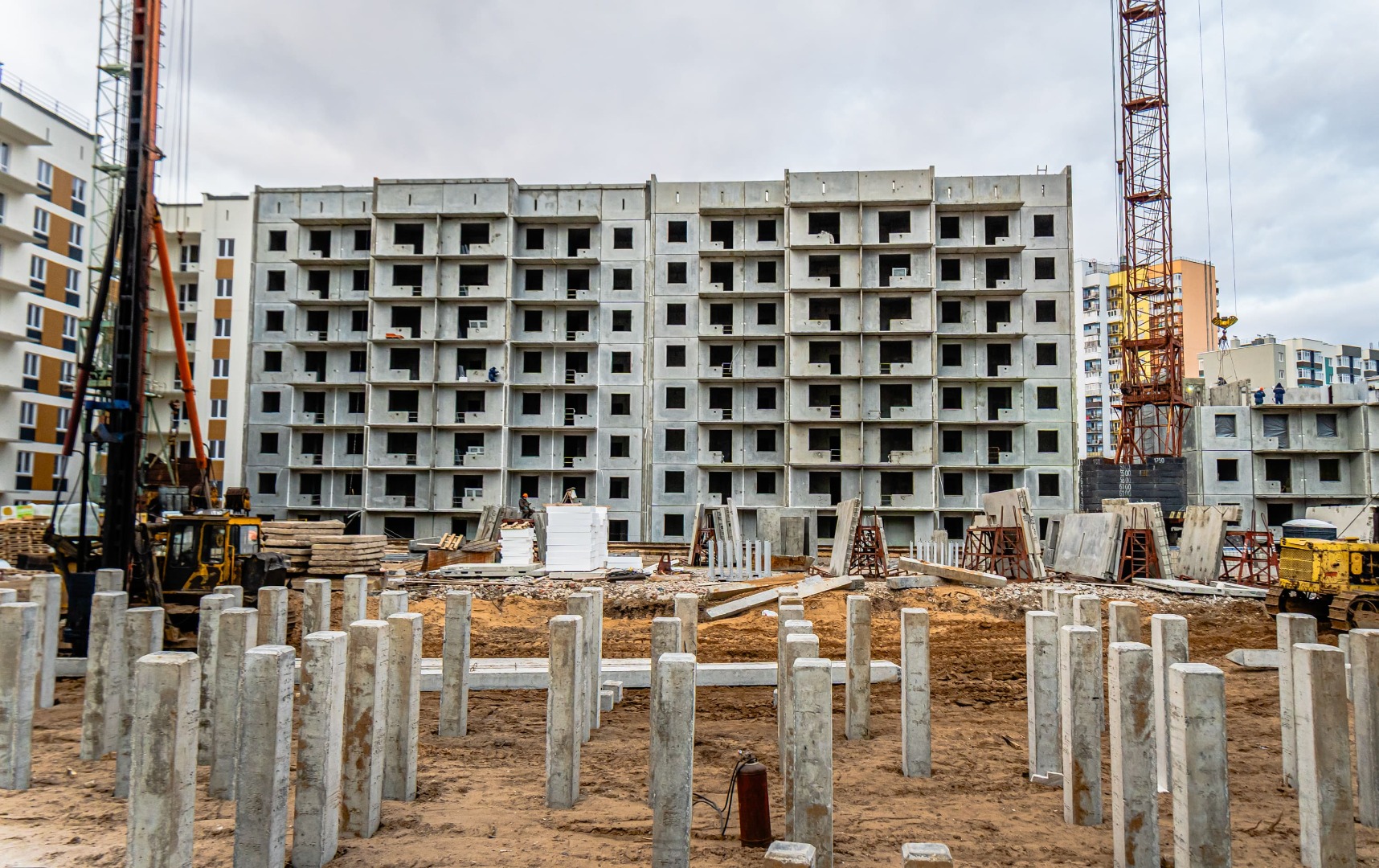

4 подъезд — построены 3 этажа

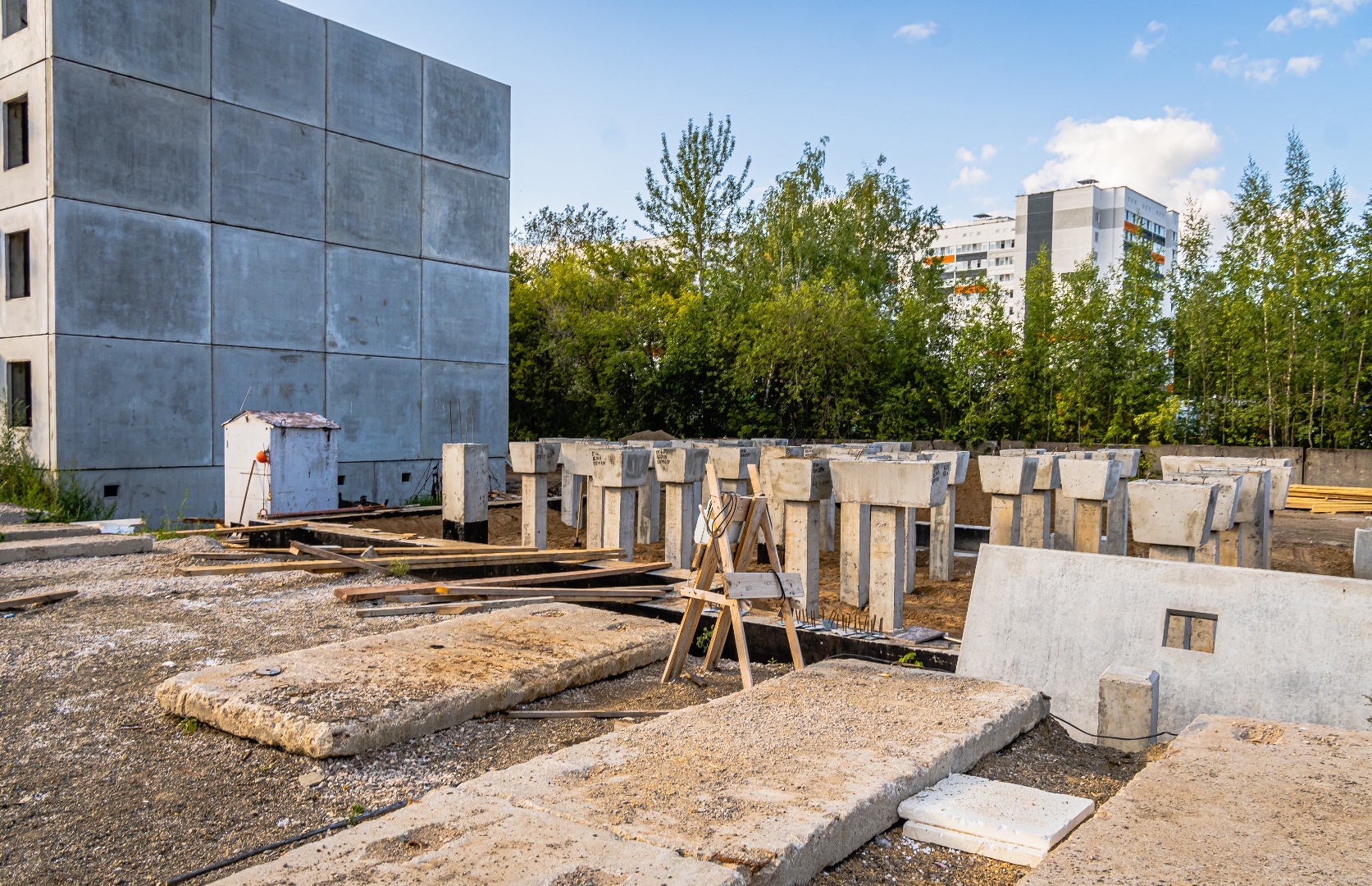

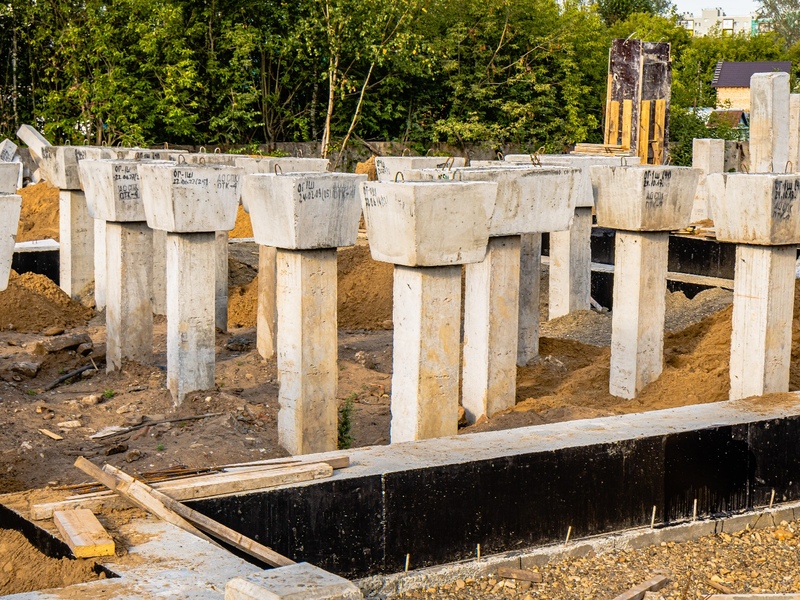

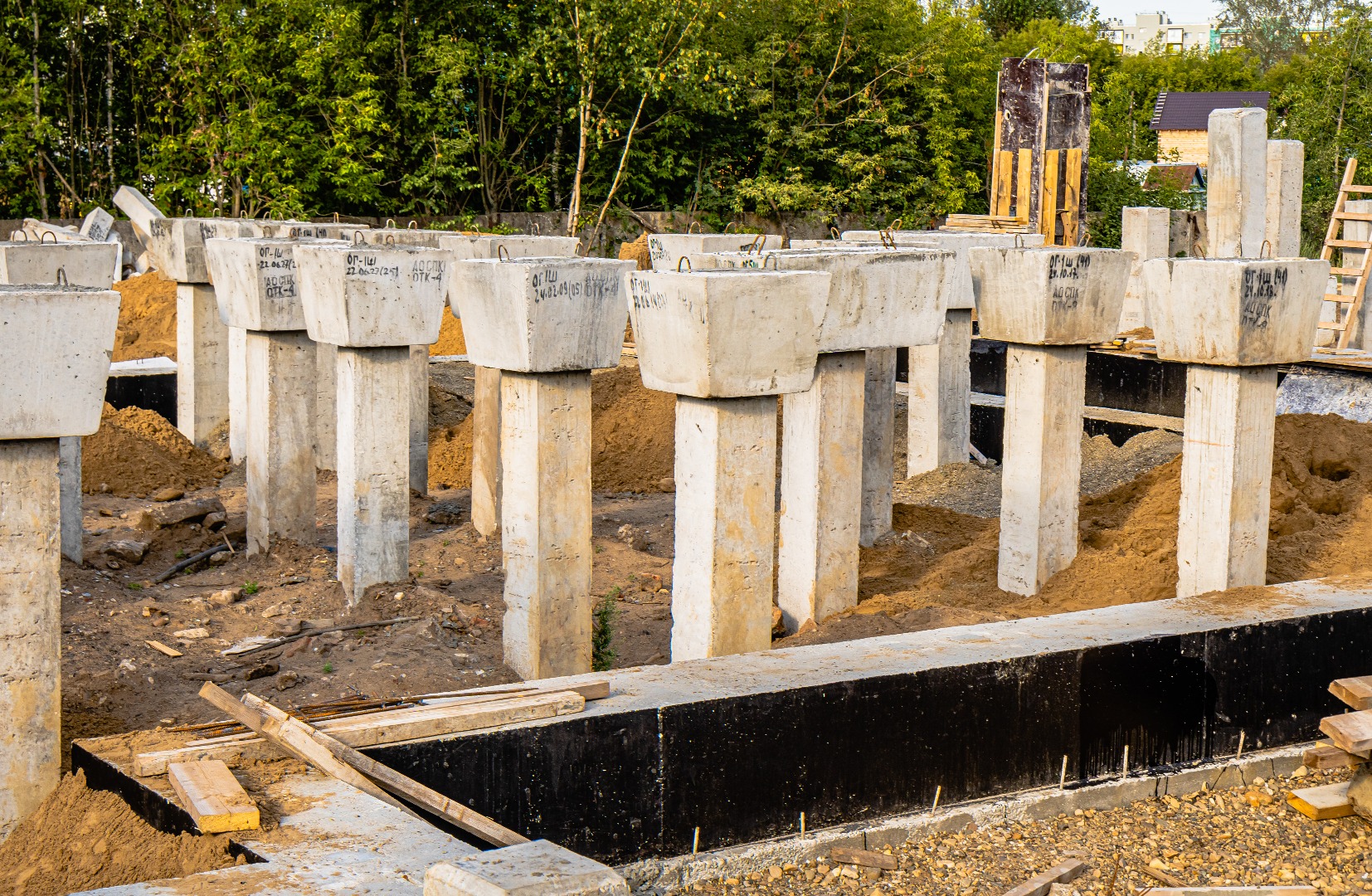

5 подъезд — готов цокольный этаж

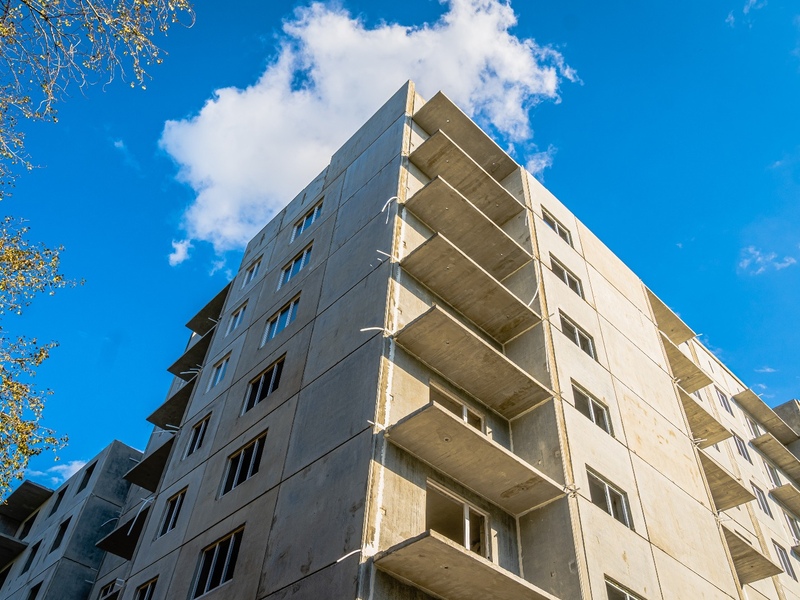

1 и 2 подъезды — полностью возведены (8 этажей)
- 1 подъезд полностью остеклён
- во 2 подъезде остеклены 4 этажа
3 подъезд — построены 5 этажей
4 подъезд — построены 3 этажа
5 подъезд — готов цокольный этаж.
Процент готовности дома - 7%
Сайт использует в своей работе Яндекс.Метрику и cookie-файлы. Если, прочитав это сообщение, вы остаетесь на сайте, это означает, что вы не против использования этих технологий и согласны с Политикой конфиденциальности.
