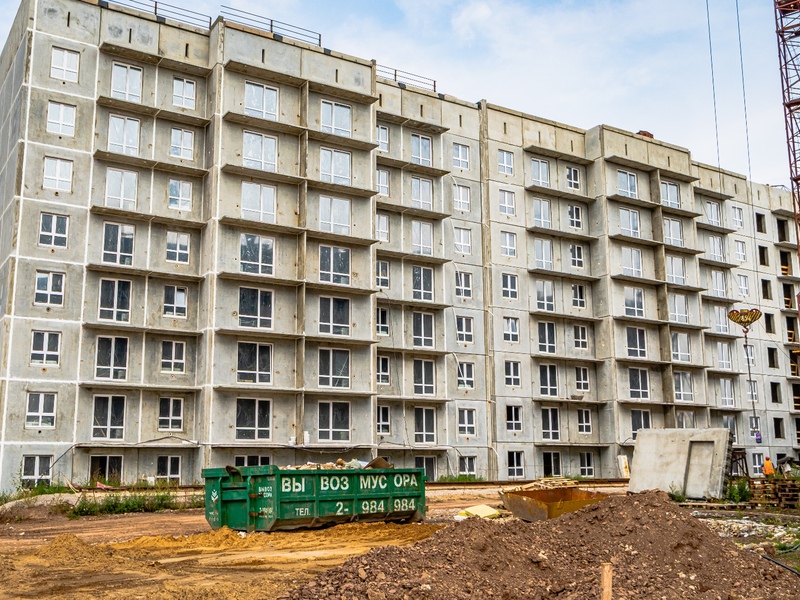

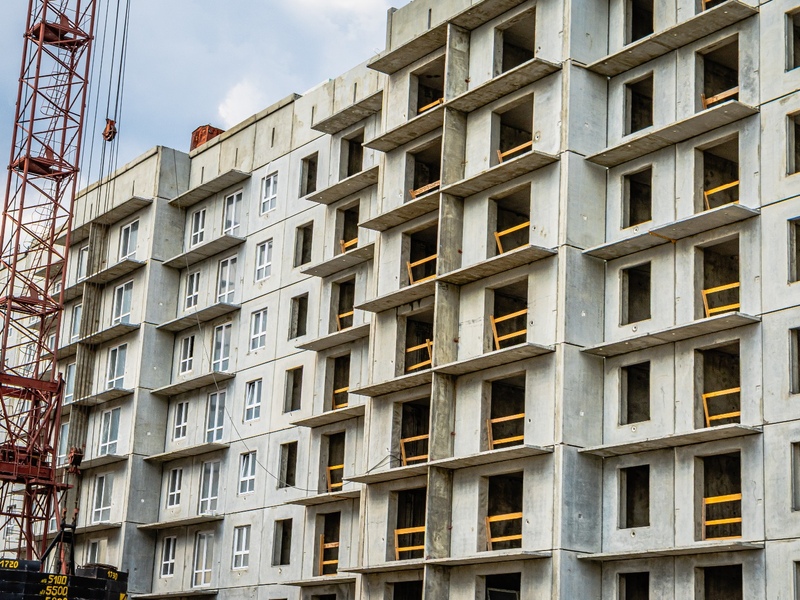

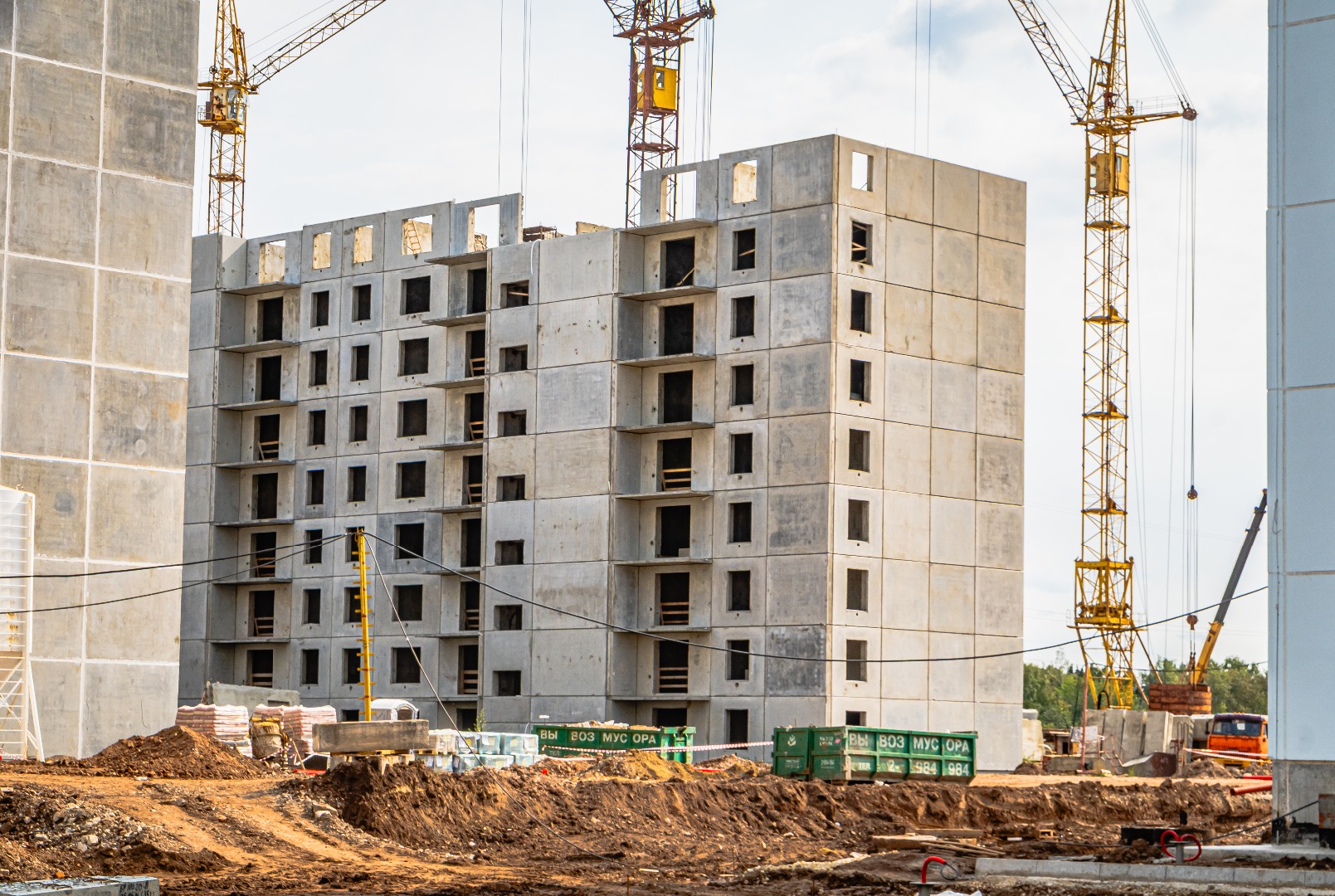

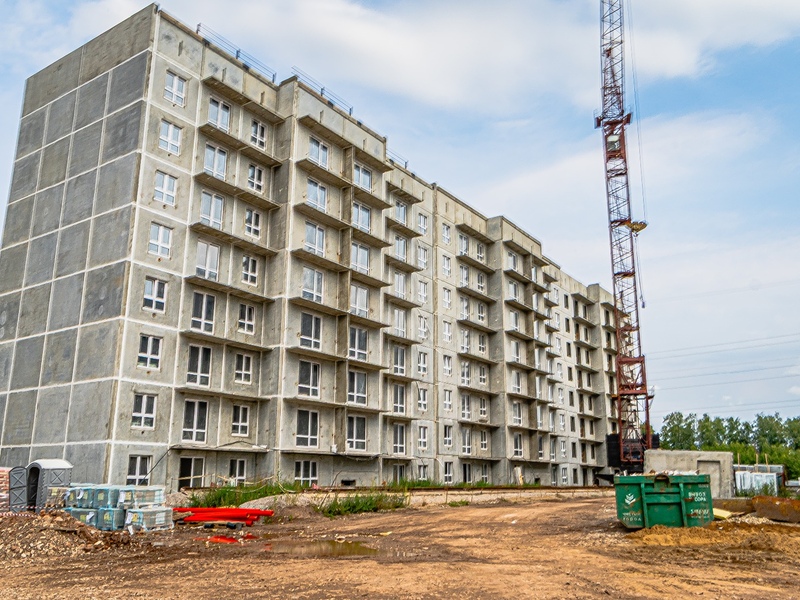

ул. Степная, 4

01-10-2026 Статус: Работы по дому завершены на 48%
48%

Степная, 4 – 48%

• 1 подъезд:

— Продолжается монтаж теплого контура.

— Продолжаются электромонтажные работы.

— Приступили к монтажу системы отопления.

• 2 подъезд:

— Закончены работы по оштукатуриванию стен.

— Продолжаются работы по монтажу стяжки пола.

— Продолжается монтаж системы отопления.

— Продолжается монтаж системы электроснабжения.

• 3 подъезд:

— Закончены работы по оштукатуриванию стен.

— Закончены работы по монтажу стяжки пола.

— Продолжается монтаж системы отопления.

— Продолжается монтаж системы электроснабжения.

01-09-2026 Статус: Работы по дому завершены на 45%
45%

Степная, 4 – 45%
• 1 подъезд:
– Продолжается монтаж теплого контура.
– Продолжаются электромонтажные работы.



• 2 подъезд:
– Закончен монтаж теплого контура.
– Продолжаются работы по оштукатуриванию стен.
– Продолжается монтаж системы отопления.
– Продолжается монтаж системы электроснабжения.



• 3 подъезд:
– Закончен монтаж теплого контура.
– Продолжаются работы по оштукатуриванию стен.
– Продолжается монтаж системы отопления.
– Продолжается монтаж системы электроснабжения.

11-08-2026 Статус: Работы по дому завершены на 27%
27%

• 1 подъезд:
– Продолжается монтаж теплого контура.
– Продолжаются электромонтажные работы.


• 2 подъезд: готовность 8 этажей.
• 3 подъезд: готовность 6 этажей.

09-07-2026 Статус: Работы по дому завершены на 25%
25%

1 подъезд:

– Завершен монтаж кровли.
– Приступили к монтажу теплого контура.
– Приступили к электромонтажным работам.

2 подъезд: готовность 8 этажей.

3 подъезд: готовность 6 этажей.

02-06-2026 Статус: Работы по дому завершены на 18%
18%

1 подъезд: продолжается монтаж кровли.
2 подъезд: готовность 5 этажа.
3 подъезд: готовность 4 этажа.

08-05-2026 Статус: Работы по дому завершены на 13%
13%

1 подъезд: идёт монтаж кровли.
2 подъезд: готовность 4 этажа.
3 подъезд: готовность 4 этажа.

08-04-2026 Статус: Работы по дому завершены на 13%
13%

1 подъезд: готовность 8 этажей.
2 подъезд: готовность 2 этажа.
3 подъезд: закончен монтаж цокольного этажа.

10-03-2026 Статус: Работы по дому завершены на 10%
10%

1 подъезд: готовность 6 этажей.
2 подъезд: готовность 1 этаж.
3 подъезд: идут работы по монтажу фундамента.

10-02-2026 Статус: Работы по дому завершены на 10%
10%

1 подъезд - готовность 2 этажа.

В 2 и 3 подъезде идут работы по монтажу фундамента.

Оставьте заявку И Вам перезвонит менеджер, который:
    • Объяснит, какие варианты стоит рассмотреть ещё
    • Расскажет про актуальные ставки
    • Согласует время бесплатного просмотра квартиры
Введите ваш телефон:
Остались
вопросы?
Оставьте свои контактные данные и мы свяжемся с Вами
Сегодня
Завтра, 29.09.2026
Среда, 30.09.2026
Четверг, 01.10.2026
Пятница, 02.10.2026
Суббота, 03.10.2026
Понедельник, 05.10.2026
