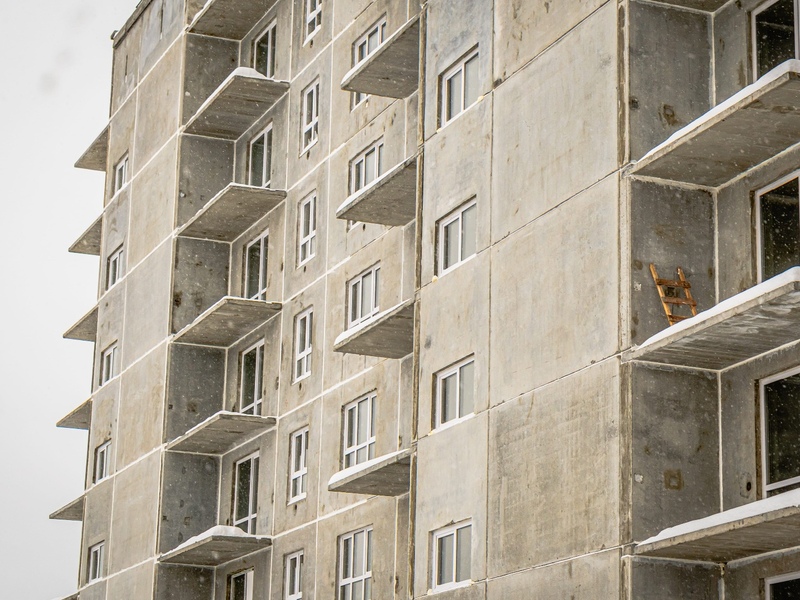

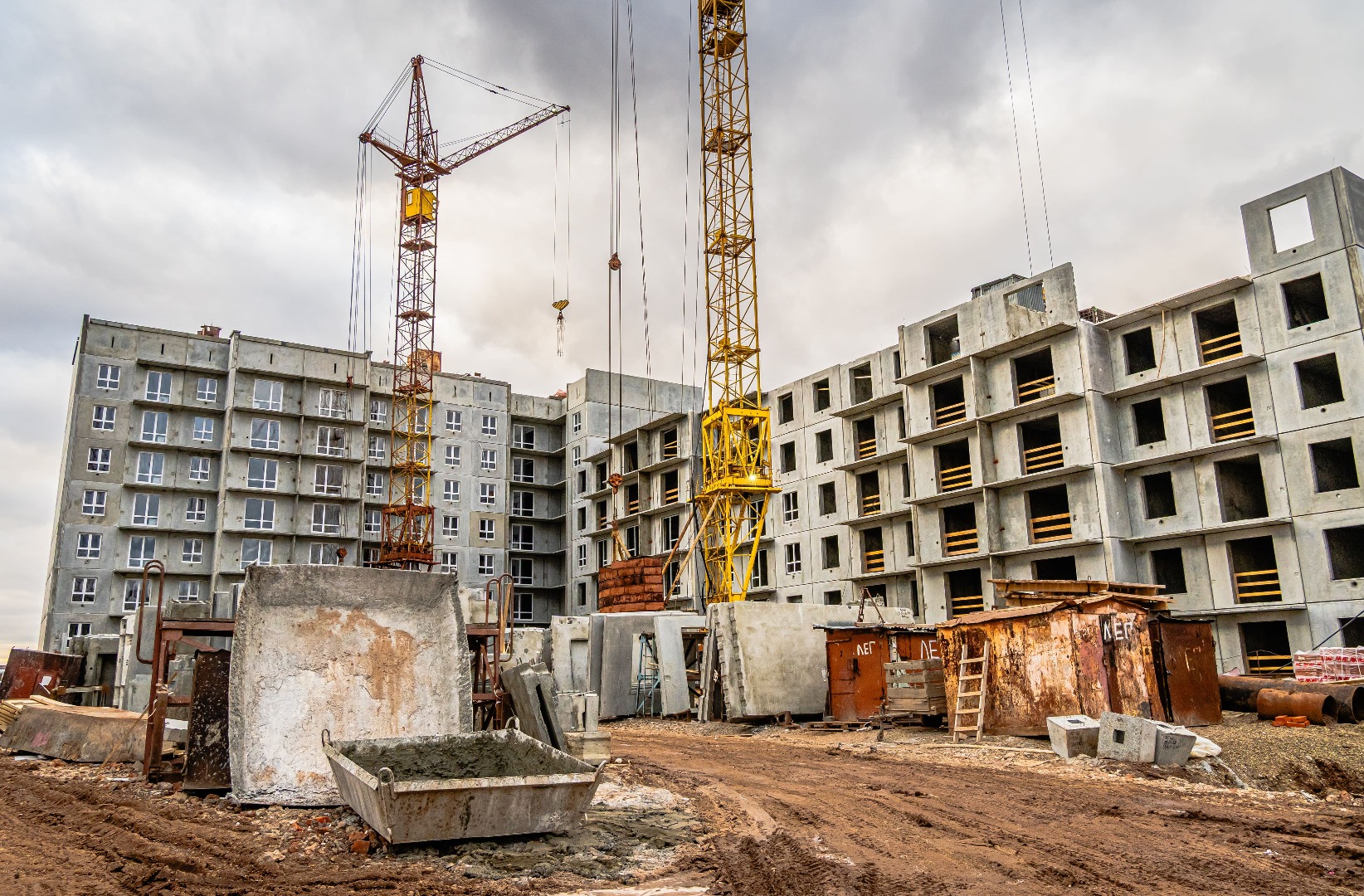

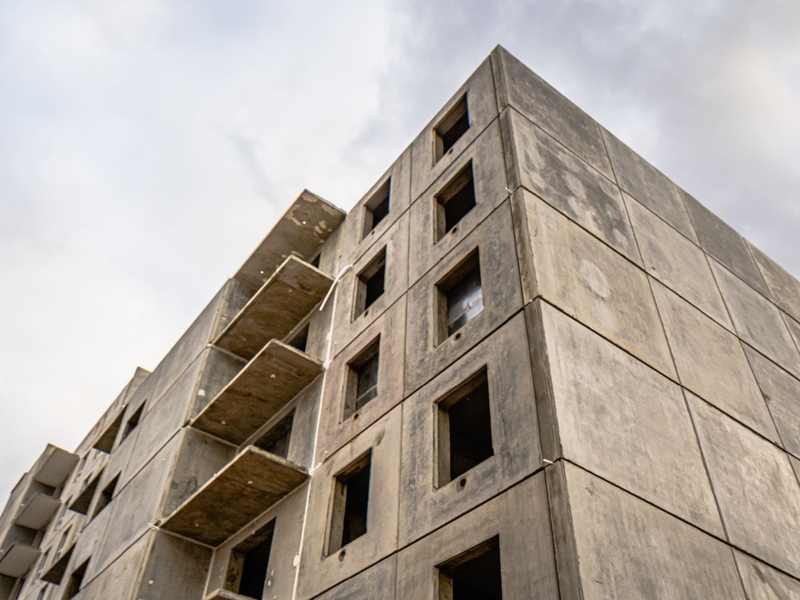

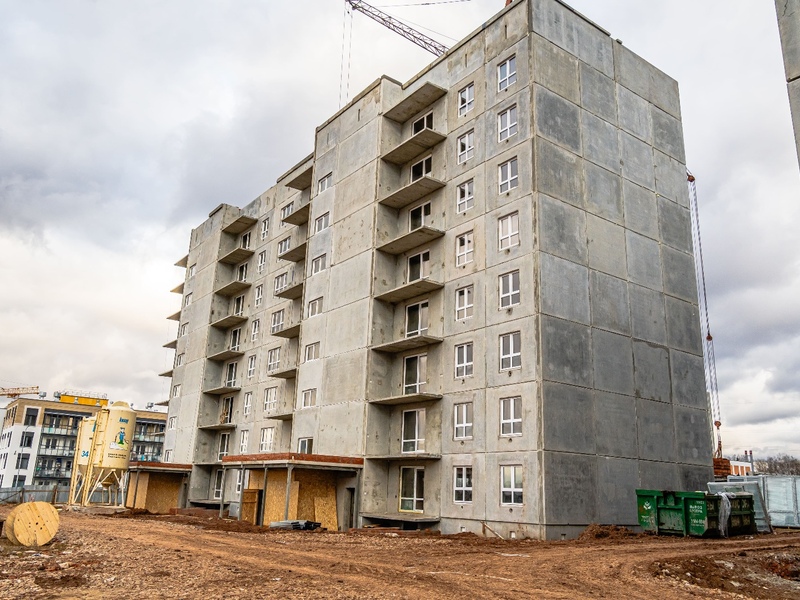

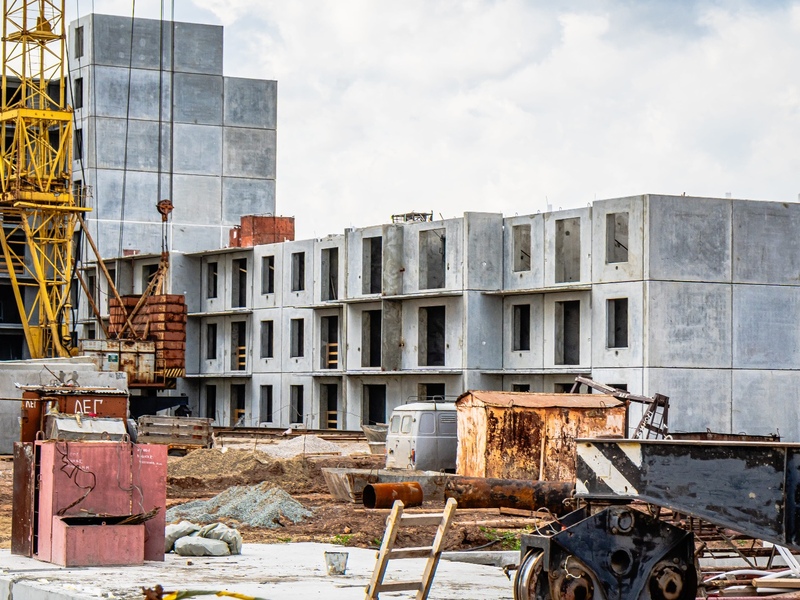

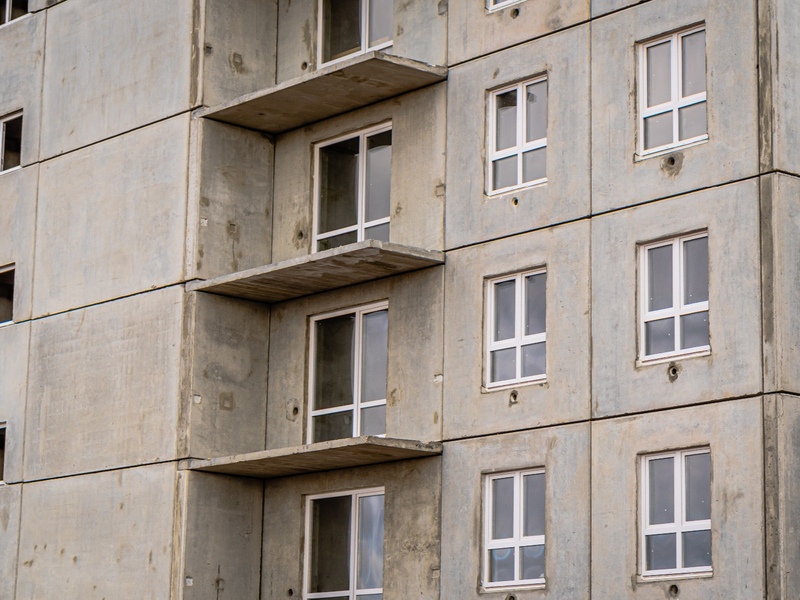

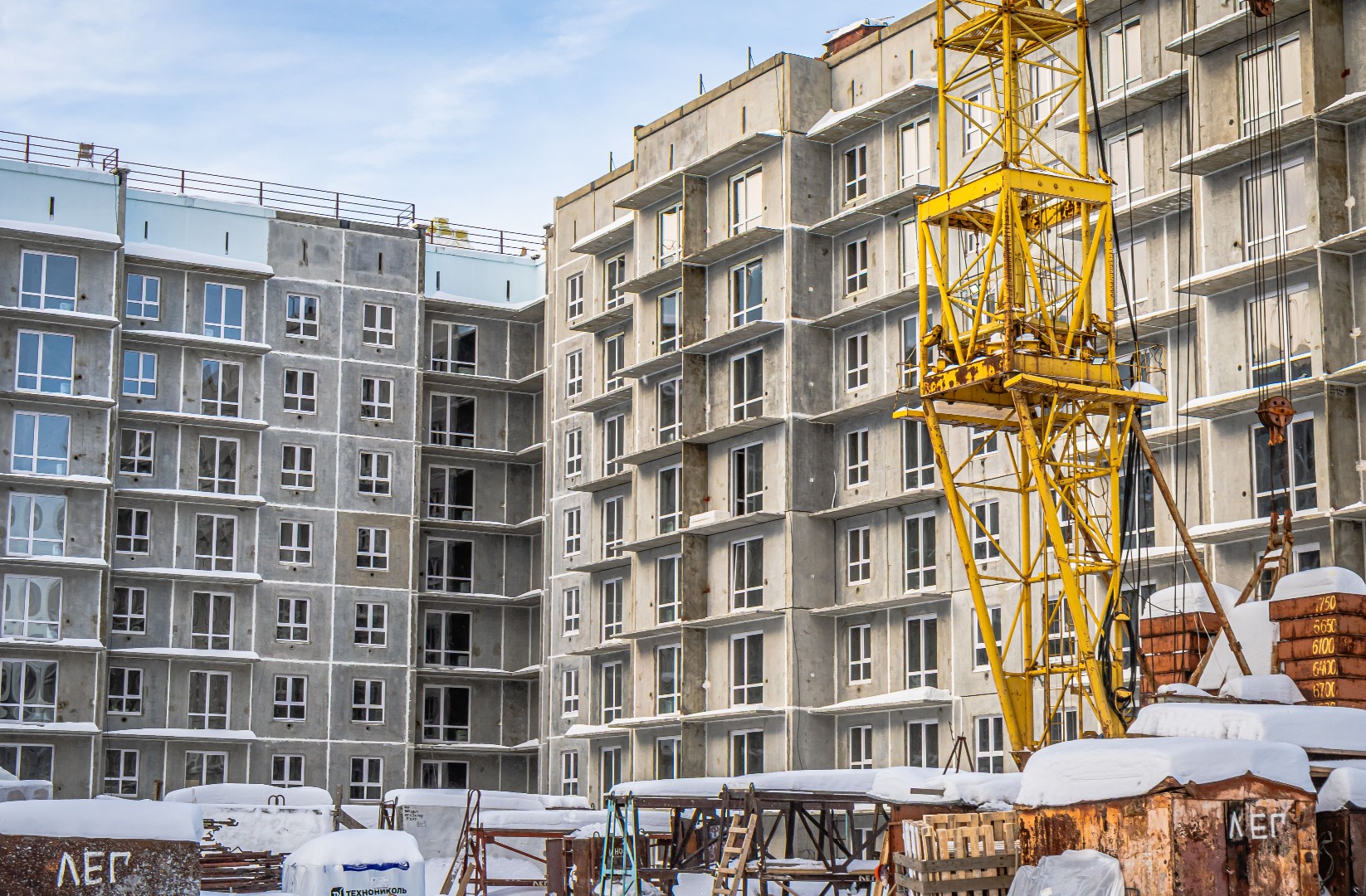

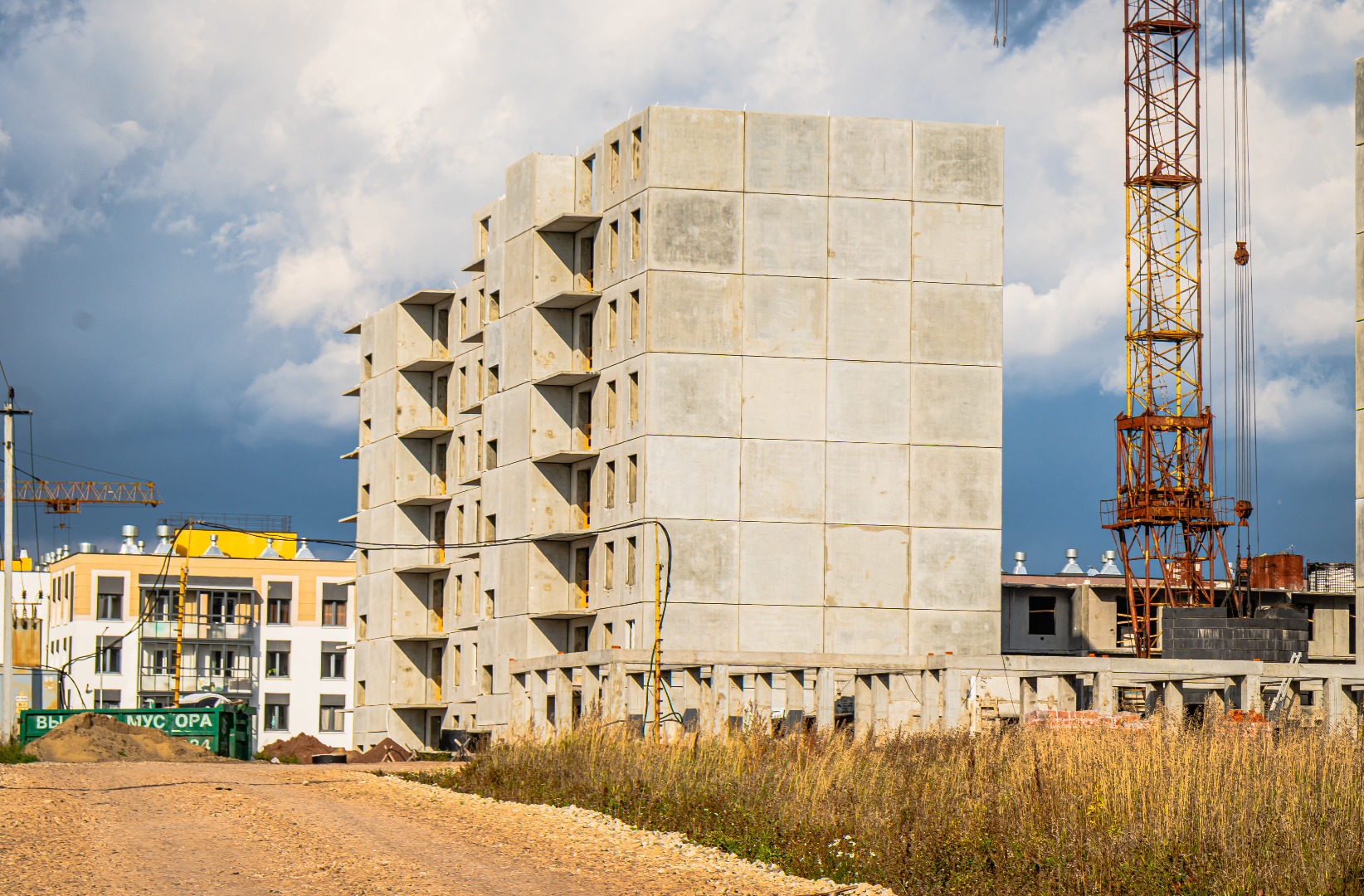

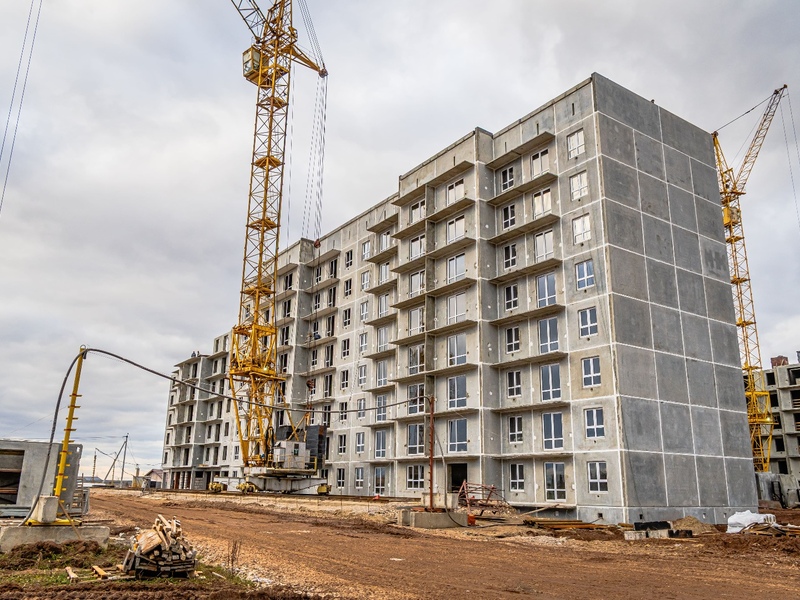

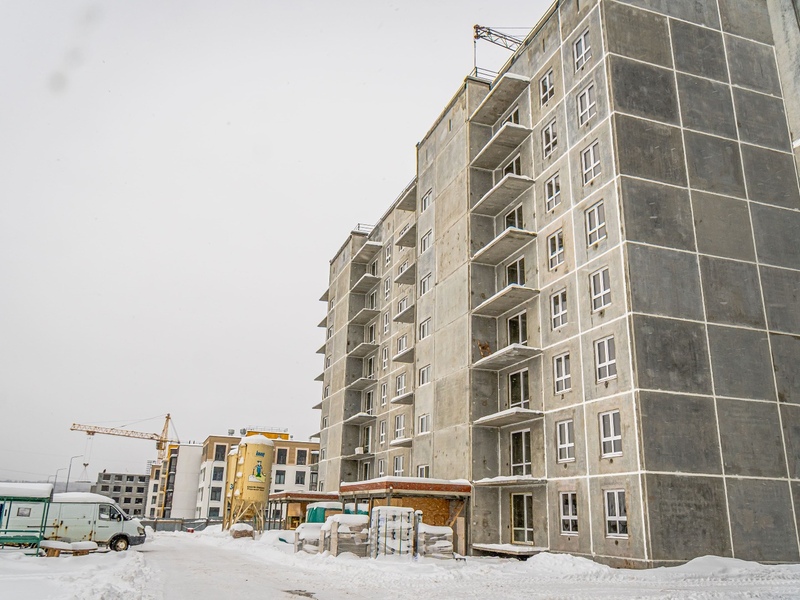

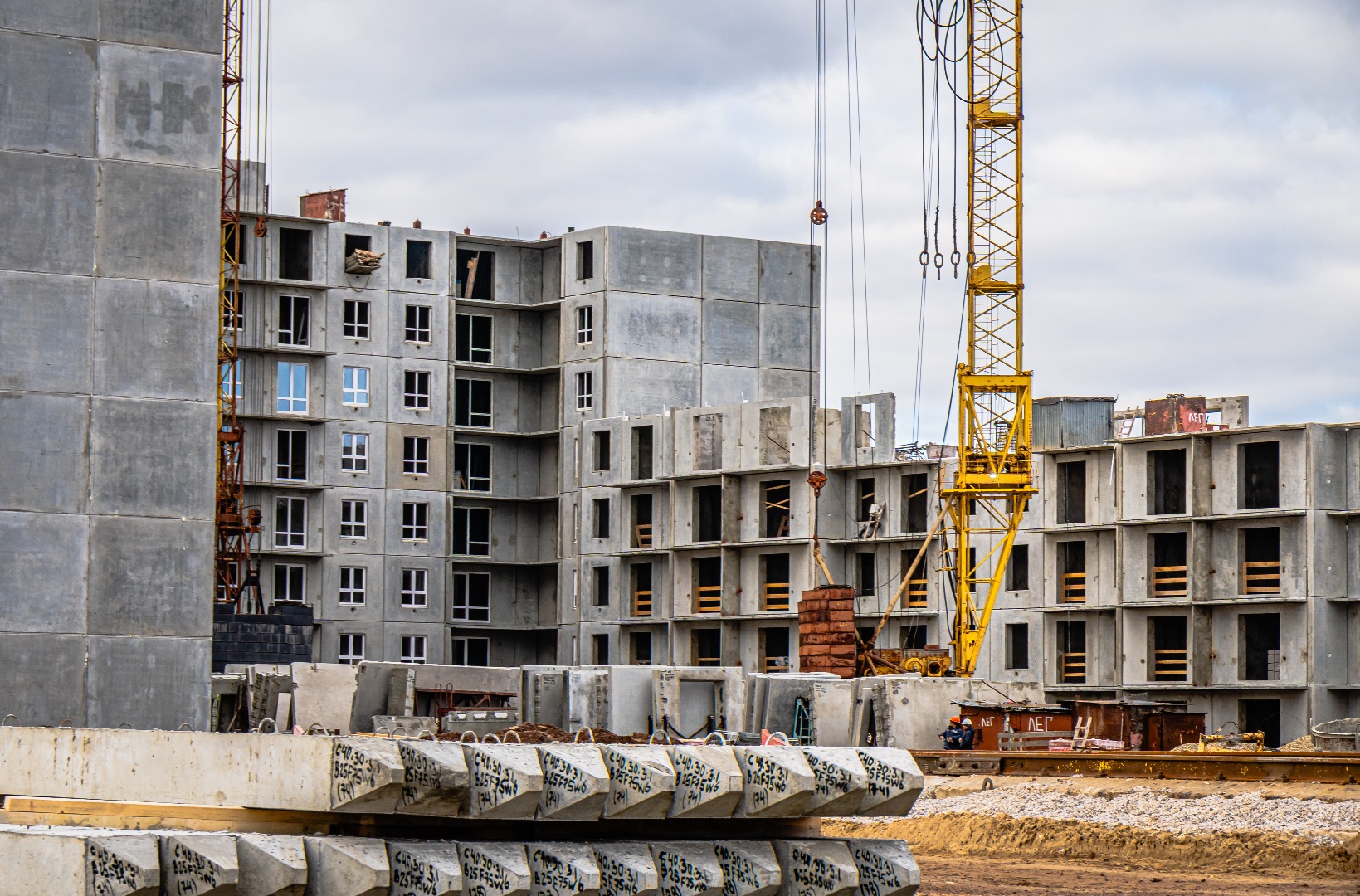

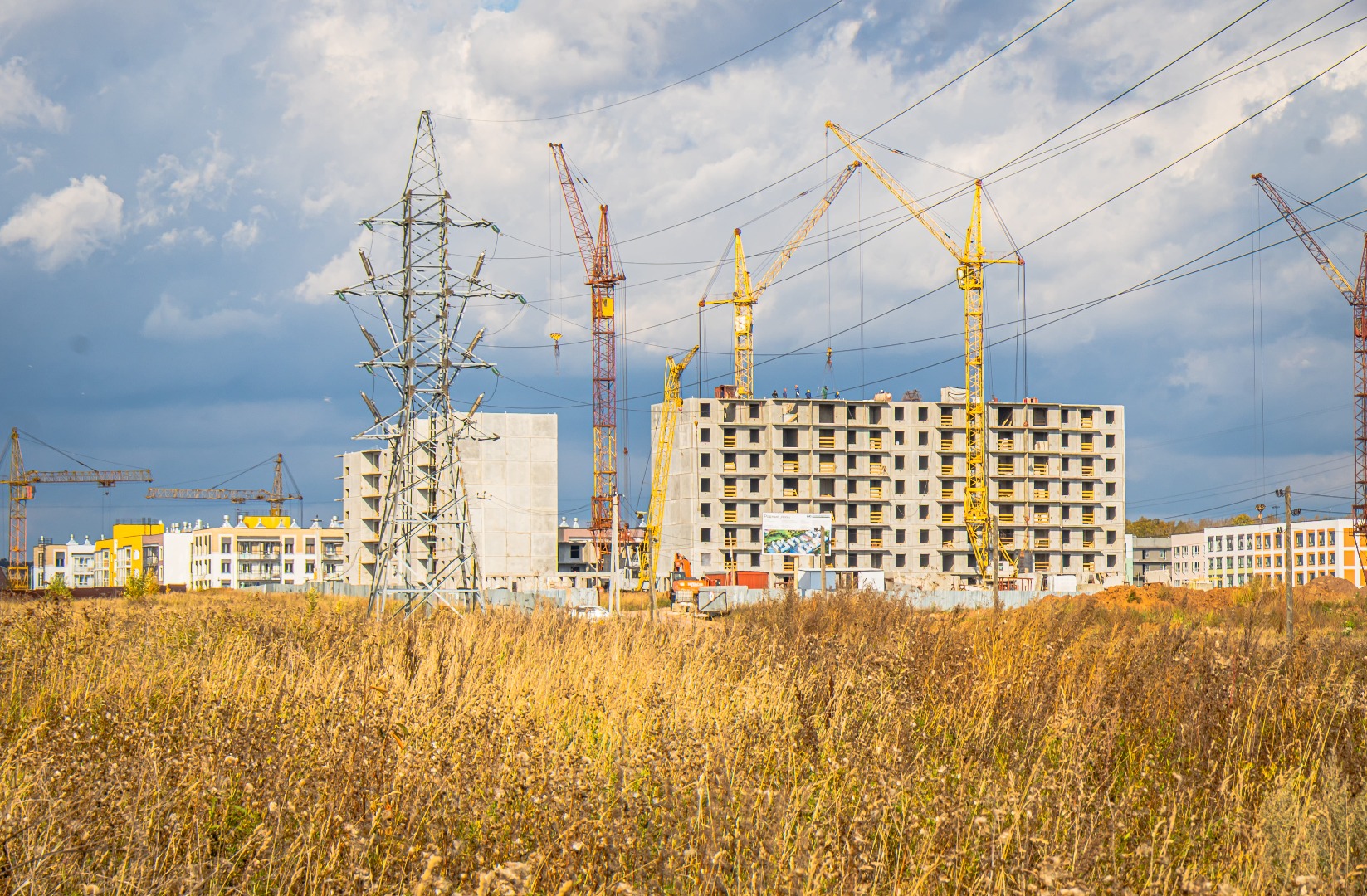

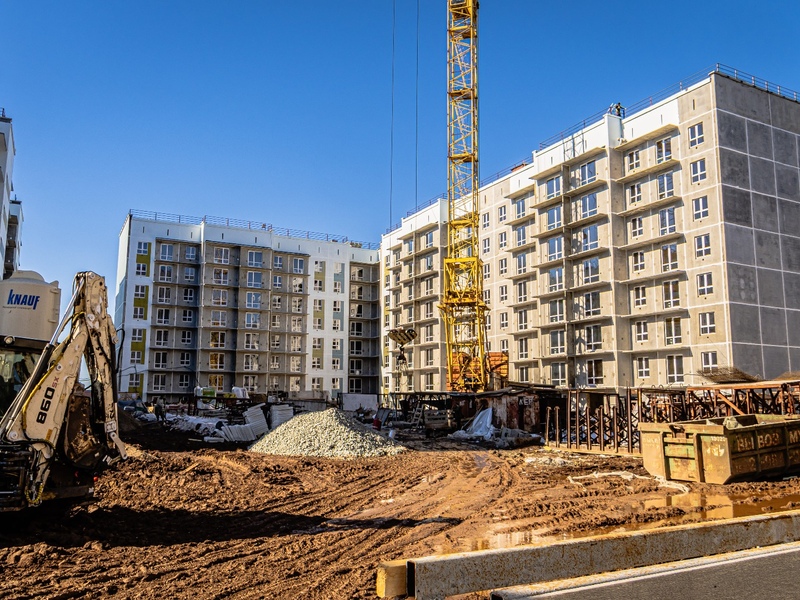

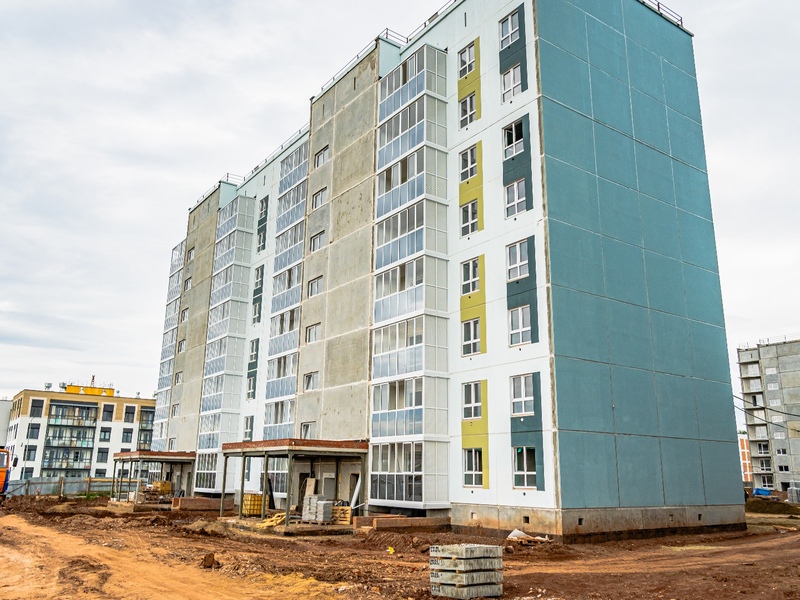

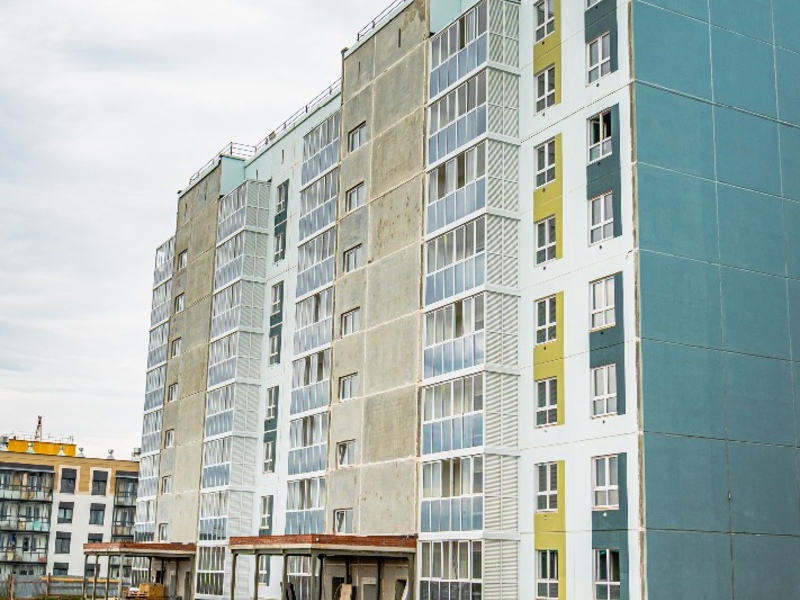

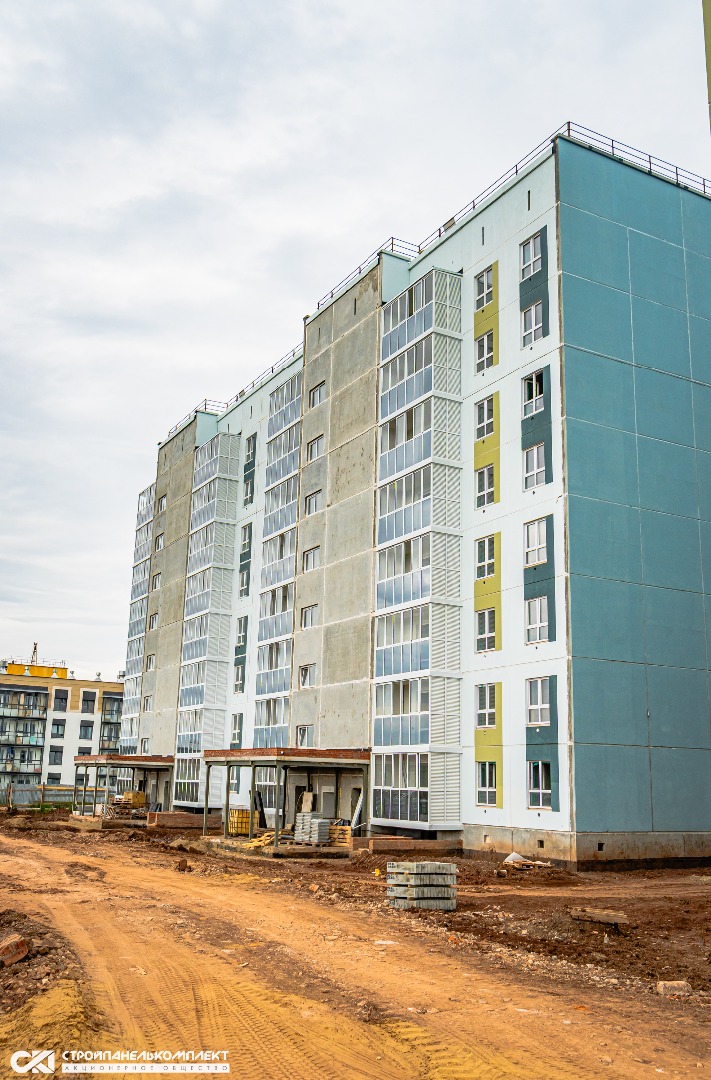

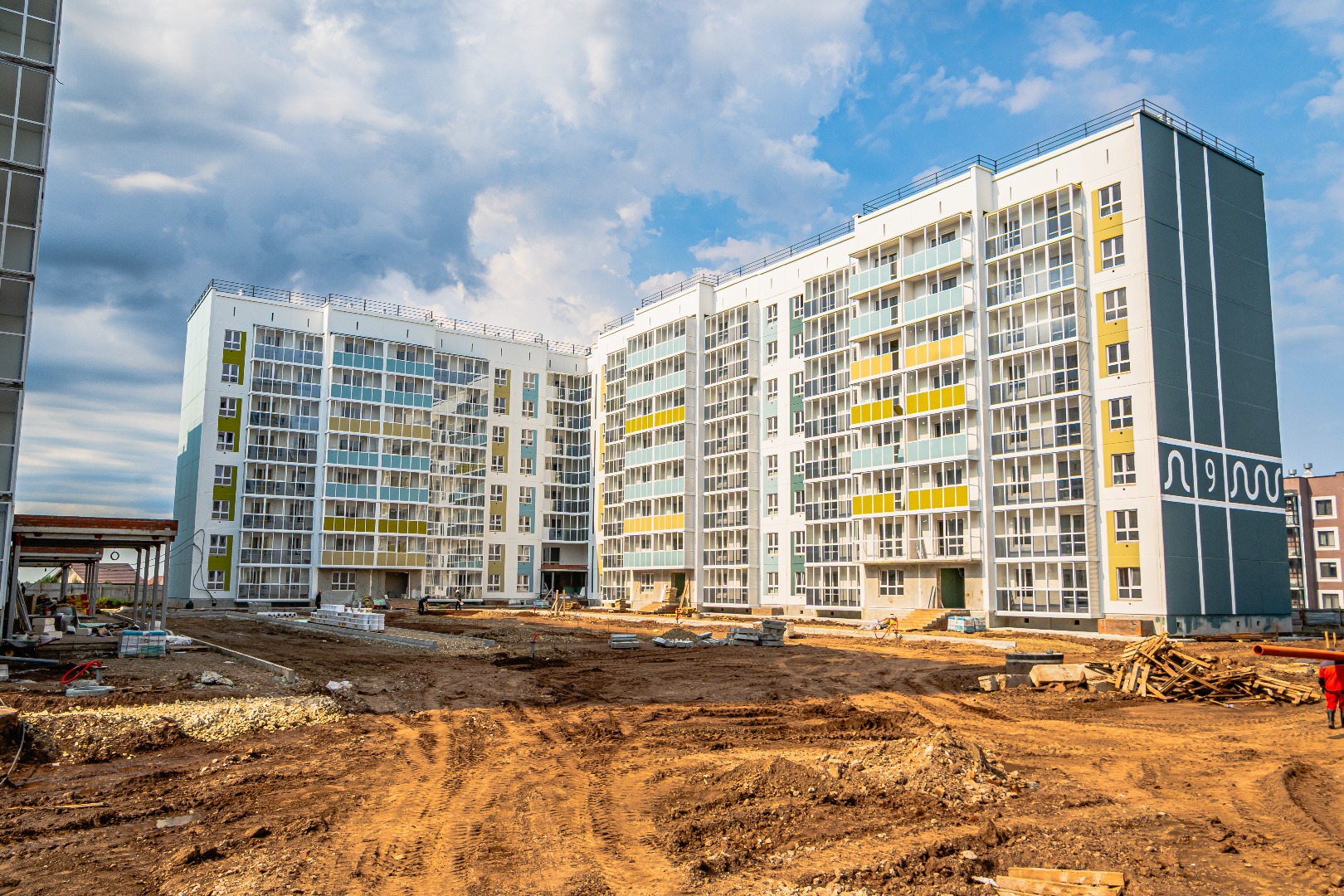

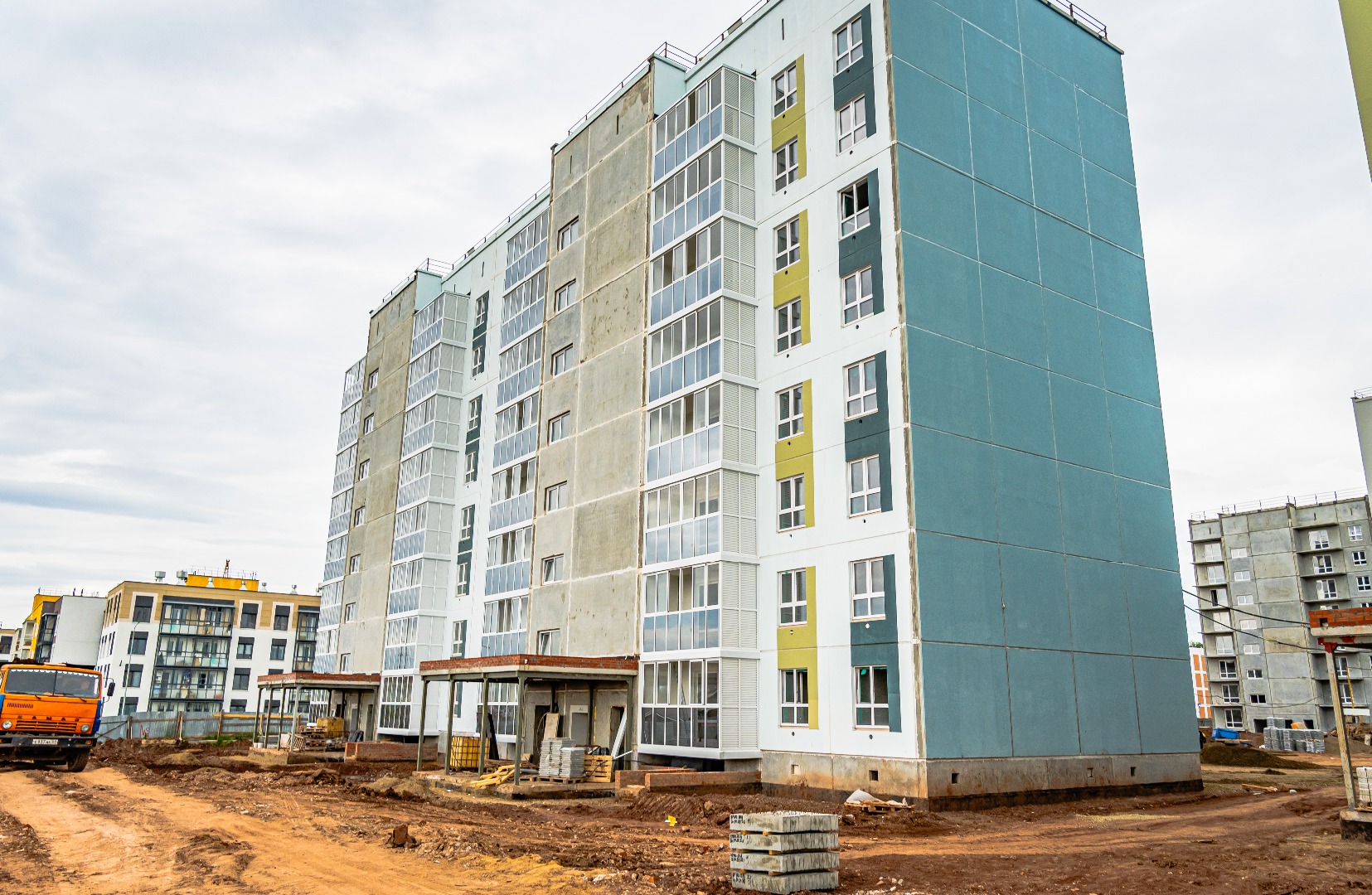

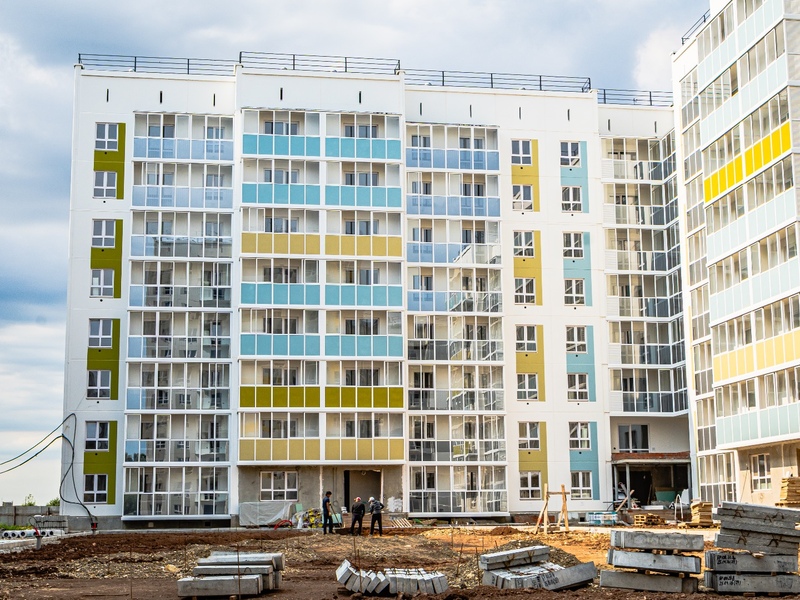

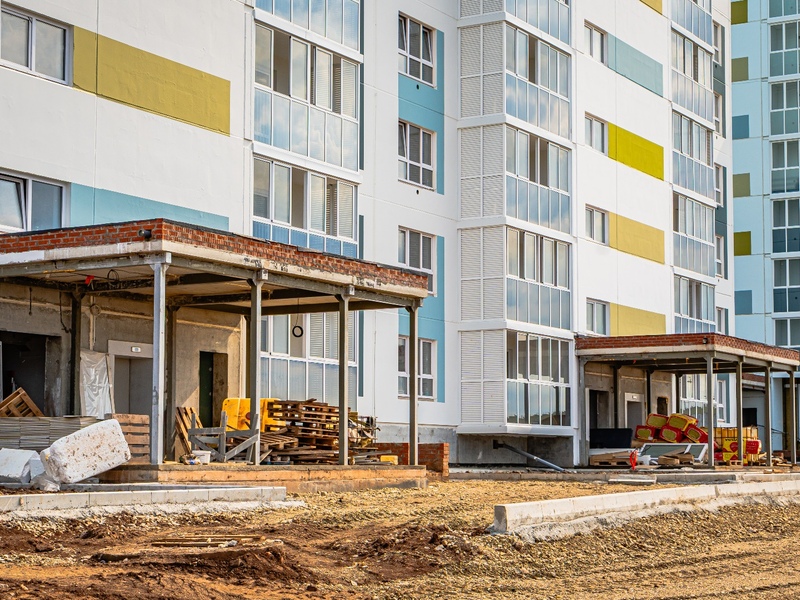

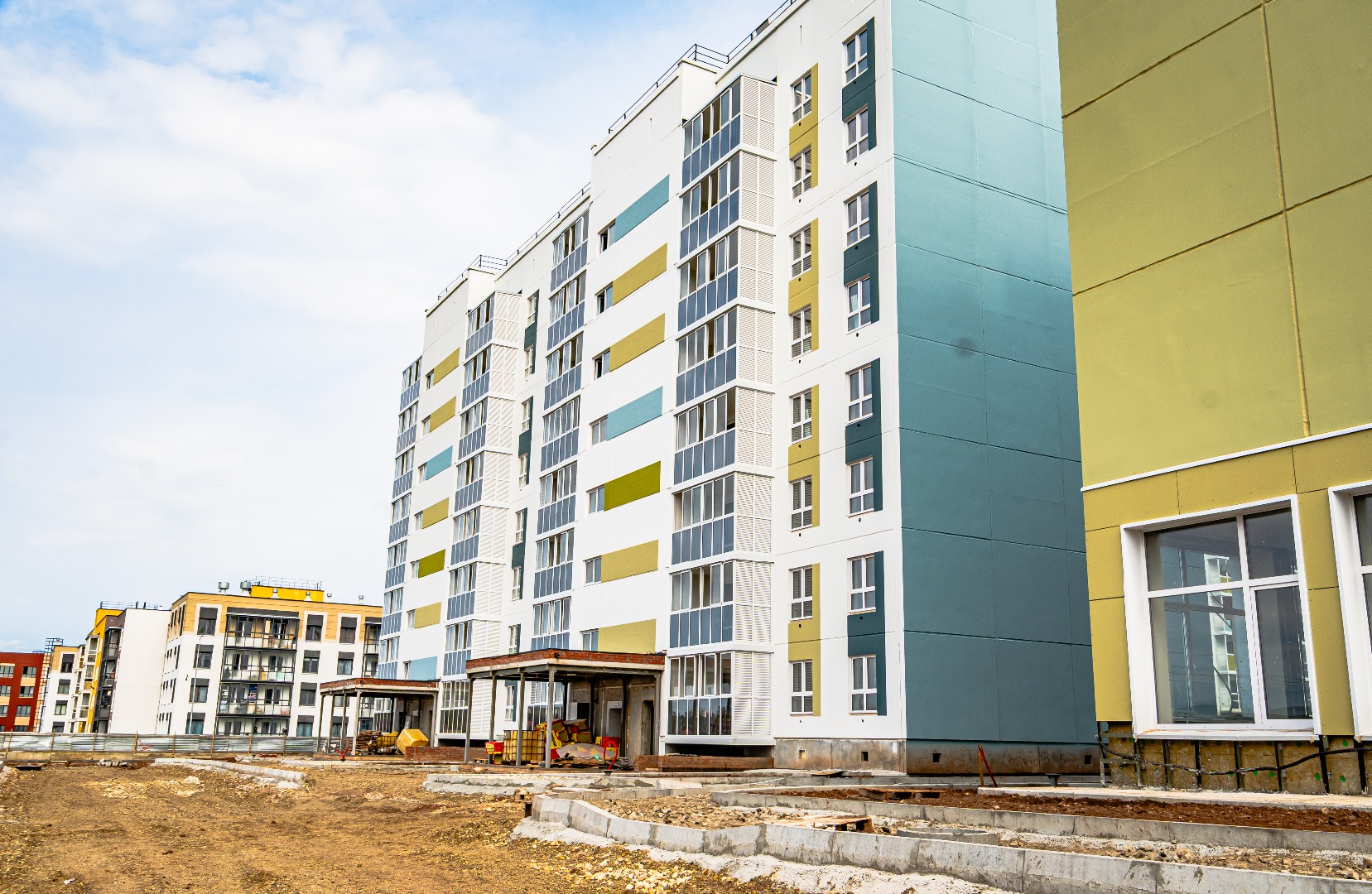

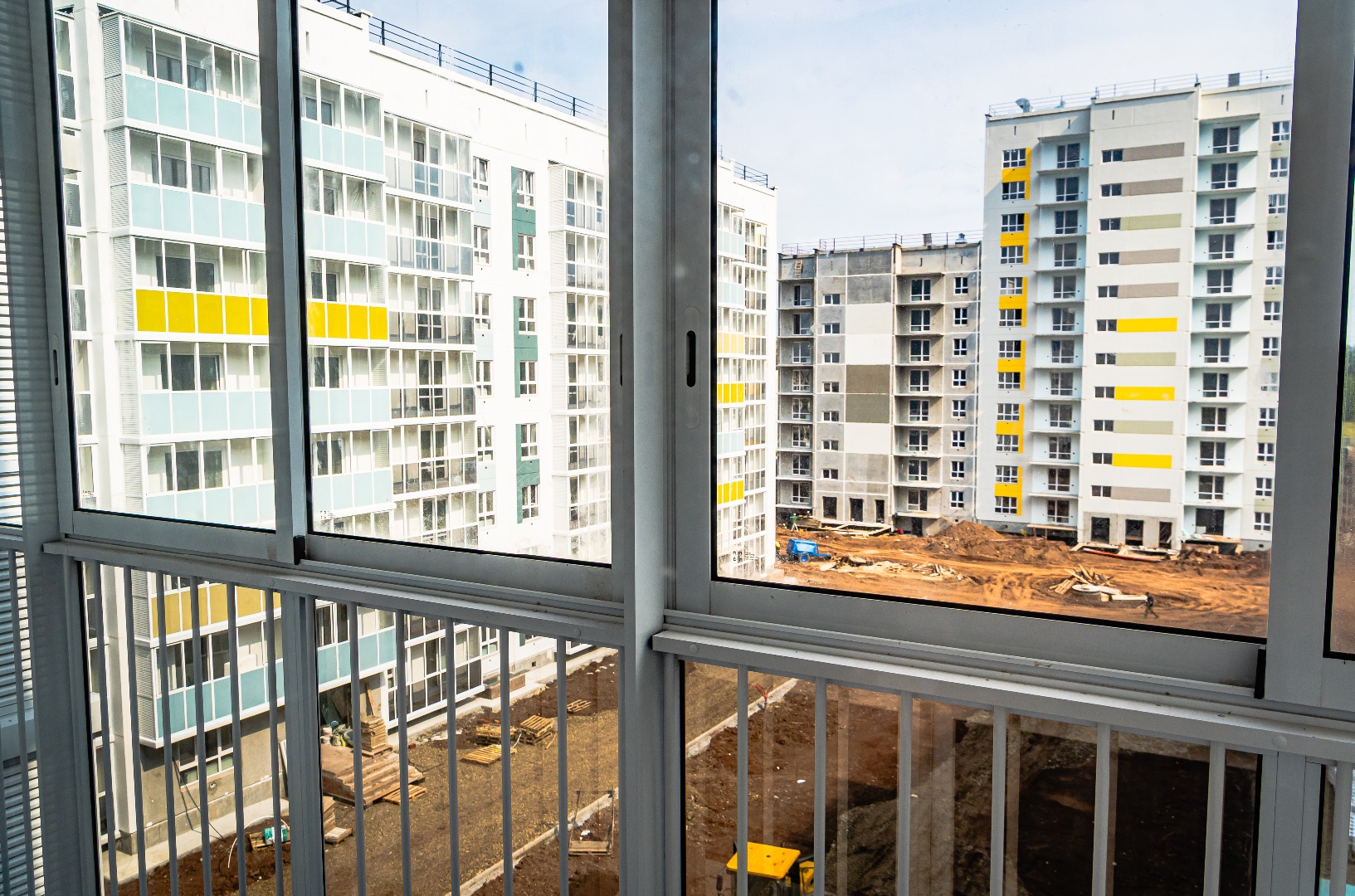

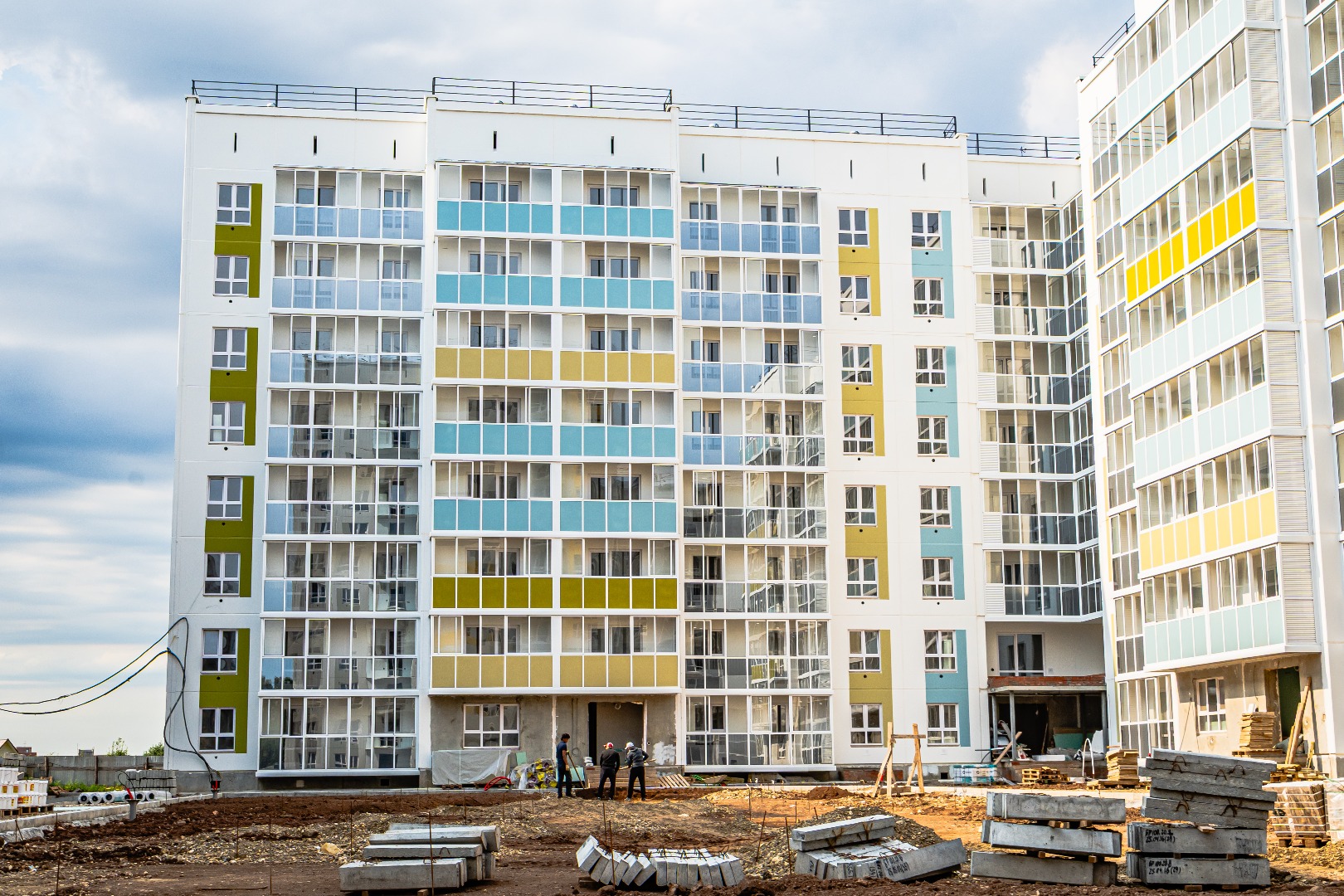

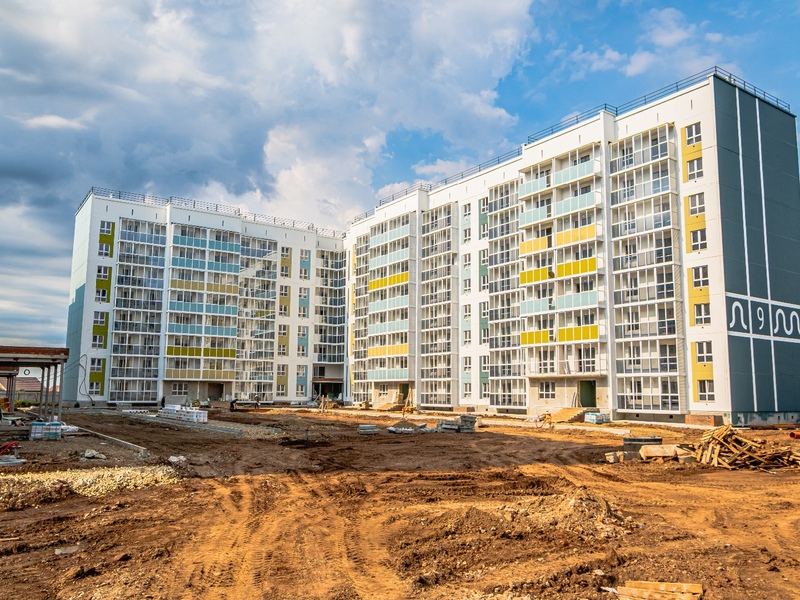

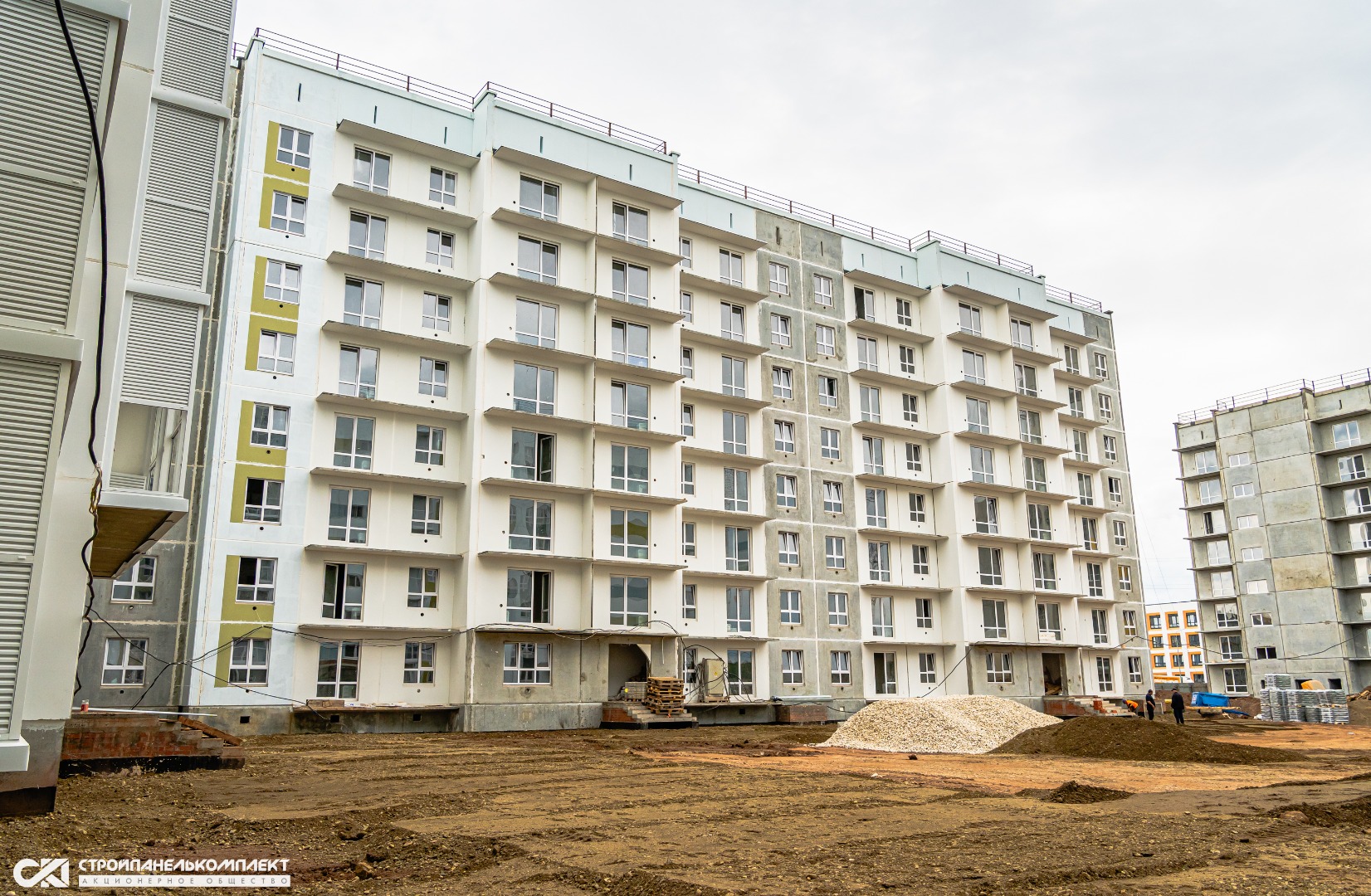

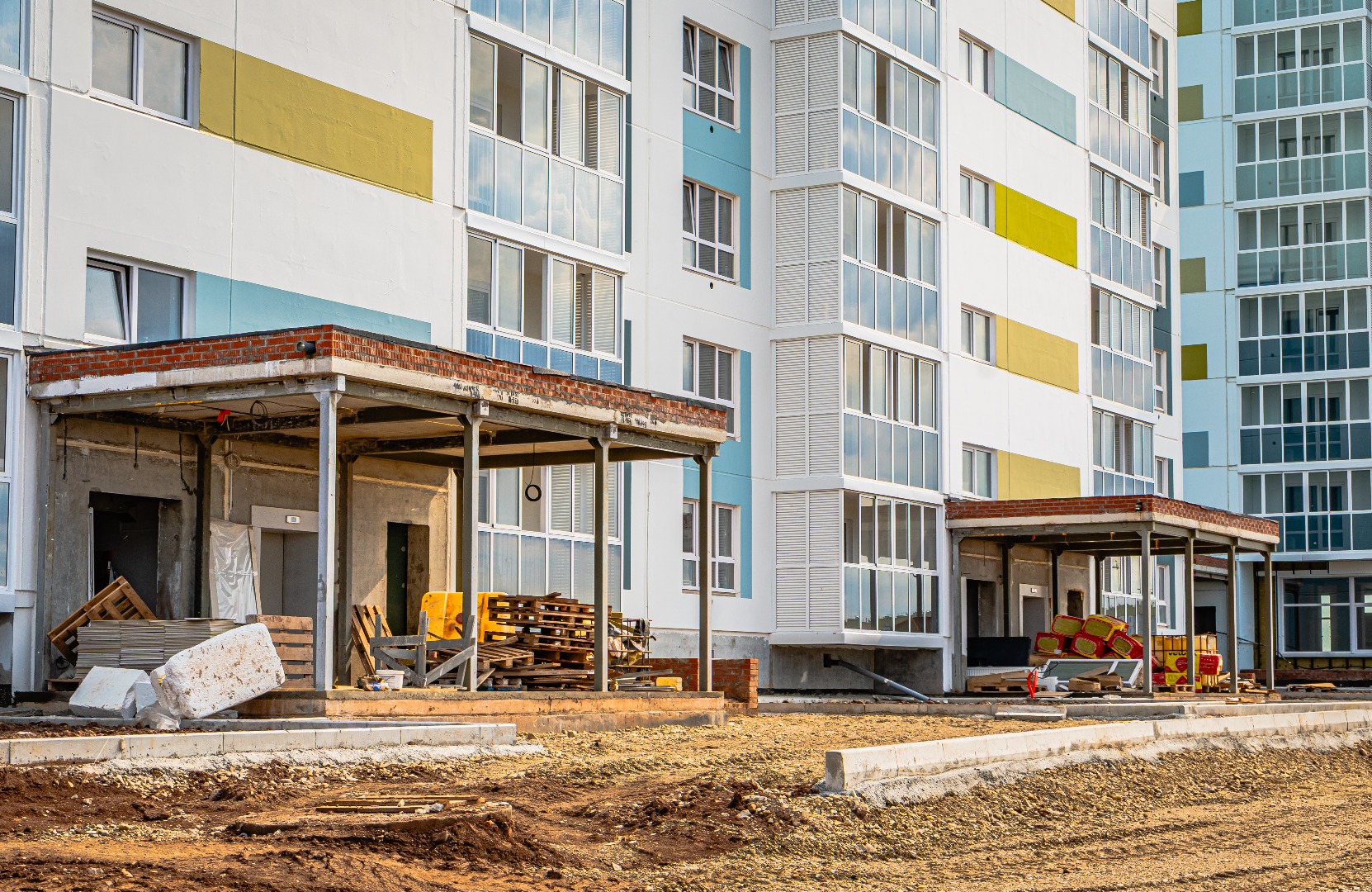

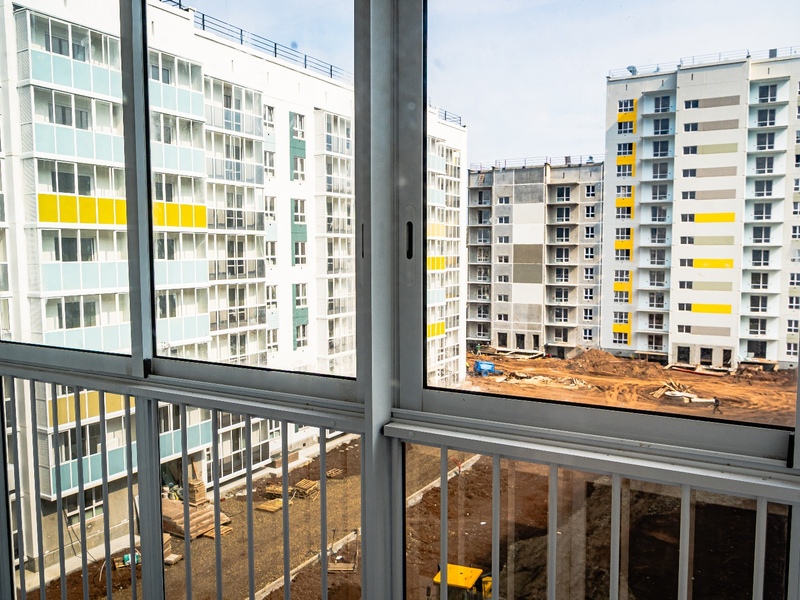

ул. Академическая, 9

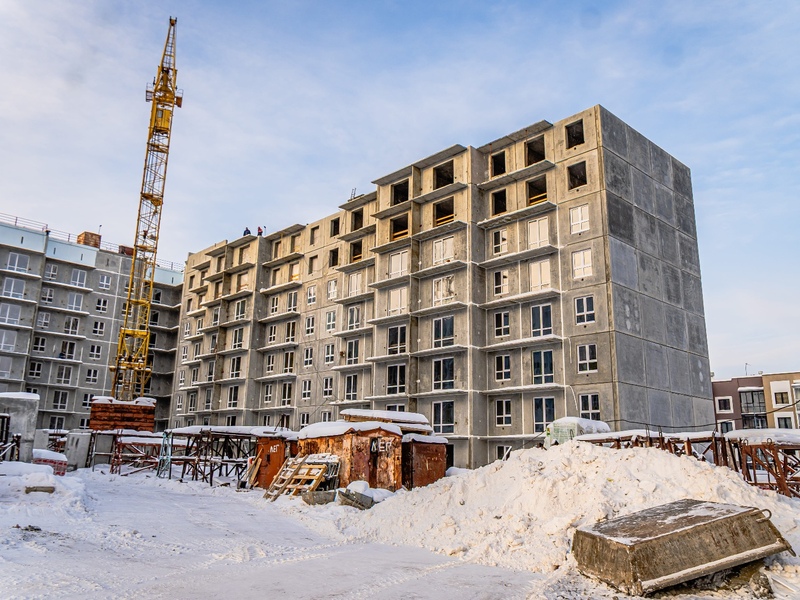

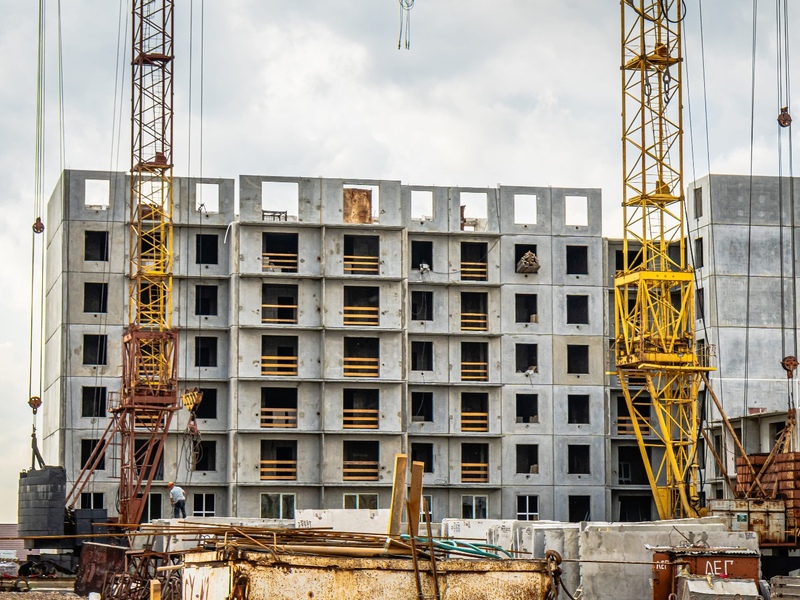

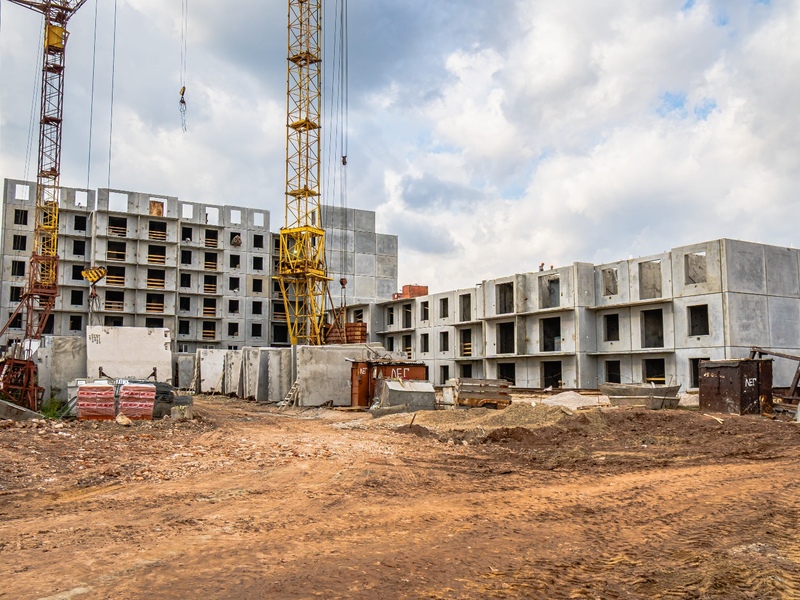

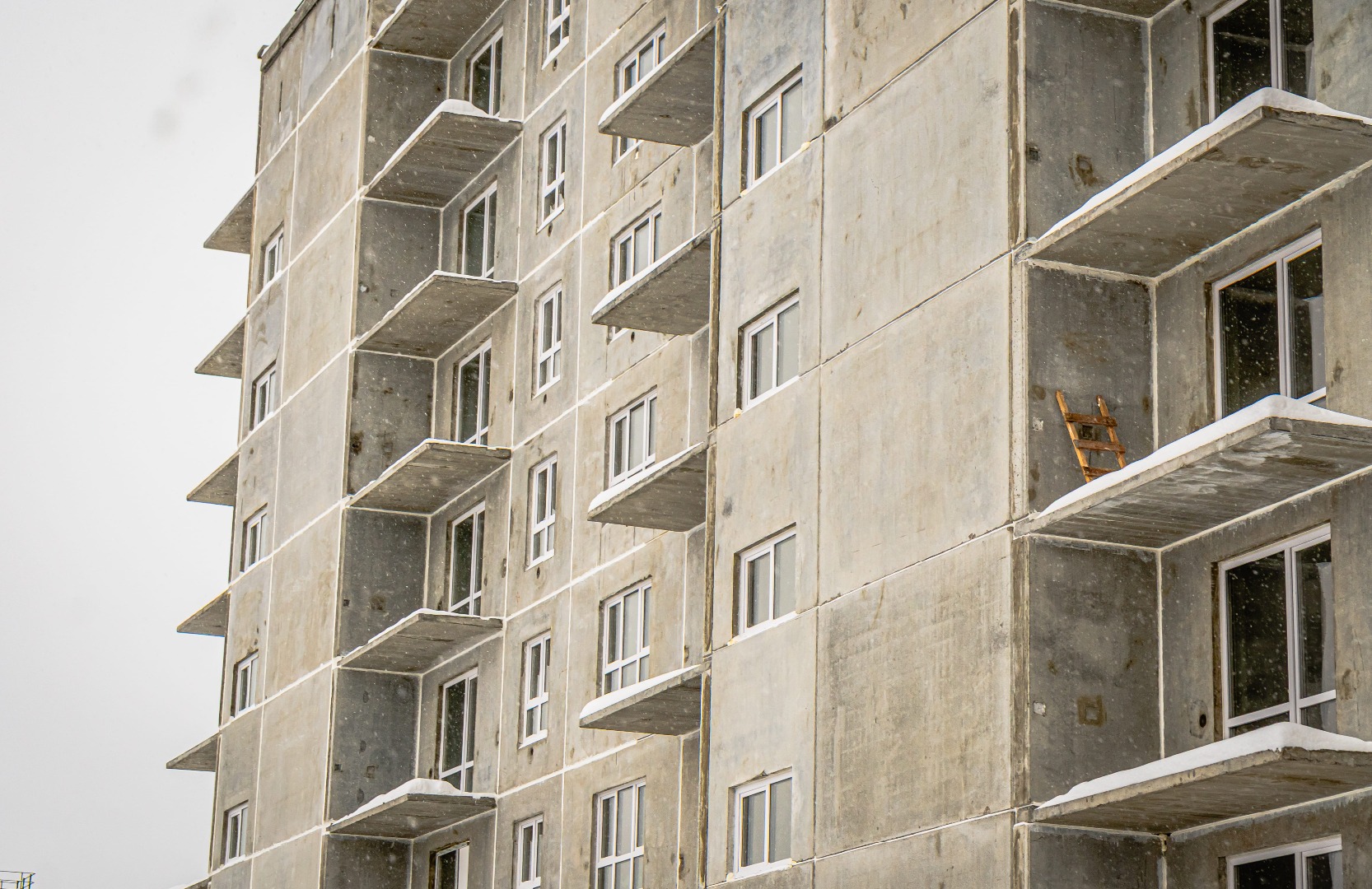

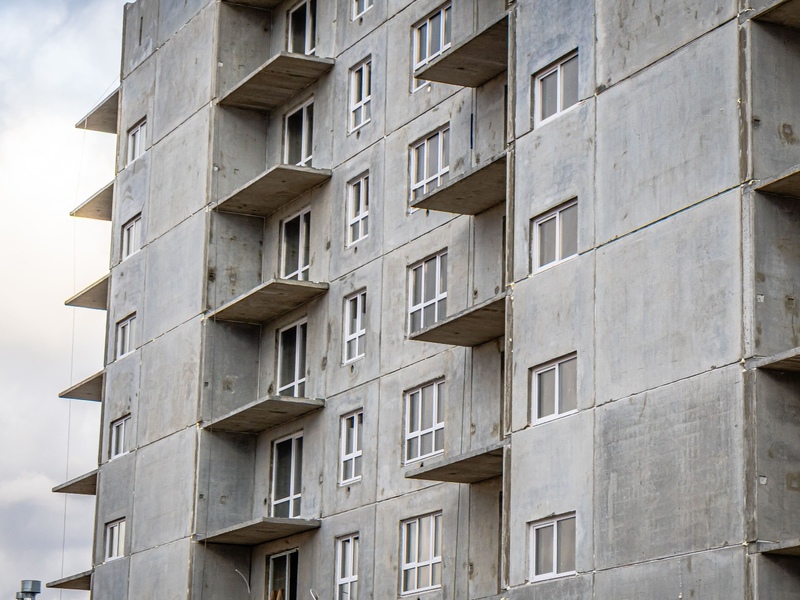

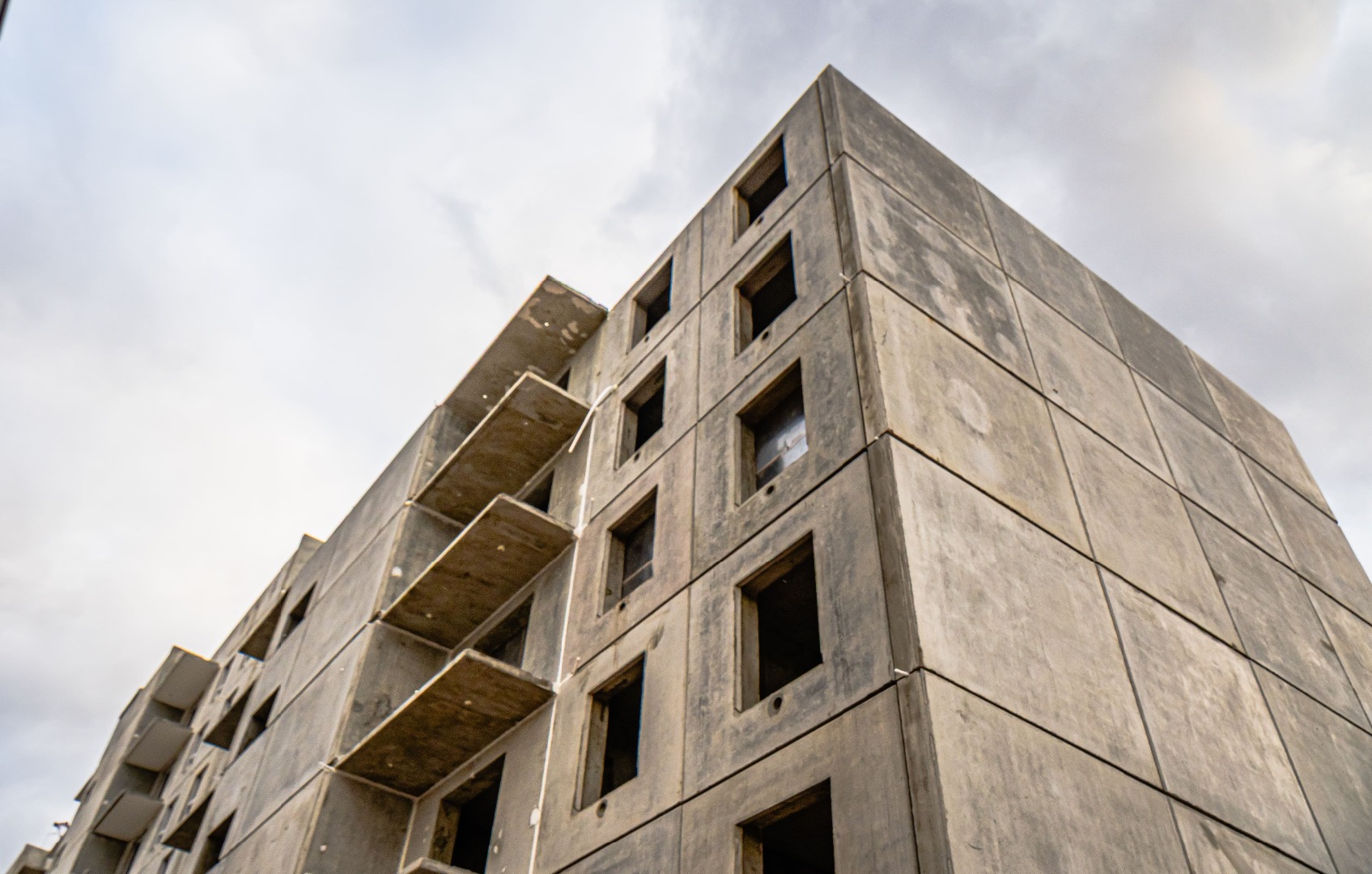

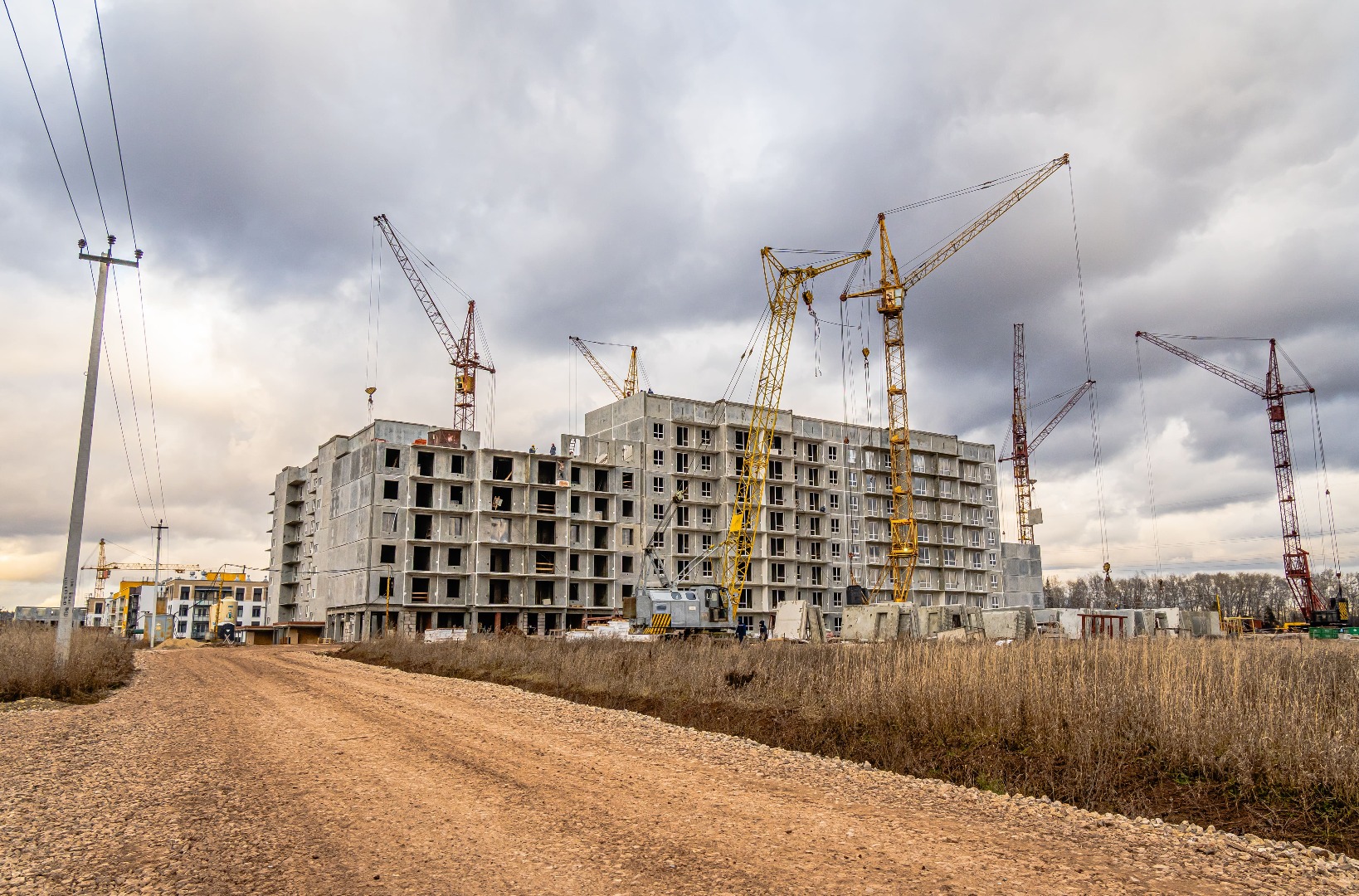

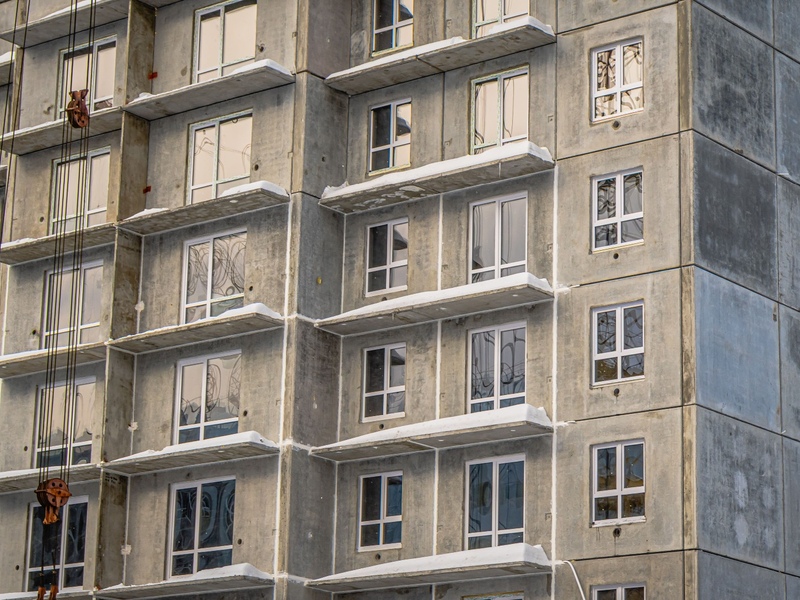

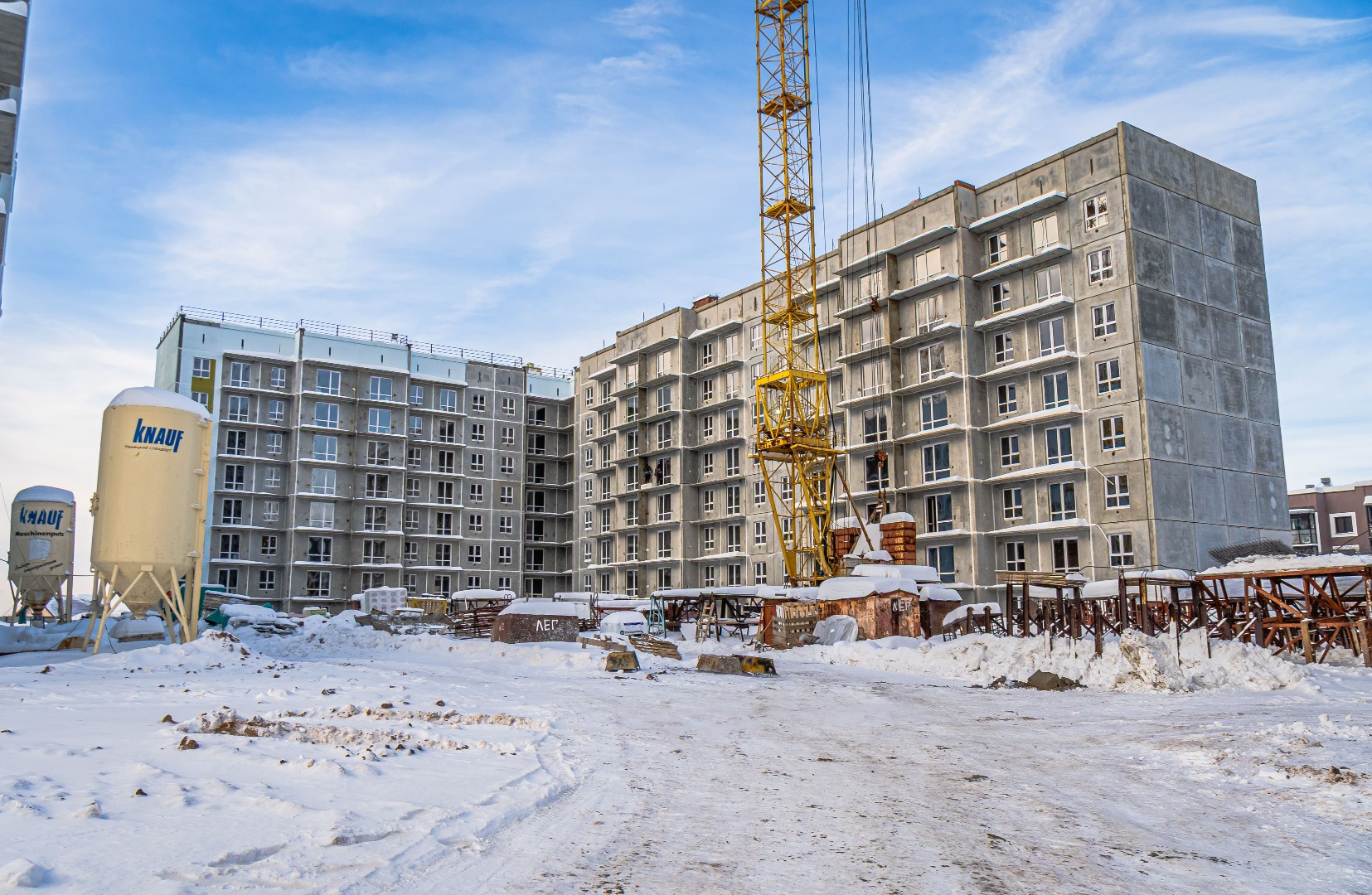

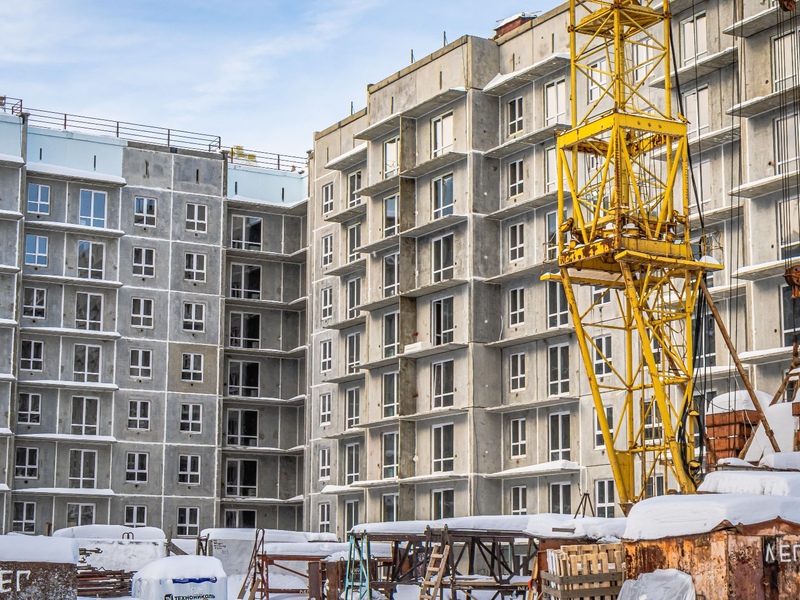

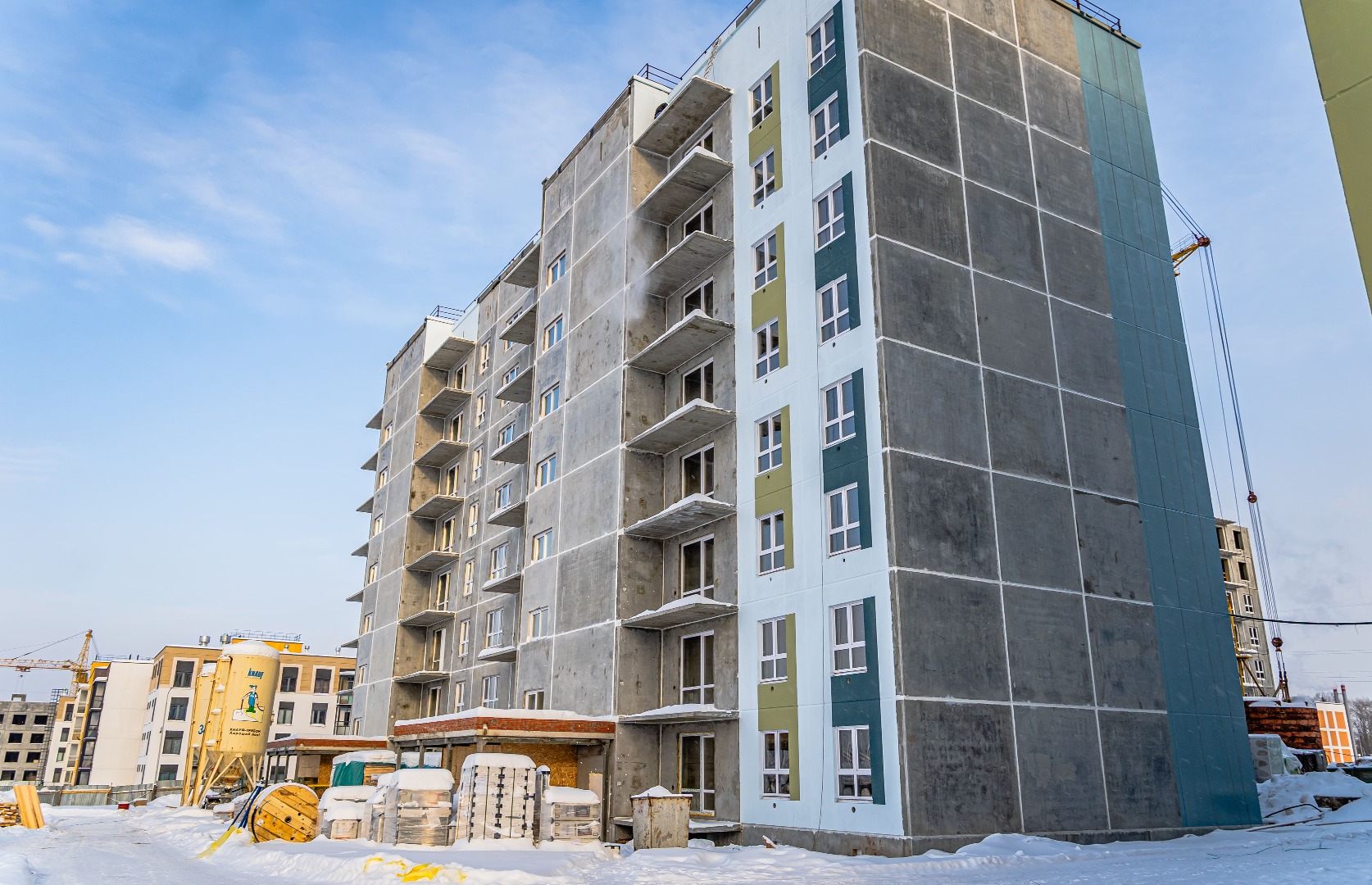

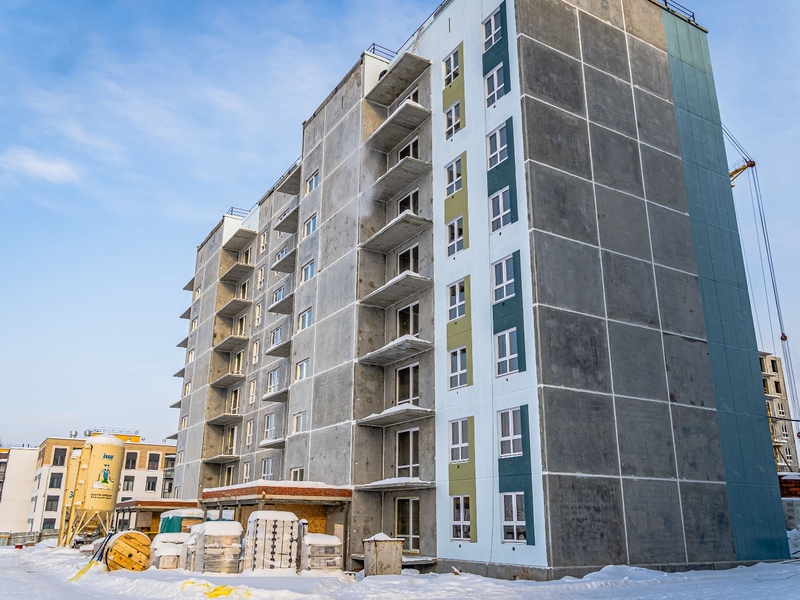

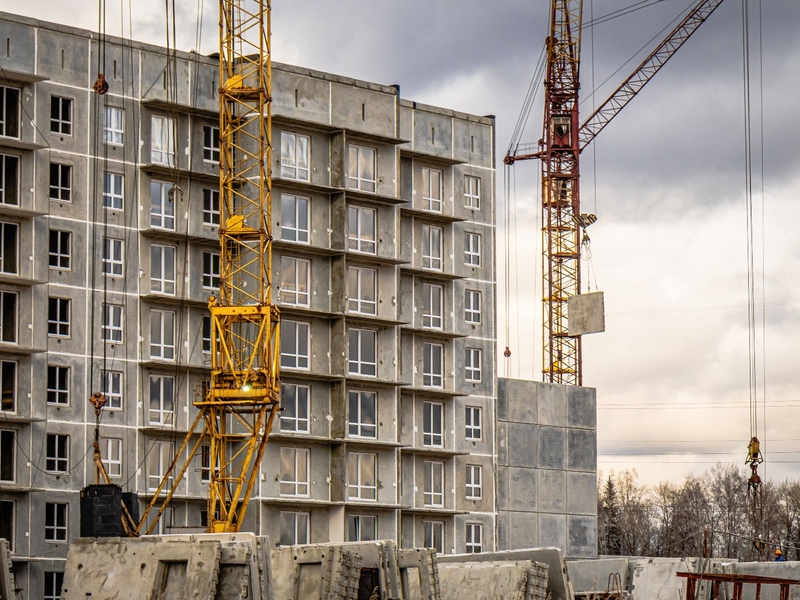

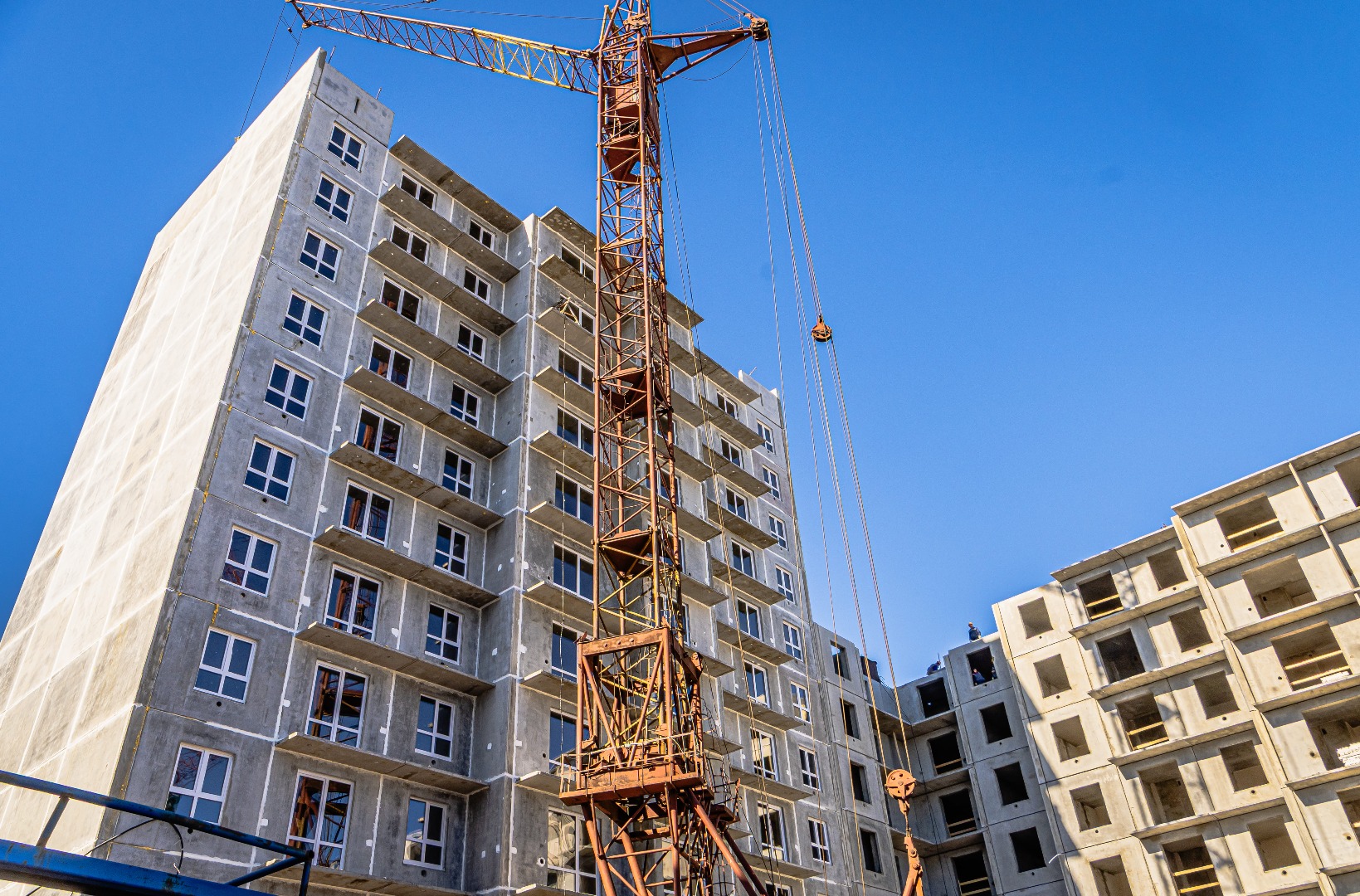

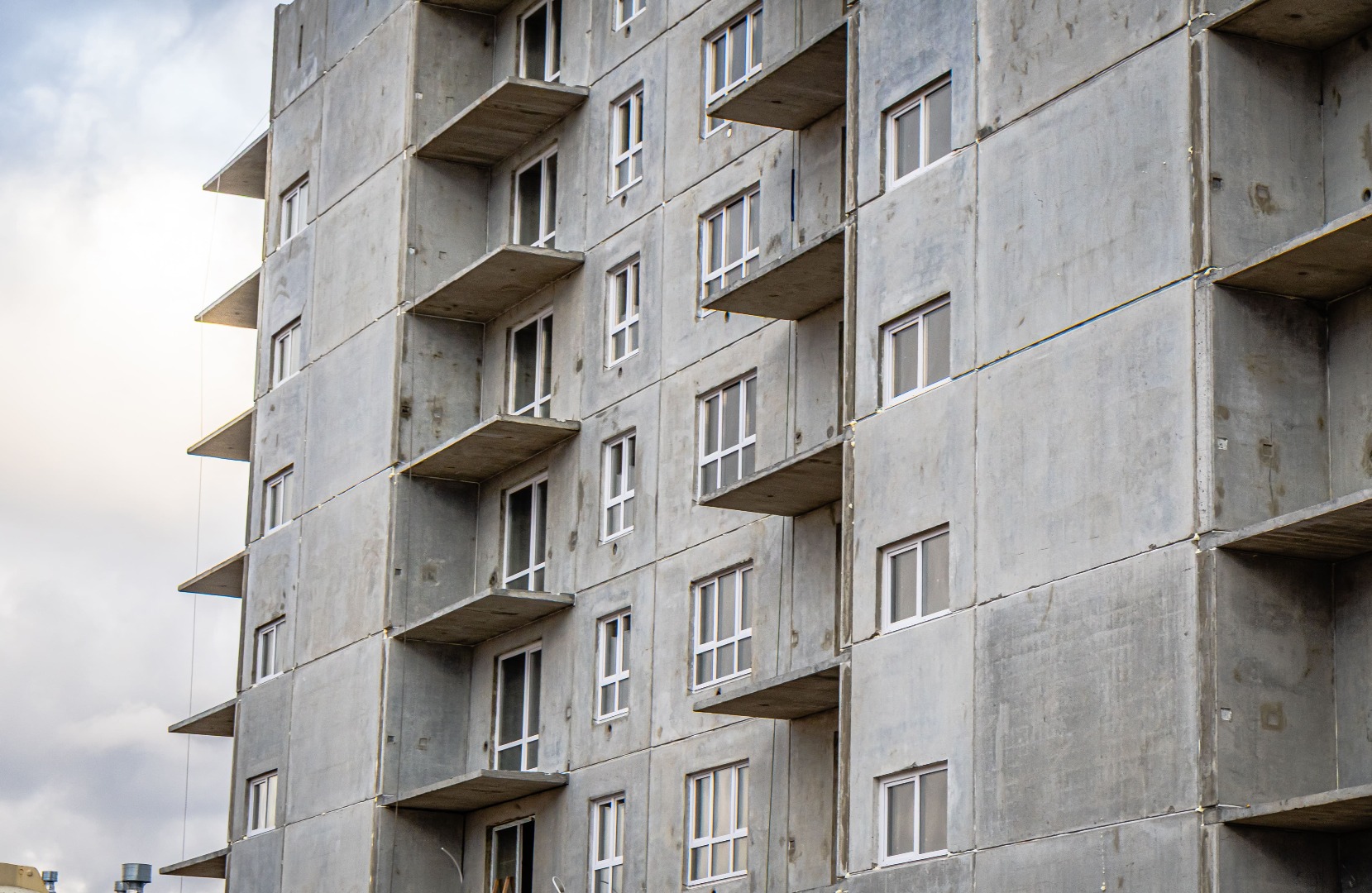

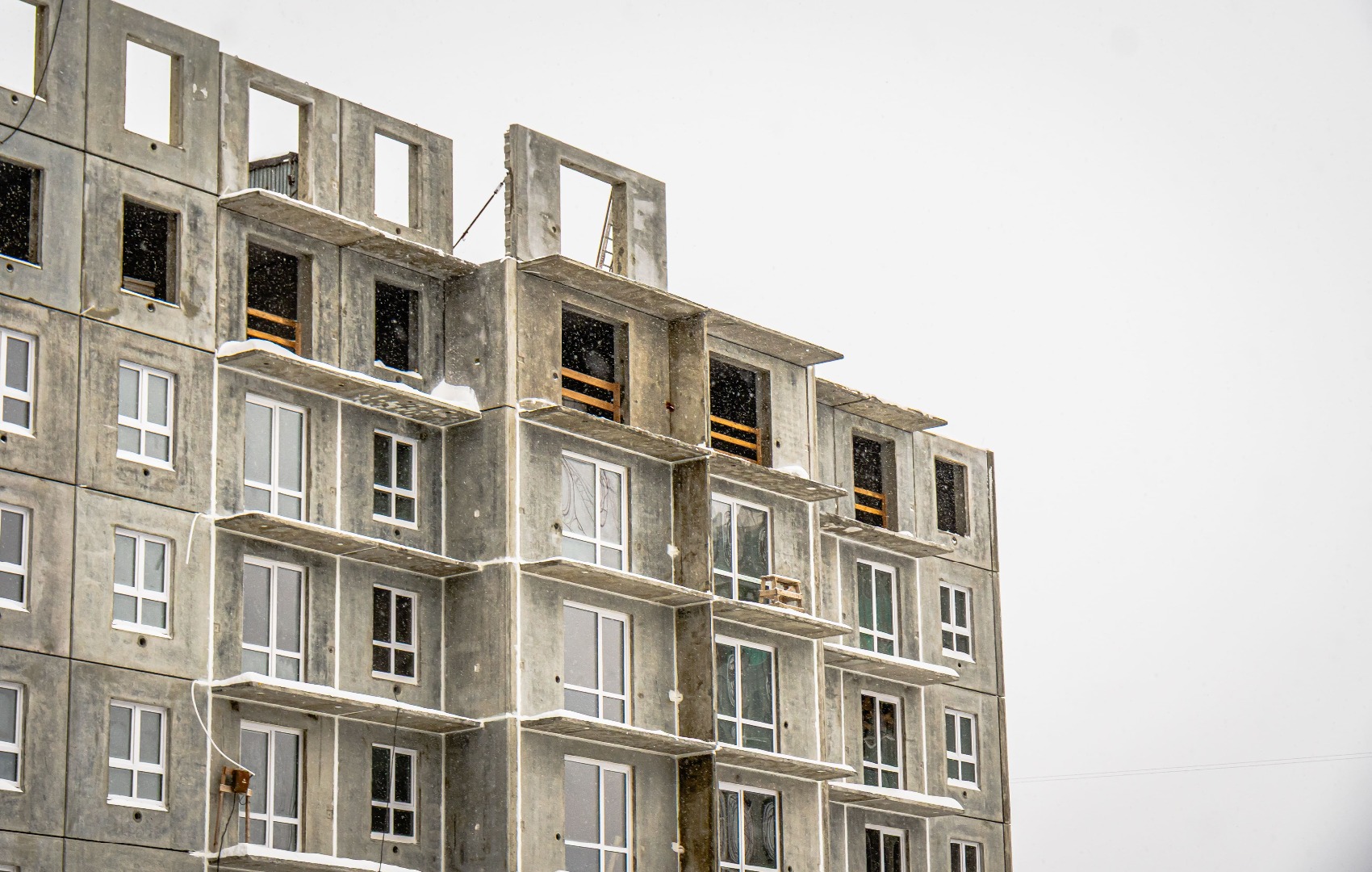

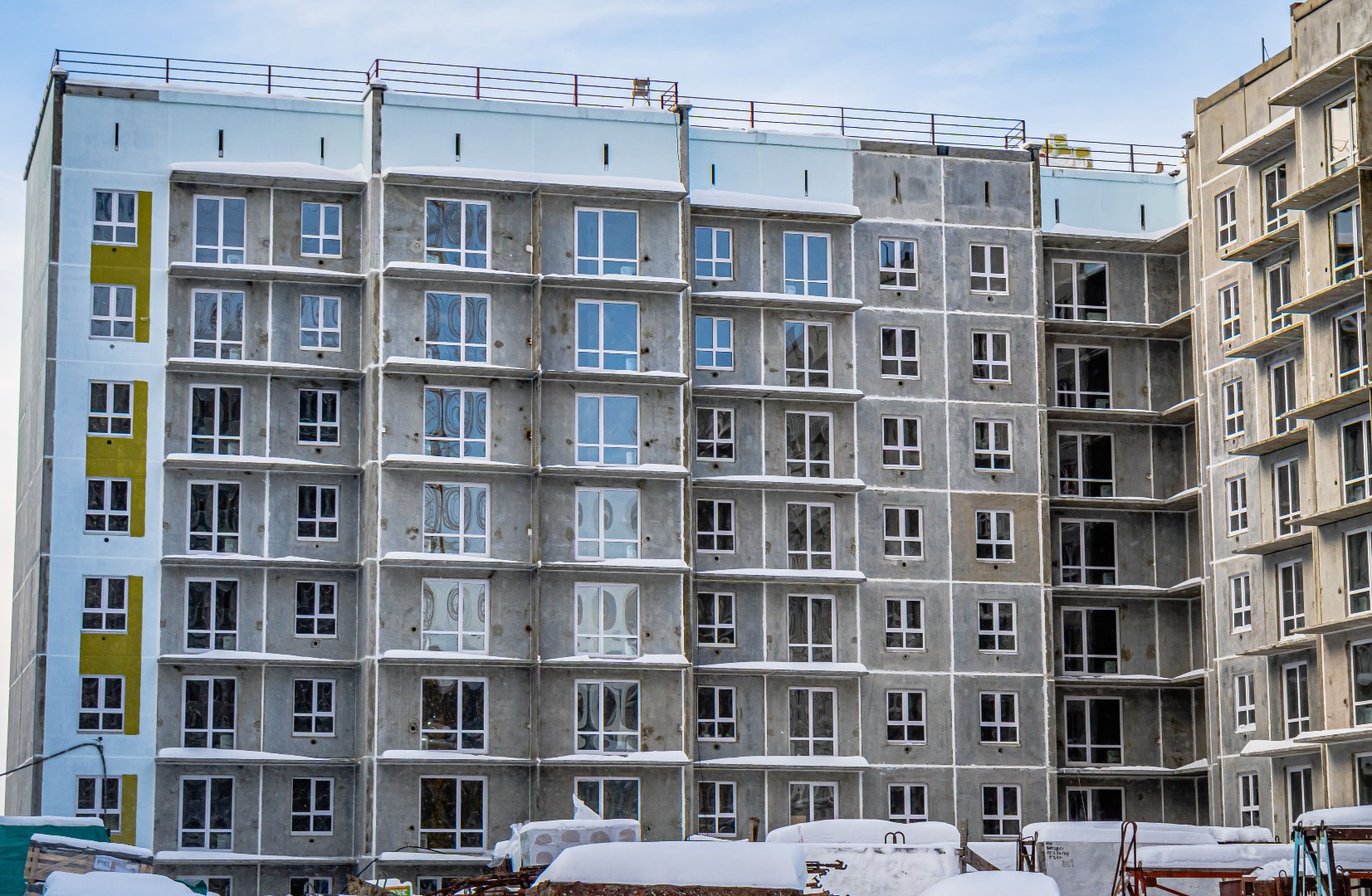

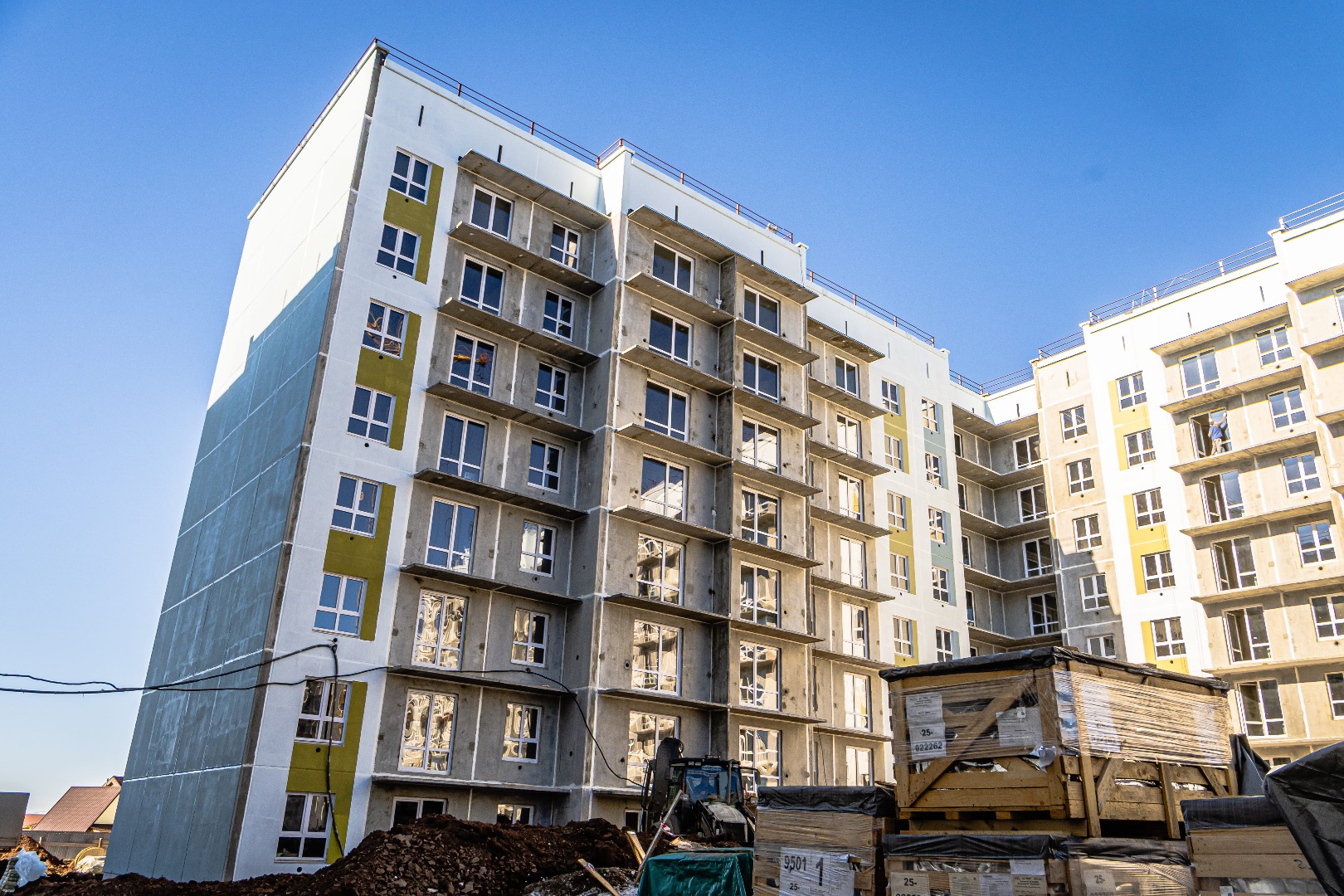

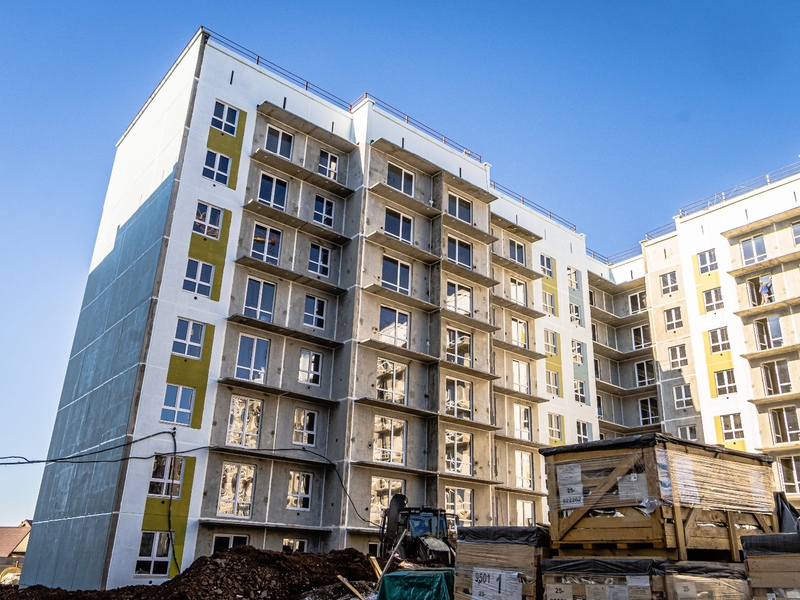

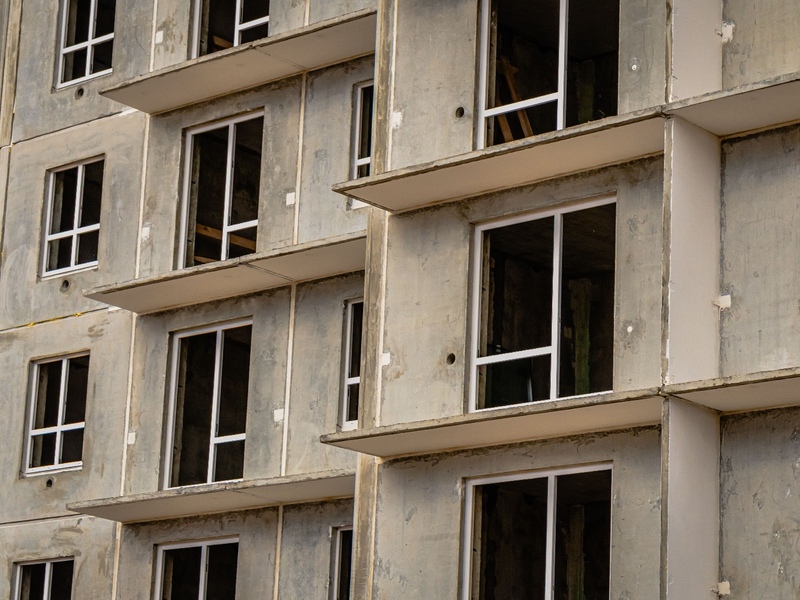

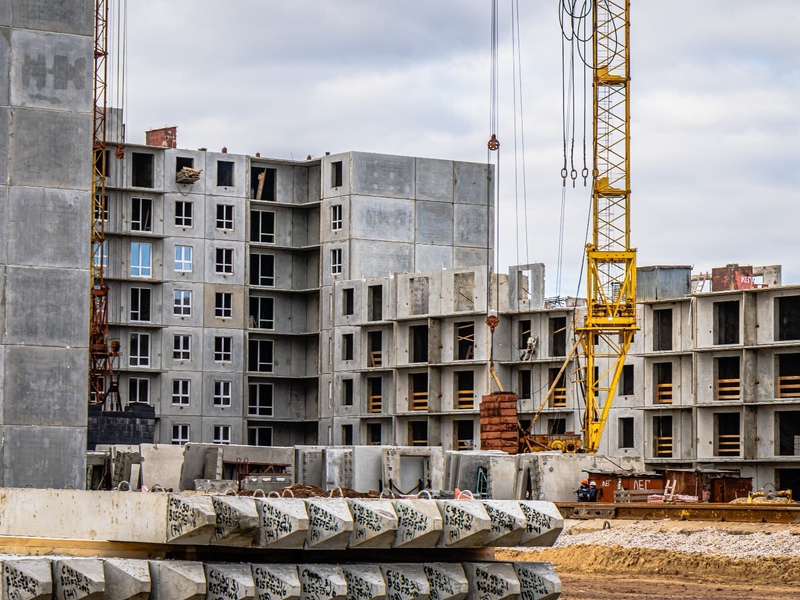

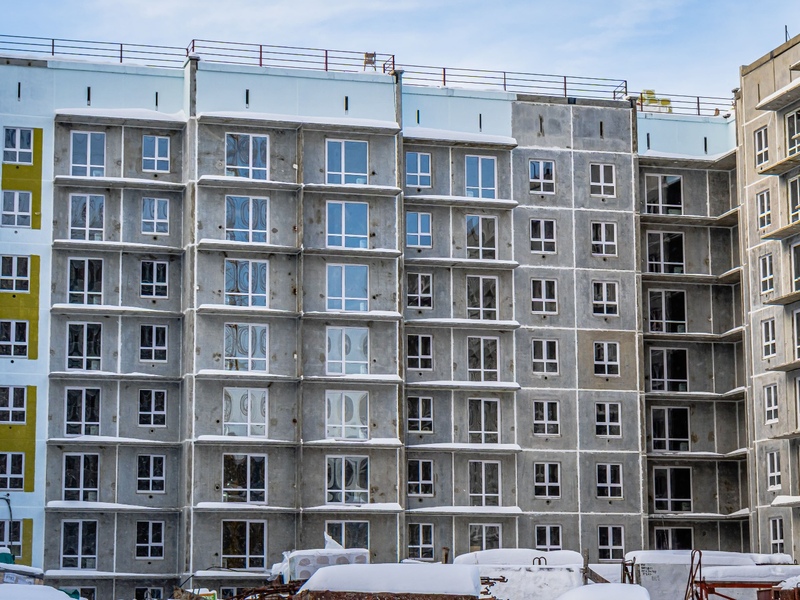

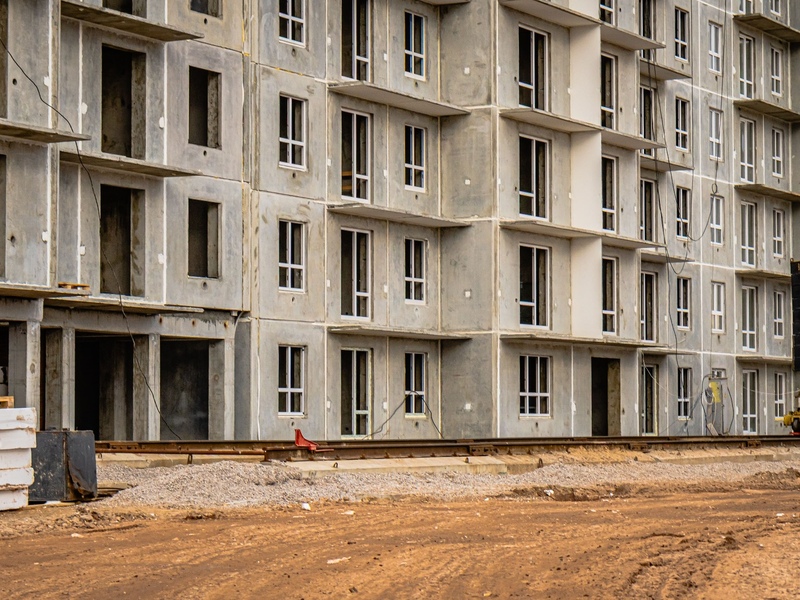

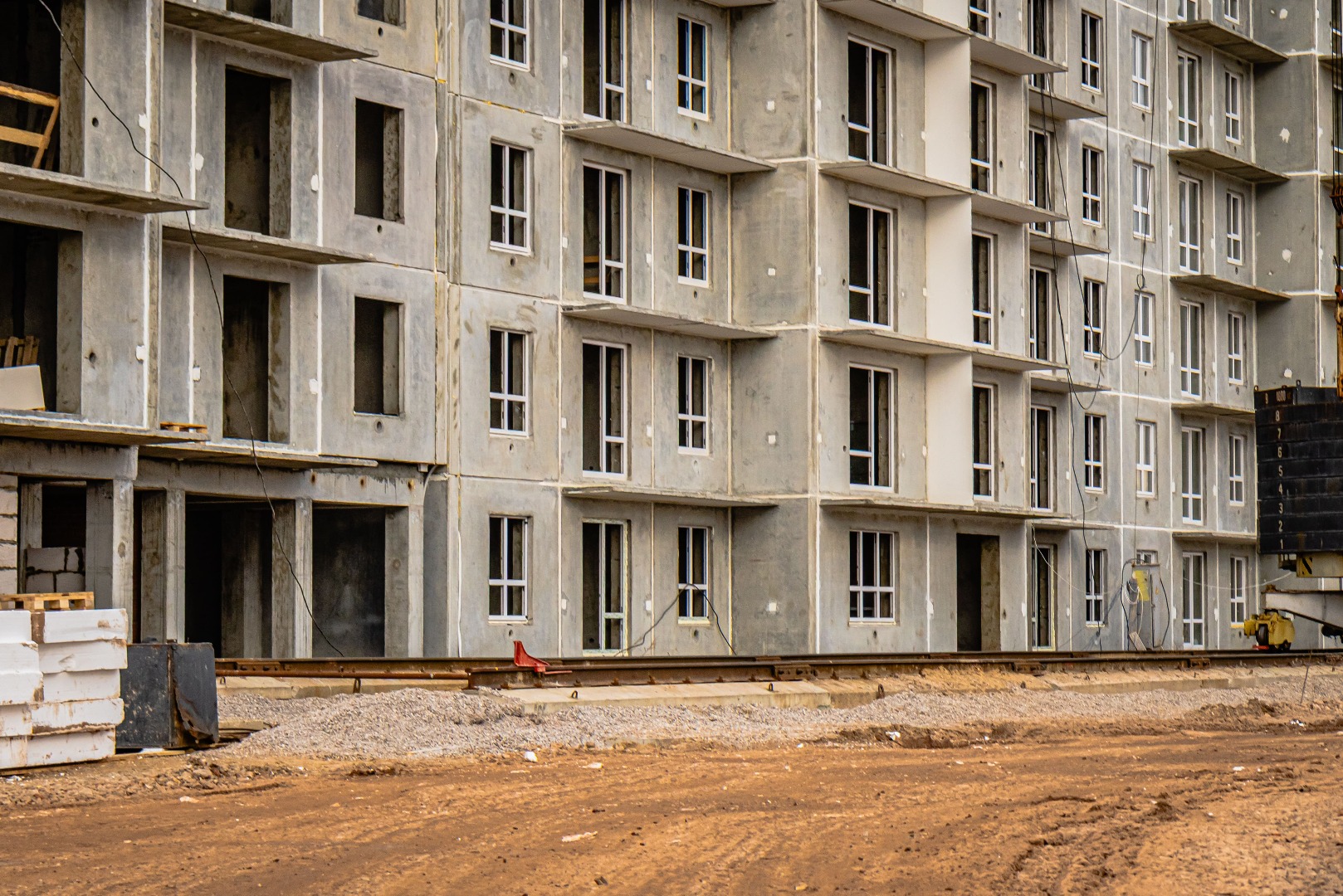

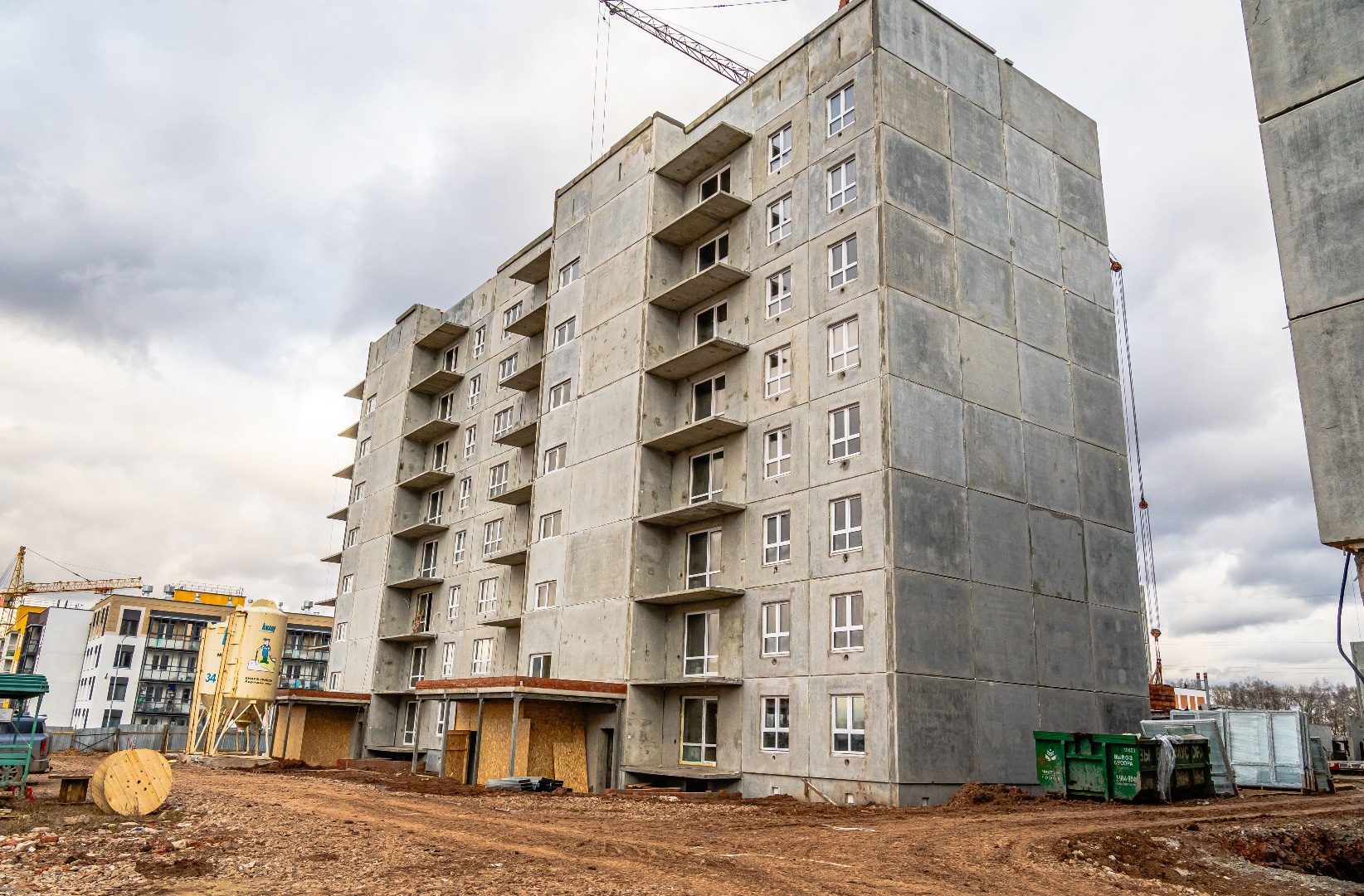

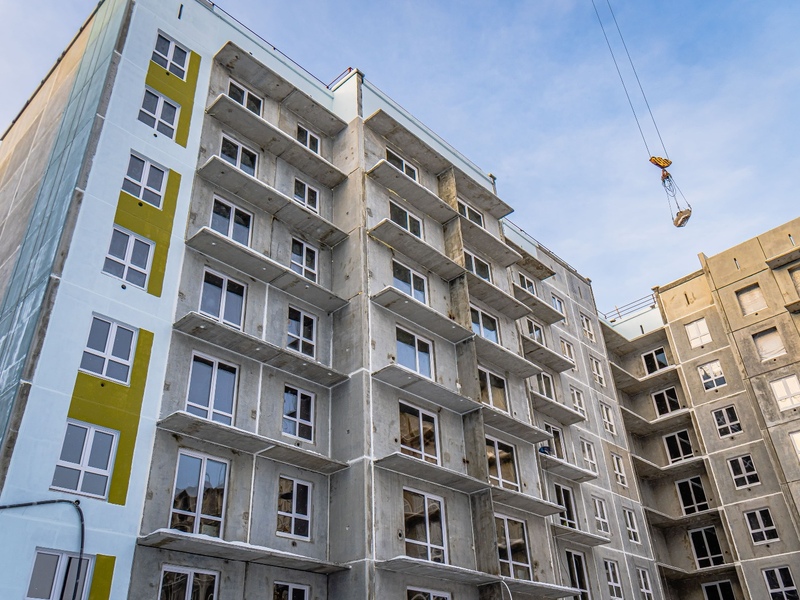

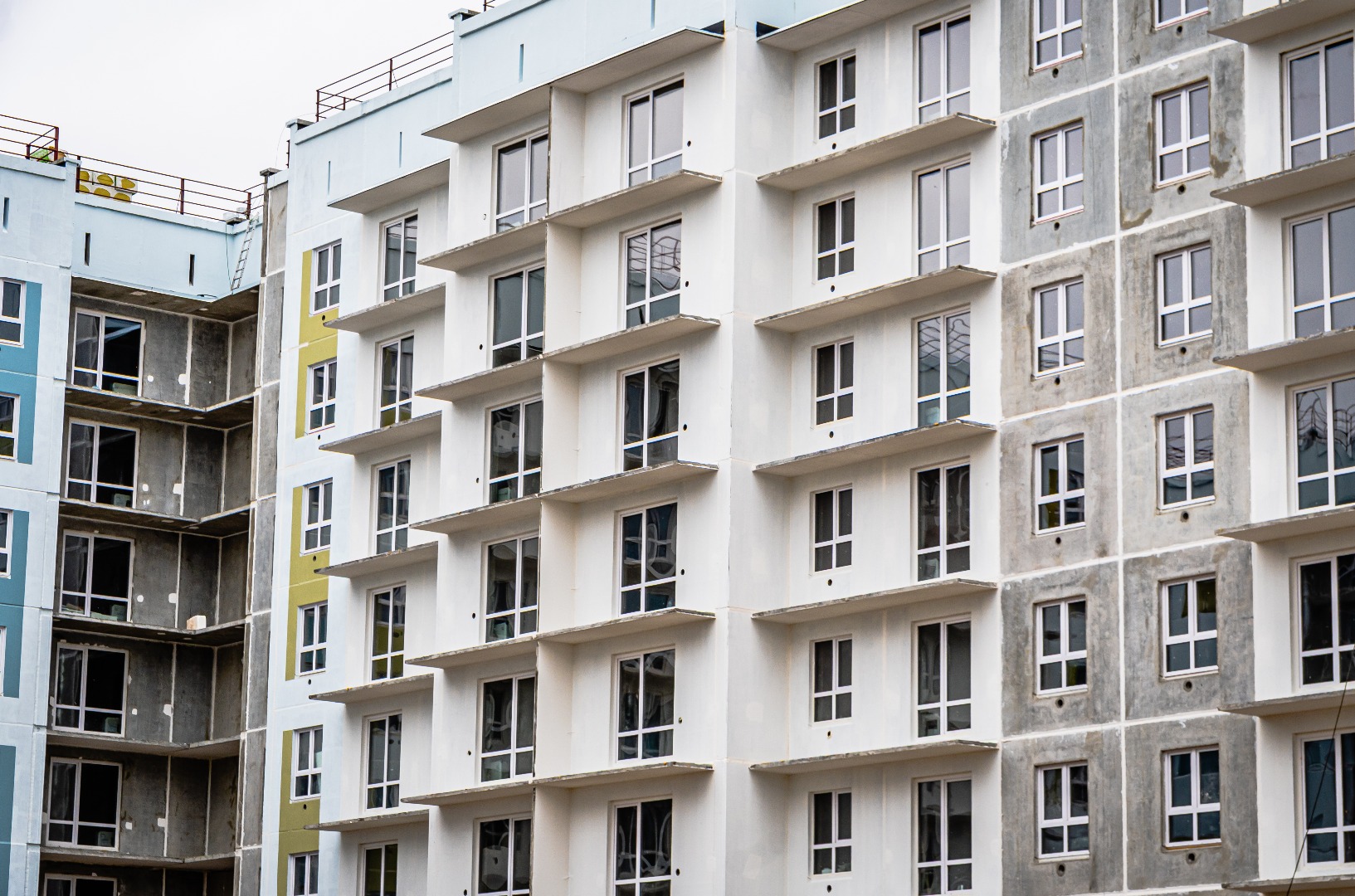

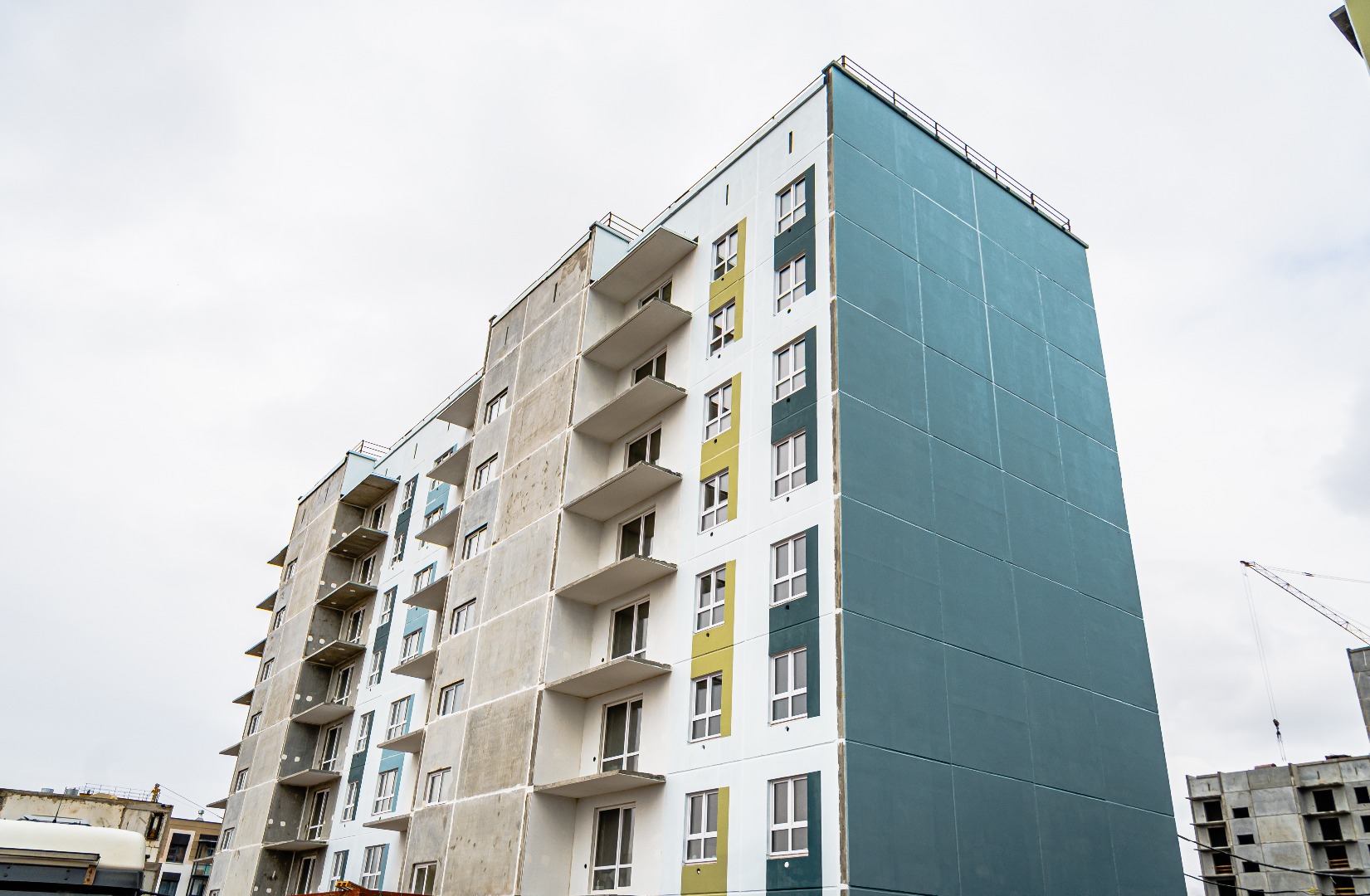

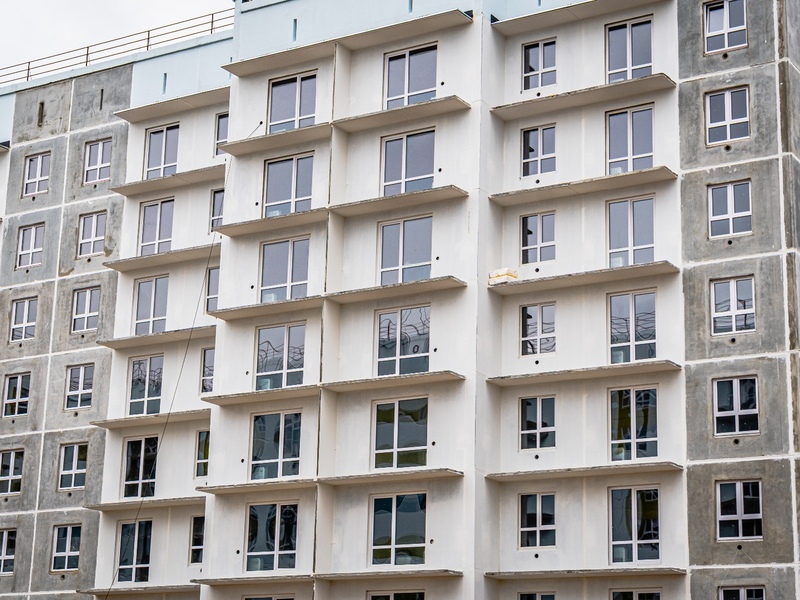

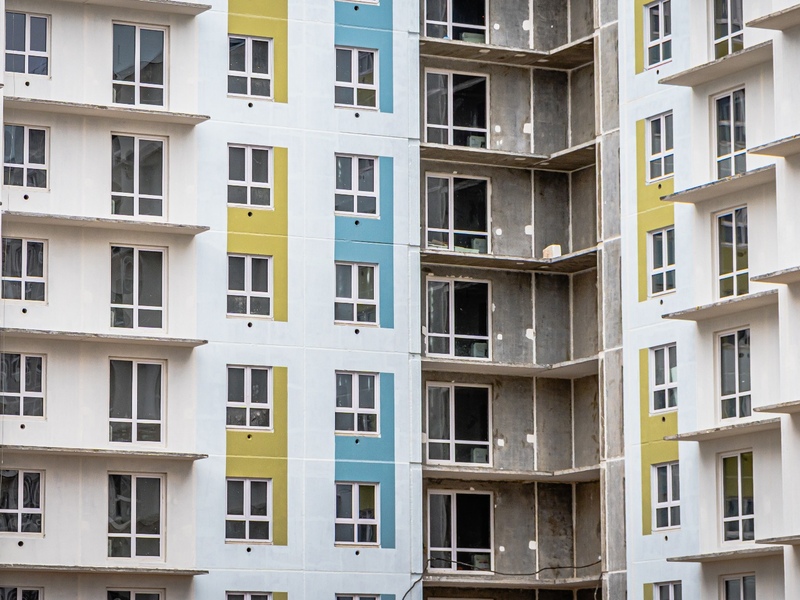

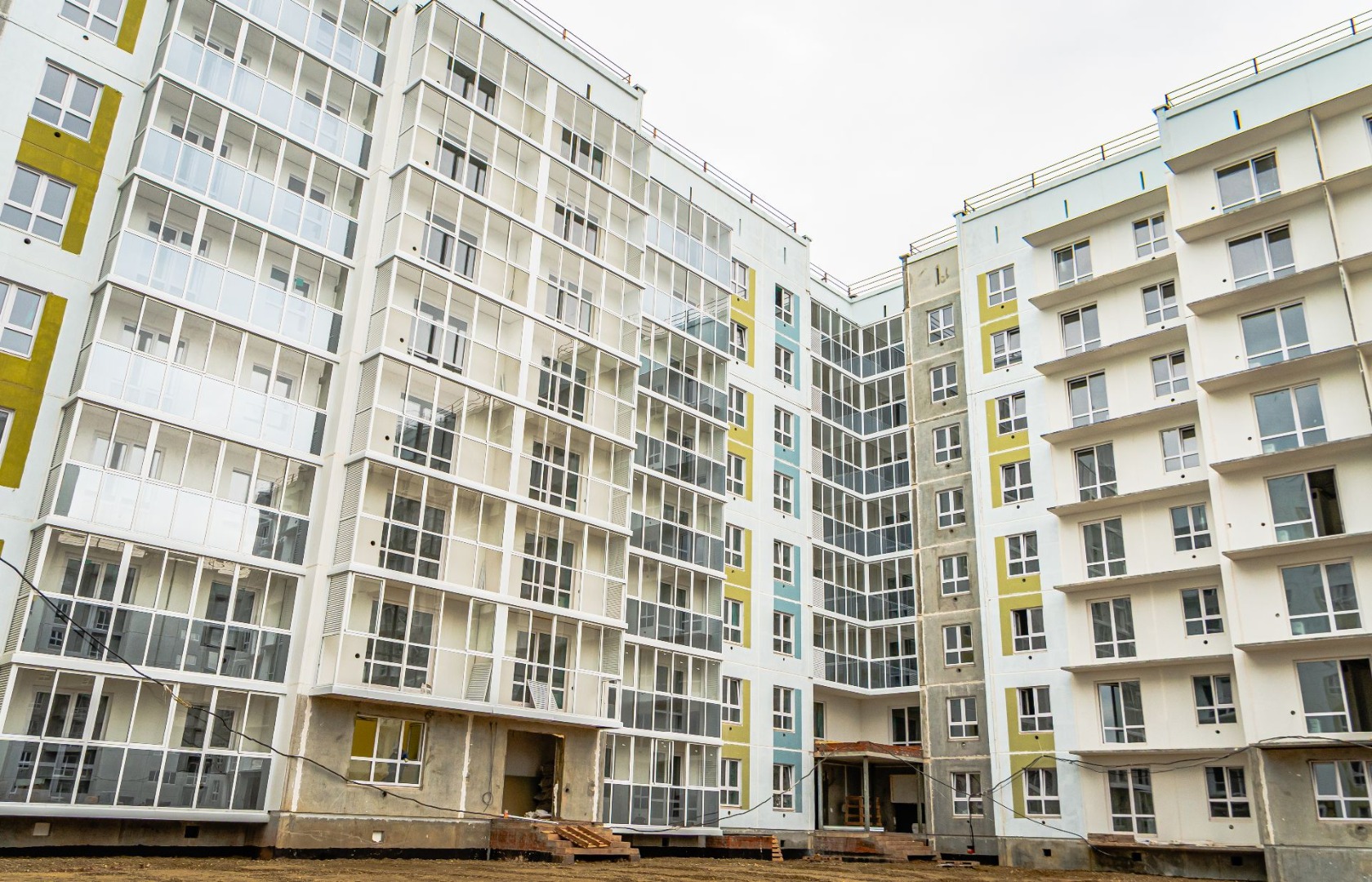

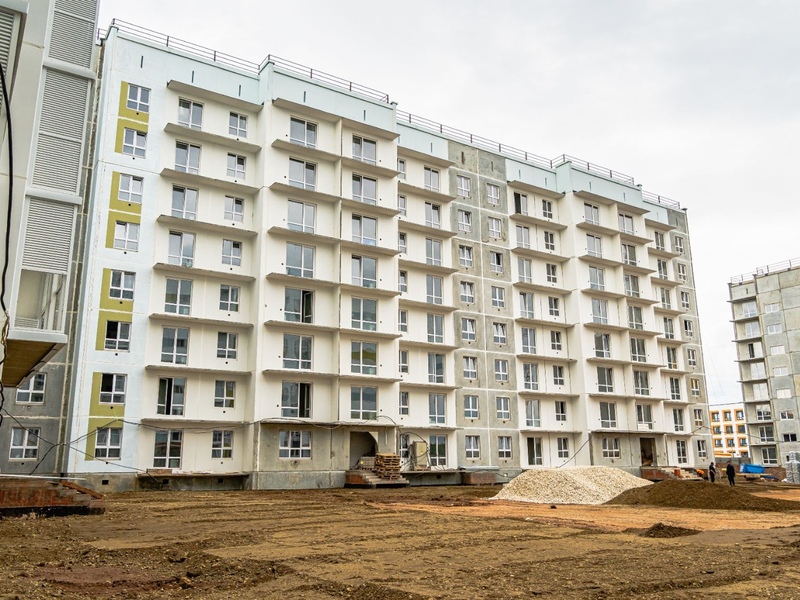

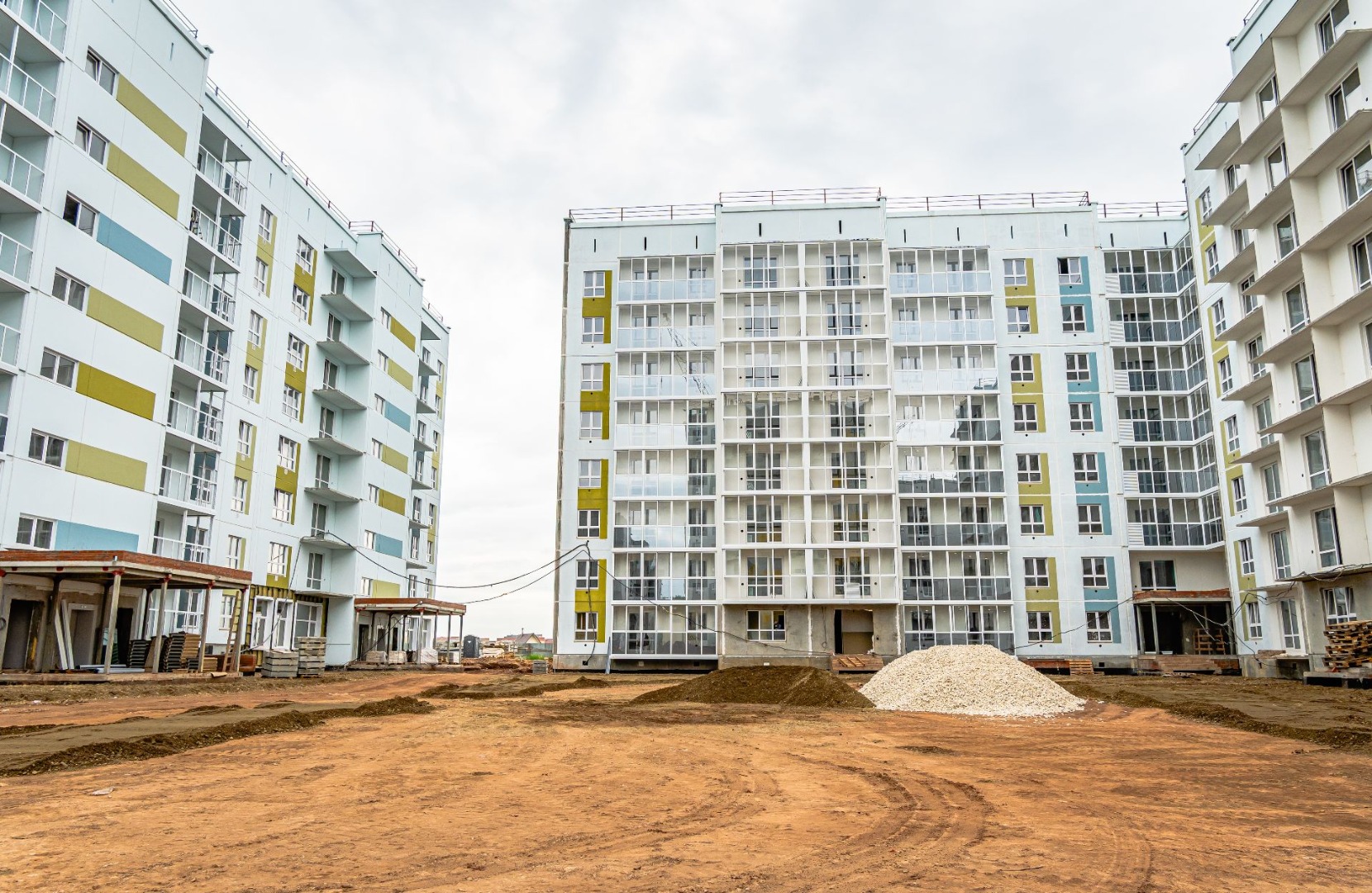

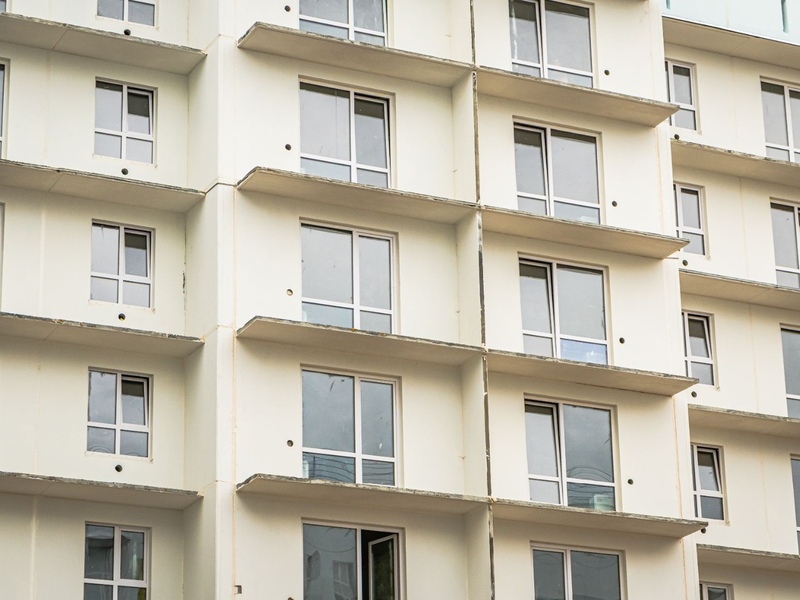

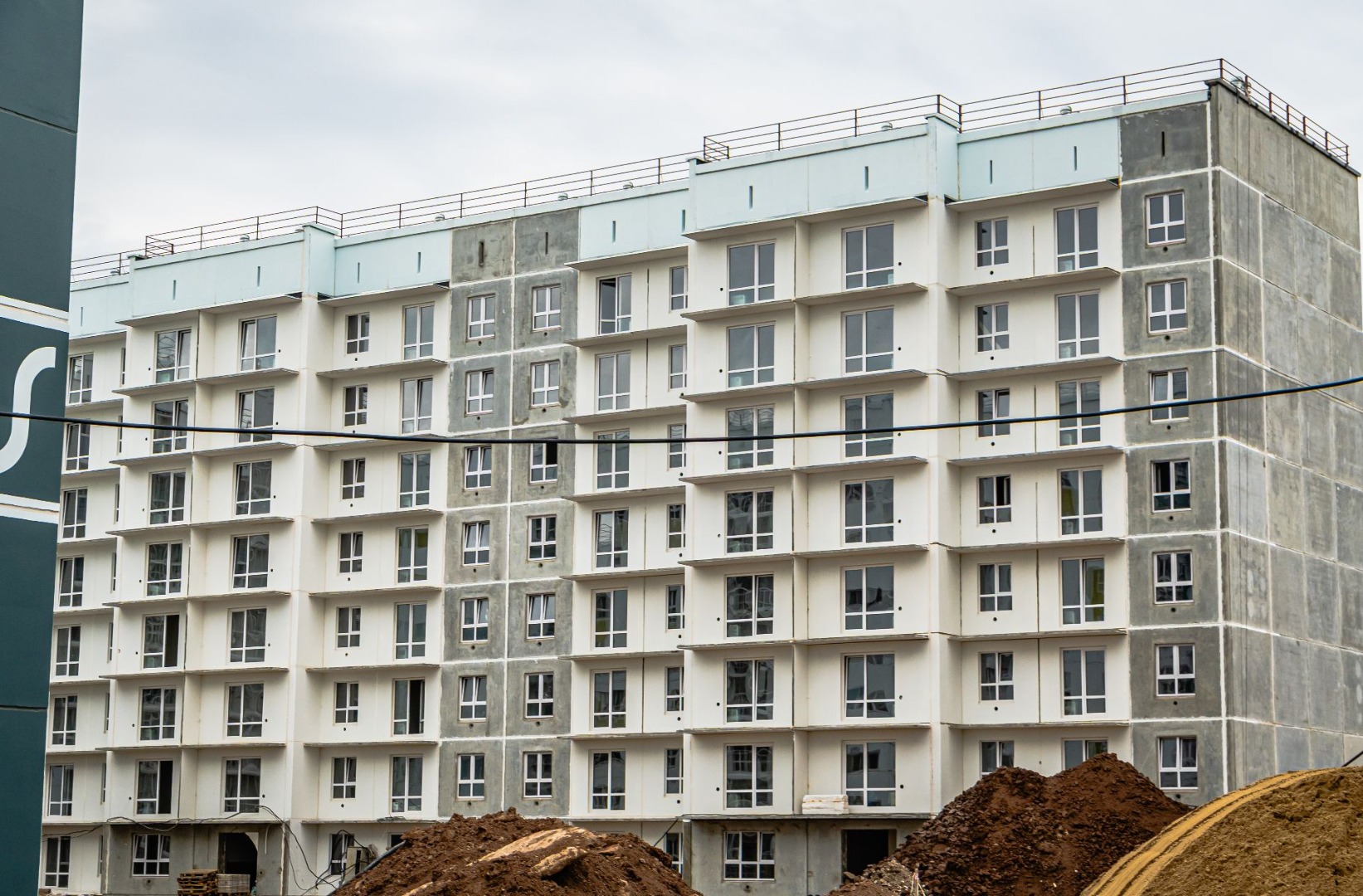

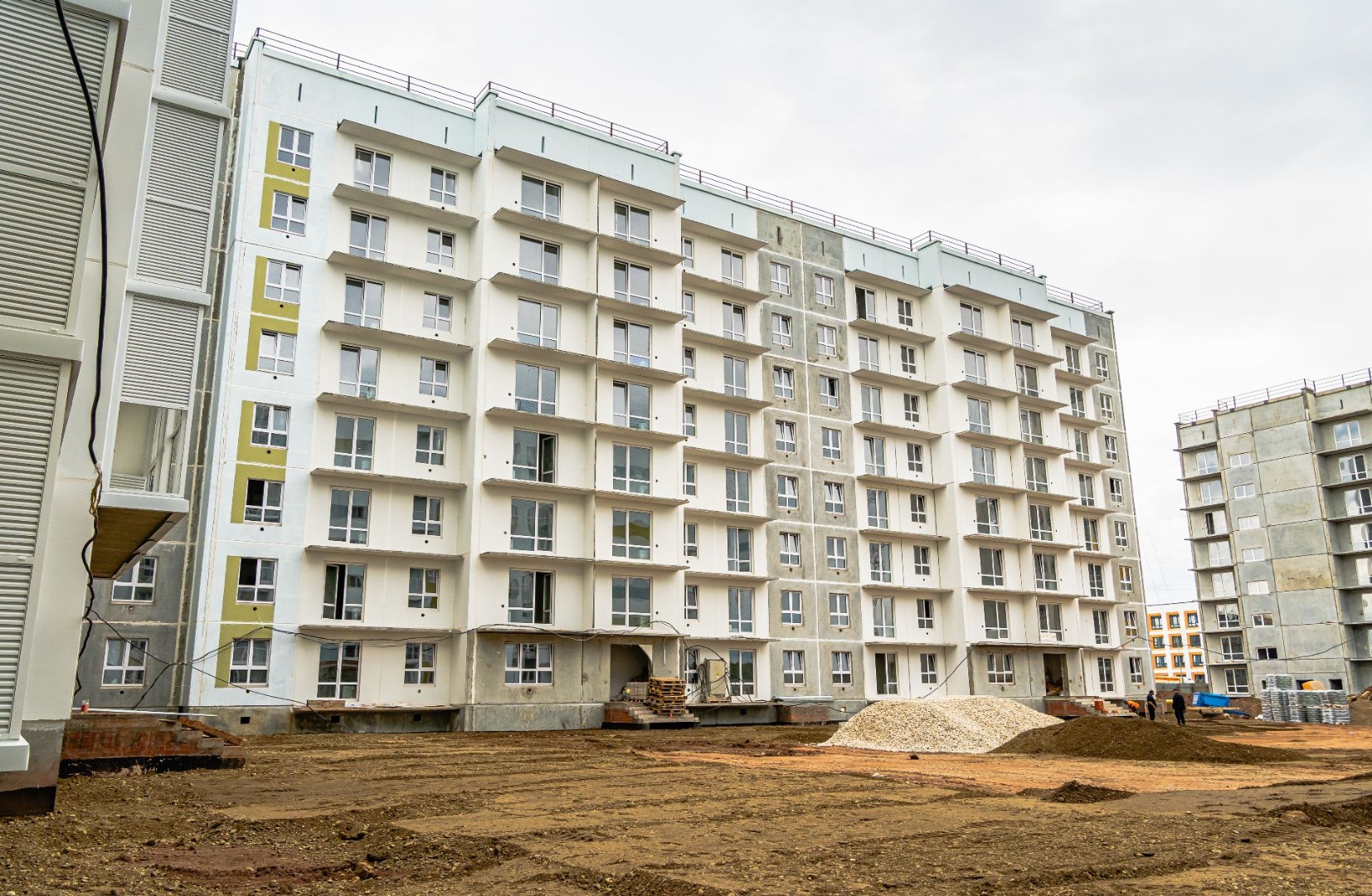

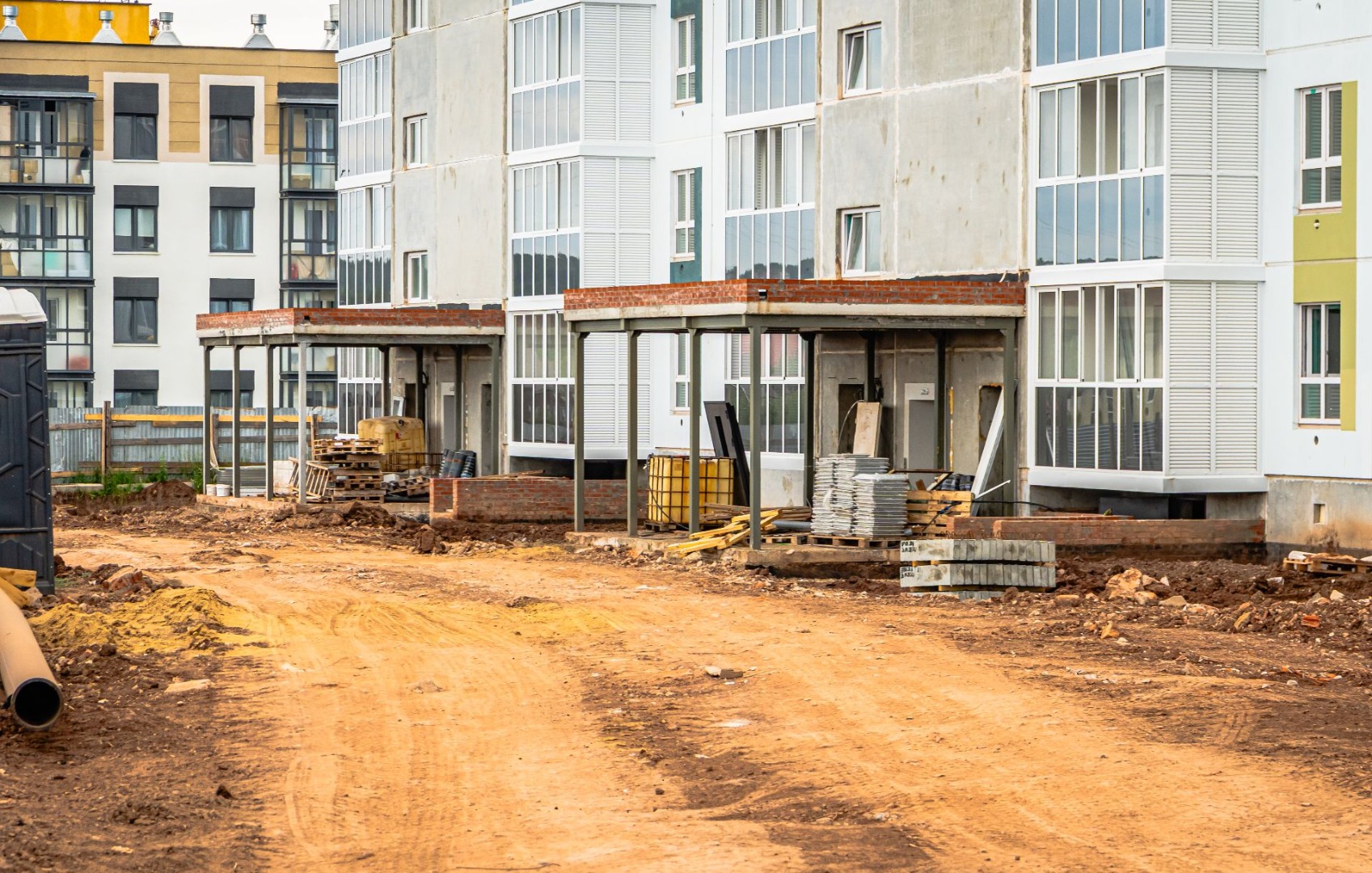

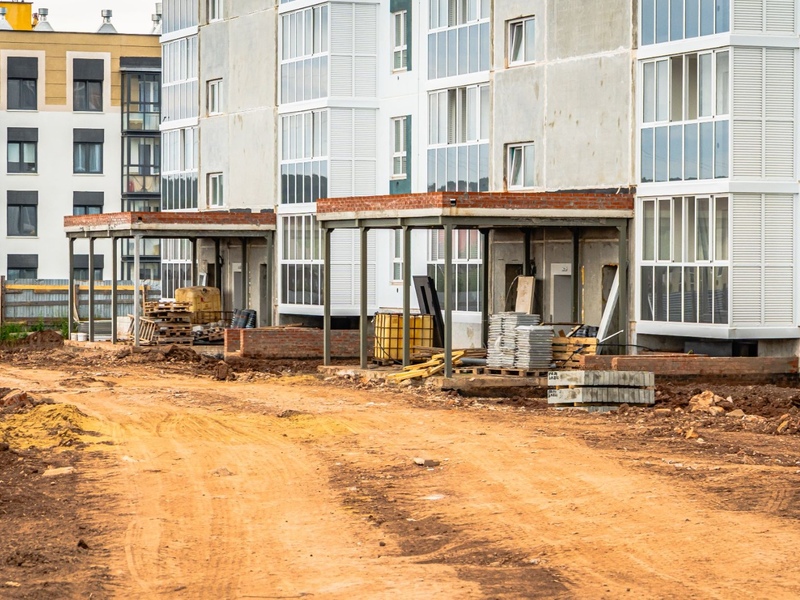

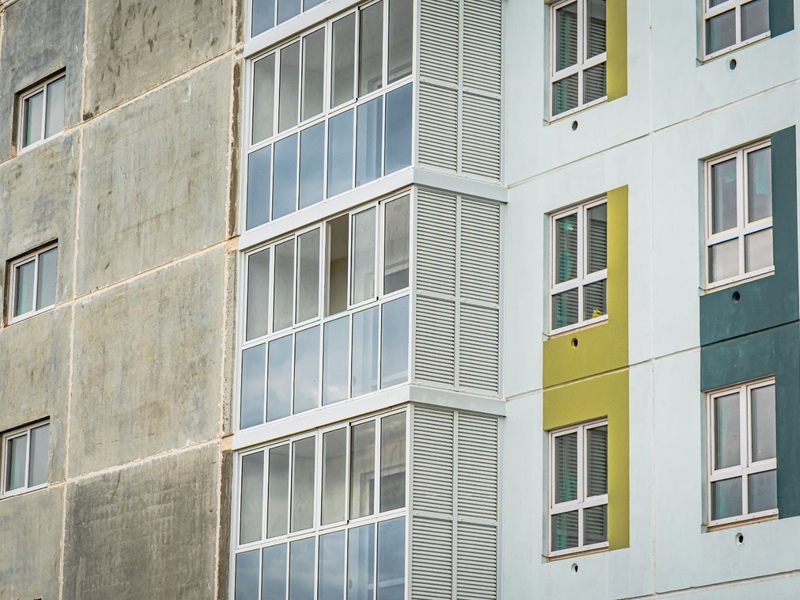

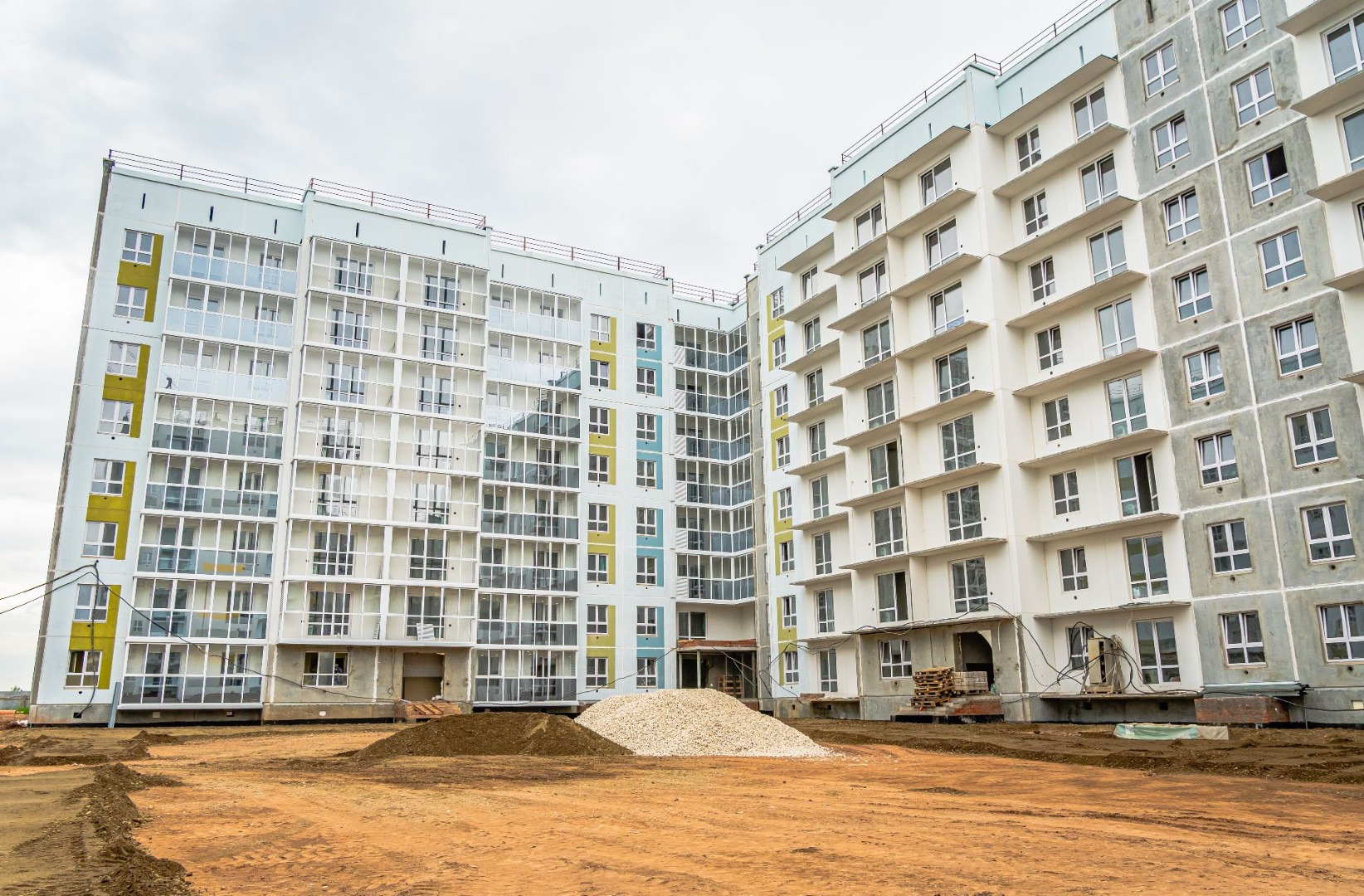

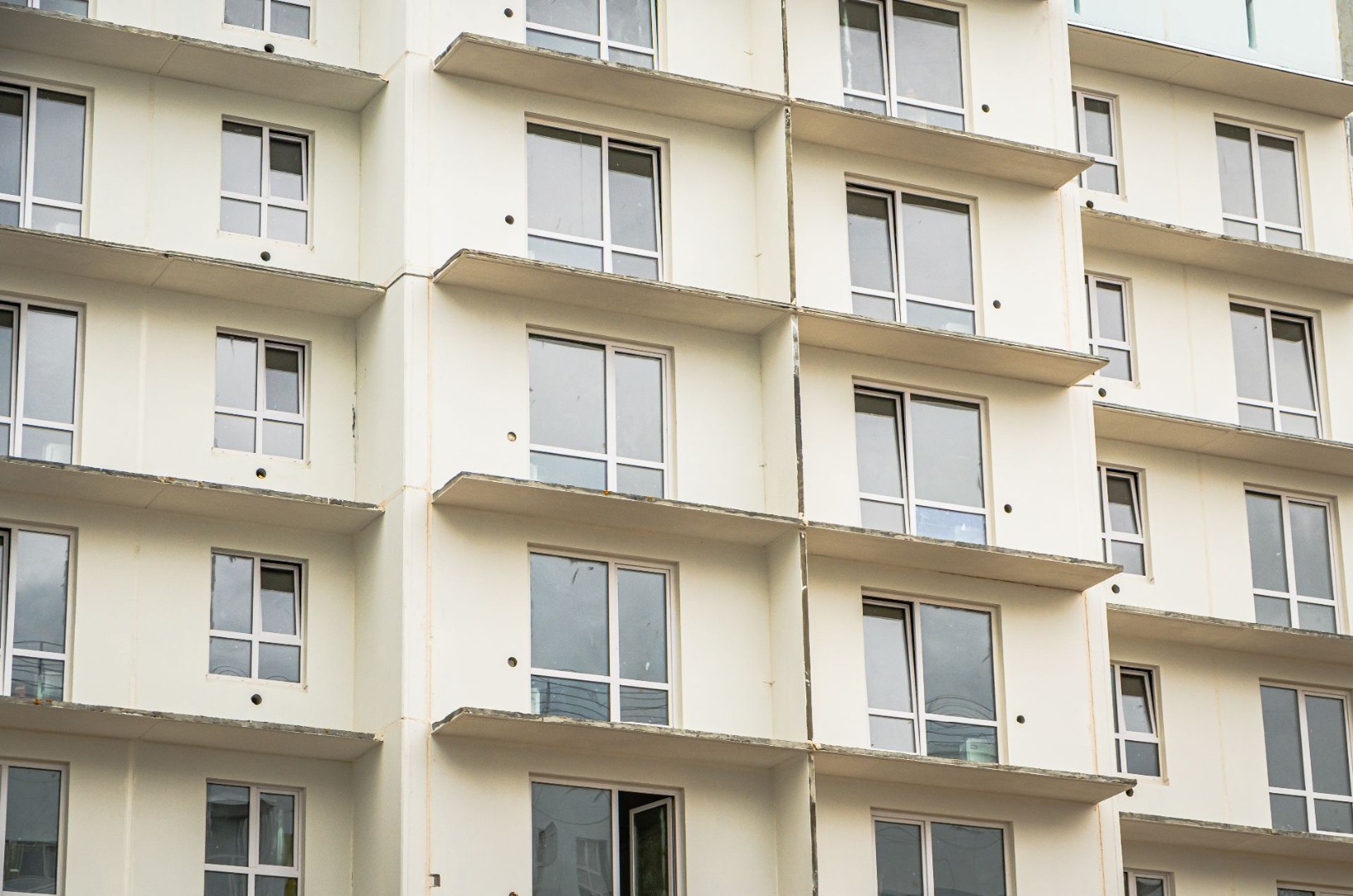

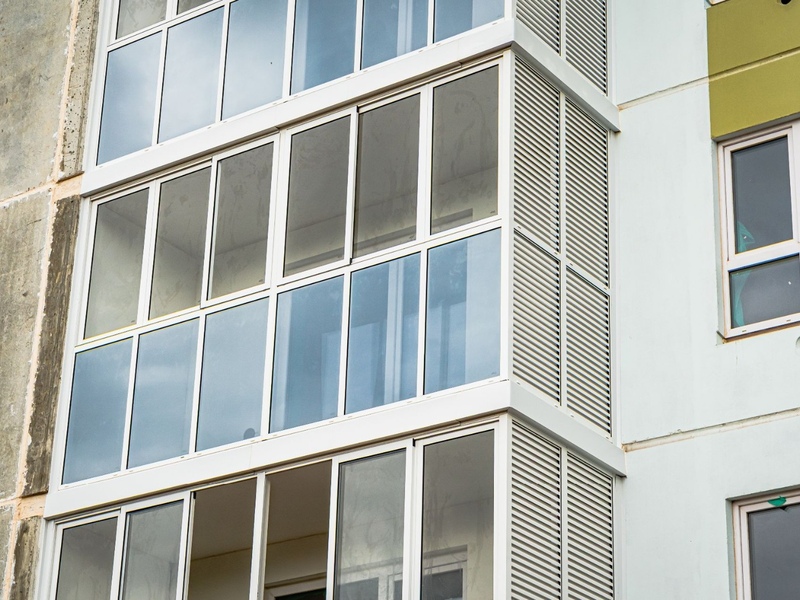

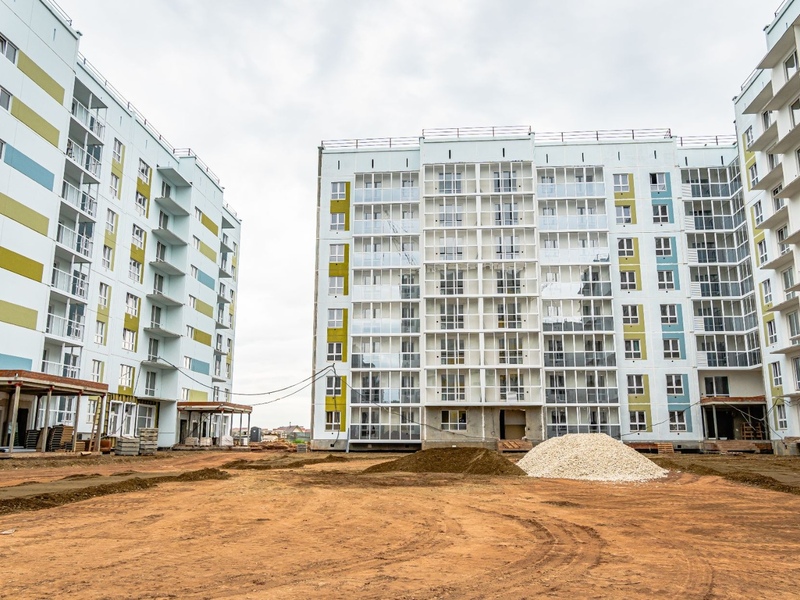

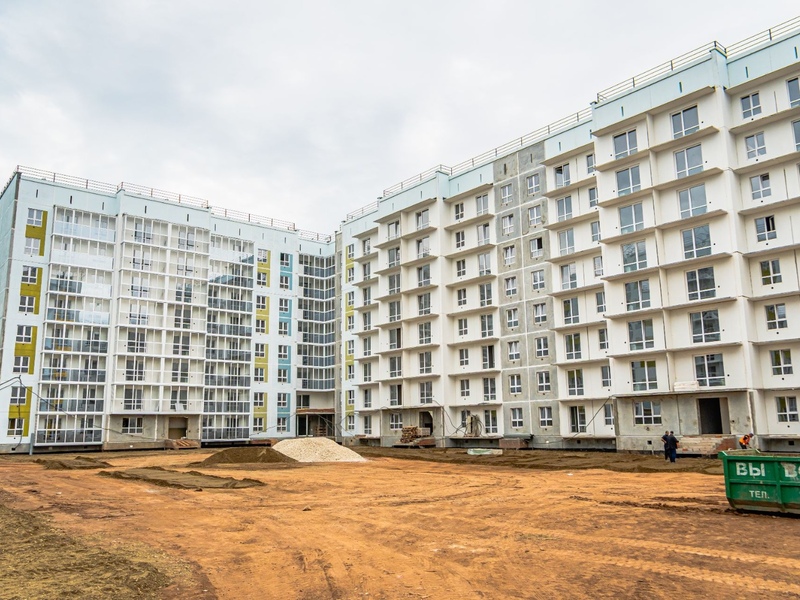

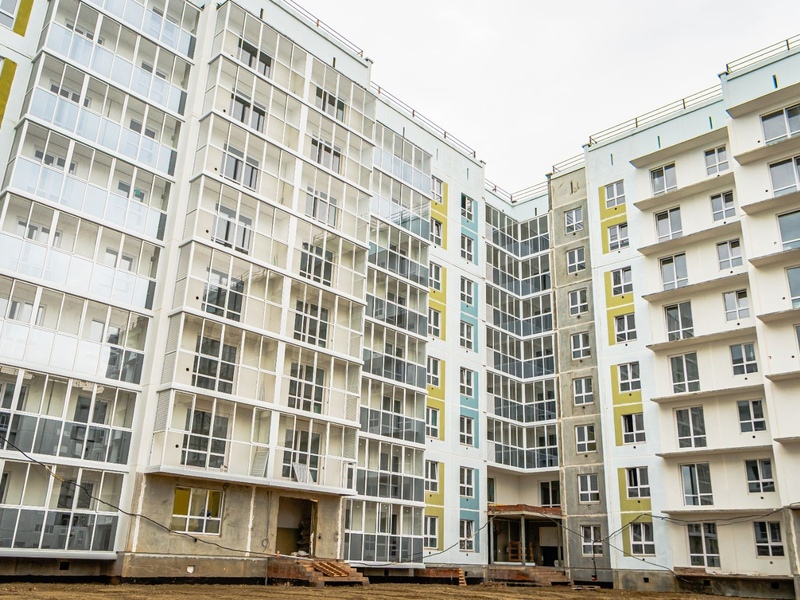

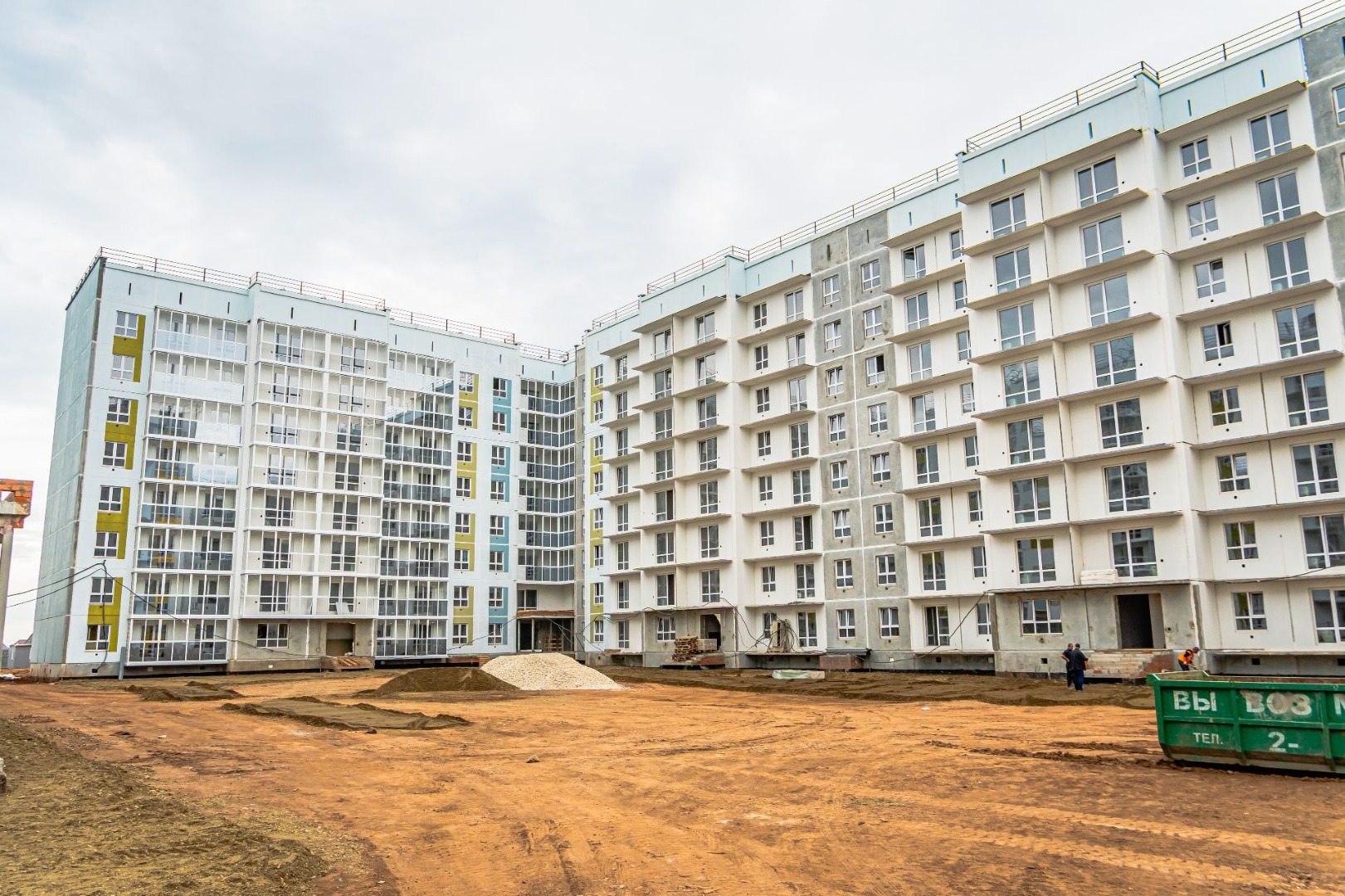

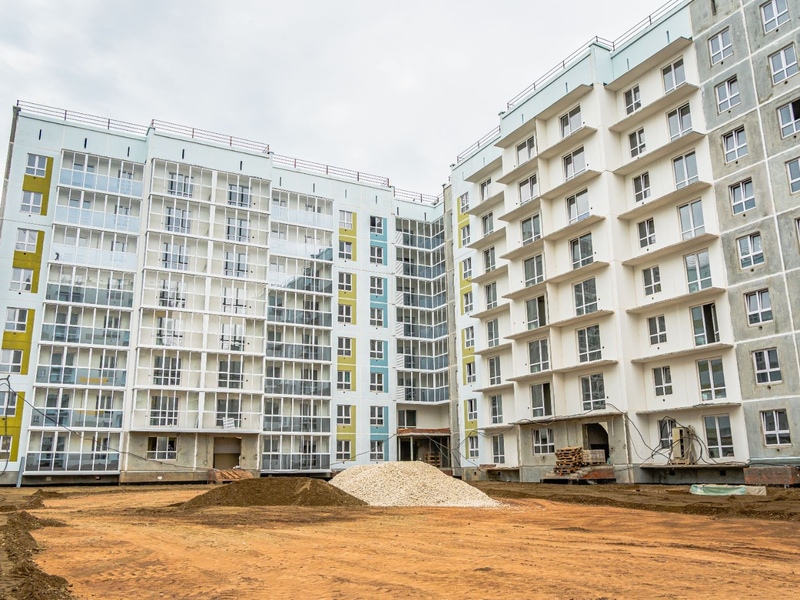

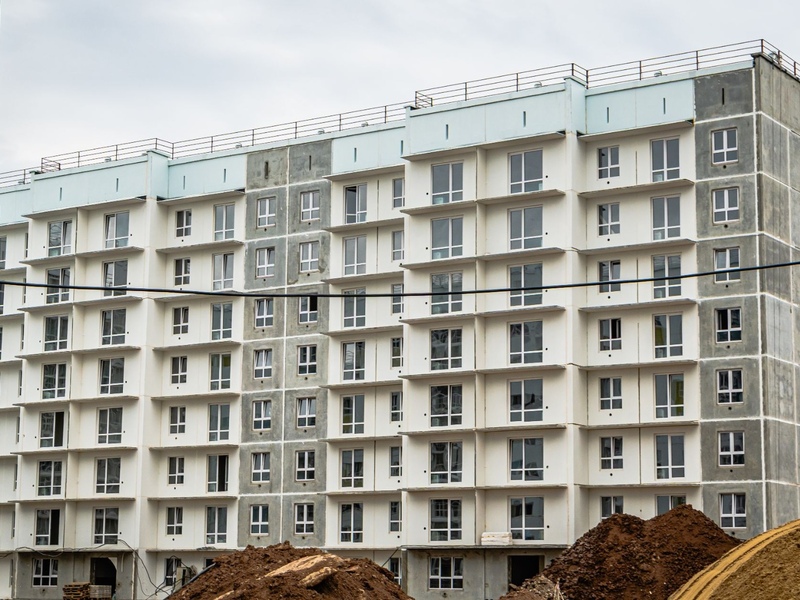

08-04-2026 Статус: Работы по дому завершены на 60%
60%

1 подъезд:
– Продолжаются электромонтажные работы.
– Продолжаются работы по монтажу системы ГВС, ХВС и канализации.
– Закончили работы по оштукатуриванию стен.
– Продолжаются работы по монтажу системы вентиляции.
– Продолжаются работы по монтажу системы пожарной сигнализации.
– Закончили работы по стяжке пола.

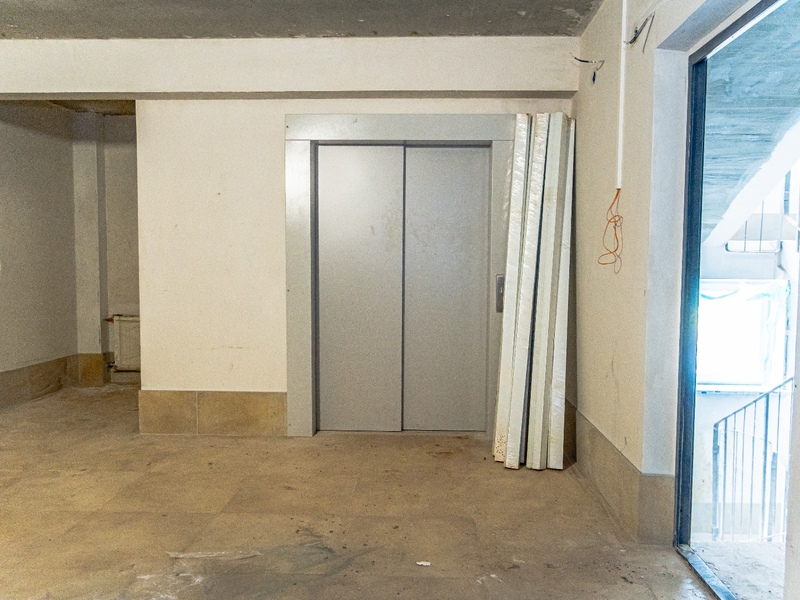

– Закончили работы по монтажу лифтового оборудования.

2 подъезд:

– Продолжаются работы по установке системы электроснабжения.
– Продолжаются работы по оштукатуриванию стен.
– Продолжаются работы по монтажу системы вентиляции.
– Продолжаются работы по монтажу системы пожарной сигнализации.
– Приступили к заливке стяжки пола.

3 подъезд:
– Продолжаются электромонтажные работы.
– Продолжаются работы по монтажу системы отопления.
– Продолжаются работы по монтажу системы вентиляции.
– Приступили к монтажу системы водоснабжения и канализации.
– Приступили к оштукатуриванию стен.

4 подъезд:
– Продолжаются электромонтажные работы.
– Продолжаются работы по монтажу системы отопления.
– Приступили к монтажу системы вентиляции.

10-03-2026 Статус: Работы по дому завершены на 57%
57%

1 подъезд:
– Продолжаются электромонтажные работы.
– Завершены работы по установке системы отопления.
– Продолжаются работы по монтажу системы ГВС, ХВС и канализации.
– Продолжаются работы по оштукатуриванию стен.
– Идут работы по монтажу системы вентиляции.
– Идут работы по монтажу системы пожарной сигнализации.

2 подъезд:
– Завершены работы по установке системы отопления.
– Продолжаются работы по установке системы электроснабжения.
– Продолжаются работы по оштукатуриванию стен.
– Идут работы по монтажу системы вентиляции.
– Идут работы по монтажу системы пожарной сигнализации.

3 подъезд:
– Продолжаются электромонтажные работы.
– Продолжаются работы по монтажу системы отопления.
– Идут работы по монтажу системы вентиляции.
– Завершены работы по монтажу кровли.

4 подъезд: готовы 8 этажей.
– Завершены работы по монтажу кровли.
– Продолжаются электромонтажные работы.
– Продолжаются работы по монтажу системы отопления.

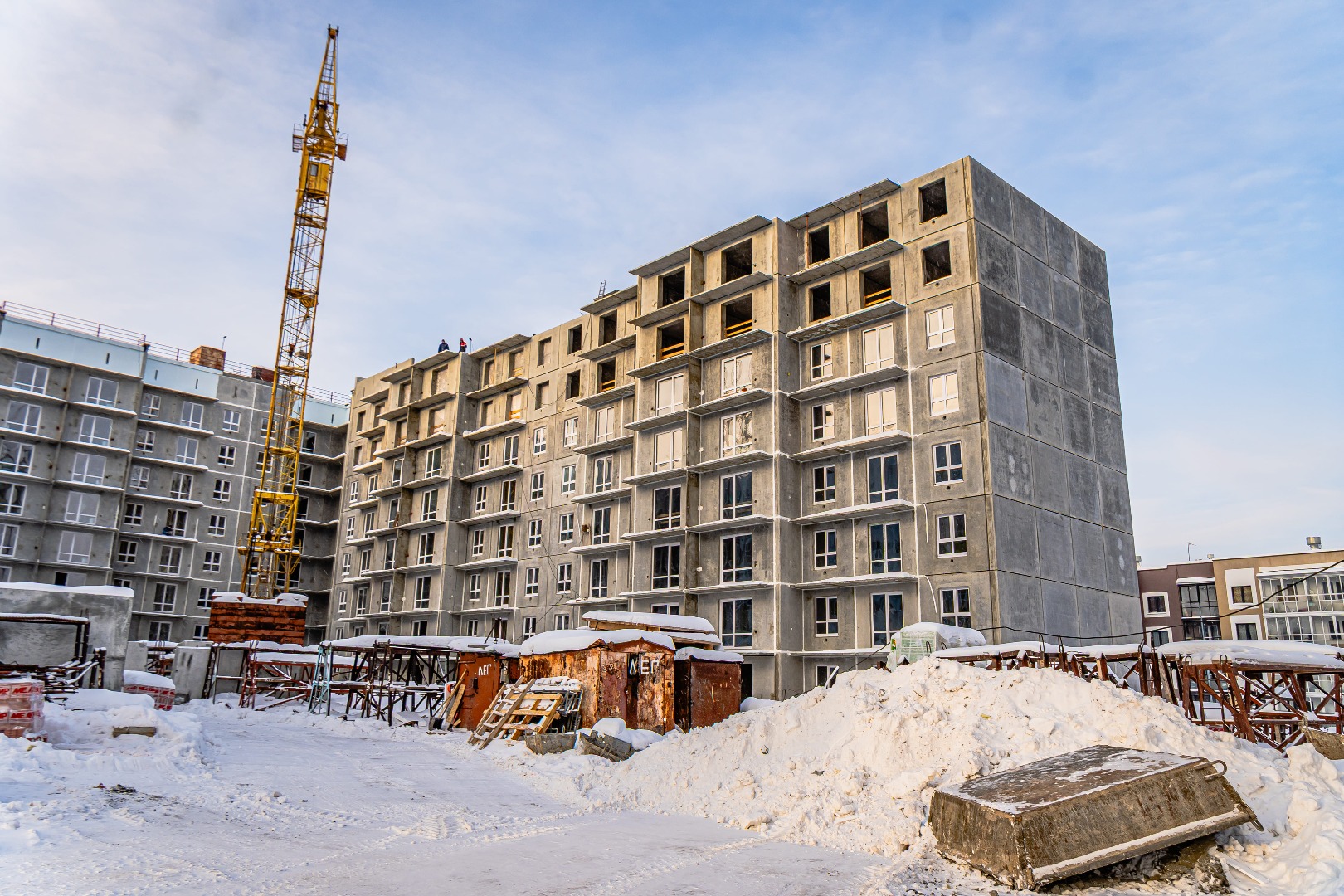

10-02-2026 Статус: Работы по дому завершены на 57%
57%

1 подъезд:
– Продолжаются электромонтажные работы.
– Продолжается установка системы отопления.
– Продолжаются работы по монтажу системы ГВС, ХВС и канализации.
– Продолжаются работы по оштукатуриванию стен.

2 подъезд:
– Продолжается установка системы отопления.
– Продолжаются работы по установке системы электроснабжения.
– Продолжаются работы по оштукатуриванию стен.

3-4 подъезд: готовы 8 этажей.
– Продолжается монтаж кровли.
– Приступили к электромонтажным работам.
– Приступили к монтажу системы отопления.

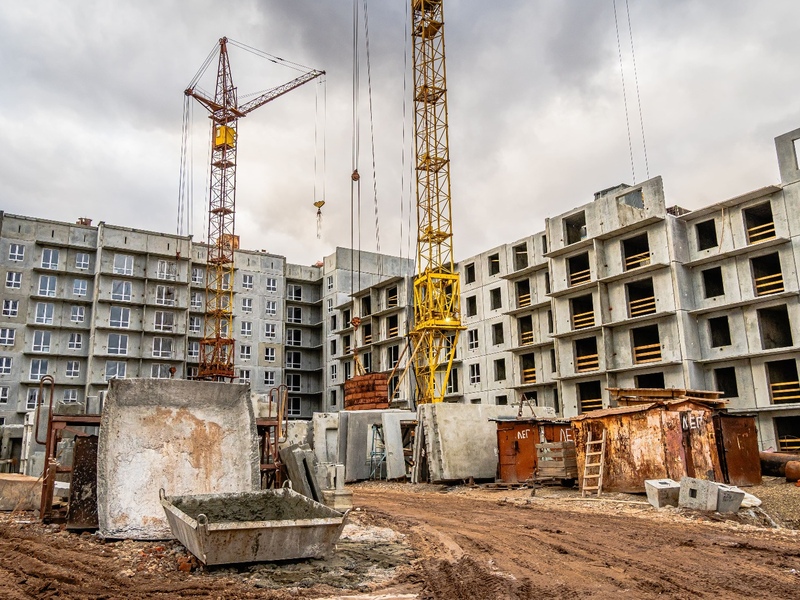

10-01-2026 Статус: Работы по дому завершены на 53%
53%

1 подъезд:

– Продолжаются электромонтажные работы.
– Продолжается установка системы отопления.

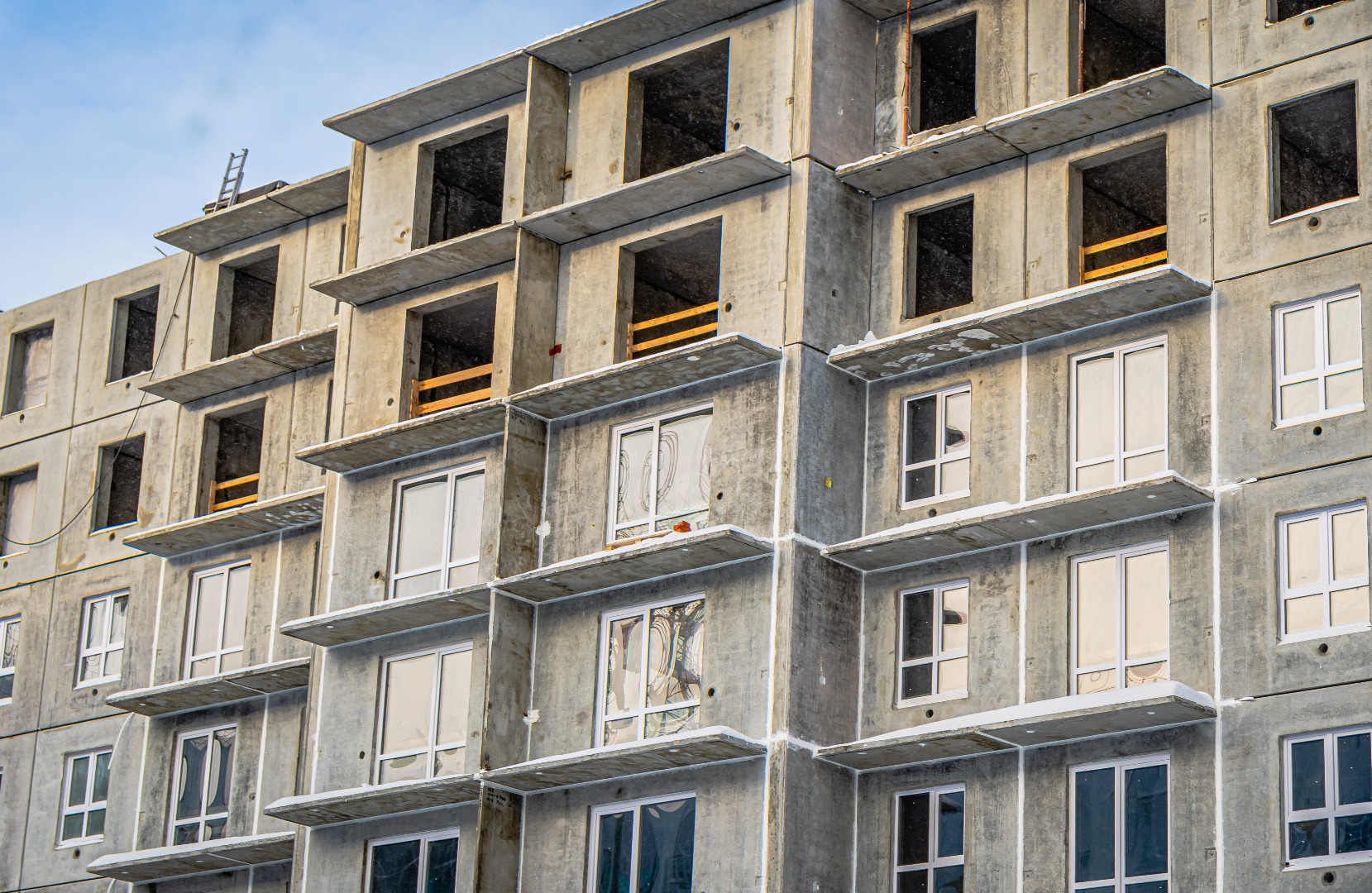

– Закончен монтаж окон и теплого контура.
– Приступили к монтажу системы ГВС, ХВС и канализации.
– Приступили к оштукатуриванию стен.

2 подъезд:
– Закончен монтаж кровли.
– Продолжается установка системы отопления.
– Закончен монтаж окон и теплого контура.
– Продолжаются работы по установке системы электроснабжения.
– Приступили к оштукатуриванию стен.

3 подъезд: готовы 8 этажей.
– Закончен к монтаж перегородок из ПГП.
– Идет монтаж кровли.
– Приступили к электромонтажным работам.
– Приступили к монтажу отопления.
– Закончен монтаж окон.

4 подъезд: готовы 8 этажей.
– Закончен к монтаж перегородок из ПГП.
– Идет монтаж кровли.
– Приступили к электромонтажным работам.
– Приступили к монтажу отопления.
– Закончен монтаж окон.

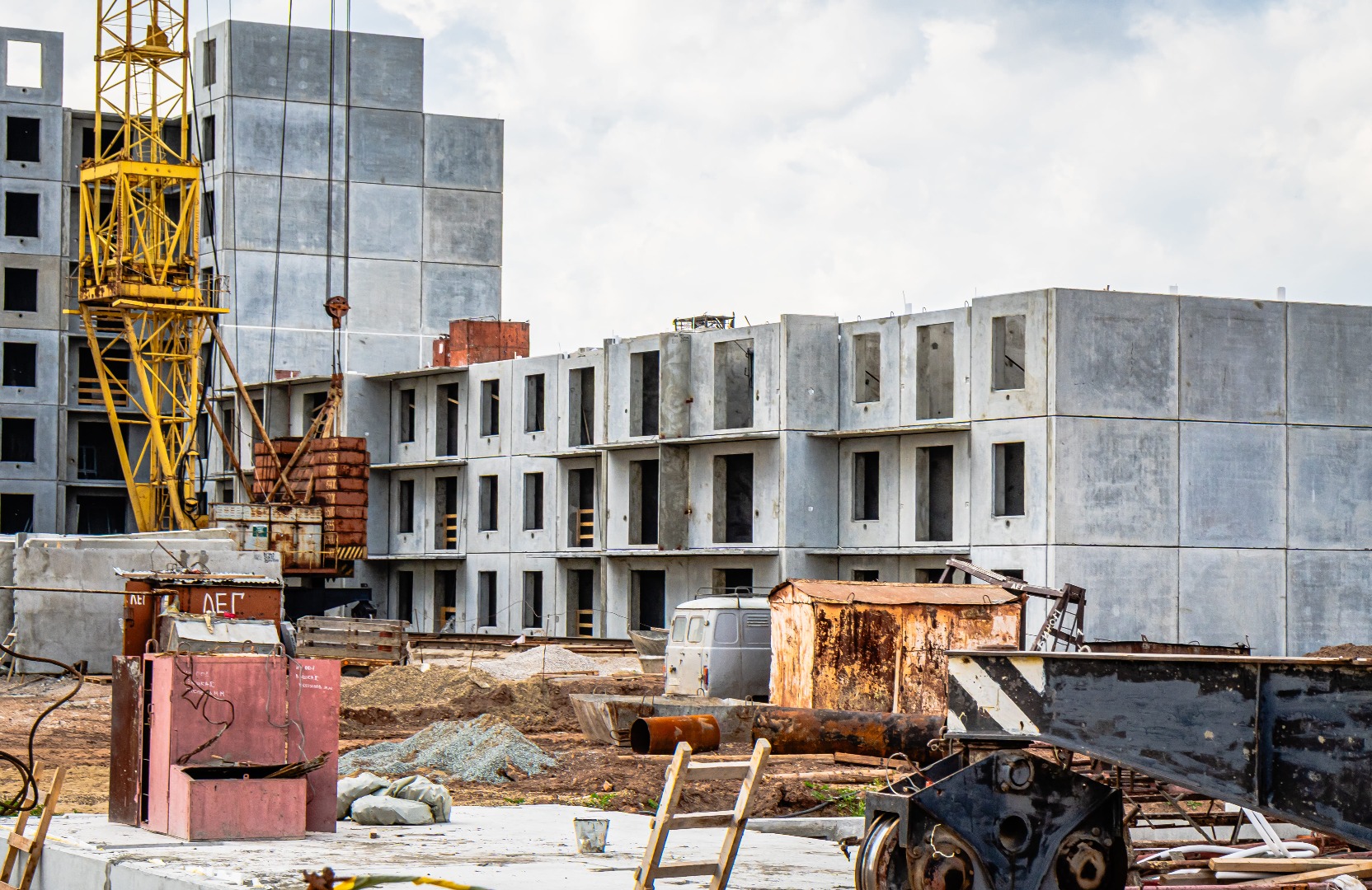

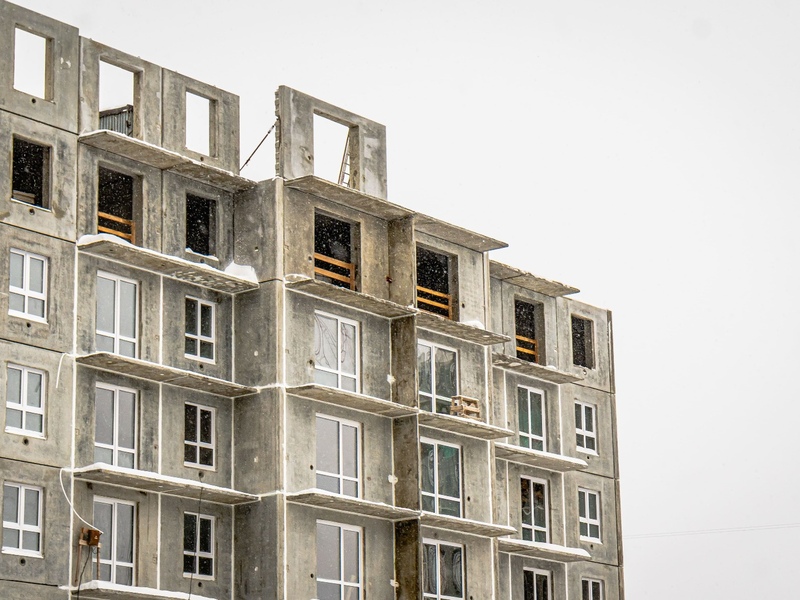

10-12-2025 Статус: Работы по дому завершены на 17%
17%

1 подъезд:

– Продолжаются электромонтажные работы.
– Продолжается установка системы отопления.
– Завершается монтаж окон и теплого контура.
– Закончен монтаж перегородок из ПГП.
– Закончен монтаж кровли.

2 подъезд:
– Завершается монтаж кровли.
– Продолжается установка системы отопления.
– Завершается монтаж окон и теплого контура.
– Продолжаются работы над системой электроснабжения.
– Закончен монтаж перегородок из ПГП.

3 подъезд: готовы 7 этажей.
– Приступили к монтажу перегородок из ПГП.

4 подъезд: готовы 7 этажей.
– Приступили к монтажу перегородок из ПГП.

10-11-2025 Статус: Работы по дому завершены на 13%
13%

1 подъезд:
– Ведется монтаж кровли.
– Продолжается установка системы отопления.
– Завершается монтаж окон и теплого контура.
– Продолжаются работы над системой электроснабжения.
– Закончен монтаж перегородок из ПГП.

2 подъезд:
– Ведется монтаж кровли.
– Продолжается установка системы отопления.
– Завершается монтаж окон и теплого контура.
– Продолжаются работы над системой электроснабжения.
– Закончен монтаж перегородок из ПГП.

3 подъезд: готовы 5 этажей.

4 подъезд: готовы 5 этажей.

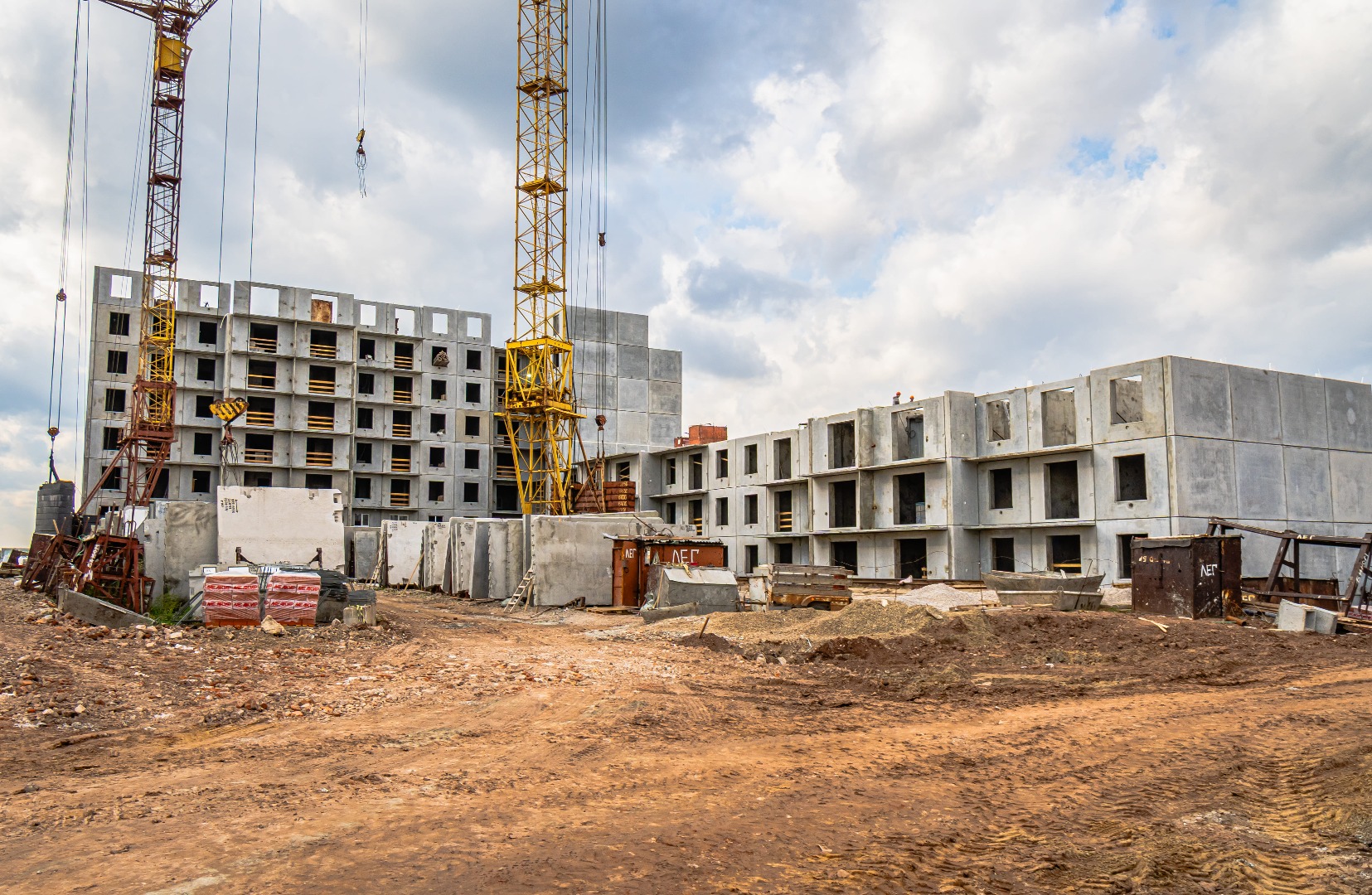

09-10-2025 Статус: Работы по дому завершены на 5%
5%

1 подъезд: готовы 8 этажей, продолжается монтаж перегородок, приступили к монтажу окон, системы отопления и электроснабжения.
2 подъезд: готовы 8 этажей, продолжается монтаж перегородок, приступили к монтажу окон, системы отопления и электроснабжения.
3 подъезд: готовы 3 этажа.
4 подъезд: готовы 3 этажа.

Оставьте заявку И Вам перезвонит менеджер, который:
    • Объяснит, какие варианты стоит рассмотреть ещё
    • Расскажет про актуальные ставки
    • Согласует время бесплатного просмотра квартиры
Введите ваш телефон:
Остались
вопросы?
Оставьте свои контактные данные и мы свяжемся с Вами
Сегодня
Понедельник, 20.04.2026
Вторник, 21.04.2026
Среда, 22.04.2026
Четверг, 23.04.2026
Пятница, 24.04.2026
Суббота, 25.04.2026

Сайт использует в своей работе Яндекс.Метрику и cookie-файлы. Если, прочитав это сообщение, вы остаетесь на сайте, это означает, что вы не против использования этих технологий.
